收藏 分销(赏)

设备增ۥ容管理规定.doc

上传人:pc****0 文档编号:6954019 上传时间:2024-12-24 格式:DOC 页数:1 大小:13KB 下载积分:10 金币
下载 相关 举报
设备增ۥ容管理规定.doc_第1页
第1页 / 共1页
本文档共1页,全文阅读请下载到手机保存,查看更方便
资源描述

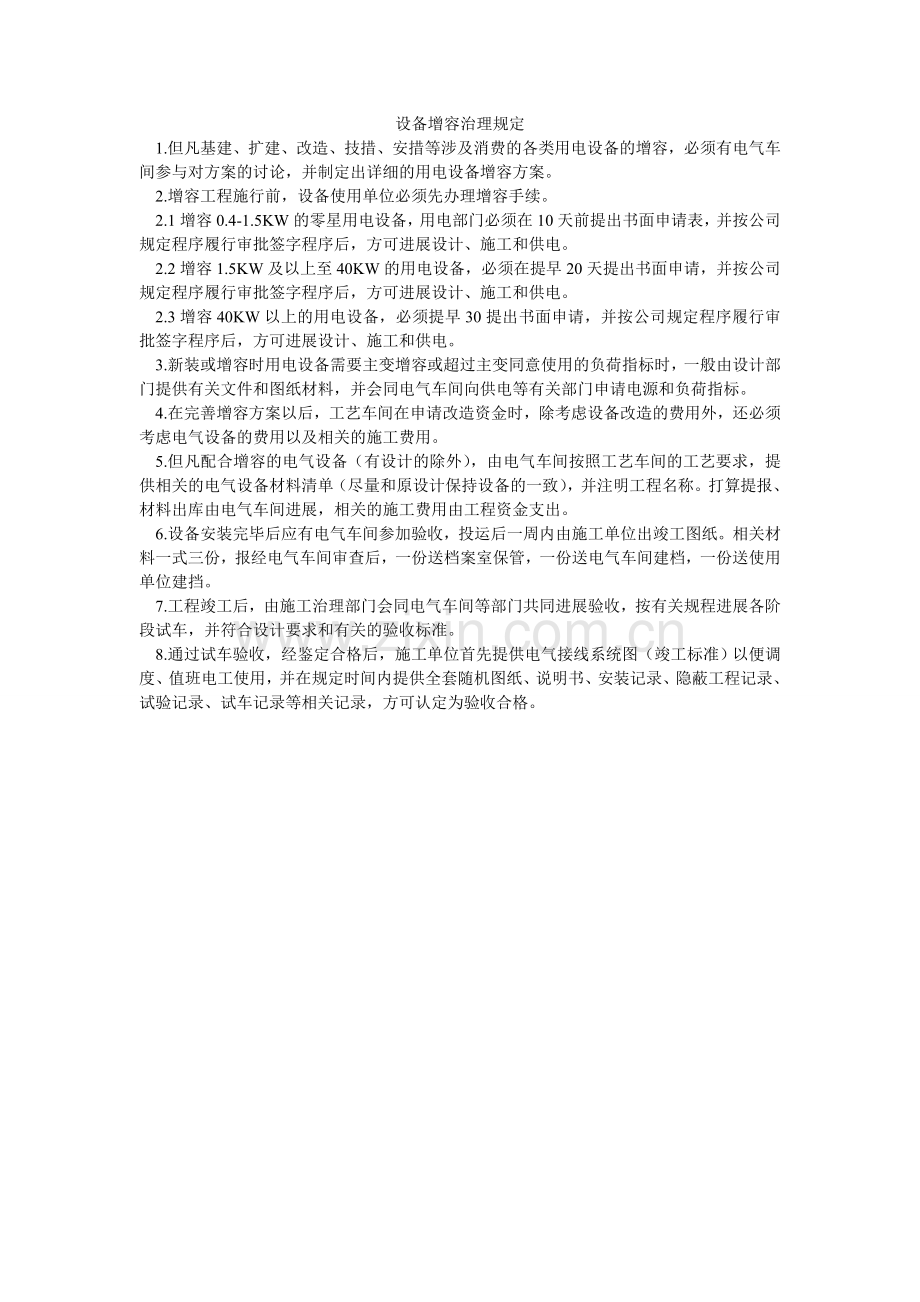

设备增容治理规定 1.但凡基建、扩建、改造、技措、安措等涉及消费的各类用电设备的增容,必须有电气车间参与对方案的讨论,并制定出详细的用电设备增容方案。 2.增容工程施行前,设备使用单位必须先办理增容手续。 2.1增容0.4-1.5KW的零星用电设备,用电部门必须在10天前提出书面申请表,并按公司规定程序履行审批签字程序后,方可进展设计、施工和供电。 2.2增容1.5KW及以上至40KW的用电设备,必须在提早20天提出书面申请,并按公司规定程序履行审批签字程序后,方可进展设计、施工和供电。 2.3增容40KW以上的用电设备,必须提早30提出书面申请,并按公司规定程序履行审批签字程序后,方可进展设计、施工和供电。 3.新装或增容时用电设备需要主变增容或超过主变同意使用的负荷指标时,一般由设计部门提供有关文件和图纸材料,并会同电气车间向供电等有关部门申请电源和负荷指标。 4.在完善增容方案以后,工艺车间在申请改造资金时,除考虑设备改造的费用外,还必须考虑电气设备的费用以及相关的施工费用。 5.但凡配合增容的电气设备(有设计的除外),由电气车间按照工艺车间的工艺要求,提供相关的电气设备材料清单(尽量和原设计保持设备的一致),并注明工程名称。打算提报、材料出库由电气车间进展,相关的施工费用由工程资金支出。 6.设备安装完毕后应有电气车间参加验收,投运后一周内由施工单位出竣工图纸。相关材料一式三份,报经电气车间审查后,一份送档案室保管,一份送电气车间建档,一份送使用单位建挡。 7.工程竣工后,由施工治理部门会同电气车间等部门共同进展验收,按有关规程进展各阶段试车,并符合设计要求和有关的验收标准。 8.通过试车验收,经鉴定合格后,施工单位首先提供电气接线系统图(竣工标准)以便调度、值班电工使用,并在规定时间内提供全套随机图纸、说明书、安装记录、隐蔽工程记录、试验记录、试车记录等相关记录,方可认定为验收合格。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
