资源描述
一工区地下连续墙桩头破除技术交底
D施工—18
地下连续墙 分项工程质量技术交底卡
总承包施工单位
广东水电二局股份有限公司
单位(子单位)工程名称
广州市轨道交通七号线一期工程【施工4标】土建工程钟村站
分部工程
围护结构
交底部位
一工区地下连续墙桩头破除
日 期
2013年11月22日
交
底
内
容
交底内容
交底内容:
一、概述
一工区总共有46幅连续墙,起点里程为YDK8+539。92,终点里程为YDK8+659.90。全长为119.98m。维护结构采用地下连续墙加内支撑的结构形式,地下连续墙厚度是0。8m,采用C30水下混凝土浇筑,每幅地下连续墙桩头破除约80cm.
二、施工准备
施工机具:挖掘机、风镐、空压机
三、施工工艺
1、施工流程:基坑开挖→破除导墙混凝土→施工放线定位→清理地下连续墙的浮浆层→人工破除超灌混凝土→桩头锚固钢筋处理.
2、基坑采用机械开挖,开挖至冠梁底,当基坑太深时,须预留施工用临时道路,或搭设爬梯.
3、测量放线:地下连续墙破除标高为连续墙顶标高,即冠梁底标高,破除过程中要控制好标高。测量部根据设计图纸提供的高程和坐标点进行放线定位并做好标志。施工队根据测量部放出的高程及坐标做好高程及坐标引测工作,并做好标志。施工队做好引测工作后找测量部进行技术复核,确认无误后进行开工。
4、为了测斜管及超声波检测管能正常监测,采用人工清理机械配合的方法清理地下连续墙浮浆。严禁使用挖机等大型设备进行地下连续墙的砼破除。破除过程中造成监测管损坏及渣土等进入监测管内使监测管不能正常监测由连续墙队伍负责.
5、混凝土破除采用风镐进行,破除分层进行,每次破除厚度控制在200mm以内,每层破除后用铁锹清除破碎的混凝土,清除干净后再进行下一层的破除。

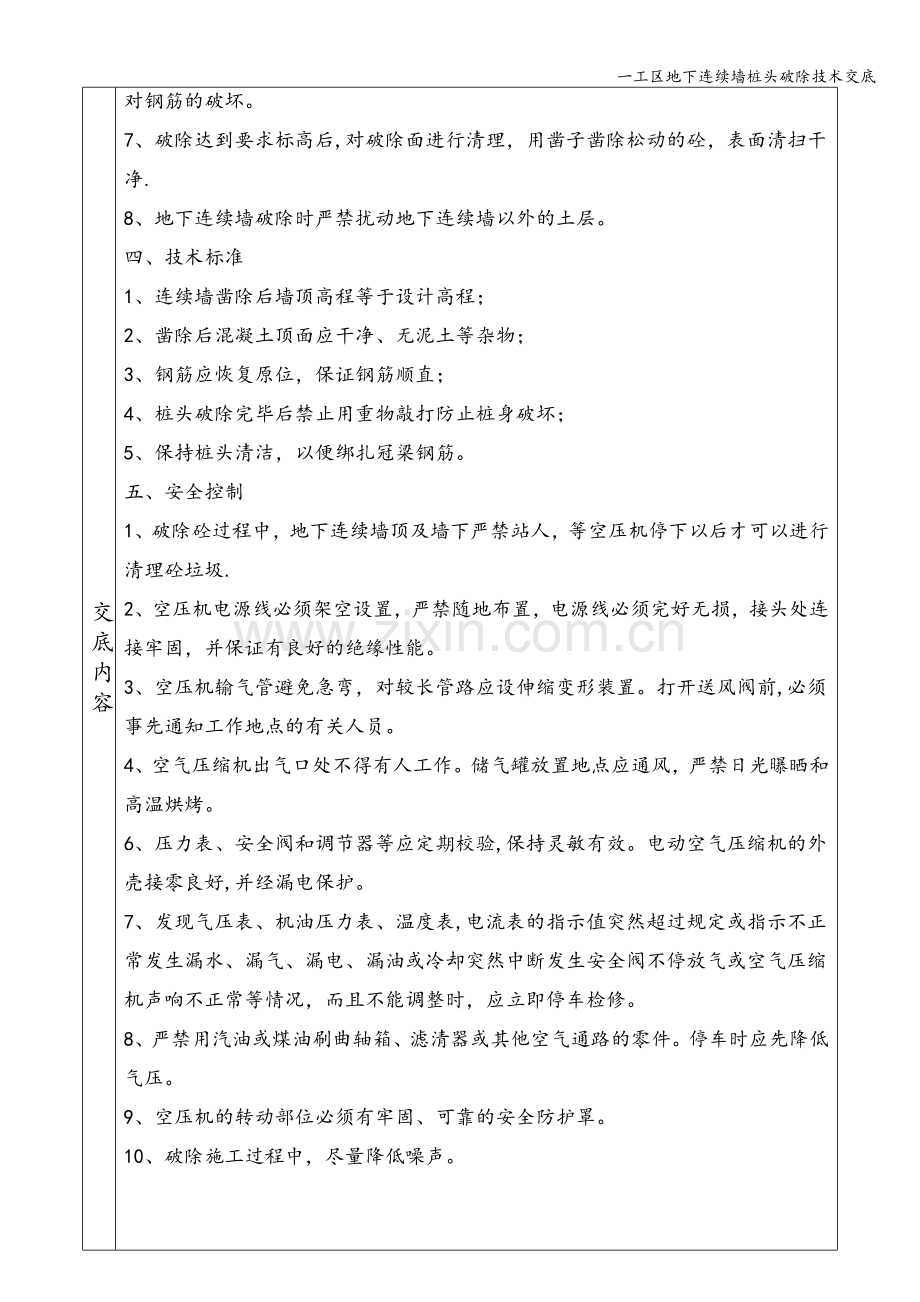

6、对粘附在钢筋和内侧的混凝土块,用榔头和铁锹清除,破除过程中要尽量避免对钢筋的破坏。
7、破除达到要求标高后,对破除面进行清理,用凿子凿除松动的砼,表面清扫干净.
8、地下连续墙破除时严禁扰动地下连续墙以外的土层。
四、技术标准
1、连续墙凿除后墙顶高程等于设计高程;
2、凿除后混凝土顶面应干净、无泥土等杂物;
3、钢筋应恢复原位,保证钢筋顺直;
4、桩头破除完毕后禁止用重物敲打防止桩身破坏;
5、保持桩头清洁,以便绑扎冠梁钢筋。
五、安全控制
1、破除砼过程中,地下连续墙顶及墙下严禁站人,等空压机停下以后才可以进行清理砼垃圾.
2、空压机电源线必须架空设置,严禁随地布置,电源线必须完好无损,接头处连接牢固,并保证有良好的绝缘性能。
3、空压机输气管避免急弯,对较长管路应设伸缩变形装置。打开送风阀前,必须事先通知工作地点的有关人员。
4、空气压缩机出气口处不得有人工作。储气罐放置地点应通风,严禁日光曝晒和高温烘烤。
6、压力表、安全阀和调节器等应定期校验,保持灵敏有效。电动空气压缩机的外壳接零良好,并经漏电保护。
7、发现气压表、机油压力表、温度表,电流表的指示值突然超过规定或指示不正常发生漏水、漏气、漏电、漏油或冷却突然中断发生安全阀不停放气或空气压缩机声响不正常等情况,而且不能调整时,应立即停车检修。
8、严禁用汽油或煤油刷曲轴箱、滤清器或其他空气通路的零件。停车时应先降低气压。
9、空压机的转动部位必须有牢固、可靠的安全防护罩。
10、破除施工过程中,尽量降低噪声。
接收人
姓名
电话
专业技术负责人: 交底人:
展开阅读全文
