资源描述

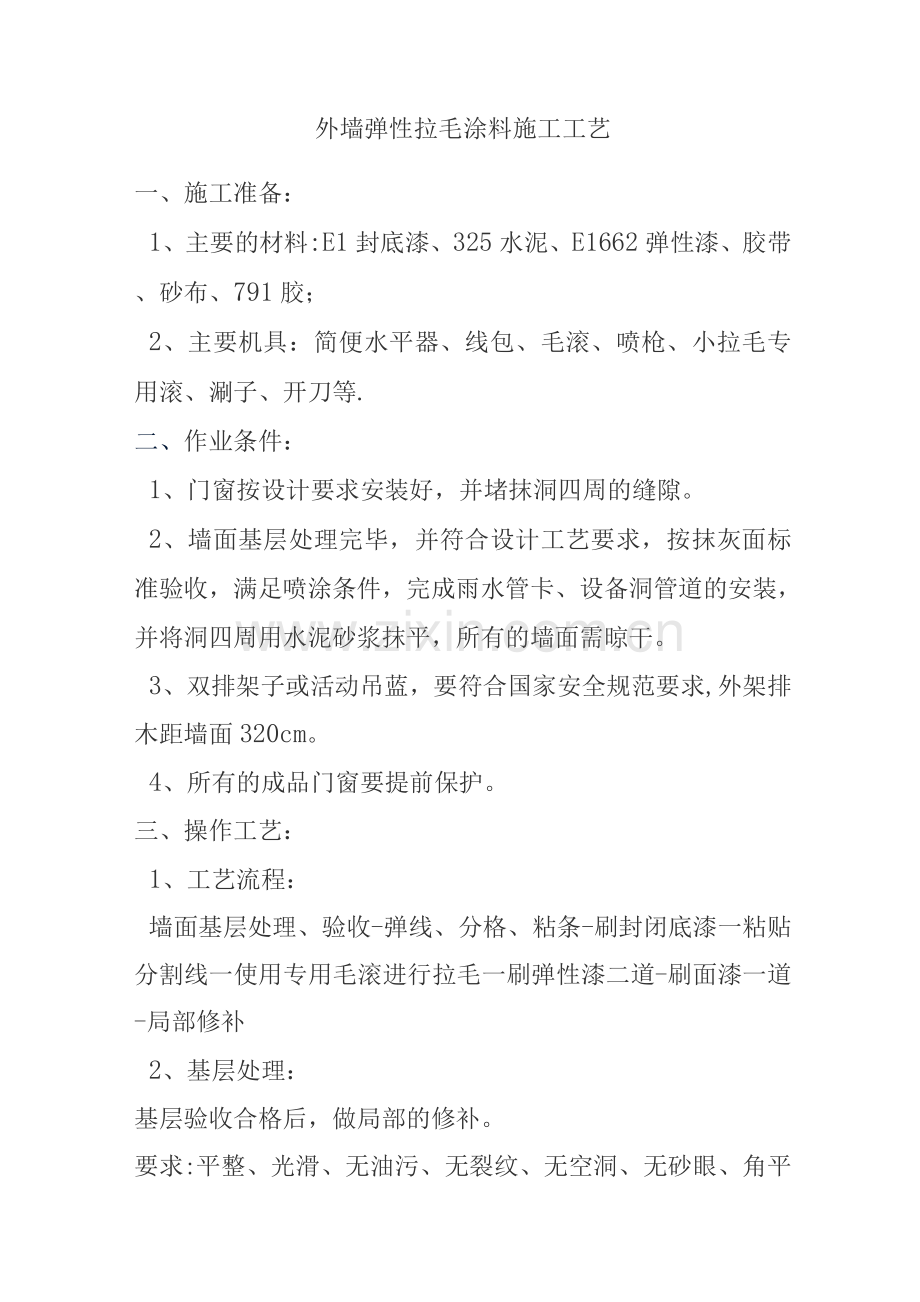

1、外墙弹性拉毛涂料施工工艺一、施工准备:1、主要的材料:E1封底漆、325水泥、E1662弹性漆、胶带、砂布、791胶;2、主要机具:简便水平器、线包、毛滚、喷枪、小拉毛专用滚、涮子、开刀等.二、作业条件:1、门窗按设计要求安装好,并堵抹洞四周的缝隙。2、墙面基层处理完毕,并符合设计工艺要求,按抹灰面标准验收,满足喷涂条件,完成雨水管卡、设备洞管道的安装,并将洞四周用水泥砂浆抹平,所有的墙面需晾干。3、双排架子或活动吊蓝,要符合国家安全规范要求,外架排木距墙面320cm。4、所有的成品门窗要提前保护。三、操作工艺:1、工艺流程:墙面基层处理、验收-弹线、分格、粘条-刷封闭底漆一粘贴分割线一使用专

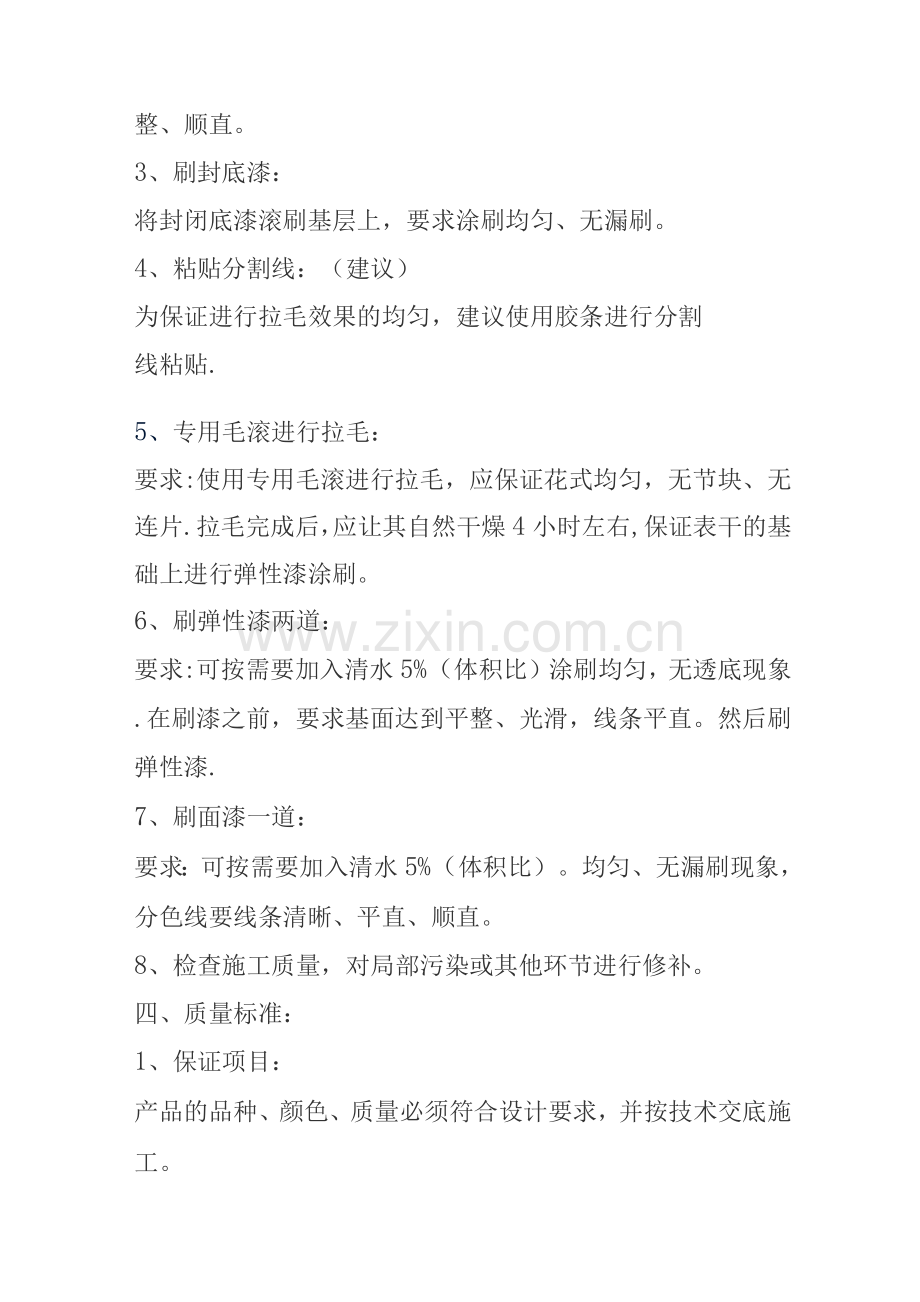

2、用毛滚进行拉毛一刷弹性漆二道-刷面漆一道-局部修补2、基层处理:基层验收合格后,做局部的修补。要求:平整、光滑、无油污、无裂纹、无空洞、无砂眼、角平整、顺直。3、刷封底漆:将封闭底漆滚刷基层上,要求涂刷均匀、无漏刷。4、粘贴分割线:(建议)为保证进行拉毛效果的均匀,建议使用胶条进行分割线粘贴.5、专用毛滚进行拉毛:要求:使用专用毛滚进行拉毛,应保证花式均匀,无节块、无连片.拉毛完成后,应让其自然干燥4小时左右,保证表干的基础上进行弹性漆涂刷。6、刷弹性漆两道:要求:可按需要加入清水5%(体积比)涂刷均匀,无透底现象.在刷漆之前,要求基面达到平整、光滑,线条平直。然后刷弹性漆.7、刷面漆一道:要

3、求:可按需要加入清水5%(体积比)。均匀、无漏刷现象,分色线要线条清晰、平直、顺直。8、检查施工质量,对局部污染或其他环节进行修补。四、质量标准:1、保证项目:产品的品种、颜色、质量必须符合设计要求,并按技术交底施工。2、要求成品表面无明显接槎、漏涂、透底、流坠等现象。五、成品保护:1、在施工中,将门窗及不施工部位遮挡保护.2、严禁从下往上的施工顺序,以免造成颜色污染.3、拆架子或落吊蓝时,严禁碰损墙面涂层。4、已施工完的成品,严禁蹬踩,以防污染。六、应当注意的质量问题:1、接槎现象:主要原因是由于涂层重叠,面漆深浅不一所。造成因此在施工中要避免接槎现象,可采取以下措施。(1)应把接槎甩在分格

4、线上。(2)施工最好一次成活,不要修补,这就需要层层验收,严把质量关,以免造成接槎现象.2、空鼓和裂缝现象:主要的原因是由于底层抹灰没有按工艺要求施工所造成的,因此在施工前,应按水泥砂浆抹灰面交验的标准来检查验收墙面,否则,面层平涂不能施工3、面层出现楞子现象:主要原因:在现浇砼施工中,由于模板接缝所造成楞子,因此在面层施工以前,抹灰工序要对这些接缝进行修正,达到抹灰面的标准。以避免面层施工后出现此现象。七、质量记录:1、产品的出厂合格证及试验报告.2、质量检验评定记录.产品简介弹性涂料概况:弹性涂料具备施工在外墙比较容易开裂的墙面,拉毛等,是由弹性丙烯酸共聚物,助剂等精制而成,具有防水性能较

5、强、抗裂缝等功能。但是弹性涂料有易污渍的缺陷,现在基本上在弹性涂料外面施工一道易清洗的罩面层,外墙就不容易结灰尘了。使用弹性涂料经常遇到的结灰、脱色、发霉等情况,所以现在的人的要求就越来越高了,弹性涂料基本上要求要能达到这些要求:耐侯性能出色,漆膜能够遮盖墙体细微裂缝,漆膜平滑,色彩丰富,防霉,抗藻及抗碱性能优异,优异的耐擦洗性,漆膜表面污迹能够轻易洗净,无不良气味,符合环保要求。所以真正能达到这样的几乎很少。施工步骤:1、良好的基础层2、外墙腻子粉批刮2 3遍3、涂刷底漆1遍4、涂刷面漆2遍使用范围一般化的建筑物都适合使用,建筑物外墙混凝土、水泥墙面的保护,及旧建筑物外墙翻新和涂饰。如住宅小

6、区、别墅、公寓、学校、商店、办公楼、工厂、仓库等。金刚砂硬化耐磨地坪金刚砂硬化耐磨地坪产品简介适用场所:适用于广场、机场、仓库、停车场、商场超市、工业厂房、重载机械厂、汽车维修厂等.产品特性:淤高力学性能,极好的耐磨性淤整体养护,形成平整均一的地坪,具有优良的耐冲击性和耐点载荷能力淤施工工期短,无污染,是目前替代水磨石地坪的最佳材料浓施工维护简便,使用寿命长,经济实用淤工厂预拌、现场即用施工程序:1、混凝土基面浇注及找平2、边角加固3、计划覆盖率4、撒布地面硬化剂于混凝土表面并抹平5、与第一次垂直的方向撒布地面硬化剂并抹平6、养护用量:轻度交通:4kg/中度交通:5kg/重度交通:6kg/金刚

7、砂耐磨地坪漆分为金属骨料和非金属骨料两种一产品名称:非金属骨料硬化剂耐磨地坪适用范围:生产车间、仓库、商业购物中心、地下车库等普通耐磨区域地坪特性:1.增强混凝土地面的耐磨性和强度、表面致密、减少灰尘、施工快捷、易清洁、经济耐用2.参考用量4-6KG/M2,可提供多种颜色(原色、浅灰色、绿色、红色、黄色、蓝色)施工工艺:1.基础层:根据基础层的状况做好清理工作;2. 混凝土层:浇倒基层混凝土,等混凝土初凝时去除泌水,使用加圆盘的专用抹光机进一步平整混凝土,以保证混凝土表面平整、密实;3.硬化耐磨层:混凝土初凝时将非金属骨料硬化剂撒在表面,同时用加圆盘抹光机抹平压实,约1 -2小时后重复一次撒播

8、及压实的操作,最后进行抛光密封并手工修补边角部分,使得骨料与混凝土地面形成一整体;4. 养护剂:喷洒养护剂或覆盖薄膜以防止水分快速挥发引起开裂,耐磨地坪的整个操作过程保持在24小时内完成,建议完工后一周内做伸缩缝处理;5.施工养护:施工完毕后24小时后方可上人,7天后方可进行使用(以25.。为准,低温开放时间需适度处长)。二产品名称:金属骨料硬化剂耐磨地坪适用范围:工业厂房、仓库、商业购物中心、地下车库、码头、停车场、飞机停机场等重型交通区域地坪特性:1增强混凝土地面的高耐磨性和强度、表面致密、减少灰尘、施工快捷、易清洁、经济耐用2.参考用量4 6KG/M2,可提供多种颜色原色、浅灰色、绿色、

9、红色、黄色、蓝色)施工工艺:1.基础层:根据基础层的状况做好清理工作;2.混凝土层:浇倒基层混凝土,等混凝土初凝时去除泌水,使用加圆盘的专用抹光机进一步平整混凝土,以保证混凝土表面平整、密实;3.硬化耐磨层:混凝土初凝时将非金属骨料硬化剂撒在表面,同时用加圆盘抹光机抹平压实,约12小时后重复一次撒播及压实的操作,最后进行抛光密封并手工修补边角部分,使得骨料与混凝土地面形成一整体;4.养护剂:喷洒养护剂或覆盖薄膜以防止水分快速挥发引起开裂,耐磨地坪的整个操作过程保持在24小时内完成,建议完工后一周内做伸缩缝处理;5.施工养护:施工完毕后24小时后方可上人,7天后方可进行使用(以25.。为准,低温开放时间需适度处长)。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
