收藏 分销(赏)

地下室堵漏实施方案(修改)范文.docx

上传人:asd****19 文档编号:6918655 上传时间:2024-12-23 格式:DOCX 页数:25 大小:29.39KB
下载 相关 举报
地下室堵漏实施方案(修改)范文.docx_第1页
第1页 / 共25页
地下室堵漏实施方案(修改)范文.docx_第2页
第2页 / 共25页
地下室堵漏实施方案(修改)范文.docx_第3页
第3页 / 共25页
地下室堵漏实施方案(修改)范文.docx_第4页
第4页 / 共25页
地下室堵漏实施方案(修改)范文.docx_第5页
第5页 / 共25页
点击查看更多>>
资源描述

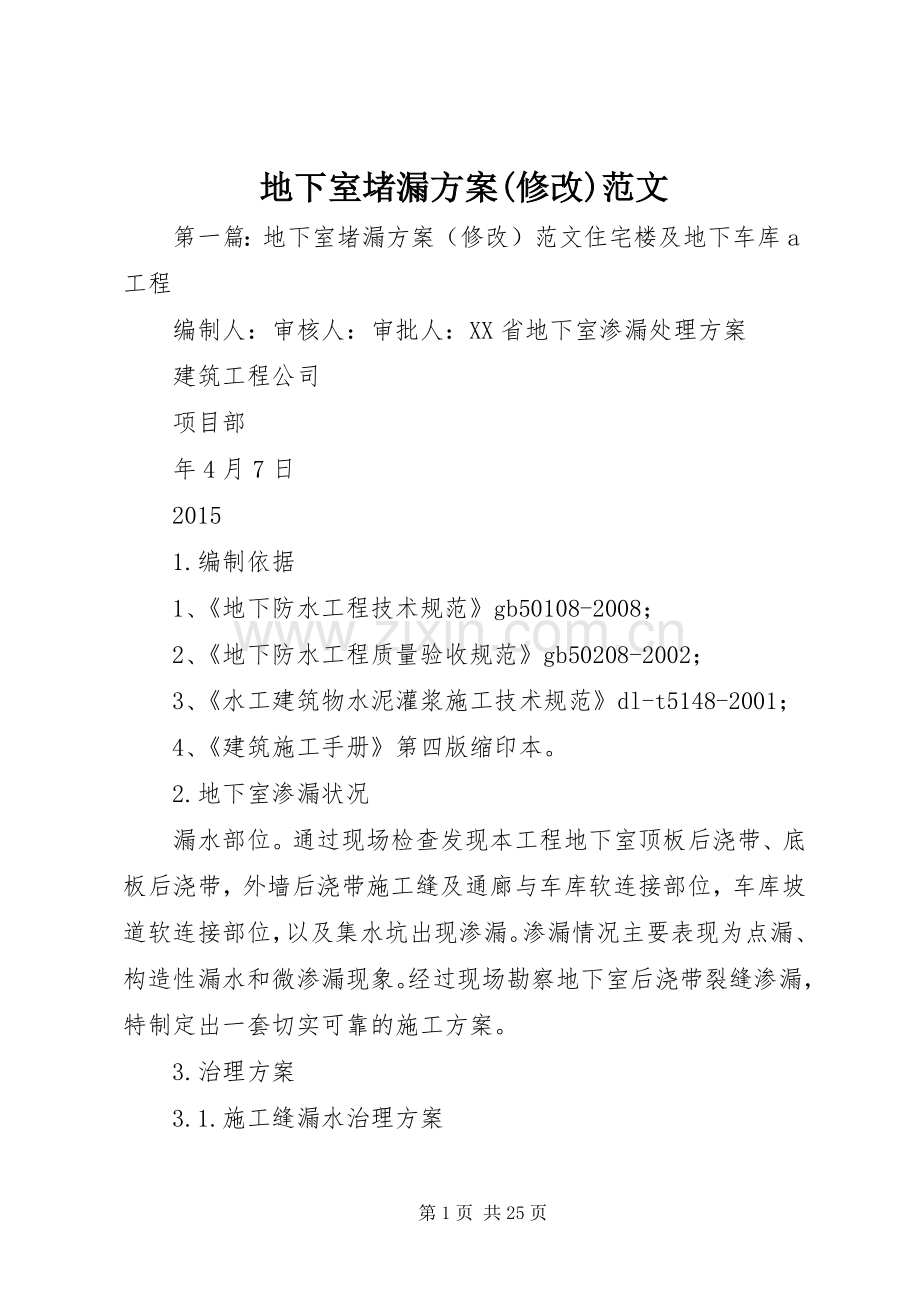

1、地下室堵漏方案(修改)范文 第一篇:地下室堵漏方案(修改)范文住宅楼及地下车库a工程 编制人:审核人:审批人:XX省地下室渗漏处理方案 建筑工程公司 项目部 年4月7日 2015 1.编制依据 1、地下防水工程技术规范gb50108-2008; 2、地下防水工程质量验收规范gb50208-2002; 3、水工建筑物水泥灌浆施工技术规范dl-t5148-2001; 4、建筑施工手册第四版缩印本。 2.地下室渗漏状况 漏水部位。通过现场检查发现本工程地下室顶板后浇带、底板后浇带,外墙后浇带施工缝及通廊与车库软连接部位,车库坡道软连接部位,以及集水坑出现渗漏。渗漏情况主要表现为点漏、构造性漏水和微渗

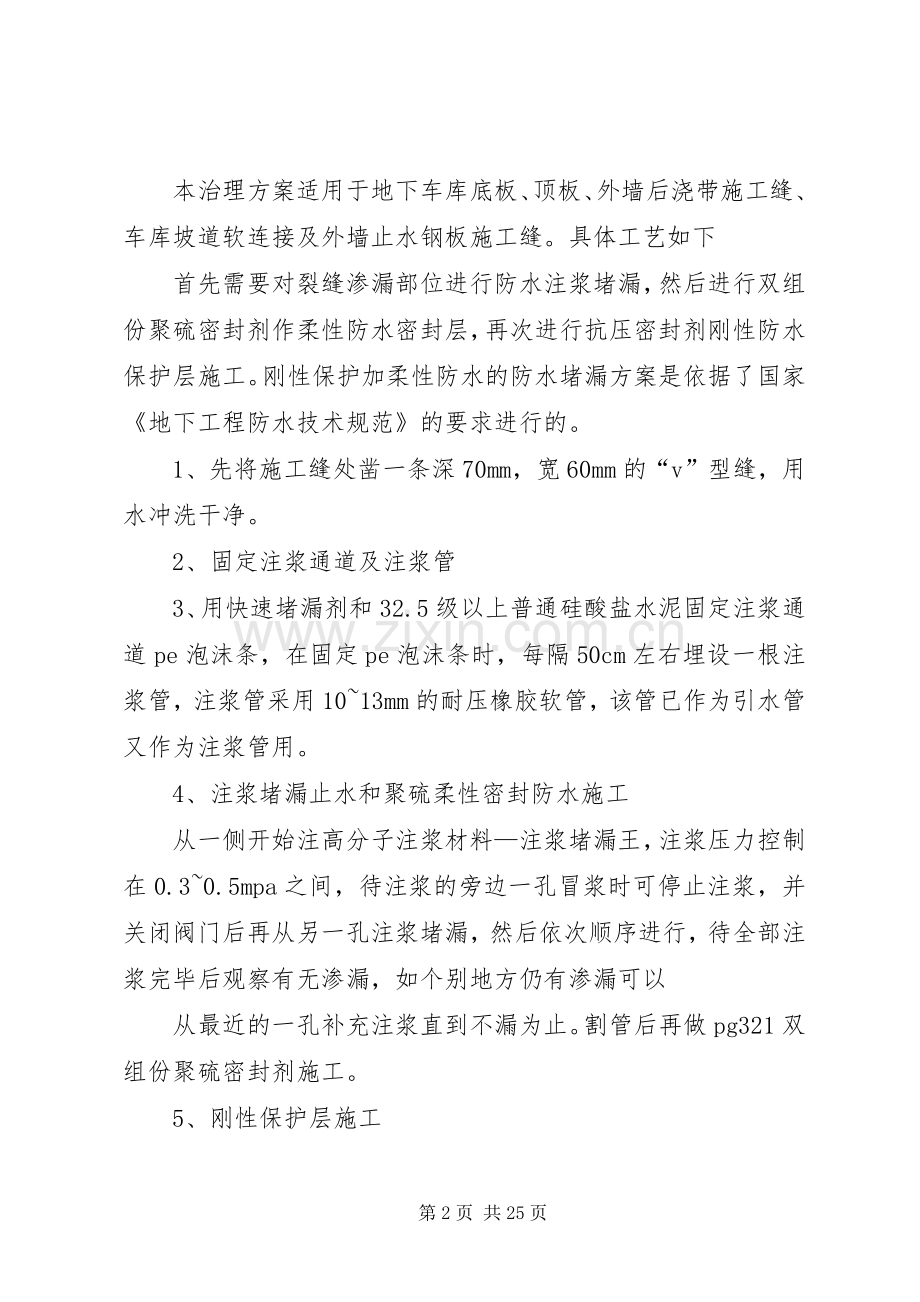

2、漏现象。经过现场勘察地下室后浇带裂缝渗漏,特制定出一套切实可靠的施工方案。 3.治理方案 3.1.施工缝漏水治理方案 本治理方案适用于地下车库底板、顶板、外墙后浇带施工缝、车库坡道软连接及外墙止水钢板施工缝。具体工艺如下 首先需要对裂缝渗漏部位进行防水注浆堵漏,然后进行双组份聚硫密封剂作柔性防水密封层,再次进行抗压密封剂刚性防水保护层施工。刚性保护加柔性防水的防水堵漏方案是依据了国家地下工程防水技术规范的要求进行的。 1、先将施工缝处凿一条深70mm,宽60mm的“v”型缝,用水冲洗干净。 2、固定注浆通道及注浆管 3、用快速堵漏剂和32.5级以上普通硅酸盐水泥固定注浆通道pe泡沫条,在固定p

3、e泡沫条时,每隔50cm左右埋设一根注浆管,注浆管采用1013mm的耐压橡胶软管,该管已作为引水管又作为注浆管用。 4、注浆堵漏止水和聚硫柔性密封防水施工 从一侧开始注高分子注浆材料注浆堵漏王,注浆压力控制在0.30.5mpa之间,待注浆的旁边一孔冒浆时可停止注浆,并关闭阀门后再从另一孔注浆堵漏,然后依次顺序进行,待全部注浆完毕后观察有无渗漏,如个别地方仍有渗漏可以 从最近的一孔补充注浆直到不漏为止。割管后再做pg321双组份聚硫密封剂施工。 5、刚性保护层施工 当防水堵漏注浆后,裂缝不会再产生漏水情况,但是结构的强度没有得到提高,必须采用抗压密封剂加上各种添加剂、活性剂、助剂制成一种高强度、

4、低粘度的结构加固材料,当该材料固化及到令期后可产生大于c30的结构强度,使上下混凝土板连成一个整体,达到长期整体工作的目的。 3.2.大面积(蜂窝)渗漏治理方案 1、面层法。适用于结构的大面积渗漏水治理。一般情况下,地下室大面积渗漏水治理无法迎水面进行,只能在背水面处理,故在施工前,应进行引排水,以防止新做的防水面层被有压水冲坏。 面层法具体作法为。选择漏水量集中部位,先进行埋管引流或预埋注浆止水针头或注浆铝管,使水从导管流出。根据漏水量大小,可于一处或多处埋管引水,找不到漏水点时,可在墙体下部埋管引水。然后在不漏水部位按照材料使用要求,大面积涂抹聚合物水泥防水砂浆,需分层抹压,顺序为防水素浆

5、防水砂浆防水素浆,最后拨管堵水。用速凝水泥封闭孔洞,然后灌注氯丁胶乳水泥,灌浆料固化后,与基面粘结紧密,且可以在潮湿基面粘结,这样固结的塑性体填充混凝土所有裂缝,将水流完全地堵塞在混凝土结构体之外,以达到止水堵漏的目的。 2、对于地下室混凝土结构表面,出现水压较小的不甚严重的慢渗漏水时(如冒汗、洇湿等)可于背水面涂刷结晶型防水涂料,使表面形成一层不透水的覆盖层,起到防渗作用。具体做法为:将基层表面处理平整光滑,凹凸不平处用水泥砂浆填平、压平抹光,同时除去基层表面灰尘、油污等,以利防水层粘结牢固。上述工作完成并检查合格后,即可涂刷结晶型防水涂料。 3、化学注浆法: 微裂缝采取化学灌浆工法,材料根

6、据实际缝宽大小或渗漏情况,选取水溶性聚氨酯化学灌浆材料来进行深层灌浆堵漏。水溶性聚氨酯化学灌浆材料是单组份反应型填塞粘结裂缝。该材料具有良好的亲水性,能与水反应,同时生成co2气体,并逆水而上沿来水通道渗透扩散,与周围的混凝土、砂、土等固结,快速硬化形成不透水的固结层,已广泛应用于封堵大压力的涌水和阻止地基中的流水 及水的渗透。 管片接缝渗漏对于这些渗漏部位,左右各延伸一定的范围,分别钻若终止孔,钻至遇水膨胀橡胶层,然后填塞速凝水泥,形成两道堵头,堵头中间区域再埋数根铝管用速凝水泥封缝,灌注水溶性聚氨酯化学灌浆材料。 拆嘴。灌浆完毕24小时,确认不漏即可去掉或敲掉外露的灌浆嘴。清理干净已固化的

7、溢漏出的灌浆液。 补强。用防渗漏水泥基渗透型结晶抗压密封剂进行全面封堵或刚性材料抹面作保护层增强,最后用聚合物js防水涂料,将分涂三遍以作表面防水处理。 3.3.孔洞、点渗治理方案 1、堵漏法。用无机堵漏材料直接堵塞。遇到孔洞较小或孔洞较大但水压不大的慢渗漏水情况时,可采用无机防水堵漏材料直接堵塞。 操作程序为。根据渗漏水情况,查出漏水点,以渗漏点为圆心凿洞(直径为13cm,深为25cm),孔洞壁尽量与基面垂直,并用清水冲洗干净,用堵漏材料捻成与孔洞形状相近的锥团形,待其开始凝固时,迅速压入洞内,并向孔洞壁四周挤压密实,使堵漏材料与孔洞壁紧密结合,堵漏完毕经检查无渗水现象时,即可用聚合物水泥砂

8、浆抹压至与板或墙面平齐。 2、下管法:适用于孔洞水压较大的急流或涌水的渗漏水处理。具体作法为:清除漏水处空鼓的面层及粘结不实的石子,然后剔成孔洞,深度视渗漏水量而定。 在洞底铺一层碎石,碎石上盖一层与孔洞大小一样的铁皮或油毡片,并在其上开一小口,将胶管插入孔中,使水顺管流出,然后用速凝材料把引水管周围孔洞一次灌满,待堵漏材料开始凝固时,用力把孔洞四周堵漏胶泥挤压密实,并使胶泥表面低于结构面不小于1.5cm,堵塞完毕并经检查无渗漏水后,拨出胶管,堵塞孔眼,最后用抗压密封剂分层抹压至板面齐平。 当孔洞漏水压很大时,可采用木楔等堵塞孔眼,将水止住,并用堵漏材料封堵。经检查无渗漏水后,用聚合物水泥砂浆

9、或抗压密封剂作防水层。治理孔洞渗漏水也可采用嵌缝法,即在剔槽中采用堵漏材料堵塞止水后,用双组份聚硫密封剂嵌填沟槽,最后连国其他部位作防水层。另外,对于地下结构出现的孔洞渗漏水情况,还可采用注浆法进行堵漏,可单孔注浆或于孔洞周围钻孔注浆。 3.4.预埋件、穿墙管道渗漏治理方案 1、当预埋件周边渗漏时,将其周边剔成环形沟槽,清除预埋件锈蚀,并用清水冲刷地沟后采用填塞堵漏止水材料、嵌填双组份聚硫密封剂或灌注堵漏浆液等方法进行处理。 2、当常温穿墙(地)管道周围出现渗漏水时应沿管道周边剔成环形沟槽,用水冲刷干净后,用堵漏材料堵塞严实,经检查无渗漏后,在表面分层抹压聚合物水泥防水砂浆或抗压密封剂与基面齐

10、平,也可用密封材料嵌缝,管道外250mm范围涂刷防水涂料,还可采用灌注堵漏浆液的方法处理。 3、对于管道穿透内墙部位渗漏水,可将穿管孔剔凿扩大,然后埋设预制半圆套管,在管道与套管的空隙处用双组份聚硫密封剂填满,套管外空隙处用堵漏材料堵塞。 3.5.车库坡道软连接处渗漏治理方案 1、清理基层: 将坡道伸缩缝中保温板剔除干净。 2、固定注浆通道及注浆管: 用快速堵漏灵(液体、粉状均可)拌和32.5级以上普通硅酸盐水泥固定注浆通道pe泡沫条,在固定pe泡沫条时,每相隔50cm左右埋设一根注浆管。注浆管采用1013mm的耐压橡胶软管,该管既作为引水管又作为注浆管用。 3、注浆堵漏: 从底部开始注高分子

11、注浆材料注浆堵漏王,注浆压力控制在0.30.5mpa之间,待注浆的旁边一孔冒浆时可停止注浆,关闭阀门,再从另一孔注浆,然后依次循序进行,待全部注浆完毕后观察有无渗漏,如个别地方仍有渗漏可以从最近一孔补充注浆直到不漏为止。 4、割注浆管: 注浆24h后在确认无渗漏的情况下,割掉所有注浆管,用喷灯烘干界面。 5、清理界面: 用钢丝刷清理杂质及由于喷灯烘烤时产生的表皮杂屑。 6、施工柔性材料: 在缝内施工5060mm厚pg321双组份聚硫密封剂,外贴t型宽300mm、厚20mm双组份聚硫密封剂。 待聚硫密封剂固化后,用抗压密封剂作为最后一道半刚性保护层。 4.注意事项 1、施工注意事项 (1)注浆时

12、,注浆管应埋放合理,密切注视压力以防爆管。 (2)操作人员应配戴眼镜、口罩、手套等劳保用品,以防止浆液溅入眼内。 2、对化学灌浆材料的保管的注意事项: (1)化学灌浆材料应密封储存在冷暗的库内,并有专人保管,保管人员应熟悉材料的性质。 (2)装有材料的容器应贴上明显的标签,并需分类存放。(3)存放化学灌浆材料的地方应严禁烟火。 3、化学灌浆工作人员应注意下列事项: (1)工作人员应戴防毒面具、橡皮手套,并穿长统靴和抗酸工作服。(2)在工作中如有疲倦、脚起泡、手趾麻木、头晕等感觉应立即脱离现场,到空气新鲜的地方静卧休息。 (3)遇浆液或粉末进入眼睛或触及皮肤时,应迅速用大量的清水冲洗,如有疼痛现

13、象应立即医疗。 (4)吃饭之前必须立即洗手,工作后应洗澡。 (5)要注意不使浆液流入排水沟及江河中,以免污染水质。 第二篇:地下室防水堵漏维修方案(修改版)地下室防水堵漏维修方案 一、编制依据 1.施工条件和实地勘察资料: 2.建筑防水工程手册和新型防水建材实用手册: 3.建筑工程质量检测评定标准: 4.中华人民共和国国家标准建筑防水材料: 二、工程概况 此工程为哈尔滨绿地国际花都1X2X3X地下车库。 根据我司专业人员现场实际勘察发现,发现地下室地板剪力墙与地下室立墙施工缝隙渗漏,地下室剪力墙及地下室底板部分渗漏,立墙止水螺栓渗漏及立墙部分混凝土因振捣不密实致使混凝土疏松,导致地表水在水压的

14、作用下渗漏至地下室内。现地下室外面已经用土回填,在结构外迎水面做防水处理,成本过高,也达不到完整防护的要求,只能从结构内部做背水面处理。这就需要考虑到防水层所要承受的水压,以及防水材料与基层的结合等问题。现拟订以下治理方案。防水施工方法采用大面积注浆,局部封堵,局部喷涂堵漏,局部做防潮层处理。达到内外兼治,以保证混凝土立墙内部无缝隙,达到防水防渗的效果。 三、施工准备 1.本堵漏工程有我单位组织施工,根据工程实际要求合理安排施工,施工人员持证上岗,严格遵循有关操作规程,规范及有关工艺要求施工。对于复杂的施工分项重要施工部位,要事先编制具体施工方案方可实施。 2.根据施工现场的进度分段按期完成防

15、水堵漏任务,施工流水线根据现场情况确定。 四、材料及机械准备 1.主要施工材料。水性、油性、聚氨酯注浆液,止水针头,yyld-a抗渗涂浆,yyld-a防渗剂,高分子复合防水卷材,高效堵漏灵,粘接剂等其它辅助材料。 2.主要机器准备。脚手架,高压注浆机,便携式气泵,搅磨机,电钻,电镐,锤子,钳子,毛刷,铁桶,胶手套,剪子等。 五、施工工艺 基层清理注浆切割回型阻水槽漏点钻眼封堵喷涂yyld-a抗渗涂浆粘贴高分子复合卷材竣工验收 1.基层处理。将基层混凝土残渣清理干净使其表面至混凝土密实处。 2.注浆。采用高压注浆机对渗漏部位进行大面积高压注浆。 3.局部查找漏点及打孔。此工程漏水原因为混凝土内部

16、疏松所致,对漏点及裂缝处进行特殊处理,为防止局部堵漏后,其它部位防水漏水现象。此工程采用整体喷涂堵漏方案,以渗漏边缘为点向外扩张喷涂3-5倍。 4.局部封堵。用高压注浆进行注浆,沿逢密实。待注浆完全凝固后在漏水处用yyld-a抗渗涂浆进行处理。 5.局部做防潮层。根据现场实际情况如局部渗漏严重需综合以上几种方案施工后,局部需做防潮层处理。(防潮层采用高分子复合防水卷材施工俗称120,防潮层是根据现场实际情况也可取消。)6.地下室底板之上现局部有积水,需将积水部分清理干净后确定地下室底板是否存在渗漏情况,如地下室底板渗漏需采用特质止水针头大面积注浆后将表面部分混凝土清除3-5公分深,采用抗渗涂浆

17、喷涂3遍后采用高效堵漏灵填平,在地下室底板渗漏边缘10公分处剔凿成v型回型槽(回型槽深3-5公分),防止渗漏外扩。 4.1喷涂堵漏材料: yyld-a抗渗涂料。该材料是由几十种成分组成的干混浆料,加水搅拌后能促使胶凝中以及粗、细骨材中所有大小技术元素进行氧化反应,产生高电解液,使颗粒碎解分解,加速其水化速度,已达到完全水化的程度。氧化反应过程中同时产生大量的高浓度浆体,具有最佳的胶性与致密性,硬化后的砂浆具有抗酸、抗卤、抗海水氯氧离子侵蚀,抗水渗透、康干缩龟裂,提高抗压强度与早期强度等特性,可 增加材料的耐久性。 本材料曾荣获国家多项荣誉,被化工部、冶金部等所属设计院及全国各地众多甲级设计院长

18、期采用,在国内地下堵漏止水中被广泛采用,受到良好的效果。 4.2喷涂。按说明(或根据情况自订配方)配置浆液。喷涂2.5毫米以上厚度抗渗浆料,横向喷涂2遍,纵向喷涂1遍。 4.3封孔。待浆料完全凝固后,观察有没有渗漏水的现象后,如发现渗水现象后在渗漏点上打孔,用yyld-a2型或高效堵漏灵进行封堵,封堵完后进行表面修补喷涂。 4.4裂缝。把渗漏部位剔凿至混凝土基层并清理干净,检查看明显渗漏的裂缝部位顺逢把裂缝剔凿成v型槽,做上标记。有明显空洞的部位,孔洞周围清理干净。裂缝部位用搅拌好的yyld-a2型或高效堵漏灵进行封堵,并用抹子赶光(注意施工前基层要中分湿润至饱和状态)。 4.5回形槽。在渗漏

19、的边缘周围用搅磨机切割2.5毫米-5毫米的回形槽,阻隔渗透路径。 4.6防潮处理。配置好粘贴高分子复合卷材粘接剂后将粘接剂涂抹至高分子复合防水卷材之上,将高分子复合防水卷材粘贴至地下室立墙混凝土基层,用刮板刮平压实,待卷材粘贴好后将粘接剂刮至卷材表面待完全凝结。 六、质量检验与要求 1.所选用的防水材料的各项技术性能指标,应符合国家规范要求,产品应附有检验证和质量检测报告或其他有关材料质量证明文件。 2.防水层外观要平滑,无漏水,无渗水。 七、注意事项及安全措施 1.喷涂前应对气泵系统进行全面的检查,气压阀.管及压力表等器件接头部位一定要牢固,阀头一定要拧紧,不能引起爆裂现象。 2.喷涂时应密

20、切注意气压表.气压压力不能大于0.8p。 3.喷涂时会出现漏水现象,这种现象属于正常现象。待抗渗层达到强度后在进行局部处理。 注。涉及施工过程中部分施工细节特殊施工工艺及少量使用特殊材料无法体现,本方案中所体现施工过程为总体施工方案,报价按本方案执行。 第三篇:地下室堵漏施工方案地下室渗漏治理施工方案 一、工程概况: 湘电依科铂宫工程位于芙蓉路旁,分1X、2X主楼两栋,1X栋15层为商场,上部为住宅,地下室一层,层高4.8m;2X楼地下二层,上部为27层住宅。建筑外形为矩形,长度为132m,宽度为50.2m。 二、设计及施工情况: 设计图纸在地下室底板、顶板设计三道后浇带,底板及剪力墙均采用抗

21、渗混凝土,地下室底板和外围剪力墙设计采用sbc120聚乙烯丙纶高分子复合防水卷材(0.8mm厚),接业主通知取消底板防水做法,而外墙则是采用金刚王防水涂料。 我单位于2008年5月份开始进入地下室承台、地梁,地下室主体于2008年8月完成地下室及中心花园主体结构,地下室结构混凝土采用自拌混凝土,很好的控制了混凝土的外加剂掺量和混凝土工作性能,由于地下室底板、剪力墙及顶板施工正值高温天气,虽然项目采取了一些有利措施,如待模养护、底板、剪力墙敷盖麻袋养护等措施,但是剪力墙及底板仍有开裂现象。 二、渗漏原因分析: 地下室顶板、剪力墙、底板均有开裂渗漏现象,主要为孔渗漏、缝渗漏以及面渗漏等,经分析本工

22、程渗漏的主要原因是由于混凝土收缩和温度应力产生,故以缝渗漏为主,其它形式偏少。 三、堵漏方案选择: 根据渗漏水治理应遵循“堵排结合,因地制宜,刚柔相济,综合治理”原则,本工程选择抹面堵漏法、注浆堵漏法两种方法,以抹面堵漏法为主,注浆堵漏为备用方法,如前种办法无法堵住后采用后种方法。 四、施工方法: 第四篇:地下室防水堵漏方案目录 一、工程概况.2 1、地下室工程简介:.2 2、渗漏部位:.2 3、原因分析:.2 4、初拟处理方法:.2 二、施工部署.2 三、施工方案.3 1、选用材料性能特点:.3 2、施工方案:.3 2.1堵漏.3 2.2加强防水.4 2.3、保护层.5 3、进度计划:.5

23、四、质量保证措施:.5 五、安全措施:.5 六、附件:. 5一、工程概况 1、地下室工程简介: 本工程地下室周围设一条后浇带,然后该后浇带向外辐射七条后浇带(见后附图),后浇带宽0.8m,厚度0.7m。本工程0.00相当于绝对标高64.5m。根据地勘报告,地下水位标高为-3.50m,地下室地面标高为-6.00m,底板底标高为-8.70m,底板为700mm厚的抗渗砼,抗渗等级s8。底板上平至地下室地面填充层为级配石子。 2、渗漏部位: 根据现场调查,本工程是在施工降水期间,渗漏是在地下水位升至-7m时发生的,现渗漏点主要集中在底板后浇带与外墙后浇带交界部、承台与底板交界阴角部及底板后浇带个别部位

24、。底板裂缝宽度在0.150.35mm。主要表现为点漏及线漏。 3、原因分析: 3.1地下水位高、涌水量大是本工程的一大特点,图纸设计桩基础数量大,桩头多,后浇带位置多,此均为设计及施工的薄弱部位,施工操作难度大,极易造成漏水; 3.2地下防水施工时,个别桩头部位的防水未严格按本工程地下防水施工方案桩头处细部节点进行施工,造成个别桩头部位渗水; 3.3浇注底板及墙体时,钢板止水带埋入多余流入后浇带的砼内,后浇带浇筑前未进行彻底的清理及剔凿,导致止水带失去止水的作用。 3.4底板及承台砼浇筑时,底板及承台砼局部部位振捣不密实,造成承台及底板交界部位阴角部渗水。 4、初拟处理方法: 现在初步拟定采用

25、建筑外加剂厂生产的911堵漏防水材料,直接在漏水处剔槽、扩洞,用911堵漏防水材料拌用水拌合成干硬性状后再行堵塞的方法堵水。 二、施工部署 因工程工期紧,地下室级配石回填、地面及设备安装必须抓紧进行,故必须采取合理的施工部署,具体如下: 1、总承包部成立地下室堵漏抗渗防水小组,生产、技术、质量、安全分别安排专人负责此事,主要精力用在抗渗堵漏上;由/任组长,任副组长,班组提供相关人员配合王义的工作,负责地下室垃圾清理、承台与底板阴角部及其它漏水处的剔凿,班组提供专业堵漏人员及堵漏材料,负责方案的编制及现场技术指导,现场技术指导,负责现场质量控制及报监理验收,负责现 场生产协调。 具体施工组织机构

26、见下图: 2、调入专业抗渗堵漏班组,增加专业技工人员数量,争分夺秒,全力搞好堵漏抗渗工作; 3、各专业分包单位协调配合,统一思想,各分包单位现场施工人员统一由王义领导,排水、剔凿、清理工作要做到前面,堵漏处理务必做到一丝不苟; 4、分区作业,逐步推进,尽可能的提前完成堵漏工作,为下一步级配石回填提供工作面。现场可以由北向南的施工顺序进行施工,北区堵漏工作完成,停止北区降水2至3天,观察底板渗水情况,发现无渗漏后立即开始300厚防水砼施工及回填作业。 三、施工方案 1、选用材料性能特点: 911堵漏防水材料是遇水即反应,由于水参与了反应,浆液不会被水稀释冲走,将渗水点按燕子垒窝的方式,待做好的渗

27、水点周围的浆壁洞体达到一定强度时,最后用干硬性浆体以管道打口的方式封住渗水点。911堵漏防水材料有良好的适应变形能力,止水性好。具体表现在: 1)、带水施工、防潮、抗渗、堵漏、瞬间止水; 2)、迎、背水面均可使用,施工简便; 3)无毒、无害、无污染,可用于引水工程; 4)凝固时间任意选择。 5)与基层结合形成整体不老化、耐水性好。 2、施工方案: 渗水堵漏分三步进行。第一步堵漏,第二步加强防水,第三步保护层。 2.1堵漏2.1.1、面渗处理:施工中我们先用火焰喷灯烘渗水基面,紧接着用911堵漏防水材料配制成的胶浆涂抹在渗水部位上,这种做法,收到了“内病外治”的功效。其作用机理是:将速凝防水胶浆

28、涂抹于渗水部位后,复合胶浆中的无机材料由于渗入了化学材料,不仅早强速凝,且易于控制,大大改善了胶浆固化后的力学性能,并依靠亲水细微的渗水通道,使渗水压力孔道内的化学材料,是在水泥材料的约束下,在有限侧压力的状态下聚合而根植于基层,从而大大提高了粘结质量和防水效果。 2.1.2、点渗处理发现严重的渗水点,先用冲击钻在渗水点周围打出直径为80mm、深100mm小洞,若渗水点砼疏松则必须将疏松砼清除干净,将911堵漏防水材料做成泥块体,在渗水点按燕子垒窝的方式做出一个内大外小的洞体,待做好浆壁洞体达到一定强度时,最后用干硬性浆体以管道打口的方式封住渗水点。 2.1.3、线漏处理其堵漏方式基本与点渗处

29、理方式相同,做法为:人工沿漏水缝冲击钻打出80mm宽100mm深的u型槽,将911堵漏防水材料做成泥块体,在渗水点按燕子垒窝的方式做出一个内大外小的洞体,待做好浆壁洞体达到一定强度时,最后用干硬性浆体以管道打口的方式封住渗水点。必要处可用高压注入液体堵漏防水材料的方式进行施工。 2.2加强防水2.2.1水泥基因其防水机理是以特种水泥、石英砂等为基料,掺入多种活性化学物质制成的粉状刚性防水材料。与水作用后,材料中含有的活性化学物质通过载体水向混凝土内部渗透,在混凝土中形成不溶于水的结晶体,堵塞毛细孔道,从而使混凝土致密、防水。因此整个底板全部用磨光机清理干净,沿底板整个大面及承台侧面均匀涂刷5-

30、8mm渗透结晶型防水涂料就变得极为必要;另在承台与底板阴角部均匀埋设 20x30bw遇水膨胀止水条,以起到止水作用;再在底板上表面做300mm厚c30s12抗渗砼作为防水加强层兼作保护层,承台侧面做25厚1:3防水水泥砂浆保护层。 2.2.2施工工艺流程为: 基层检查、清理按比例配制涂料涂刷涂料养护检查、验收。 2.2.3施工要点: 基层处理。混凝土基层应洁净,油污、灰尘、砂石和污垢等必须清除干净,因该材料的活性成分是以水为载体,才能向混凝土内部渗透和结晶,因此在涂刷前应充分湿润混凝土基层,(可用刷子将水刷在混凝土上),但注意不得有明水。 刷涂法施工: 按粉料:水=1:0.250.4的重量比例

31、称重。 拌合:先将水倒入容器中,再将粉倒入水中,机械搅拌5分钟, 涂刷。用硬毛刷将涂料均匀涂刷在基层表面,应多遍涂刷一般23遍。第一遍固化后方可涂刷第二遍。(如前一遍表面已干燥发白,则需湿润后再涂刷后一遍),涂料用量为1.0-1.2kg/m2,涂层厚度应大于0.8mm。 干粉撒覆施工:将1kg/m2的粉料均匀撒覆在未完全凝固的混凝土表面上,立即用木抹子、 磨光机将粉料压入混凝土内并进行压光处理,直至达到要求的效果。 养护方式可为。喷水、盖湿物、涂养护液等。涂层不会被洒水损坏时可以用水养护。 2.3、保护层根据现场实际情况,采用在底板上表面大面积做防水加强处理,即在整个底板上表面做300厚c30

32、s12砼,特别是在后浇带及其两侧500mm范围内、承台与底板交界阴角部位更是防水加强及保护的重点部位,后者还要做成斜三角型上返,高于砼表面150mm。 3、进度计划: 计划4月7日前完成北半部的堵漏工作,4月10日全部完成。 四、质量保证措施: 1.做好地下水位监测,以高于承台上表面之水位查找渗漏水位置,堵漏施工前降低地下水 位,堵漏完成后暂停降水,使水位提高以便观察处理效果,更利于工程质量的保证; 2.渗水点混凝土剔凿必须到位,务必剔凿至密实砼基层,每处均采用压力水冲洗,堵漏施 工做到精、准、狠。 3、基层清理细致入微,砼内部及表面钢筋、钢管、木方等全部清理干净,做到 一丝不苟。 4、防水保

33、护层施工前做好成品保护工作,保护层施工要及时、高效,且不能影 响防水工程质量。 五、安全措施: 1、施工人员一律统一着装,统一配戴安全帽及胸卡,上、下班一律统一持证进出现场。 2、施工现场严禁吸烟,一律禁酒,严禁吵闹打架。 3.对于施工区域的垃圾应及时清理到总包方指定的区域; 4.施工前进行教育培训,严格执行安全技术交底工作,坚持特殊工种持证上岗制度,进场 施工人员每人进行安全考试,笔试合格后方可进场施工。 5.配备专职安全员在施工过程中,必须遵守“先防护,后施工”的规定,施工人员必须佩 戴安全帽、穿工作服、软底鞋,严禁在没有任何设防的情况下违章作业。 6.施工现场一切用电设施须安装漏电保护装

34、置,施工用电动工具正确使用。 7.防水作业上方即地下室顶板上部洞口四周必须做好防护,与砌体施工班组交叉作业,避 免上部落物伤人。 8.动用喷灯必须开动火证,由专人看火,并佩戴明显标志,看火人要认真负责,忠于职守, 发现不安全因素及时制止和报告。 六、附件: 1、地下室底板及外墙后浇带布置图 2、主要人员联系电话: 第五篇:地下室灌浆堵漏简单施工方案地下室灌浆堵漏简单施工方案 地下室工程结构复杂,一般传统堵漏的工法难以取得根治成效。解决地下室渗漏问题需要全面分析,认真对待,堵、防结合,综合治理才能成功。地下室结构常见渗漏形式分:顶板裂缝渗漏,侧墙裂缝或点漏,后浇带渗漏、沉降缝变形缝渗漏、施工缝渗

35、漏、混凝土浇注、钢筋拉片点漏、各种预埋管道周围渗漏、降水基坑、消防池渗漏、局部砖混结构渗漏情况。处理漏水也就三种方案集合:堵/排/堵排集合,方法分为传统的堵漏方法和化学灌浆方法。 1、传统堵漏的方法,是将裂缝或漏水处凿开,进行表面堵漏,但结果往往是堵住这里,那里又开始渗漏。因为水可以在砼内部裂缝中无规则运动,从相对薄弱部位渗出。 2、化学灌浆一般是指将由化学材料配制的浆液,通过钻孔埋设灌浆嘴,使用压力将其注入结构裂缝中,使其扩散、凝固,达到防水、堵漏、补强、加固的目的。常用于修补较深的砼结构裂缝。根据灌浆的压力和速度,可分为高压快速灌浆法和低压慢速灌浆法。目前,化学灌浆法已被广泛地应用于大坝坝

36、基、基础加固和防渗、地下隧道开挖、混凝土缺陷修复等诸多工程领域。 3.无法从迎水面治理的情况下,可从背水面沿管道周边剔成环行沟槽,清理干净,用速凝堵漏材料在环形沟槽中埋设注浆嘴,灌注高分子化学灌浆材料堵漏止水;经检查无渗漏后,嵌填密封材料,并用聚合物水泥砂浆找平,并设置柔性涂膜防水层。 4、灌浆孔的设计和布孔 灌浆孔的布孔有骑缝和斜孔两种形式,根据实际情况和需要加以选择,必要时两者并用。 (1)灌浆孔的设计。灌浆孔的位置,应使孔和漏水裂缝孔隙相交,并选在漏水量最大处。 (2)布孔原则。注浆孔眼的位置和数量,需根据不同漏水情况进行合理安排,以导出漏水为目的,在集中漏水处布孔,裂缝大,水流量大,则

37、孔距大,缝小则孔距小。 5、打孔可视施工条件采用手工和机械方法,一般是手工打孔和机械打孔并用。 6、检查灌浆设备和管路运转情况,检查固结浆嘴的强度,疏通裂缝,进一步选好灌浆参数如凝胶时间、灌浆压力和配浆量等。 7、灌浆 灌浆是整个化学灌浆的中心环节,须待一切准备工作完成后进行。灌浆前必须有组织地进行分工,固定岗位,尤其需要有专职熟练的人员进行操作。 (1)灌浆前对整个系统进行全面的检查,在灌浆机具运转正常,管路畅通的情况下,方可灌浆。 (2)对于垂直缝一般自下而上灌浆,水平裂缝由一端向另一端或从两头向中间灌浆;对集中漏水应先对漏水量最大的孔洞进行灌浆。 8、结束灌浆 在压力比较稳定的情况下,再继续灌1-2分钟既可结束灌浆,拆卸管路准备清洗。 9、封孔 10、材料选用德美建筑材料公司生产的堵漏和防水材料,如dm-510灌浆料、雨衣1000等。第25页 共25页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
