资源描述

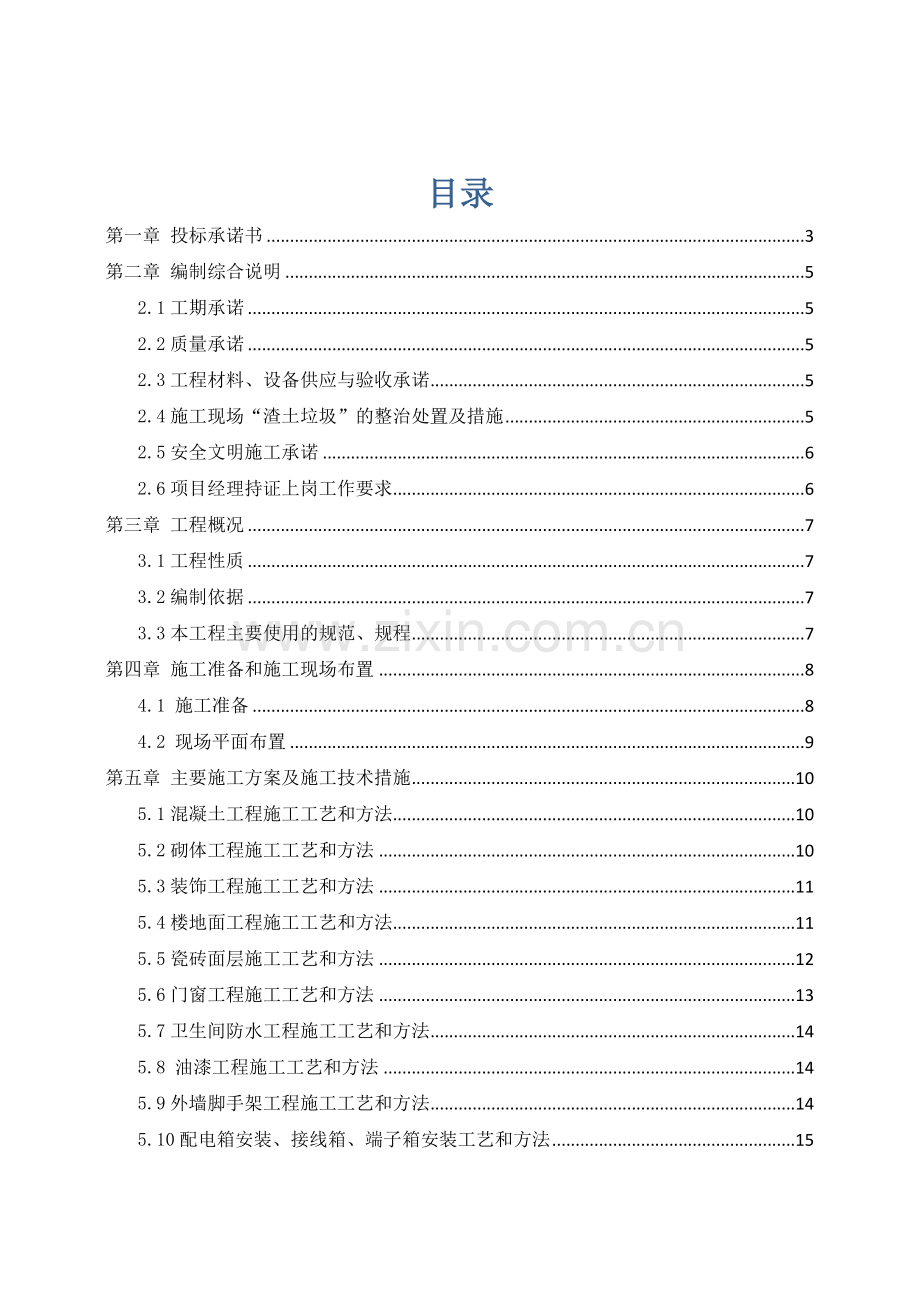

1、目录第一章 投标承诺书3第二章 编制综合说明52.1工期承诺52.2质量承诺52.3工程材料、设备供应与验收承诺52.4施工现场“渣土垃圾”的整治处置及措施52.5安全文明施工承诺62.6项目经理持证上岗工作要求6第三章 工程概况73.1工程性质73.2编制依据73.3本工程主要使用的规范、规程7第四章 施工准备和施工现场布置84.1 施工准备84.2 现场平面布置9第五章 主要施工方案及施工技术措施105.1混凝土工程施工工艺和方法105.2砌体工程施工工艺和方法105.3装饰工程施工工艺和方法115.4楼地面工程施工工艺和方法115.5瓷砖面层施工工艺和方法125.6门窗工程施工工艺和方法

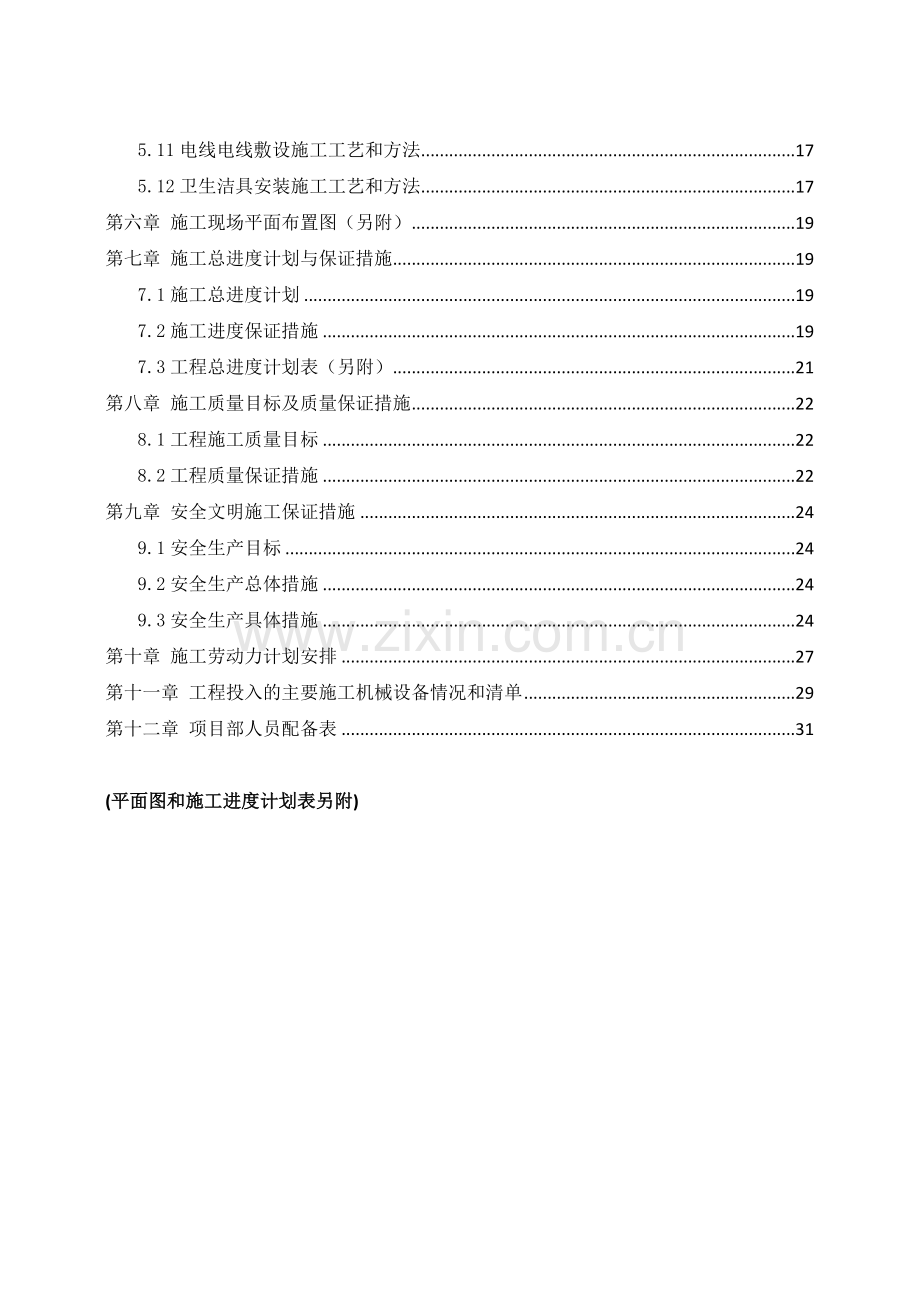

2、135.7卫生间防水工程施工工艺和方法145.8 油漆工程施工工艺和方法145.9外墙脚手架工程施工工艺和方法145.10配电箱安装、接线箱、端子箱安装工艺和方法155.11电线电线敷设施工工艺和方法175.12卫生洁具安装施工工艺和方法17第六章 施工现场平面布置图(另附)19第七章 施工总进度计划与保证措施197.1施工总进度计划197.2施工进度保证措施197.3工程总进度计划表(另附)21第八章 施工质量目标及质量保证措施228.1工程施工质量目标228.2工程质量保证措施22第九章 安全文明施工保证措施249.1安全生产目标249.2安全生产总体措施249.3安全生产具体措施24第十

3、章 施工劳动力计划安排27第十一章 工程投入的主要施工机械设备情况和清单29第十二章 项目部人员配备表31(平面图和施工进度计划表另附)第一章 投标承诺书本公司承诺: 将遵循公开、公平、公正和诚实守信的原则,参加新建陈家镇幼儿园项目的投标。 一、不提供有违真实的材料。 二、不与招标人或其他投标人串通投标,损害国家利益、社会利益或他人的合法权益。 三、不向招标人或评标委员会成员行贿,以谋取中标。 四、不以他人名义投标或者其他方式弄虚作假,骗取中标。 五、不进行缺乏事实根据或者法律依据的投诉。 六、不在投标中哄抬价格或恶意压价。 七、不违反相关法律法规和工程建设强制性标准进行勘察和设计工作,加强工

4、程建设过程中的现场服务(勘察设计项目)。 八、不违反相关法律法规,勘察设计项目负责人应当由注册执业人员担任,并实行严格的岗位负责制(勘察设计项目)。 九、不签订与相关价格法律法规违背的监理合同。监理费执行市府发20111号文规定,按基准率上浮20%收取(监理项目)。 十、不违反相关法律法规、监理规范及招标文件要求的总监理工程师承担监理项目数量。严格实行总监理工程师负责制,提高工程监理现场控制能力(监理项目)。 十一、不违反相关法律法规,注册建造师不同时在两个及两个以上的建设项目上担任施工项目负责人(施工项目)。 十二、遵守国家和本市安全、质量有关法律法规和规范性文件中关于质量员、安全员的数量和

5、人选的相关规定(施工项目)。 十三、加强对分包和劳务分包管理,对所分包工程的安全、质量和进度承担责任,不拖欠农民工工资,按时将分包合同报行政部门备案(施工项目)。 十四、按照招标文件规定及合同约定,执行合理的施工工期(施工项目)。 十五、保证建筑材料符合相关标准和设计要求,不使用未经检测或者检测质量不合格的建筑材料(施工项目)。 十六、本公司若违反本投标承诺,愿承担相应的法律责任。 十七、其他承诺: 投标单位(盖章): 法定代表人(签章): 拟任项目负责人(签名、盖执业章): 拟任项目负责人手机: 2012年4月 13日第二章 编制综合说明致:崇明县建筑工务署 首先,感谢贵方给予我司参与 新建

6、陈家镇幼儿园 的竞标。我司将十分珍惜这一难得的机会,并愿意为工程建设提供优质服务。我们已经认真阅读了本工程的招标文件和施工图纸,也充分了解贵方对工程质量、进度等方面的要求。我们组织了有关技术人员勘察了施工现场并对招标文件和施工图纸进行了专项讨论,明确了施工目标和方针,制定了施工方案,在此基础上编制了本投标书。2.1工期承诺1)自报工期:300日历天2)计划开工日期:2012年 5月5 日 3)计划竣工日期:2012年 3月20 日 4)工期奖罚措施:如果延期竣工,将按合同价款的万分之五扣罚的承诺,扣罚极限为合同价格的2%。 2.2质量承诺1)自报质量等级:一次验收合格2)质量奖惩措施:如果施工

7、质量没有达到投标单位自报质量等级的,将处以不低于合同价的2%的工程质量违约金。2.3工程材料、设备供应与验收承诺1)由施工单位采购的主要材料与设备,必须是由正规厂商生产的合格产品,并附有质量保证证明;在设备与材料到货前24小时前通知监理单位参与验收。2)主要装修材料的质量、验收、规格及型号,事先可作出样板,并出示样品,经建设单位、监理单位同意认可后,方可采购和施工。2.4施工现场“渣土垃圾”的整治处置及措施 1)加强对施工工地的管理,做到施工工地整洁;工地出口落实外出车辆的清洁措施(包括出口道路做硬地面、随时冲洗外出车辆);工程竣工验收确保“场地清”、无渣土垃圾等。2)加强对施工工地的管理,做

8、到工地整洁,不偷倒,不乱倒渣土和建筑垃圾,竣工验收确保“场地清,无渣土垃圾”。在施工工地内,按规定设置车辆清洗设施、泥浆沉淀设施以及配套的排水设施;运输车辆应在装载渣土完毕经除泥、冲洗干净后,方可驶出施工工地;在施工现场处置工程渣土时,对干涸渣土应进行洒水或者喷淋;装载渣土高度与运输车辆箱体上沿口保持平整,并保证平闭箱盖。2.5安全文明施工承诺1)严格遵循国务院令第373号建设工程安全生产管理条例进行施工,保证不违反本条例的规定。2)严格按“上海市建设工程文明施管理暂行规定”要求实施,服从招标人上述的整改指令。3)确保在施工期间施工区域和周边环境的整洁,防止灰尘及噪音。4)在施工区域内,确保设

9、有专门的防汛、防台、治安、消防等方面的组织机构,设有专职安全员,配备适当数量的警卫人员,建立防汛、防台、治安、安全消防方面的制度和措施,并报招标单位、监理单位及有关部门备案。所有安全、治安、保卫、消防、市容保洁、现场管理等由承包方应付的责任均由施工单位负责。5) 施工现场做到规范化、标准化,争创文明工地、标化工地。6)在施工期间,杜绝重大恶性事故发生,无重大伤亡事故,争创市级安全施工标准化工地。2.6项目经理持证上岗工作要求1)项目经理及特种专业应遵照持证上岗工作制度的规定。2)中标后,凭项目经理资质证书原件及有关材料,到建筑市场管理署办理项目经理登记手续。3)项目经理在本工地工作时间不少于9

10、0%。4)本公司承诺经询标选定的本工程项目经理及相应的专业技术、管理人员,原则上不允许更换。如遇特殊情况需要更换上述人员时,施工单位须先向建设单位推荐符合规定的项目经理或相应的技术、管理人员人选,未经建设单位同意,不得任意调换和撤离,否则由施工单位承担相应的违约责任。5)项目经理为现场主要负责人,常驻现场全面负责施工。在整个施工期间如出现不听指挥调度,影响恶劣的,建设单位有权要求中标单位及时调整项目经理或现场技术、管理人员,由此而产生的一切费用均由中标单位负责。 投标单位:上海宝建集团繁宝建筑工程有限公司 投标日期:2012年4 月 13日第三章 工程概况3.1工程性质工程名称:新建陈家镇幼儿

11、园工程建设单位:崇明县陈家镇幼儿园 工程地点:陈家镇陈南村3队办项目具体包括:1、新建园舍5600平方米;2、新建围墙360米、传达室32平方米;3、新建塑胶场地1650平方米;6、新建玩沙池、旗台、戏水池;7、配备强、弱电,给排水、绿化、通讯等设施设备。(具体工程的主要内容以招标人提供的招标文件和施工图为准)3.2编制依据建设单位发放的有关本工程的文件及有关补充资料、招标文件。建设单位提供的有关本工程的施工图纸。国家及上海市的现行设计及施工验收规范、质量评定标准、定额等文件。3.3本工程主要使用的规范、规程GBJ50300-2001建筑工程施工质量验收统一标准GB50204-2002 混凝土

12、结构工程施工质量验收规范GB50209-2002 建筑装饰装修工程质量验收规范GB50242-2002 建筑给水排水及采暧工程施工质量验收规范GB50303-2002 建筑电气工程施工质量验收规范JGJ18-96钢筋焊接及验收规范 96G101工程测量规范GB50303-2002 建筑电器工程施工质量验收规范GB50168-92 电气装置安装工程电缆线路施工及验收规范GB50325-2001 民用建筑工程室内环境污染控制规范GBJ16-87(2001版) 建筑设计防火规范GBJ50-2001 J114-2001城市道路和建筑无障碍设计规范GBJ50222-95(2001版)建筑内部装修设计防火

13、规范GBJ149-90电气装置安装工程母线装置施工及验收规范GB50166火灾自动报警系统施工及验收规范GB/T50311建筑与建筑群综合布线工程设计规范GBJ132工业自动化仪表安装工程质量检验评定标准GB50243-2002通风与空调工程施工质量验收规范第四章 施工准备和施工现场布置4.1 施工准备1、施工人员准备施工管理人员项目管理班子:我公司将组建一套精干、技术资质高和经验丰富的项目管理班子。项目经理:拥有工程师职称及国家二级建造师资质、具有类似施工经验且工作责任心强、总承包协调能力强的人员担任。项目工程师:选派具有工程师职称、并有丰富施工管理经验的人员担任。其他成员:其他主要的技术管

14、理协助人员均具有大专以上学历及具7年以上的施工项目管理经验。持证情况:保证班子的所有人员均拥有岗位证书。施工操作人员劳务队伍选择:挑选施工经验丰富吃苦耐劳的优秀专业施工队伍,特别是选定参加过类似厂区工程建设并获得优质结构的施工队伍参加本工程施工。2、施工物资准备本工程总承包工程各施工阶段的准备工作特别是物资准备工作要做得充分,要符合施工进度的要求,做到及时充足。施工用常规物资,如搭建临设的用料、临时办公桌、办公椅,各类施工工具,测量定位仪器、消防器材等,均提前十天进场,并合理分类堆放,派专人看护。施工用建筑材料视施工阶段进展情况计划材料进场时间,并均保证提前进场。对于构成工程实体的建筑材料将先

15、编制详细的物资需求计划,物资储备、申请、订货计划,采购加工计划,这些计划必须附以确切的数量清单,且经过建设单位及监理工程师的审核、确认。所有进场物资将预先设定场地分类别堆放,并作好标识及产品保护工作。施工中应及早准备堆放材料、设备的楼面,以便安装,这些材料、设备都应放置在每个楼层标高处,相应的应做好材料传递及处置运输工作,即分门别类有计划地运输。3、施工技术准备在本工程总承包工程的全过程施工中,我公司将充分发挥在施工技术上的优势,本着技术先行的原则,在施工前就技术上的一切问题做好充分的准备。一旦中标进场,则立即进行施工准备工作。在正式进入现场前所有施工管理人员将认真熟悉由建设单位提供的所有施工

16、图纸及各有关技术资料,以作为本次施工质量控制的重要依据之一。针对本工程的建筑、结构特点,借鉴我公司以往总承包施工的类似工程的施工技术、质量标准管理经验等,充分发挥我公司在施工技术、管理上的优势,制定详细深入且有针对性的各阶段施工组织设计,并且在施工前报请建设单位人员和监理工程师的批准,随后及时向施工队伍做好书面交底工作。在进入施工现场后应尽早做好如下几方面技术工作:(1)协助业主做好基槽验收的实施工作。(2)根据由建设单位提供的定位轴线及水准高程控制点由我公司专职测量师进行复核,并根据主控轴线位置重新进行定位弹线。(3)在组织重要分部分项施工前由我公司总工程师组织召开技术例会,召集所有施工项目

17、部技术管理人员悉心研究相关的设计图纸及技术资料,发现问题及时做好书面记录,并及时向建设单位汇报,需更正处,要经各方签字认可。(4)若本工程出现边施工边修改的情况,我公司将采取相应措施,如:召集木工翻样、钢筋翻样,对即将施工内容进行翻样,绘制施工所需的节点详图,并报请建设单位批准,及时分配各技术工种的施工进展,并及时安排各工种操作人员熟悉图纸,并加强施工组织设计的交底工作。(5)确定关键、特殊工序及质量控制点,制定相应的技术保证措施及质量保证计划,并及时做好对于施工班组的逐级交底以确保在施工中得以确实贯彻实施。4.2 现场平面布置布置原则:本工程总承包工程施工现场布置应根据建设单位提供的总平面图

18、以及符合本工程施工要求,针对本工程实际现场施工要求进行相应的施工现场平面布置。本工程施工场地布置的具体原则是:划分施工区域和材料堆放场地,不影响施工范围,根据各施工阶段情况,合理布置施工道路,保证材料运输道路环通通畅,施工方便;符合施工流程要求,减少对专业工种和各工程方面的干扰;各种生产设施布置便于施工生产安排,且满足安全防火,劳动保护的要求,临设布置尽量不占用施工场地。一旦总体施工开始,区域内影响总体施工部分将服从建设单位对总体施工安排,施工区域内临设、库棚、堆场相应调整、移位。第五章 主要施工方案及施工技术措施5.1混凝土工程施工工艺和方法 砼浇筑前应对钢模、预埋件、预留孔进行全面检查验收

19、,并要做好隐蔽工程验收。对于本工程的全部各单位工程的混凝土浇筑均采用汽车泵直接泵送。 节点部位的竖横向钢筋,宜采用电焊进行定位控制措施,以控制钢筋保护层和钢筋间距。 埋件的架立、固定必须牢固。 模板拼接缝间隙要求严密,模板孔洞应预先补平,柱、墙模下口与楼板接触处空隙必须用砂浆找平,防止漏浆,模板内垃圾、杂物、积水应清除干净。 混凝土的振捣柱、梁均采用插入式振动器振捣混凝土:a. 混凝土分层灌筑时,每层混凝土厚度应不超过500mm;在振捣上一层时,应插入下层中5cm左右,以消除两层之间的接缝,同时在振捣上层混凝土时,要在下层混凝土初凝之前进行。每一插点要掌握好振捣时间,过短不易捣实,过长可能引起

20、混凝土产生离析现象。一般每点振捣时间为20-30s,但应视混凝土表面呈水平不再显著下沉,不再出现气泡,表面泛出灰浆为准。b. 楼板,屋面板采用平板振动器,成排依次振捣前进。移动时应成排依次振捣前进,前后位置和排与排间相互搭接应有3-5cm,防止漏振。每次移动距离应能保证振动器的平板压过已振实的边缘,一般压边35cm,以防漏振。振动器在每一位置上的振动时间,以混凝土表面均匀泛浆为准,正常情况下约为2540秒。5.2砌体工程施工工艺和方法砌至楼板、梁底的砌体,必须用斜砌块碶紧或采用其它碶紧措施。不砌到楼板、梁底的砌体必须设压顶。门窗洞顶标高无圈梁及钢筋混凝土梁时,应设过梁。对于柱边的过梁,施工柱子

21、时应在过梁处预留过梁纵筋。构造柱与砌体墙施工时应注意先砌墙后浇柱。 施工要求a.砌块砌筑时应上下错缝,搭接长度不宜小于砌块长度的1/3。与原砼结构柱墙收头处最短搭接长度不小于100。b.砌块砌筑时水平灰缝厚度为为812mm,垂直灰缝为12mm以内。c.底部导墙的高度根据皮数杆设置,且按规范要求大于200mm。d.砌块切锯、钻孔、开槽、设置预埋件登均应采用专用工具,不得用斧子、瓦刀任意剔凿。e.砌筑砂浆、构造柱、圈梁等试块制作严格按照规范要求进行,测试检验28d强度。 技术措施a.在砌筑过程中要注意保持墙面平整垂直,灰缝饱满。砌墙灰缝要上下错缝,内外搭砌的头缝要饱满,没有漏缝。并按设计和规范要求

22、设置拉墙筋。b.砌块墙上不得留脚手眼及支模眼。c.在施工过程中认真执行自检制度,如发生偏差及时纠正。d.砌墙时要派技术好的施工人员立尖角,同时预留门窗洞口尺寸及标高必须符合设计要求,在砌筑过程中用托线板及线锤经常检查头角墙面,保证墙面垂直,并及时清扫墙面。e.当天砂浆当天用完,并按规定留置试块。5.3装饰工程施工工艺和方法 装饰工程全面开展前,应配合业主全面检查认可后再计划全面展开施工。 装饰施工将遵循“先湿后干、先粗后细、先上后下”的原则。 装饰工程全面展开前,先做一间样板房(全部饰面)或样板(部分饰面),经业主检查满意后再全面展开施工。 在设备安装与装饰施工交错进行的过程中将对以完成的产品

23、进行切实的保护工作。 积极与配套单位进行配合,解决施工过程中的各种问题。粉刷工程 材料质量要求:本工程粉刷用材料采用商品砂浆。 墙体必须全部砌筑完成,预留脚手墙洞等必须全部砌补镶嵌完善。 所有门窗必须全部安装完毕,经检验校正无误差,并用水泥砂浆将门窗框两侧及天盘上口分皮嵌实。 暗敷水电配管敷设完成,水电安装留孔在结构时未留的,应予打好,必要时应少凿洞,凿小洞。 施工操作所有机械设备工具应做好机修保养准备,做到施工操作过程中正常运转。所有材料应按品种、数量、规格、质量,做好事先备料。 施工操作前做好上述要求外,还应做好施工操作面安排,任务单材料领用卡签发,班组力量组织,同时必须做好机具设备,材料

24、使用,操作工艺要求,质量标准,安全操作等注意事项的技术交底工作。5.4楼地面工程施工工艺和方法水泥砂浆地坪 施工工艺流程:基层处理塌饼水泥浆扫浆铺水泥石屑或细石混凝土刮平压实滚压养护。 基层处理:基层处理是防止起壳的关键过程,应十分重视,先铲去地面上各类杂物、油污,地面上进行适当斩毛,冲洗干净。检查管道地漏处是否已用细石砼浇捣密实。 找平放线:检查各房间地面标高,将统一水平线弹在四周墙上,大房间应做塌饼,依据四周标高线及中间塌饼铺面层材料,用括尺括平。如有地漏应做出泛水。 压光:在初凝前用滚筒纵横碾压压实滚平,用铁板压平压光,终凝前再压光一遍。 养护:如无气干燥,进行洒水养护,养护期不少于7天

25、。地砖地坪 施工工艺流程:基层清理基层清理出塌饼水泥砂浆找平弹线、分格水泥砂浆贴地砖压平排缝稀水泥浆嵌缝养护。 清理楼面出塌饼,做水泥砂浆找平,在房间纵、横两个方向排好砖,其接缝宽度不大于2mm,当排列两端边缘不合整砖时(或特殊部位),量出尺寸,将整砖切割成镶边砖,排砖确定后,用方尺规方,每隔35块砖在结合层上弹纵、横控制线。 将选配好的砖清洗干净后,放入清水中浸泡23H后取出晾干备用。弹线后,接着按顺序铺砖。按线先铺纵、横定位带各相隔1520块砖,然后从里往外退着铺定位带内地砖,将地瓷砖按控制线铺贴平整、密实。5.5瓷砖面层施工工艺和方法1.质量要求 (1)对瓷砖的质量要求:纹理排列统一,外

26、切口平直,无崩角崩边、无裂纹、石胆、杂色不明显,厚度一致。 (2)室外地面所用的天然瓷砖,均应进行防碱、防污处理。 (3)瓷砖地面的铺贴质量要求:粘贴牢固稳定、平整。 2.瓷砖铺贴 A.地面基层施工质量必须符合设计及规范要求。(1)首先将地面上施工时的浮灰打凿干净,将混凝土地面上的污物等清理干净,如基层有油污,应用10%的火碱水刷洗干净后,用清水冲洗碱液,并认真将板面的凹坑内的污物剔刷干净。检查地面的平整度,清理地面,高凿低补,直至达到要求。 (2)弹线:按设计要求、确定地面标高后将线弹在立面墙上,或拉线固定。 (3)试拼(排)根据标准线确定铺砌顺序选定位置按图案、颜色、纹理试拼,试拼成功后按

27、两个方向编号排列,然后按编号码放整齐。 (4)正式镶铺(干铺法):按1:3比例调配的水泥砂浆(水份标准应是手抓成团,轻放又能散开为宜)铺开,虚铺厚度以比标准线高出3-5为宜,然后用大杠刮平,拍实,用木抹找平。贴铺石板前,在找平层上均匀撒一层干水泥粉,并用刷子蘸水弹一遍,同时将浸过的板材,背后刷水泥膏,按顺序铺放,再用木锤(或橡皮锤)敲压挤实,并用水平尺找平。B.墙面镶贴墙砖施工工艺(1)基层处理:剔除旧墙砖后,应将浮灰和残余的砂浆冲刷干净,再充分浇水湿润;(2)批水泥砂浆找平:基层清理完后,用1:3水泥砂浆抹7mm厚底层任灰并划毛,待收水后用1:3水泥砂浆抹中层灰(厚12mm)找平。(3)划出

28、皮数杆:根据设计要求,按墙面积大小,面砖加缝隙的实际尺寸,先放足大样,从上而下进行划出面砖的皮数杆来,一般要求面砖的水平缝要与石旋脸或窗台在同一直线上。(4)弹线分格:按设计要求,统一弹线分格、排砖、一般要求横缝与窗脸或窗台面齐平,阳角窗口都有是整砖,如按块安格,应采取调整砖缝大小的分格、排砖。按皮数杆弹出水平方向的分格线,同时弹竖直方向控制线。(5)做标志块:在镶钻面砖时,应先贴若干块废面砖作为标志块,上下用托线板吊直,作为粘结厚度的依据,横向每隔1.5m左右做一个标志块,用拉线或靠尺校正其平整度。(6)面砖铺贴:所有的面砖在铺贴前必须泡水充分润湿后凉干待用。贴面砖的灰浆用1:2水泥砂浆,灰

29、浆厚度1015mm为宜。面砖铺贴顺序为自上而下,自墙、柱开始。贴切第一皮后,用直尺检查一遍平整度,如有个别面砖凸出者,可用小木锤或木柄把其向内轻敲几下,使其平整为止。(7)勾缝:在整幅墙面贴砖完成后,用与面砖同色的彩色水泥砂浆勾缝嵌实。面砖勾缝处残留的浆,必须及时清除干净5.6门窗工程施工工艺和方法门窗安装 先在门窗框上按设计规定位置钻孔,用自攻螺栓把连接件坚固。 根据门窗安装位置墨线,将门窗框装入洞口就位,将木榫塞入门窗框与四周墙体间的安装空隙,调整好门窗框的水平、垂直、对角线等位置及形状偏差,符合检评标准,用木榫或其它器具临时固定。 门窗框与墙体连接固定采用钢钉与砌块中的砼预制块固定,连接

30、件至窗至窗角的距离为180MM,连接件间距应按设计要求或间距应不大于600MM。 门窗框固定后,应先进行隐蔽工程验收,检查合格后进行门窗框与墙体安装缝隙的密封处理。 门窗框与墙体安装缝隙的处理,按设计规定执行,如设计无规定用沥青麻丝或泡沫塑料填实,表面用厚度5-8MM的密封胶封闭。 门窗扇及门窗玻璃的安装应在墙体表面装饰工程完工后进行。 平开门窗一般在框与扇构架组装上墙,安装固定好之后安装玻璃。先调整好框与扇的缝隙,再将玻璃嵌入扇调整,最后镶嵌密封条和填嵌密封胶。 一般在门窗框安装固定好之后将配好玻璃的门窗扇整体安装,即将玻璃入扇镶嵌密封完毕,再入框安装,调整好框与扇的缝隙。木门安装 安装质量

31、标准 门框安装位置必须符合设计要求。 门框必须安装牢固,固定点符合设计要求和施工规范的规定。 门框与墙体间需填塞饱满、均匀。 门扇安装:裁口顺直,刨面平整光滑,开关灵活稳定,无回弹和倒翘。 门窗小五金安装:位置适宜,槽深一致,边缘整齐,尺寸准确,小五金安装齐全,规格符合要求,木螺丝拧紧卧平,插销关启灵活。施工准备 木门窗加工制成的型号、数量及加工质量必须符合设计要求,有出厂合格证,且木门制作的木材含水率不应大于12%。 墙体中用于固定门框的预埋件、木砖和其它连接件符合设计要求。 小五金及其配件的种类、规格、型号必须符合图纸要求,并与门框扇相匹配,且产品质量必须是合格产品。 门框进入施工现场必须

32、检查验收,验收合格后方可使用。门框扇进入施工现场,应在室内按不同规格、不同类形,分类堆放整齐。5.7卫生间防水工程施工工艺和方法施工中抓住几个关键环节:(1)根据工程需要的防水材料要符合规范的优质品;(2) 严格遵守施工顺序和操作规程;(3)精心组织、精心施工;(4)派专人负责管理; 1. 处理基层 大楼内卫生间防水好坏根本在于穿墙或楼板的管道四周孔洞补的质量。为了保证补好洞,补洞不允许一次补完。每个管道四周补洞分二次完成,第一次只允许补楼板厚的二分之一,捣固密实。等达到强度后再进行第二次补洞。第 1 次补洞必须低于原板面 10mm,补洞材料根据缝隙大小分别采用细石混凝土或 1:3 水泥砂浆。

33、达到强度后再用水泥砂浆把管周补好压实,除地漏外,其余管周必须高于混凝土板面 10mm。然后用 1:3 水泥砂浆做好防水基层找平压实。凡遇管根部周围,找平层要略高于地面,而在地漏周围,要略低于地面。整个房间向地漏方向找坡,坡度以 1-2为宜。待基层干燥以后,对基层进行清理,对阴阳角管根部。地漏和排水口等部位更要认真清理。 2. 在大面积涂刷底胶前,先把阴阳角管子根部复杂部分均匀涂刷一遍,再在大面积进行涂刷,涂刷必须均匀。在底胶固化 4h 以上,才能进行下道工序。 5.8 油漆工程施工工艺和方法1、手扫漆、喷漆表面要先补灰,补灰腻子的材料必须适合油漆的附着,避免脱层现象。灰层厚度适当,待干透后再进

34、行反复打磨,直至光滑平整,不出现裂口为止。2、清漆油漆的施工需分层次进行,不同的清漆进行的次数不相同,严禁一次性完成。对本色清漆的装饰面,先进行清漆封闭处理,刷漆二遍,再加工成型,然后补钉孔、补灰缝、打砂纸、去粉尘,再刷漆二遍,不能有流泪痕迹、发白现象、微细气泡等缺陷,做完的油漆面应平滑,手感丰满。3、不管是油刷还是喷射施工,对不该油的部位应先保护起来,严禁油漆上后再作铲除处理。4、油漆层自然干透后,即进行保护处理。5、油漆未干时,严禁使用太阳灯管进行加热烘干,以免引起火灾,油漆期间,严禁吸烟、生火。6、油漆应单独堆放在油漆专用仓库,仓库门口放置一定数量的灭火器及沙箱,油漆仓库内不能放置其它易

35、燃物品,严禁在油漆仓库内稀释调配漆。7、剩下的油漆应加盖密封,不得随意乱放。8、洗刷、洗喷枪等剩余的残油及抹布不能乱仍乱倒,谨防火灾。5.9外墙脚手架工程施工工艺和方法1、外脚手架的搭设参数脚手架的宽度为1.05米,立杆的纵距为1.5米,大横杆步距为1.8米,离墙30cm;拉墙结点为钢管刚性连接,两步三跨(3.64.5)呈梅花形布置。 2、立杆搭设构造要求(1)立杆上的对接扣件交错布置,两相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm;各接头中心距主节点的距离不应大于步距的1/3。(2)立柱的搭接长度不小于1m,不少于两个旋转扣件固定,端部扣件盖板的边缘至

36、杆端距离不小于100mm。(3)立杆垂直度偏差不得大于架高的1/400,每根立杆按6米计,即单根立杆垂直度偏差不大于15mm。(4)开始搭设立柱时,每隔6跨设一根抛撑,直至连墙杆件安装完毕后,方可根据情况拆除。(5)当搭设至有连墙杆件的构造层时,搭设完该处的立柱、纵向水平杆、横向水平杆后,立即设置连墙件。3、纵向水平杆搭设构造要求(1)纵向水平杆设于横向水平杆之下,在立柱的内侧并采用直角扣件与立柱扣紧;(2)纵向水平杆采用对接扣件连接,对接接头交错布置,布设在同步同跨内,相临接头水平距离不小于500mm,并避免设在纵向水平杆的跨中。4、横向水平杆搭设构造要求(1)每一主节点必须设置一根横向水平

37、杆,并采用直角扣件扣紧在纵向水平杆上,该杆轴线偏离节点的距离不大于150mm,靠墙(柱)一侧的外伸长度不大于500mm。(2)操作层上非主节点处的横向水平杆宜根据支承脚手板的需要等间距设置,最大间距不大于柱距的1/2。5、脚手板的构造要求(1)脚手板一般设置在三根横向水平杆上,脚手板宜采用平铺;(2)作业层脚手板应满铺,搭接铺设。(3)转角处的脚手板,应与横向水平杆可靠绑扎连接。6、连墙件的构造要求(1)刚性连墙:由连墙杆、扣件与各层砼墙柱相连。(2)连墙件靠近主节点设置,偏离主节点的距离不大于300mm。(3)连墙件必须底部第一根纵向水平杆处开始设置。(4)连墙杆垂直于墙面方向设置。7、剪刀

38、撑的构造要求(1)每道剪刀撑跨越立柱的根数宜在57 根之间。每道剪刀撑宽度不小于4跨,且不小于6m,斜杆与地面的倾角在4560之间。(2)在外侧立面整个长度和高度上连续设置剪刀撑。(3)剪刀撑斜杆的接头除顶层可以采用搭接外,其余各接头必须采用对接扣件对接。(4)剪刀撑斜杆用旋转扣件固定在与之相交的横向水平杆的伸出端或立柱上,旋转扣件中心线距主节点的距离不大于150mm。5.10配电箱安装、接线箱、端子箱安装工艺和方法(1)施工准备 该工程配电箱控制箱较多,型号规格多,故要求施工前须做好施工技术交底,尤其是配电箱的安装高度、安装位置、安装方式、位号、型号等。施工中充分了解明装配电箱所在墙体的结构

39、及尺寸,安装所需机具满足施工需要、材料充足、人员配备齐全。(2)配电箱检查验收配电箱安装前,要按设计图纸检查其箱号、箱内回路号,并对照安装设计说明进行检查,满足设计规范要求。(3)配电箱安装根据设计要求现场找出配电箱位置,并按照箱的外形尺寸进行弹线定位。通过弹线定位,可以更准确的找出预埋件或者金属膨胀管螺栓的位置。1)暗装配电箱的安装先将箱体放在预留洞内,找好标高及水平尺寸,并将箱体固定好,然后用水泥砂浆填实周边并抹平齐,待水泥砂浆凝固后再安装盘面和贴脸。如箱底与外墙平齐时,应在外墙固定金属网后再做墙面抹灰,不得在箱底板上抹灰。安装盘面要求平整,周边间隙均匀对称,门平正,螺丝垂直受力均匀。2)

40、落地配电箱的安装基础槽钢的外形尺寸可根据产品样本确定,与结构轴线的尺寸可根据施工平面布置图来确定。标高根据土建给出的基准引出。基础槽钢的制作和固定采用焊接。施工时应注意焊接变形引起的基础槽钢外形尺寸及水平度的变化,焊接后应进行复测,可采用水平仪测量,在基础槽钢上用电钻钻孔,将配电箱固定在基础槽钢上,然后将配电箱找正,设备安放好后,对成排安装的柜、箱,以中心单柜的垂直度、水平度为准,再分别向两侧拼装逐柜调整,少许误差可在框底部加钢垫片找平找正。使安装允许偏差符合下规定:项 目允许偏差(mm)垂直度1.5水平偏差相邻两柜或箱顶部2全部柜或箱顶部5盘面不平度相邻两柜或箱面1全部柜或箱面5柜或箱间接缝

41、偏差22)配电柜的水平调整可用水平尺测量。垂直情况的调整,沿柜面悬挂一磁力线坠,测量柜面上下端与吊线的距离,如果距离不等,可用薄铁片调整使其达到要求。柜体与柜体之间应用镀锌螺栓紧密固定,柜体与基础型钢间采用焊接或螺栓连接,具体按设计要求。4)在柜体上安装的支架必须采用螺栓连接,在柜内安装的电缆要固定牢靠。对安装完毕后,所有开关柜必须有可靠的接地,基础型钢必须设置专用接地。5)设备定位后,对内部紧固件再次紧固及检查,尤其是导体连接端头处。柜内接线完毕,用吸尘器清除柜内杂物,保持设备内外清洁,准确标识设备位号、回路号。(4)绝缘摇测配电箱全部电器安装完毕后,导线线路一般选用500V兆欧表进行绝缘摇

42、测;1kV以下电缆,一般选用1000V进行绝缘摇测。摇测项目包括相线与相线之间、相线与地线之间、相线与零线之间。两人进行摇测同时做好记录,作为技术资料存档。安装完毕后进行质量检查,检查器具的接地(接零)保护措施和其它安全要求必须符合施工规范规定。其规定如下:位置正确,部件齐全,箱体开孔合适,切口整齐。暗式配电箱箱盖紧贴墙面;零线经汇流排(零线端子)连接,无绞接现象;油漆完整,盘内外清洁,箱盖、开关灵活,回路编号齐全,接线整齐,PE线安装明显、牢固。连接牢固紧密,不伤线芯。压板连接时压紧无松动;螺栓连接时,在同一端子上导线不超过两根,防松垫圈等配件齐全。电气设备、器具和非金属部件的接地(接零)导

43、线敷设应符合以下规定:连接紧密、牢固,接地(接零)线截面选择正确,需防腐的部分涂漆均匀无遗漏,不污染设备和建筑物,线路走向合理,色标准确。5.11电线电线敷设施工工艺和方法1.本工程使用的电线电线应符合国家的质量标准交要有电线出厂合格证和质量证明书。2.电线敷设前,根据施工图纸作出电线管线表,按管线表程序进行敷设,以免交叉或遗漏,电径敷设前应作好绝缘检查,合格后方可进行敷设。3.电线敷设一般用人工进行,在电线的起迄点和拐弯处应挂上标牌(标牌上的标明回路编号,电线起迄点、型号、规格)并在电线起迄点和拐弯处要留有一定的备用长度。4.封闭式母线及插接箱,安装前,应进行绝缘检查核对其规格,合格后方可进

44、行安装。5.在穿入之前,应将管中的积水和杂物清除干净。6.导线线芯的连接,在刮开绝缘层后,不应损伤线芯,导线的连接和分支连接应使用锡焊或压焊接法连接,其规格应与线芯截面一致,多股铜线应采用接线端子。7.线芯的连接处均应绝缘带包缠均匀严密,其绝缘强度不应低于原有绝缘,在接线端子的根部的空隙处应用绝缘带填充严密。8.导线在管内不得有接头和纽结,其接头应在接线盒内进行连接,穿入管内导线的总面积(包括外护层)不应超过管子截面积的40%。9.电线头的制作,其绝缘材料应符合制作电线头的要求,制作时应由较为熟悉电线制作工艺的人员进行,严格遵守制作工艺要求,并对电线进行检查和试验,还要注意相位是否正确。5.1

45、2卫生洁具安装施工工艺和方法1.高水箱、蹲便器安装:先将虹吸管、锁母、根母、下垫卸下,涂抹油灰后将虹吸管插入高水箱出水孔。将管下垫、眼圈套在管上。拧紧根母至松紧适度。将锁母拧在虹吸管上。虹吸管方向、位置视具体情况自行确定。将漂球拧在漂杆上,并与浮球阀(漂子门)连接好,浮球阀安装与塞风安装略同。拉把支架安装:将拉把上螺母眼圈卸下,再将拉把上螺栓插入水箱一侧的上沿(侧位方向视给水预留口情况而定)加垫圈紧固。调整挑杆距离(挑杆的提拉距离一般为40mm为宜)。挑杆另一端连接拉把(拉把也可交验前统一安装),将水箱备用上水眼用塑料胶盖堵死。2.洗脸盆零件安装:安装脸盆下水口:先将下水口根母、眼圈、胶垫卸下,将上垫垫好油灰后插入脸盆排水口孔内,下水口中的溢水口要对准脸盆排水口中的溢水口眼。外面加上垫好油灰的胶垫,套上眼圈,带上根母,再用自制扳手卡住排水口十字筋,用平口扳手上根母至松紧适度。安装脸盆水嘴:先将水嘴根母、锁母卸下,在水嘴根部垫好油灰,插入脸盆给水孔眼,下面再套上胶垫眼圈,带上根母后左手按住水嘴,右手用自制八字

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
