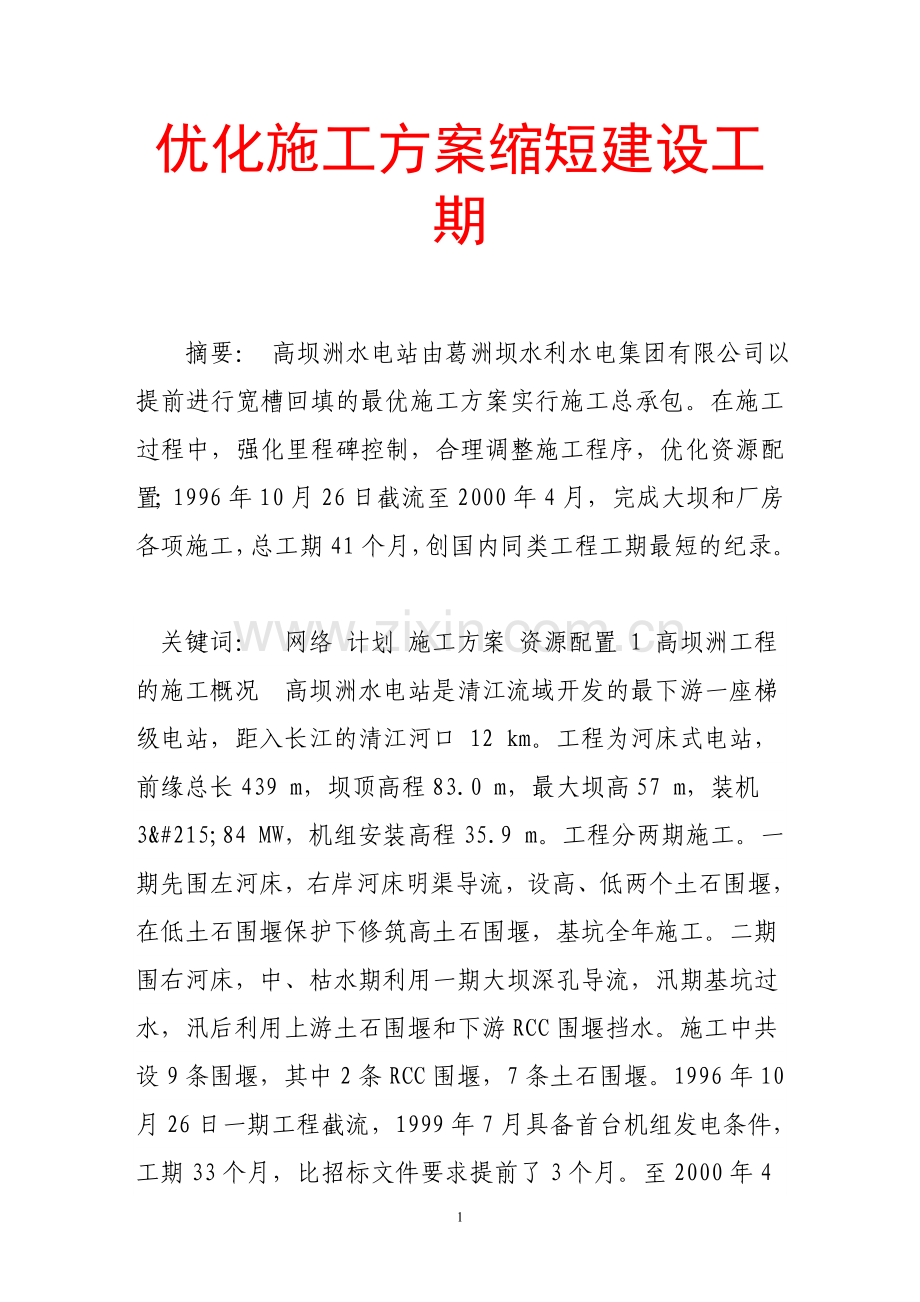

优化施工方案缩短建设工期 摘要: 高坝洲水电站由葛洲坝水利水电集团有限公司以提前进行宽槽回填的最优施工方案实行施工总承包。在施工过程中,强化里程碑控制,合理调整施工程序,优化资源配置;1996年10月26日截流至2000年4月,完成大坝和厂房各项施工,总工期41个月,创国内同类工程工期最短的纪录。 关键词: 网络 计划 施工方案 资源配置 1 高坝洲工程的施工概况 高坝洲水电站是清江流域开发的最下游一座梯级电站,距入长江的清江河口 12 km。工程为河床式电站,前缘总长439 m,坝顶高程83.0 m,最大坝高57 m,装机3×84 MW,机组安装高程35.9 m。工程分两期施工。一期先围左河床,右岸河床明渠导流,设高、低两个土石围堰,在低土石围堰保护下修筑高土石围堰,基坑全年施工。二期围右河床,中、枯水期利用一期大坝深孔导流,汛期基坑过水,汛后利用上游土石围堰和下游RCC围堰挡水。施工中共设9条围堰,其中2条RCC围堰,7条土石围堰。1996年10月26日一期工程截流,1999年7月具备首台机组发电条件,工期33个月,比招标文件要求提前了3个月。至2000年4月底,项目全部完工(升船机除外),工期41个月。 2 充分发挥技术优势,实现最优方案中标 招标文件明确提出了缩短工期、提前发电的要求,承建单位制定了切实可行的网络计划。在厂房和进水口之间,建基面高差大,为了改善受力条件,厂房主机段与进水口之间设置纵缝和宽槽。宽槽回填必须满足两侧混凝土冷却至稳定温度和在低温季节施工两个条件才能进行。这就只有提前完成宽槽回填,实现厂房进口段与主机段联合挡水,才能如期发电,因此厂房宽槽回填是 问题 的核心。 按正常程序和招标文件的进度计划, 1998年10月回填宽槽,再浇筑蜗壳顶板、发电机层混凝土及厂房封顶,然后进行装修和机组安装。这样的安排很难实现1999年10月26日首台机组发电的目标。 为了确保按期发电,我们将宽槽回填时间提前到 1998年3月,按照这个目标,倒排施工计划。考虑到宽槽冷却与回填历时3个月,1997年底必须形成宽槽。从安Ⅱ集水井开始施工到宽槽形成,其中包括安Ⅱ集水井混凝土、底板混凝土、固结灌浆、尾水管安装和混凝土浇筑、直锥段混凝土、蜗壳侧墙混凝土,工期至少8个月,即1997年4月必须完成开挖。若考虑4个月的开挖工期,1996年12月前必须完成基坑抽水。 按照提前回填宽槽的计划,制定了压缩土石方开挖、防渗处理和混凝土浇筑的施工方案。主要措施有: (1)截流前完成左右岸陆上边坡开挖,并浇筑1号和22号坝段基础混凝土,形成上、下游连通道路,创造大开挖条件。 (2)利用河中沙滩相对较高的地形,提前进行纵向低堰防渗处理。 (3)在厂房上游布置两台高架门机,覆盖一期工程上游全部浇筑范围,代替推荐的高栈桥方案。 (4)在安装场进口架设混凝土预应力梁,安装坝顶门机承担后期主厂房浇筑任务。 (5)在厂房尾水渠安装丰满和天塔门机,分别解决前期要求门机投产快、混凝土强度大,后期要求起吊幅度高的问题。 由于提前回填宽槽的措施合理、具体、可靠,能确保按期发电,使我们以最优的施工方案中标承建高坝洲工程。 3 抓好里程碑工期,确保总目标的实现 中标后,根据高坝洲工程受每年汛期和低温季节限制的特点,在网络计划中设置了里程碑工期。 ( 1)为满足一期工程全年施工,一期土石围堰和纵向RCC混凝土围堰在1997年5月1日前完成。 ( 2)宽槽混凝土回填要求在低温的1997年12月形成到冷却稳定温度,1998年3月前回填完毕。 ( 3)1998年10月前一期工程大坝具备挡水条件,并拆除一期土石围堰,10月26日二期截流。 ( 4)1999年5月1日前,二期土石围堰具备挡水和过水条件,二期大坝浇筑到60.5 m高程,具备下闸蓄水条件。 ( 5)1999年7月前机组安装调试完成,第一台机组发电。 ( 6)2000年4月二期工程混凝土浇筑、表孔闸门安装调试完成,工程完工验收。 按照总网络中的 6大里程碑工期,我们共组织6次大的战役,确保了总目标的实现。 4 优化施工方案,为快速施工创造条件 快速施工的网络计划必须要有先进的技术措施作保证。高坝洲工程一期大坝基础混凝土浇筑,安排在 1997年的5~9月施工,正遇高温季节,强约束区的混凝土温控要求严格。施工中我们一方面安装了制冷楼,另一方面预埋冷却水管并及时通冷水,降低了混凝土温升,保证了强约束区混凝土质量。 为了满足汛期基坑过水要求,设计要求二期大坝在 1999年汛前至少要完成一排帷幕灌浆。为此,采用全封闭式的预制混凝土廊道模板,实现混凝土浇筑与防渗帷幕同时施工,确保了灌浆施工时间。 原设计 1999年汛后,施工大坝下主排帷幕,上游基坑水压力将会 影响 灌浆质量,因此,制定了汛后上游基坑抽水方案,相应要求上游土石围堰过流时不能冲坏。我们在土石围堰上游面设置钢筋块石笼,在顶面布置一层铁丝网块石笼,并浇筑20 cm厚混凝土,下游坡面布置双层焊接钢筋笼装块石。 1998年10月二期截流前,必须完成深孔3扇弧门、厂房进水口6扇工作门、2扇检修门、15扇拦污栅及6扇尾水检修门的安装,工期只有3个月。为此我们采取了以下3项技术措施: (1)原设计深孔闸墩76.0 m高程以下分为上游、下游两块,中间设宽槽。1997年冬季宽槽回填完成,再浇筑上部混凝土,进行弧门安装。我们建议采用圆拱先封闭宽槽,再进行上部混凝土浇筑的方案,得到设计批准,使深孔弧门于1998年4月具备安装条件。 (2)厂房进水口拦污栅结构复杂,设分层连系梁,影响进口段混凝土上升。通过设置施工缝,使进口段先浇,为进口闸门提前安装创造了条件,同时采用拦污栅埋件一次浇筑,减少了拦污栅埋件二次安装和浇筑的工序。 (3)门槽埋件安装和打毛需要搭设大量的施工平台。我们以门槽顶工字钢作梁,焊接钢筋形成吊台,减少排架搭设工作量和钢管用量,为闸门安装提前完工奠定了基础。 一期混凝土纵向围堰最大堰高 32 m,分14层施工,工期十分紧张,加上1996年11月6日清江遭遇超百年一遇的秋汛,最大流量4 200 m3/s,洪水冲垮了刚刚截流的上游低土石围堰,影响工期20多天,使混凝土纵向围堰填筑强度必须达到最高月上升12 m。由于采用多卡模板施工,配仓面吊拆装,缩短立模时间,纵向围堰由原来3个仓变为4个仓,两个作业面同时浇筑,增加汽车入仓道路,压缩每层循环时间,使纵向围堰月上升最高达到14 m。 1号机进口段与主机相接的斜坡上设计布置了一个观测室,其中有双金属标和倒垂孔。观测室顶部是进水口过流面1号机左边墩,观测室封顶后,由于其位置和结构尺寸制约,倒垂孔的钻机无法就位,这将严重影响宽槽按期形成。我们优化施工程序,在观测室封顶前,在斜坡上搭设钢筋柱排架,进行倒垂孔施工,并在主机尾水管下弯段混凝土浇筑的同时加快了进水口段浇筑,抢回工期达一个月,为宽槽的形成创造了条件。 5 合理配置资源,适应施工进度的需要 高坝洲电站分一、二期工程,在一般情况下,会出现一部分资源较富裕、另一部分资源不足、生产很不平衡的情况。合理配置资源,确保关键线路上的工期不变,就能较好地解决生产不平衡 问题 。 一期工程混凝土浇筑阶段,厂房进水口 9个闸墩18个仓,主机3个尾水管12个仓位,深孔6个闸墩12个仓位,其上游的两台高架门机和模板工、钢筋工成为十分紧缺的资源。其中,进水口与深孔闸墩浇筑到顶是二期截流的必备条件,1号主机混凝土是首台机组发电的重点,2、3号主机段还有自由时差,1997年底只要浇到38.93 m高程,满足1998年3月前完成纵缝灌浆,可以放缓施工,5月进入闸门安装,三项资源都有富裕时,再加快施工。 1999年汛后,表孔闸墩混凝土浇筑时,左右岸各布置一台丰满门机,从两边向中间“夹攻”,中间15~18号闸墩浇筑主要依靠基坑安装的小高架门机入仓,而升船机闸室底板浇筑还要小高架门机承担,吊装手段十分紧张。针对这种情况,我们采取了4项措施:首先,抓紧形成小高架门机安装条件,使资源尽快投入,同时成立了专班人员,负责小高架门机的维修保养,提高设备利用率。其二,加快14号闸墩浇筑和预制梁制作,使安装在该坝顶的丰10号门机向右侧推进,早日投入15号闸墩浇筑。第三,放慢19号闸墩浇筑,避免19号墩太高 影响 丰15号门机运行,将19、18号坝段过流面混凝土由丰15号门机吊运入仓,减少小高架门机的负担。第四,在升船机闸室底板上另外安装天8号塔机,减轻小高架门机的工作任务。通过这些措施,较好地解决了中间闸墩入仓手段不足的问题,使控制总工期的表孔闸墩混凝土按期完成。 6 定期检查、 分析 进度,实行动态管理 为了控制实际施工进度与 网络 计划的偏差,我们坚持日、周、月检查和里程碑进度检查,制定纠偏措施,并进行评比、表彰、奖励。 1998年特大洪水持续时间长,计划9月中旬开始拆除一期土石围堰,至9月29日拆除道路仍被水淹没,不能如期开工,对二期截流目标工期造成威胁。为此,我们采取果断措施:第一,了解中长期水情预报,决定从围堰顶部用反铲拆除3~4 m高;第二,利用顶部拆除石渣,加高拆除围堰所用的施工道路,创造后期大开挖条件;第三,加快二期截流前的各项准备工作,抢回了工程进度。 1999年元月,二期基坑开挖时,在16~17号坝段揭露了深层岩溶通道,渗水量大,基坑开挖进度滞后,为了实现5月前表孔浇筑到60.5 m高程安全度汛和蓄水发电,在16号坝段上游布置一个减压井,采取减压堵漏的灌浆处理措施,恢复正常开挖。同时,提前制定了下一步混凝土快速施工技术措施,实现不间断浇筑。 下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快! 员工年终工作总结【范文一】   201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:   一、虚心学习,努力工作   (一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。   (二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!   (三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用   二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。   (一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。   (二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。   (三)做好固定资产管理工作要求负责宿舍固定资产管理,   对固定资产的监督、管理、维修和使用维护。   (四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。   三、主要经验和收获   在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:   (一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。   (二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。   (三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。   (四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。   (五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。   四、加强检查,及时整改,在工作中正确认识自己。   (一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。   (二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要   (三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。   五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!   六、存在的不足   总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:   1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。   2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。   3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。   七、下步的打算   针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:   (一)积极搞好与员工的协调,进一步理顺关系;   (二)加强管理知识的学习提高,创新工作方法,提高工作效益;   (三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。   在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!   员工年终工作总结【范文二】   一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。   XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。   学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度《感动中国》人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。   存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。   下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。   最后,中心的祝愿公司的明天会更加的灿烂辉煌。   员工年终工作总结【范文三】   时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千……时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。   在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。   今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,   在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。   对此我向领导做如下工作报告:   一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高   一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献。   二、强化理论和业务学习,不断提高自身综合素质   我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。   (1)是认真学习“三个代表”重要思想,深刻领会“三个代表”重要思想的科学内涵,增强自己实践“三个代表”重要思想的自觉性和坚定性;认真学习党的十六大报告及十六届三中、四中全会精神,自觉坚持以党的十六大为指导,为进一步加快完善社会主义市场经济体制,全面建设小康社会作出自己的努力。   (2)是认真学习工作业务知识,重点学习公文写作及公文处理和计算机知识。在学习方法上做到在重点中找重点,抓住重点,并结合自己在公文写作及公文处理、计算机知识方面存在哪些不足之处,有针对性地进行学习,不断提高自己的办公室业务工作能力。   (3)是认真学习法律知识,结合自己工作实际特点,利用闲余时间,选择性地开展学习,学习了《中华人民共和国森林法》、《森林防火条例》、《中华人民共和国土地管理法》、《广西壮族自治区土地山林水利权属纠纷调解处理条例》、通过学习,进一步增强法制意识和法制观念。   三、努力工作,按时完成工作任务   一年来,我始终坚持严格要求自己,勤奋努力,时刻牢记公司制度,全心全意为公司创造利益的宗旨,努力实践公悸非逦计划性、前瞻性、领导性强;开拓进取,经常提出合理化建议并获采纳,完成较重的本职工作任务和领导交办的其它工作;讲究工作方法,效率较高;能按时或提前完成领导交办的工作,工作成绩比较突出,效果良好。   四、在廉的方面:   (1)严格执行和维护党的“四大纪律八项要求”,纪律、经济工作纪律,工作纪律。自觉做到与公司保持高度一致,不阳奉阴违、自行其是;遵守民主集中制,不独断专行、软弱放任;依法行使权力,不滥用职权、玩忽职守;廉洁奉公,不接受任何影响公正执行公务的利益;不允许他人利用本人的影响谋取私利; 公道正派用人,不任人唯亲、营私舞弊;艰苦奋斗,不奢侈浪费、贪图享受;务实为公司,员工,不弄虚作假、与公司争利。   (2)在干部选拔任用工作中,认真执行《行员管理暂行办法》的有关规定,坚持公开、平等、竞争、择优的原则,推动协盛用人机制的改革,并逐步走向法治化的轨道。   (3)严格执行各项规章制度,坚决纠正行业不正之风。本人以身作则,严格要求,坚持以制度用人,以制度管人,并引导、教育员工自觉执行协盛各项规章制度,树立爱公司如家、爱岗敬业的良好风尚。   (4)密切联系客户,努力实现、维护、发展公司和客户的根本利益。本人牢固树立正确的权力观、地位观、利益观,树立为人民服务的思想,把客户满意不满意、拥护不拥护、赞成不赞成作为工作的出发点和落脚点,努力为公司办实事、办好事。为客户创造利润就是为公司创造价值。   (5)按规定执行个人重大事项报告制度。   总的来说,一年来,本人分管、协管的部门较多,工作范围广、任务重、责任大,由于本人正确理解上级的工作部署,坚定执行公司和领导的经营方针政策,严格执行公司的规章制度,较好地履行了作为行政职务和作为专业技术职务的职责,发挥了领导管理和组织协调能力,充分调动广大员工的工作积极性,较好地完成了分管和协管股室全年的工作任务。   新的一年里我为自己制定了新的目标,那就是要加紧学习,更好的充实自己,以饱满的精神状态来迎接新时期的挑战。明年会有更多的机会和竞争在等着我,我心里在暗暗的为自己鼓劲。要在竞争中站稳脚步。踏踏实实,目光不能只限于自身周围的小圈子,要着眼于大局,着眼于今后的发展。我也会向其它同事学习,取长补短,相互交流好的工作经验,共同进步。征取更好的工作成绩。 精品word文档可以编辑(本页是封面) 【最新资料 Word版 可自由编辑!!】 14
