1、消防水池基坑围护钢板桩施工方案一、 工程概况本消防水池位于夏南车辆段中部,控制中心正东方向,距离控制中心6.5m,共计三座消防水池,分别为一座400m3及两座300 m3,钢筋混凝土结构,自然地坪标高为8.5m,设计基坑底标高为4.34m,基坑开挖深度为4.16m。三座消防水池距离较近,距离分别3m,地下水位在地面以下34米左右,地质情况自自然地坪上而下依次为人工填土层3.48m、淤泥质土8.52m、粉质粘土5.7m等。二、施工措施根据以上情况及夏南车辆段总体工期安排,结合我项目部技术水平以及我单位以前施工类似情况,消防水池开挖及施工基坑围护拟采用钢板桩围护:由于三座消防水池距离较近,距离分别

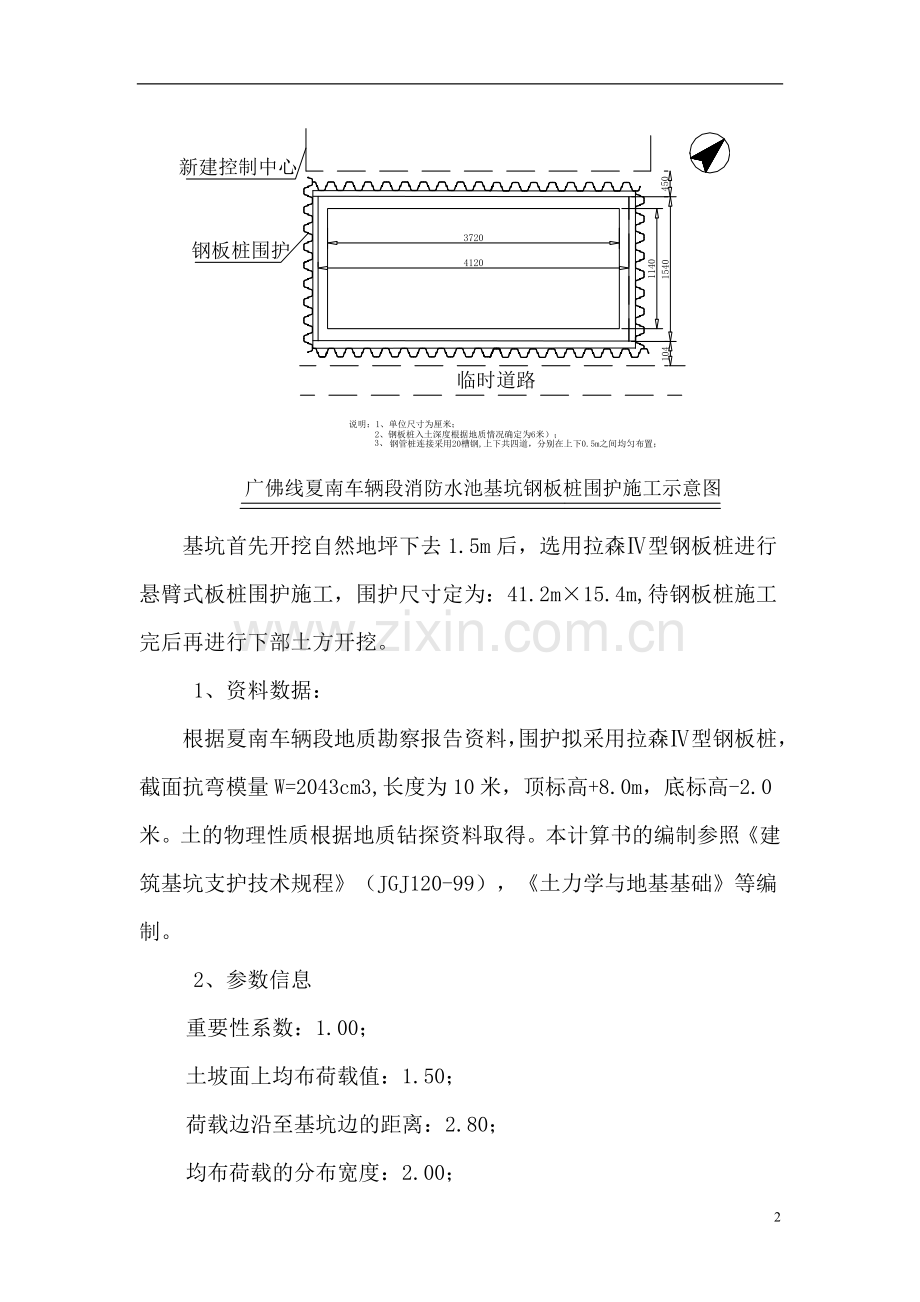

2、3m,所以我们计划采用整体大开挖形式,施工工艺如下:施工准备 平整场地 测量放线 基坑开挖1.5m 打桩 基坑开挖 坑内集水井排水沟施工 主体结构施工 填土 拔桩 验收(一)、钢板桩围护设计钢板桩围护示意图 基坑首先开挖自然地坪下去1.5m后,选用拉森型钢板桩进行悬臂式板桩围护施工,围护尺寸定为:41.2m15.4m,待钢板桩施工完后再进行下部土方开挖。 1、资料数据:根据夏南车辆段地质勘察报告资料,围护拟采用拉森型钢板桩,截面抗弯模量W=2043cm3,长度为10米,顶标高+8.0m,底标高-2.0米。土的物理性质根据地质钻探资料取得。本计算书的编制参照建筑基坑支护技术规程(JGJ120-9
3、9),土力学与地基基础等编制。2、参数信息重要性系数:1.00;土坡面上均布荷载值:1.50;荷载边沿至基坑边的距离:2.80;均布荷载的分布宽度:2.00;开挖深度度:4.34;桩嵌入土深度:6.00;基坑外侧土层参数:序号 土名称 土厚度 坑壁土的重度 内摩擦角 内聚力 饱和容重 (m) (kN/m3) () (kPa) (kN/m3)1 填土 3.48 17.6 8 10 21 2 淤泥质土8.52 15.4 3 7 21 3 粘性土 5.7 15.4 3 7 21 基坑以下土层参数:序号 土名称 土厚度 坑壁土的重度 内摩擦角 内聚力 饱和容重 (m) (kN/m3) () (kPa)
4、 (kN/m3)1 填土 0.86 17.6 8 10 21 2 淤泥质土8.52 15.4 3 7 21 3 粘性土 5.7 19.4 7 11 21 3、主动土压力计算 Kai=tan2(450-8.000/2)=0.76;临界深度计算: 计算得z0=210.00/(17.600.761/2)-0.39/17.60=1.28;第1层土计算:ajk上=0.39 kPa;ajk下=ajk下=0.39+17.602.00=35.59 kPa;eak上=0.390.76-210.000.761/2=-17.09 kPa;eak下=35.590.76-210.000.761/2=9.51 kPa;E
5、a=(0.00+9.51)(2.00-1.28)/2=3.40 kN/m;第2层土计算:ajk上=ajk下=35.59 kPa;ajk下=ajk下=35.59+17.601.48=61.64 kPa;eak上=35.590.76-210.000.761/2=9.51 kPa;eak下=61.640.76-210.000.761/2=29.20 kPa;Ea=(9.51+29.20)1.48/2=28.64 kN/m; Kai=tan2(450-3.000/2)=0.90;第3层土计算:ajk上=ajk下=61.64 kPa;ajk下=ajk下=61.64+15.400.86=74.89 kPa
6、;eak上=61.640.90-27.000.901/2=42.23 kPa;eak下=74.890.90-27.000.901/2=54.15 kPa;Ea=(42.23+54.15)0.86/2=41.44 kN/m;第4层土计算:ajk上=ajk下=74.89 kPa;ajk下=ajk下=74.89+15.400.00=74.89 kPa;eak上=74.890.90-27.000.901/2=54.15 kPa;eak下=74.890.90-27.000.901/2=54.15 kPa;Ea=(54.15+54.15)6.00/2=324.92 kN/m;求所有土层总的主动土压力: E
7、ai=398.40kPa;每一土层合力作用点距支护桩底的距离为hai; 则所有土层总的合力作用点距支护桩底的距离为ha; 根据公式计算得,合力作用点至桩底的距离ha=3.09m。4、基坑下的被动土压力计算 根据公式计算得Kp1=tan2(450+8.000/2)=1.32;基坑下土层以上的土层厚度之和与水位深度进行比较hi=0.86hwp=0.10,经比较可知,水位在本土层中;上层土压力计算:上层土的计算高度为:0.10m;上层土的土压力为: p1k上上=0.00kPa; p1k上下=0.00+17.600.10=1.76kPa; 根据公式计算得ep1k上上=0.001.32+210.001.
8、321/2=23.01kPa; 根据公式计算得ep1k上下=1.761.32+210.001.321/2=25.34kPa;式中c1-第一层土的粘聚力; 根据公式计算得第1层土上层土总的土压力为Ep1上=(23.01+25.34)0.10/2=2.42kPa;本土层合力作用点距支护桩底的距离为hpi; Hpi1上=5.95;下层土压力计算:下层土的计算高度为:0.76m;p1k下上=p1k上下=1.76kPa; p1k下下=1.76+(0.86-0.10)21.00=17.72kPa;下层土的土压力为: 根据公式计算得ep1k下上=1.761.32+210.001.321/2=25.34kPa
9、; 根据公式计算得ep1k下下=17.721.32+210.001.321/2=46.46kPa;式中c1-第一层土的粘聚力;所以,第1层土下层土总的土压力为: 根据公式计算得Ea1下=(25.34+46.46)0.76/2=27.28kPa;本土层合力作用点距支护桩底的距离为hpi; Hpi1下=5.48; 根据公式计算得Kp2=tan2(450+3.000/2)=1.11;由于前一土有水,所以该本土层完全有水,重度按浮容重计算;本层土压力计算:本层土的计算高度为:5.14m; p2k上=17.72kPa; p2k下=p2k上+rh2=17.72+21.005.14=125.66kPa;本层
10、土的土压力为: 根据公式计算得ep2k上=17.721.11+27.001.111/2=34.43kPa; 根据公式计算得ep2k下=125.661.11+27.001.111/2=154.29kPa;式中c2-第2层土的粘聚力;所以,第2层土下层土总的土压力为: 根据公式计算得Ep2上=(34.43+154.29)5.14/2=485.02kPa;本土层合力作用点距支护桩底的距离为hpi; Hpi2=6.37; Epi=514.72;每一土层合力作用点距支护桩底的距离为hpi; 则所有土层总的合力作用点距支护桩底的距离为hp; 根据公式计算得,合力作用点至桩底的距离hp=6.32。经过计算得
11、出图如下:5、验算嵌固深度是否满足要求根据建筑基坑支护技术规程(JGJ 120-99)的要求,验证所假设的hd是否满足公式; 6.32514.72-1.21.003.09398.40=1773.70;满足公式要求!6、抗渗稳定性验算根据建筑基坑支护技术规程(JGJ 120-99)要求,此时可不进行抗渗稳定性验算!7、结构计算(1)、结构弯矩计算 弯矩图(KN.m) 变形图(m)悬臂式支护结构弯矩Mc=123.44kN.m;(2)、截面弯矩设计值确定: 截面弯矩设计值M=1.251.00123.44=154.30;0-为重要性系数,按照建筑基坑支护技术规程(JGJ120-99),表3.1.3可以
12、选定。8、截面承载力计算(1)、材料的强度验算: x-塑性发展系数,对于承受静力荷载和间接承受动力荷载的构件,偏于安全考虑,可取为1.0;Wx-材料的截面抵抗矩: 2043 cm3max=M/(xWx)=154.30/(1.0204310-3)=76MPamax=76 Mpafm=200.00 Mpa;经比较知,材料强度满足要求。(2)、支护结构的挠度计算:根据连续梁计算,最大挠度为: 0.10 m。(二)、钢板桩围护施工1施工准备:A、插打钢板桩前的准备工作a 钢板桩经过装卸、运输、会出现撞伤、弯扭及锁口变形,钢板桩在拼组前必须进行检查,剔除锁口破裂、扭曲、变形的钢板桩;剔除钢板桩表面因焊接
13、钢板、钢筋留下的残渣瘤b、在钢板桩锁口内涂抹黄油以减少插打时锁口间的摩擦和减少钢板桩围堰的渗漏。c 插打钢板桩的导向设备按照施工方法,一般先打定位桩,在定位桩上安置导梁,组成框架式的围笼作为插桩时的导向设备,因此在施打前必须制作导向架。B、检查振动锤振动锤是打拔钢板桩的关键设备,在打拔前一定要进行专门检查,确保线路畅通,功能正常。振动锤的端电压要达到 380420 V,而夹板牙齿不能有太多磨损。2、插打钢板桩A、插打第一片钢板桩为了确保插打位置准确,第一片钢板桩是插打的关键。插打在导向架上设置一个限位框架,大小比钢板桩每边放大1cm,插打时钢板桩背紧靠导向架,边插打边将浮吊钩缓慢下放。这时在互
14、相垂直的两个方向用经纬仪观测,以确保钢板桩插正、插直,然后以第一根钢板桩为基准,再向两边对称插打钢板桩。在整个钢板桩围堰施打过程中,开始时插一根打一根,即将每一片钢板桩打到设计位置,到剩下最后5片时,要先插后打,若合拢有误,用倒链或滑车组对拉使之合拢,合拢后,再逐根打到设计深度。B、钢板桩的插打作业步骤和技术要点a、在钢板桩锁口内涂黄油,安置吊点,根据浮吊起重高度可在桩顶利用拔桩孔系千斤顶,如起重机高度不够,可用钢丝绳在钢板桩1/3以上处捆扎,捆扎处应有夹板,并垫有木块,胶皮以防滑移和受力后吊点处锁口变形。b、 在钢板桩下端系揽风绳二根,浮吊起吊钢板桩接近垂直状态时,利用揽风绳控制正反方向。c
15、、 钢板桩就位下插,第一片钢板桩沿活动导向下插是整个围堰的基准,要反复测量检查,使其方向垂直,位置准确,必要时可加辅助设施,控制桩在导向内的左右位置。d、 移动浮吊,将桩夹住后,进一步复核桩的垂直度、位置,认可后进行插打。使钢板桩(第一片或第一组)下沉到河床设计标高,其它钢板桩则以插打好的桩为准。对准锁口,控制好方向,利用自重下插,当自重不能迫使下插时,可利用配重或滑车组加压。5.2.3、合拢A、合拢前的准备在即将合拢时,开始测量并计算出钢板桩底部的直线距离,再根据钢板桩的宽度,计算出所需钢板桩的片数,按此确定下一步钢板材如何插打(是增加钢板桩,还是钢板桩插打时向外绕圆弧)。B、合拢时桩的调整
16、处理为了便于合拢,合拢处的两片桩应一高一低。方形钢围护有4个面,打完的每一片钢板桩都要沿导向架的法线和切线方向垂直,合拢应选择在角桩附近(一般离角桩45片),如果距离有差距,可调整合拢边相邻一边离导向架的距离。为了防止合拢处两片桩不在一个平面内,一定要调整好角桩方向,让其一面锁口与对面的钢板桩锁口尽量保持平行。3、 连接钢板桩钢板桩合拢后,及时施工临时排水沟及内支撑的设置,槽钢连接件应自上而下设置,连接四道。围护内设集中排水井,采用水泵不间歇抽水,保证基坑内正常施工。5、拔桩待消防水池结构及外墙施工完后,立即拔除钢板桩。拔桩前向围护内先填1m厚土方依次再向上拔第二次,自下而上拆除内连件,先拆除
17、下部,待内外填土稳定相遇后,再拆处上部连件进行拔桩。拔桩时先用打拔桩机夹住钢板桩头部振动1min2min,使钢板桩周围的土松动,产生“液化” ,减少土对桩的摩阻力,然后慢慢的往上振拔。拔桩时注意桩机的负荷情况,发现上拔困难 或拔不上来时,应停止拔桩,先振动1min2min后再往下锤0.5m1.0m再往上振拔,如此反 复既可将桩拔出来。6、注意事项钢板桩在插打过程中,钢板桩下端有上挤压,钢板桩锁口和锁口之间缝隙较大,上端总会产生向远离第一根钢板桩的方向倾斜。因此,每打四五根钢板桩就要用垂球吊线,将钢板桩的倾斜度控制在1以内,超过限定的倾斜度应予纠偏(一次性纠偏不能太多,以免锁口卡住,影响下一片钢
18、板桩的插打)。当钢板桩偏移太多时,采用多次纠偏的方法逐步减少偏移量,若因土质太硬纠偏困难时,采用走四滑轮组纠偏。由于钢板桩在插打过程中受多方面的影响,整个围堰的侧面顺直度较差,工字钢安装后与钢板桩之间有较大的间隙。为防止围堰的变形,将工字钢与钢板桩之间的间隙全部用型钢焊接支撑连接,围堰的四个角更应加强。钢板桩的堵漏。一般的做法是在钢板桩施打过程中用棉絮、黄油等填充物填塞接缝。三、施工部署1、管理目标11质量目标本工程的质量目标是确保合格。各级施工负责人,质检员和操作人员,都要将严格以此目标抓好做各项分部工程的质量控制,严格按规范、规程施工和验收,确保目标的实现。12安全目标无死亡及重伤事故发生
19、,轻伤事故控制在1%以内。13工期目标严格按进度计划表中施工工期控制施工,确保计划内完成。14文明施工目标按施工平面图进行布置,现场图牌齐全,做到工完场清,按文明施工工地标准施工。3项目部组织管理机构根据本工程的具体情况,建立工程现场施工管理机构,明确分工和职责。选派技术素质好、责任心强的施工技术管理人员及施工组,着重从生产调度、施工技术、材料供应、质量和安全的监督检查等方面加强管理。项目部施工组织管理机构的组成详见下表:项目副经理:周小勇施工员李亚强 项目经理:张怀泰项目工程师:李军安全员谭海质量员曹宝贵技术员李攀四、安全文明施工1、钢板桩开始施工到消防水池施工期间每天设专人对基坑变形观测,
20、不少于两次,且坑边每天设专人进行观察土壁,如有异常及时发出信号通知坑内人员撤离。 2、应遵守高处作业安全技术规程有关规定。3、开挖土方挖土时要注意土壁的稳定性,发现有裂纹及倾坍可能时,人员要立即离开并及时处理.挖土中发现管道、电缆及其他埋设物应及时报告,不可擅自处理。4、在基坑周围应设有防护设施或明显标志。5、应经常检查边壁土质稳定情况,发现有裂缝,疏松或支撑走动要随时采取加固措施,根据土质、机械设备重量等情况,确定堆放材料和施工机械距坑边距离,往坑运材料,应用信号联系。6、支模应按工序进行,模板没有固定前,不得进行下道工序,禁止利用拉杆、支撑攀登上下。7、扣件的紧固是否符合要求,可使用扭矩扳
21、手实测,要4560N.M过小则扣件易滑移,过大则会引起扣件的铸铁断裂,在安装扣件时,所有扣件的开口必须向外。8、 模板及其支撑系统在安装过程中必须设置防倾覆的可靠临时措施。9、 基坑内南北两边需分别搭设工作梯,保证施工人员上下安全,作业人员不得爬支架上下。11、绑扎钢筋和安装骨架,必须搭设脚手架和马道。绑扎墙体钢筋,不得站在钢筋骨架上和攀登骨架上下。12、混凝土振动棒的操作必须由专人负责,禁止其他人员乱动,使用震动泵前,要检查所用震动泵的电缆确保不破损、不漏电,漏电保护安全有效,灵敏可靠。13、基坑内需及时设置临时排水沟及集水井,保证雨季排水畅通,在基坑上围四周需设置截水沟,保证雨水不流入基坑
22、内,排水畅通。14、在雷雨时必须停止露天操作,预防雷击钢筋伤人。下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。
23、我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x
24、年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。三、主要经验和收获在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下
25、几个方面的经验和收获:(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。四、加强检查,及时整改,在工作中正确认识自己。(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每
26、一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和
27、道德素质双提高。五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!六、存在的不足总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但
28、这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。七、下步的打算针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;(二)加强管理知识的学习提高,创新工作方法,提高工作效益;(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想
29、和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!员工年终工作总结【范文二】一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学
30、到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度感动中国人物”颁奖典之后我感受到我们每个人都很平凡,
31、但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。最后,
32、中心的祝愿公司的明天会更加的灿烂辉煌。员工年终工作总结【范文三】时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的
33、中心工作,对照相关标准,严以律己,较好的完成各项工作任务。在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重
34、于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。对此我向领导做如下工作报告:一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高一年来,我始终坚持运用马克思
35、列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献。二、强化理论和业务学习,不断提高自身综合
36、素质我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。(1)是认真学习“三个代表”重要思想,深刻领会“三个代表”重要思想的科学内涵,增强自己实践“三个代表”重要思想的自觉性和坚定性;认真学习党的十六大报告及十六届三中、四中全会精神,自觉坚持以党的十六大为指导,为进一步加快完善社会主义市场经济体制,全面建设小康社会作出自己的努力。(2)是认真学习工作业务知识,重点学习公文写作及公文处理和计算机知识。在学习方法上做到在重点中找重点,抓住重点,并结合自己在公文写作及公文处理、计算机知识方面存在哪些不足之处,有针对性地进行学习,不断提高自己的办公室业务工作能力。(
37、3)是认真学习法律知识,结合自己工作实际特点,利用闲余时间,选择性地开展学习,学习了中华人民共和国森林法、森林防火条例、中华人民共和国土地管理法、广西壮族自治区土地山林水利权属纠纷调解处理条例、通过学习,进一步增强法制意识和法制观念。三、努力工作,按时完成工作任务一年来,我始终坚持严格要求自己,勤奋努力,时刻牢记公司制度,全心全意为公司创造利益的宗旨,努力实践公悸非逦计划性、前瞻性、领导性强;开拓进取,经常提出合理化建议并获采纳,完成较重的本职工作任务和领导交办的其它工作;讲究工作方法,效率较高;能按时或提前完成领导交办的工作,工作成绩比较突出,效果良好。四、在廉的方面:(1)严格执行和维护党
38、的“四大纪律八项要求”,纪律、经济工作纪律,工作纪律。自觉做到与公司保持高度一致,不阳奉阴违、自行其是;遵守民主集中制,不独断专行、软弱放任;依法行使权力,不滥用职权、玩忽职守;廉洁奉公,不接受任何影响公正执行公务的利益;不允许他人利用本人的影响谋取私利; 公道正派用人,不任人唯亲、营私舞弊;艰苦奋斗,不奢侈浪费、贪图享受;务实为公司,员工,不弄虚作假、与公司争利。(2)在干部选拔任用工作中,认真执行行员管理暂行办法的有关规定,坚持公开、平等、竞争、择优的原则,推动协盛用人机制的改革,并逐步走向法治化的轨道。(3)严格执行各项规章制度,坚决纠正行业不正之风。本人以身作则,严格要求,坚持以制度用
39、人,以制度管人,并引导、教育员工自觉执行协盛各项规章制度,树立爱公司如家、爱岗敬业的良好风尚。(4)密切联系客户,努力实现、维护、发展公司和客户的根本利益。本人牢固树立正确的权力观、地位观、利益观,树立为人民服务的思想,把客户满意不满意、拥护不拥护、赞成不赞成作为工作的出发点和落脚点,努力为公司办实事、办好事。为客户创造利润就是为公司创造价值。(5)按规定执行个人重大事项报告制度。总的来说,一年来,本人分管、协管的部门较多,工作范围广、任务重、责任大,由于本人正确理解上级的工作部署,坚定执行公司和领导的经营方针政策,严格执行公司的规章制度,较好地履行了作为行政职务和作为专业技术职务的职责,发挥了领导管理和组织协调能力,充分调动广大员工的工作积极性,较好地完成了分管和协管股室全年的工作任务。新的一年里我为自己制定了新的目标,那就是要加紧学习,更好的充实自己,以饱满的精神状态来迎接新时期的挑战。明年会有更多的机会和竞争在等着我,我心里在暗暗的为自己鼓劲。要在竞争中站稳脚步。踏踏实实,目光不能只限于自身周围的小圈子,要着眼于大局,着眼于今后的发展。我也会向其它同事学习,取长补短,相互交流好的工作经验,共同进步。征取更好的工作成绩。24
