设备打算检修治理制度

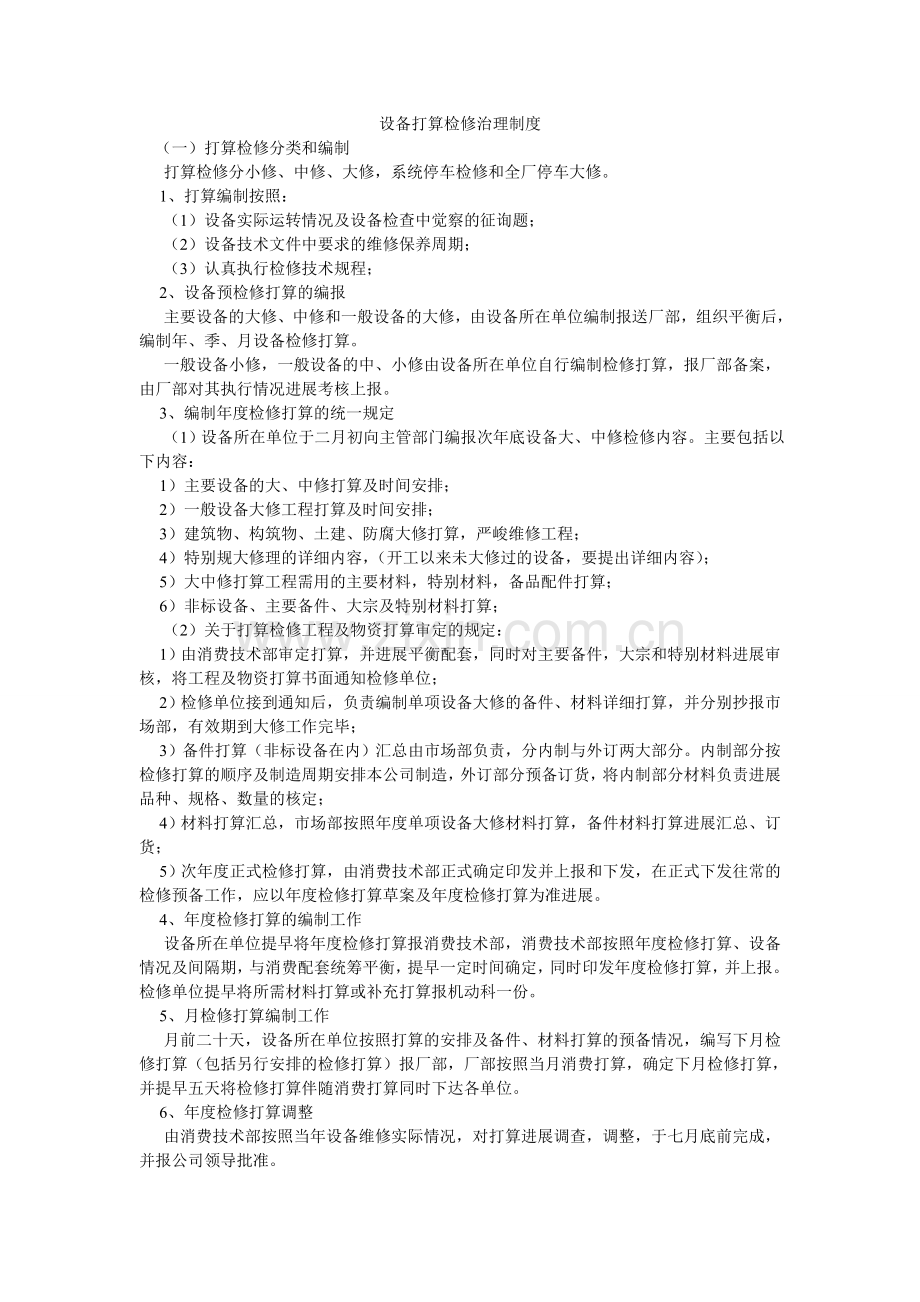

(一)打算检修分类和编制
打算检修分小修、中修、大修,系统停车检修和全厂停车大修。
1、打算编制按照:
(1)设备实际运转情况及设备检查中觉察的征询题;
(2)设备技术文件中要求的维修保养周期;
(3)认真执行检修技术规程;
2、设备预检修打算的编报
主要设备的大修、中修和一般设备的大修,由设备所在单位编制报送厂部,组织平衡后,编制年、季、月设备检修打算。
一般设备小修,一般设备的中、小修由设备所在单位自行编制检修打算,报厂部备案,由厂部对其执行情况进展考核上报。
3、编制年度检修打算的统一规定
(1)设备所在单位于二月初向主管部门编报次年底设备大、中修检修内容。主要包括以下内容:
1)主要设备的大、中修打算及时间安排;
2)一般设备大修工程打算及时间安排;
3)建筑物、构筑物、土建、防腐大修打算,严峻维修工程;
4)特别规大修理的详细内容,(开工以来未大修过的设备,要提出详细内容);
5)大中修打算工程需用的主要材料,特别材料,备品配件打算;
6)非标设备、主要备件、大宗及特别材料打算;
(2)关于打算检修工程及物资打算审定的规定:
1)由消费技术部审定打算,并进展平衡配套,同时对主要备件,大宗和特别材料进展审核,将工程及物资打算书面通知检修单位;
2)检修单位接到通知后,负责编制单项设备大修的备件、材料详细打算,并分别抄报市场部,有效期到大修工作完毕;
3)备件打算(非标设备在内)汇总由市场部负责,分内制与外订两大部分。内制部分按检修打算的顺序及制造周期安排本公司制造,外订部分预备订货,将内制部分材料负责进展品种、规格、数量的核定;
4)材料打算汇总,市场部按照年度单项设备大修材料打算,备件材料打算进展汇总、订货;
5)次年度正式检修打算,由消费技术部正式确定印发并上报和下发,在正式下发往常的检修预备工作,应以年度检修打算草案及年度检修打算为准进展。
4、年度检修打算的编制工作
设备所在单位提早将年度检修打算报消费技术部,消费技术部按照年度检修打算、设备情况及间隔期,与消费配套统筹平衡,提早一定时间确定,同时印发年度检修打算,并上报。检修单位提早将所需材料打算或补充打算报机动科一份。
5、月检修打算编制工作
月前二十天,设备所在单位按照打算的安排及备件、材料打算的预备情况,编写下月检修打算(包括另行安排的检修打算)报厂部,厂部按照当月消费打算,确定下月检修打算,并提早五天将检修打算伴随消费打算同时下达各单位。
6、年度检修打算调整
由消费技术部按照当年设备维修实际情况,对打算进展调查,调整,于七月底前完成,并报公司领导批准。

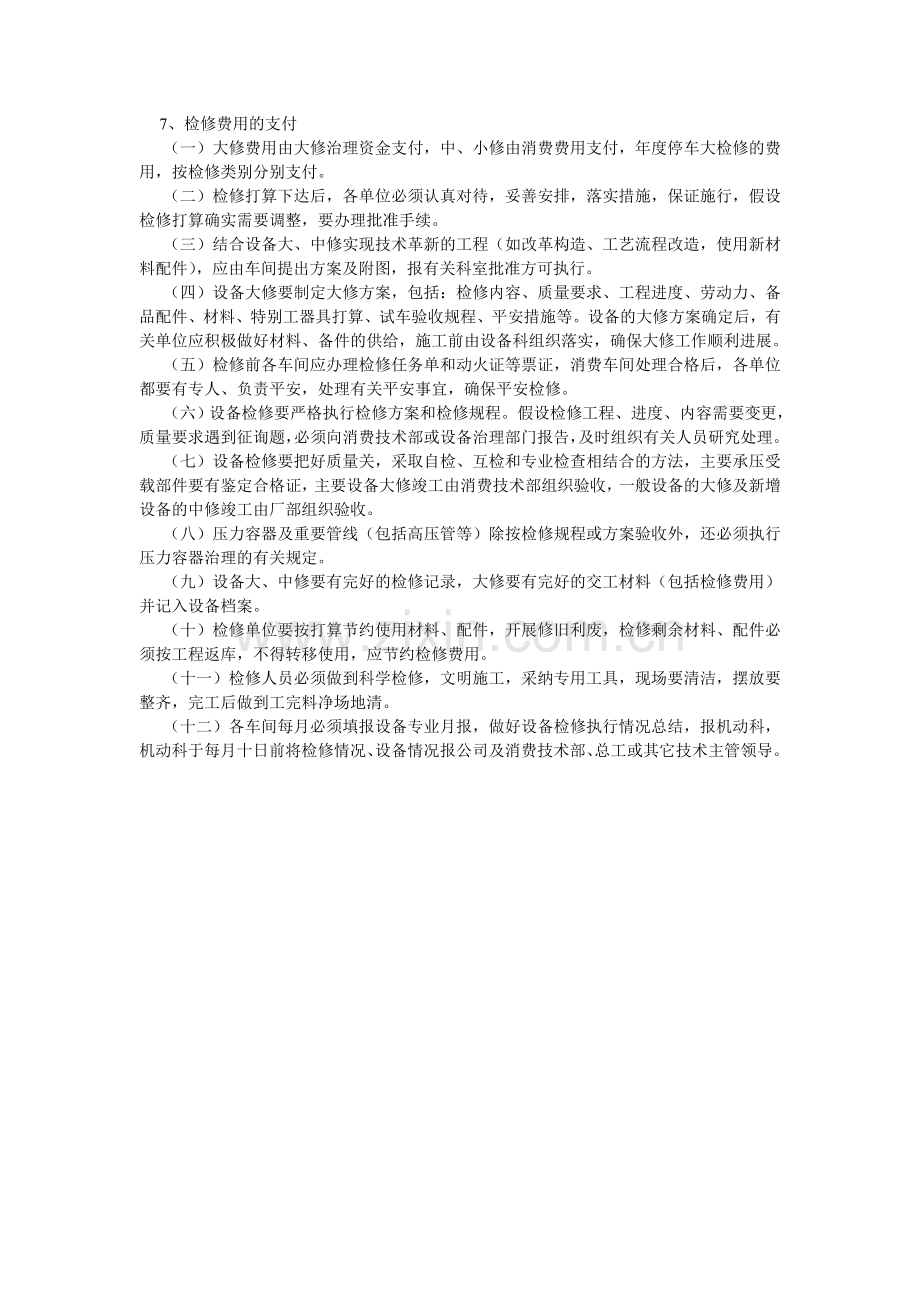

7、检修费用的支付
(一)大修费用由大修治理资金支付,中、小修由消费费用支付,年度停车大检修的费用,按检修类别分别支付。
(二)检修打算下达后,各单位必须认真对待,妥善安排,落实措施,保证施行,假设检修打算确实需要调整,要办理批准手续。
(三)结合设备大、中修实现技术革新的工程(如改革构造、工艺流程改造,使用新材料配件),应由车间提出方案及附图,报有关科室批准方可执行。
(四)设备大修要制定大修方案,包括:检修内容、质量要求、工程进度、劳动力、备品配件、材料、特别工器具打算、试车验收规程、平安措施等。设备的大修方案确定后,有关单位应积极做好材料、备件的供给,施工前由设备科组织落实,确保大修工作顺利进展。
(五)检修前各车间应办理检修任务单和动火证等票证,消费车间处理合格后,各单位都要有专人、负责平安,处理有关平安事宜,确保平安检修。
(六)设备检修要严格执行检修方案和检修规程。假设检修工程、进度、内容需要变更,质量要求遇到征询题,必须向消费技术部或设备治理部门报告,及时组织有关人员研究处理。
(七)设备检修要把好质量关,采取自检、互检和专业检查相结合的方法,主要承压受载部件要有鉴定合格证,主要设备大修竣工由消费技术部组织验收,一般设备的大修及新增设备的中修竣工由厂部组织验收。
(八)压力容器及重要管线(包括高压管等)除按检修规程或方案验收外,还必须执行压力容器治理的有关规定。
(九)设备大、中修要有完好的检修记录,大修要有完好的交工材料(包括检修费用)并记入设备档案。
(十)检修单位要按打算节约使用材料、配件,开展修旧利废,检修剩余材料、配件必须按工程返库,不得转移使用,应节约检修费用。
(十一)检修人员必须做到科学检修,文明施工,采纳专用工具,现场要清洁,摆放要整齐,完工后做到工完料净场地清。
(十二)各车间每月必须填报设备专业月报,做好设备检修执行情况总结,报机动科,机动科于每月十日前将检修情况、设备情况报公司及消费技术部、总工或其它技术主管领导。
