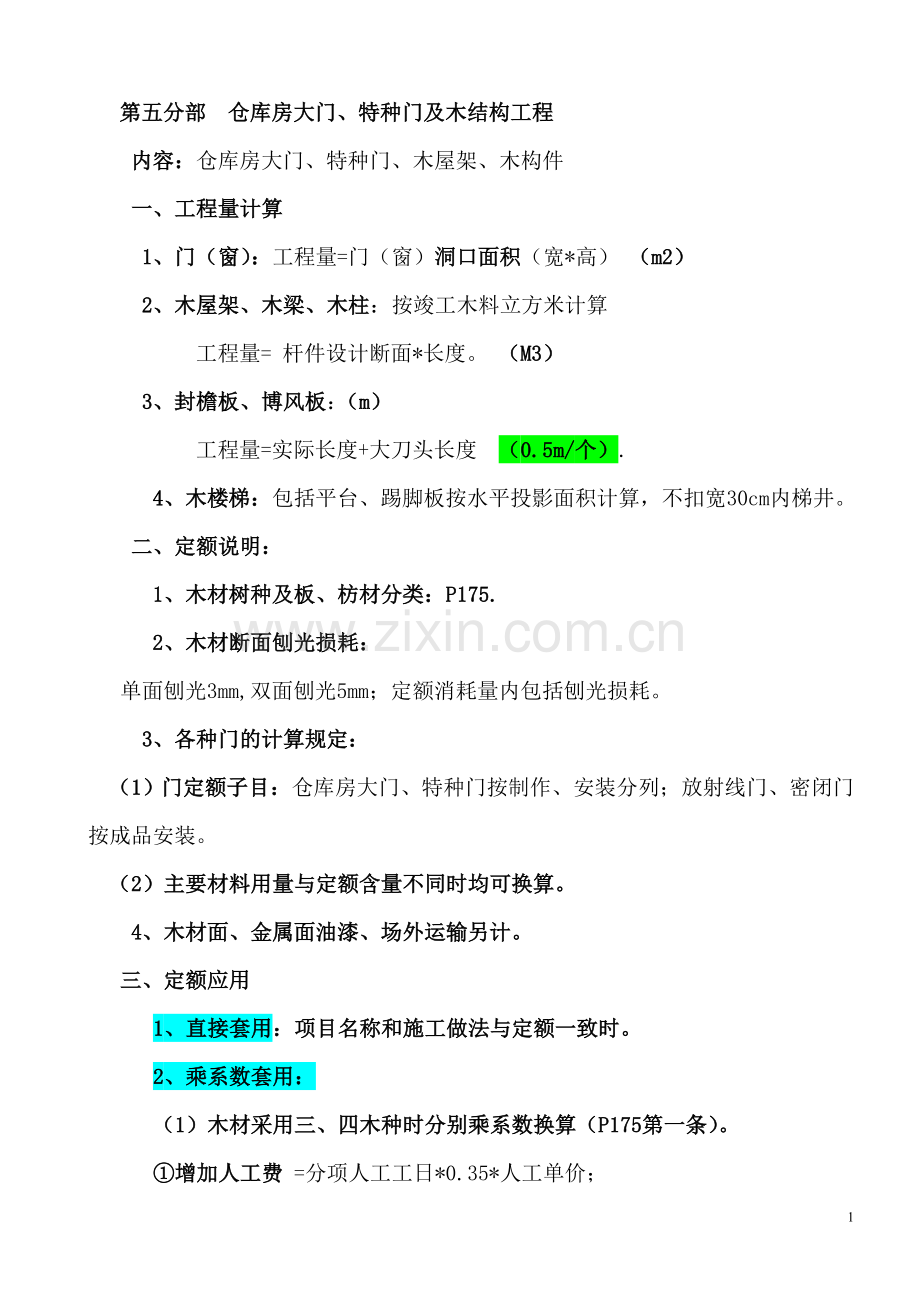

第五分部 仓库房大门、特种门及木结构工程
内容:仓库房大门、特种门、木屋架、木构件
一、工程量计算
1、门(窗):工程量=门(窗)洞口面积(宽*高) (m2)
2、木屋架、木梁、木柱:按竣工木料立方米计算
工程量= 杆件设计断面*长度。 (M3)
3、封檐板、博风板:(m)
工程量=实际长度+大刀头长度 (0.5m/个).
4、木楼梯:包括平台、踢脚板按水平投影面积计算,不扣宽30cm内梯井。
二、定额说明:
1、木材树种及板、枋材分类:P175.
2、木材断面刨光损耗:
单面刨光3mm,双面刨光5mm;定额消耗量内包括刨光损耗。
3、各种门的计算规定:
(1)门定额子目:仓库房大门、特种门按制作、安装分列;放射线门、密闭门按成品安装。
(2)主要材料用量与定额含量不同时均可换算。
4、木材面、金属面油漆、场外运输另计。
三、定额应用
1、直接套用:项目名称和施工做法与定额一致时。
2、乘系数套用:
(1)木材采用三、四木种时分别乘系数换算(P175第一条)。
①增加人工费 =分项人工工日*0.35*人工单价;
②增加机械费 =分项机械台班*0.35*台班单价;
③增加管理费 =(增加人工费+增加机械费*0.1)*0.12
④增加利润 =(增加人工费+增加机械费+增加管理费)*0.05
换后价=分项综合价格+增加人工费+增加机械费+增加管理费+增加利润
3、材料数量换算:
(1)标出断面的材料:
换后量=(设计断面/定额断面)*定额材料消耗量(例如:方木、钢板、保温板等)
(2)未标断面的材料:
换后量=设计尺寸计算(或施工)量*(1+材料损耗率)(例如:园木、钢骨架、五金铁件等)
(3)定额五金配件表:
换后量=配件表中数量*(100/每樘面积)。
例题:某高层建筑18层,楼梯间疏散门采用框架式防火门,尺寸1500*2100mm,门框架选用黄花松木枋制作,木枋断面(宽*高):中枋70*90mm,小枋40*50mm,,试计算综合价格。
解:1、计算工程量:防火门面积=1.5*2.1*18;
2、定额换算:
(1)乘系数换算1005-51:硬木;
增加人工费用① =254.71*0.35*40*1.12*1.05;
(2)五金铁件换算:
增加五金费②=(实际100m2费用-定额费用)*1.05=
[(28*0.04+5.04)*(100/1.5*2.1)-163.03]*1.05
增加铁件费③=(实际100m2用量-定额用量)*铁件单价*1.05
=(30.27*100/1.5*2.1-800.94)3.59*1.05
3、计算综合价格:换后综合价格=子目综合价格+①+②+③
4、直接工程费计算:换后综合价格*1.5*2.1*18

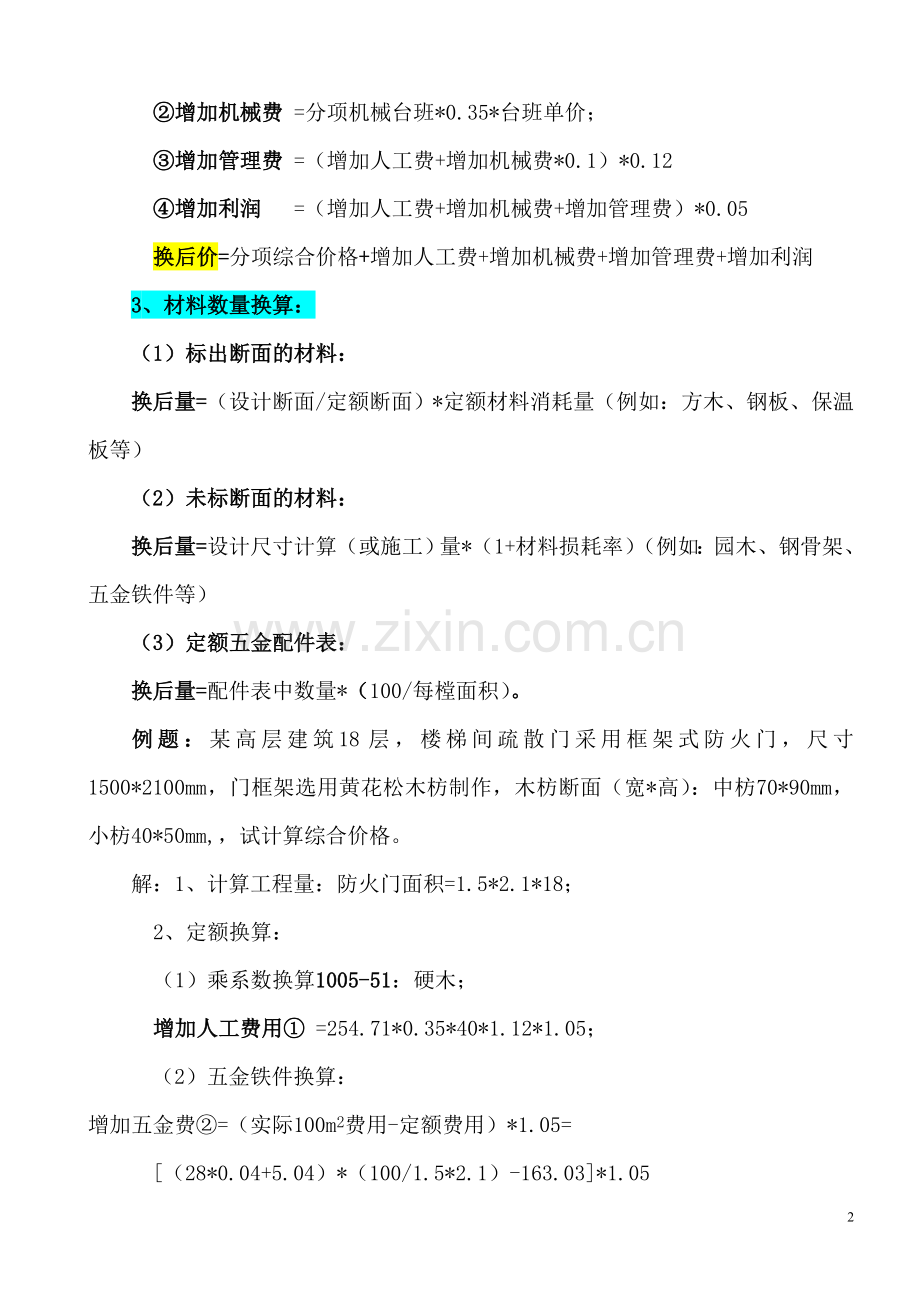

第六分部 金属结构工程
内容:钢屋架、球结点钢网架,钢桁架、托架,钢梁、钢柱,压型钢板楼板、墙板,钢构件,运输。
一、金属结构工程量:
1、钢结构制作、安、运输:
按图示钢材重量以吨计算,不扣孔眼、切边,不加焊条、铆钉、螺栓,不规则形状钢板按最大边长矩形计算。
2、钢结构防火涂料:实际喷涂面积(制作包括一遍防锈漆)。
3、不锈钢防盗网:图示尺寸以平方米计算。
4、晒衣架:按图示钢材重量以吨计算。
5、压型钢板楼板、墙板:按压型板面积计算。
6、地沟铸铁盖板:分宽度按延长米计算。
二、金属结构说明:
1、钢结构制作钢材损耗率:6%;
2、钢结构安装脚手架:按十三章相应子目执行。
3、小型金属构件:指单件重量≤100kg、未列子目的构件。
4、钢结构制作子目中其他材料包括的内容:P307第十二条。
三、金属结构计算实例
根据教材247页[例五]插图,计算钢屋架水平支撑制作、安装工程综合价格。
解:1、计算钢材工程量
2、套定额计算综合价格
第七分部 屋面及防水工程
内容:瓦屋面、屋面防水、墙、地面防水、变形逢防水
防水适用范围:楼地面、墙基、墙身、地下室、构筑物、水池、水塔、室内厕所、浴室等的防水、防潮。
一、工程量计算
1、瓦、金属压型板屋面:
工程量 = 水平投影面积 * 屋面坡度系数 (P364表7-1)
2、卷材、涂膜、刚性防水屋面:
工程量 = 水平投影面积 * 屋面坡度系数+向上弯起面积 (P364表7-1)
3、墙、地面、地下室防水、防潮:
(1)楼、地面防水、防潮:
工程量=主墙间净空面积+墙面上翻≤0.5m高的面积-应扣面积
应扣面积:突出地面的构筑物、设备基础。
不扣:柱、墙垛、间壁墙、烟囱、≤0.3 m2的孔洞面积
(墙面上翻>0.5m高的面积套立面防水)
(2)墙面防水、防潮及保护层:工程量= 墙面长 *宽+凹凸展开面积(m2)
(3)墙基防水、防潮:工程量= 墙基长 * 墙基宽(m2)
墙基长:外墙中心线长+内墙净长
4、变形缝、止水带: 图示长度以米计算
二、定额说明
1、高分子卷材:(1)设计厚度与子目厚度不同时可以调整;
(2)1007-97~102子目如设计接缝处无加强条,则应调减子目人工、材料数量。详见P391附注。
2、变形缝材料断面取定:(P363)说明第十条
(1)填缝断面: 建筑油膏填缝断面30*20mm;油浸木丝板填缝断面25*150mm; 其余断面30*150mm。
(2)盖缝断面: 木板盖缝断面25*200mm;设计断面不同时,可换算材料,其它工料不变。
3、屋面找平及面层:按主墙间净面积计算,套装饰定额。
三、定额换算
1、高分子卷材设计厚度与子目不同:
换后卷材差价=(换入卷材单价-子目卷材单价)*子目卷材含量
换后综合价格=子目综合价+换后卷材差价+费用
2、设计接缝处无加强条:
平面换后综合价格=子目综合价格-[(子目人工-9.67)*人工单价+(子目卷材-110.55)*卷材单价+(子目氯丁冷胶量-18.18)*氯丁冷胶单价+(子目丁基胶粘结剂量-9.56)*丁基胶粘结剂单价+(子目氯丁胶粘结剂量-49.95)*氯丁胶粘结剂单价+费用]
立面换后综合价格=子目综合价格-[(子目人工-12.5)*人工单价+(子目卷材-110.55)*卷材单价+(子目氯丁冷胶量-18.18)*氯丁冷胶单价+(子目丁基胶粘结剂量-9.56)*丁基胶粘结剂单价+(子目氯丁胶粘结剂量-49.95)*氯丁胶粘结剂单价+费用]
3、填缝断面换算: 换后量=(设计断面/定额断面)*定额材料含量
4、盖缝断面换算: 换后量=(设计断面/定额断面)*定额材料含量
第八分部 防腐、隔热、保温工程
一、防腐工程:包括整体、块料面层,涂料层、隔离层
1、工程量计算
(1)地面、墙面防腐:
工程量=实铺面积-突出地面的构筑物、设备基础等面积+凹凸展开面积。
(2)防腐踢脚板:工程量=(实铺长-门洞宽+侧壁长)*高
(3)平面砌筑双层耐酸块料:工程量=单层实铺面积*2
2、定额应用
(1)立面铺贴块料:套平面相应子目乘系数换算
换后综合价=子目综合价+子目人工*0.38*人工单价+费用
踢脚板换后综合价=子目综合价+子目人工*0.56*人工单价+费用
(2)砂浆、胶泥、砼材料换算:
强度、配合比、种类不同时的换后差价=(换入材料价-换出材料价)*换出材料子目含量,
换后综合价=子目综合价±换后材料差价±费用
(3)整体面层厚度不同换算:
方法1:换后价=基本厚度子目综合价±增减厚度子目综合价
方法2:换后价=子目综合价+(设计厚度/子目厚度-1)*子目材料含量*子目材料单价+费用
方法3:换后价=子目综合价+(换入厚度材料价-换出厚度材料价)*换出材料子目含量+费用
二、保温、隔热工程:包括屋面、地面、墙面
1、工程量计算:
(1) 屋面、室内保温层:
整体保温层工程量=实铺面积*实铺厚度(m3)
镶贴保温层工程量=实铺面积(m2)
(2)墙面隔热层工程量=隔热层长*隔图示热层高度(m2)
隔热层长=外墙隔热层中心线长+内墙隔热层净长
(3)柱面隔热层工程量=图示柱体隔热层中心线长*图示隔热层高度(m2)
(4)屋面隔热层工程量=设计实铺面积(m2)。
2、定额说明:
(1)保温隔热层铺贴不包括隔气层、保护层、衬墙内容;
(2)保温隔热层换算问题分析:
①现浇整体保温配合比不同时的换算方法
保温层换后差价=(换入材料价-换出材料价)*换出材料子目含量
换后综合价=子目综合价±换后材料差价±费用
②块材隔热层块材尺寸不同时的换算方法
设计块材数量=定额块材长*宽*定额含量/施工块材长*宽;
块材差价=设计块材数量*设计块材单价-子目块材数量*子目块材单价;
换后综合价=子目综合价±换后块材差价±费用。
