己15—12030风巷抽放巷使用皮带运料
安全技术措施
施工单位:开 拓 二 队
施工队长:
编 制:
时 间:2009年9月28日

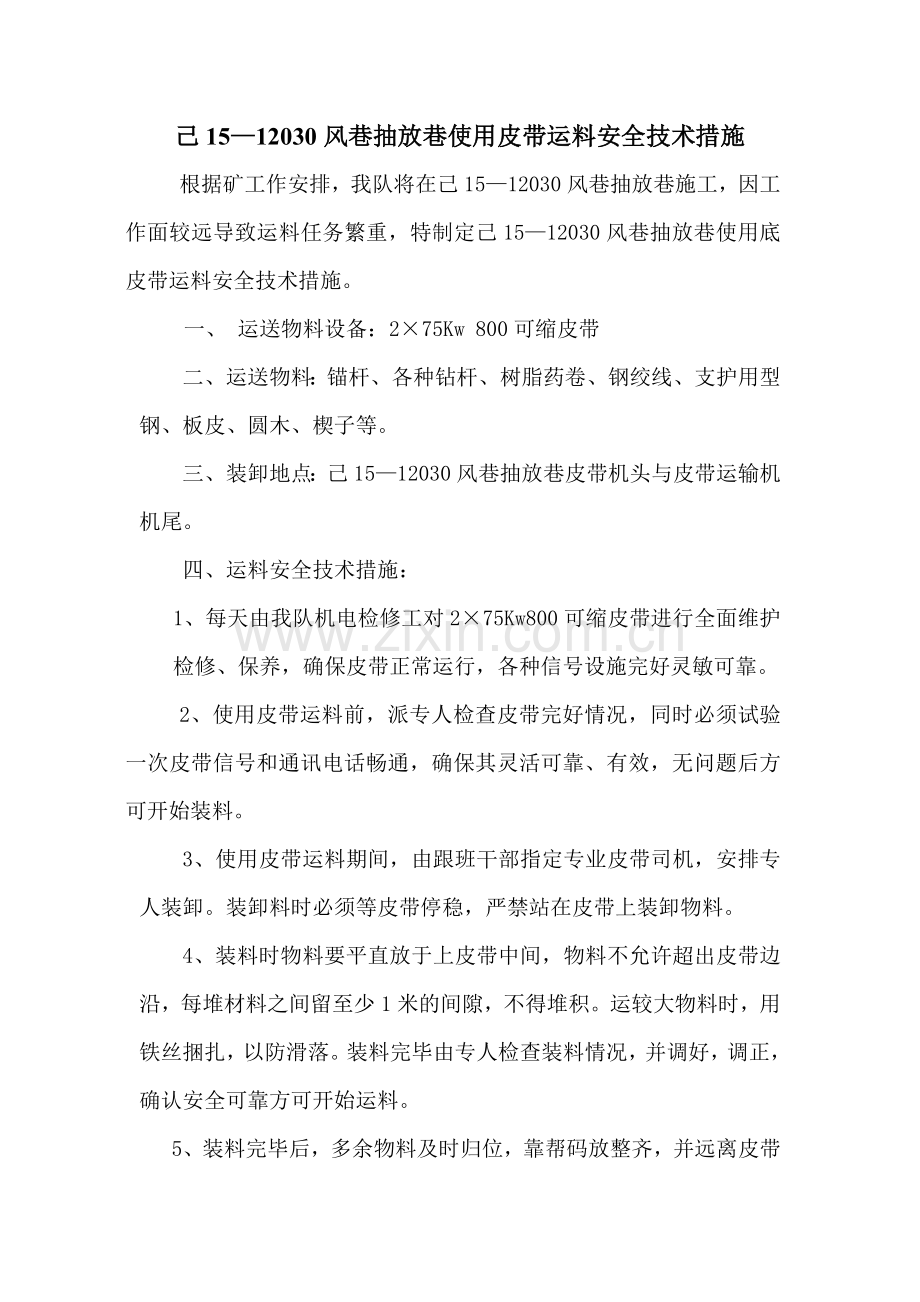

己15—12030风巷抽放巷使用皮带运料安全技术措施
根据矿工作安排,我队将在己15—12030风巷抽放巷施工,因工作面较远导致运料任务繁重,特制定己15—12030风巷抽放巷使用底皮带运料安全技术措施。
一、 运送物料设备:2×75Kw 800可缩皮带
二、运送物料:锚杆、各种钻杆、树脂药卷、钢绞线、支护用型钢、板皮、圆木、楔子等。
三、装卸地点:己15—12030风巷抽放巷皮带机头与皮带运输机机尾。
四、运料安全技术措施:
1、每天由我队机电检修工对2×75Kw800可缩皮带进行全面维护检修、保养,确保皮带正常运行,各种信号设施完好灵敏可靠。
2、使用皮带运料前,派专人检查皮带完好情况,同时必须试验一次皮带信号和通讯电话畅通,确保其灵活可靠、有效,无问题后方可开始装料。
3、使用皮带运料期间,由跟班干部指定专业皮带司机,安排专人装卸。装卸料时必须等皮带停稳,严禁站在皮带上装卸物料。
4、装料时物料要平直放于上皮带中间,物料不允许超出皮带边沿,每堆材料之间留至少1米的间隙,不得堆积。运较大物料时,用铁丝捆扎,以防滑落。装料完毕由专人检查装料情况,并调好,调正,确认安全可靠方可开始运料。
5、装料完毕后,多余物料及时归位,靠帮码放整齐,并远离皮带边缘0.8米以上。
6、卸料人员提前到达卸料地点,清理卸料地点的杂物、物料、确保有足够的卸料空间。卸料完毕后人员靠帮侧站立待料。
7、皮带机尾信号工在得到专人指挥打点命令后方可准确发出启动车信号(重复两次),皮带运送期间密切关注物料到位情况,在得到停车信号后迅速向机头皮带司机发出停车信号。只有在皮带停稳后卸料人员方可作业。作业期间相互配合,随卸随码放整齐,不得乱放。卸料人员在确认物料全部卸完方可向机尾信号工发出启车信号。
8、运料期间发现物料偏斜,影响安全运输时及时晃灯,用灯语于卸料人员联系停车处理,完毕后恢复运送。
9、当皮带保护、信号、电话不完好时,严禁使用皮带运料。
10、运料结束,现场指挥要检查皮带托滚完好情况,发现问题及时恢复、更换。
11、严格贯彻执行本措施及审批意见。
审批意见
