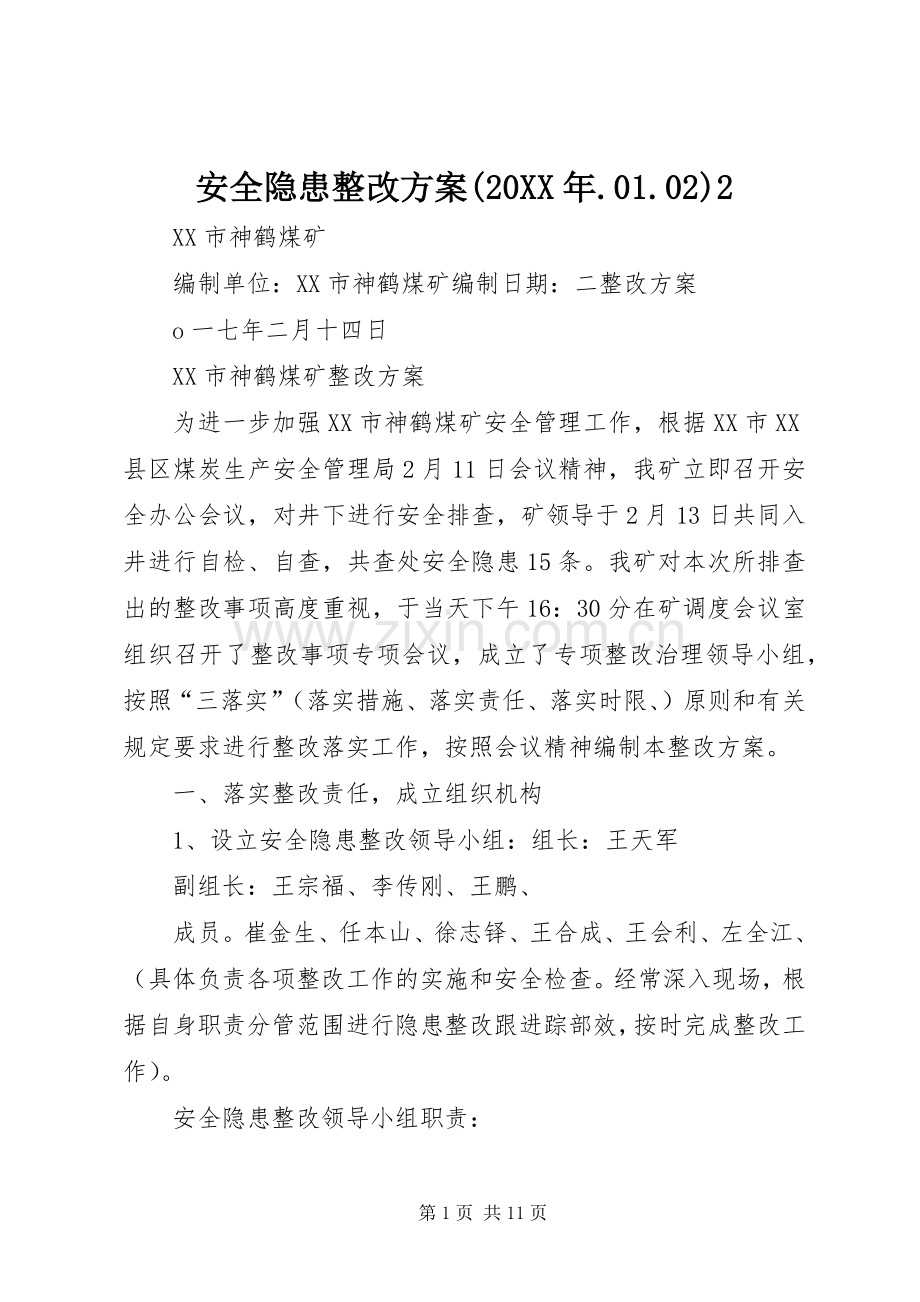

1、安全隐患整改方案(20XX年.01.02)2 XX市神鹤煤矿 编制单位:XX市神鹤煤矿编制日期:二整改方案 o一七年二月十四日 XX市神鹤煤矿整改方案 为进一步加强XX市神鹤煤矿安全管理工作,根据XX市XX县区煤炭生产安全管理局2月11日会议精神,我矿立即召开安全办公会议,对井下进行安全排查,矿领导于2月13日共同入井进行自检、自查,共查处安全隐患15条。我矿对本次所排查出的整改事项高度重视,于当天下午16:30分在矿调度会议室组织召开了整改事项专项会议,成立了专项整改治理领导小组,按照“三落实”(落实措施、落实责任、落实时限、)原则和有关规定要求进行整改落实工作,按照会议精神编制本整改方案。

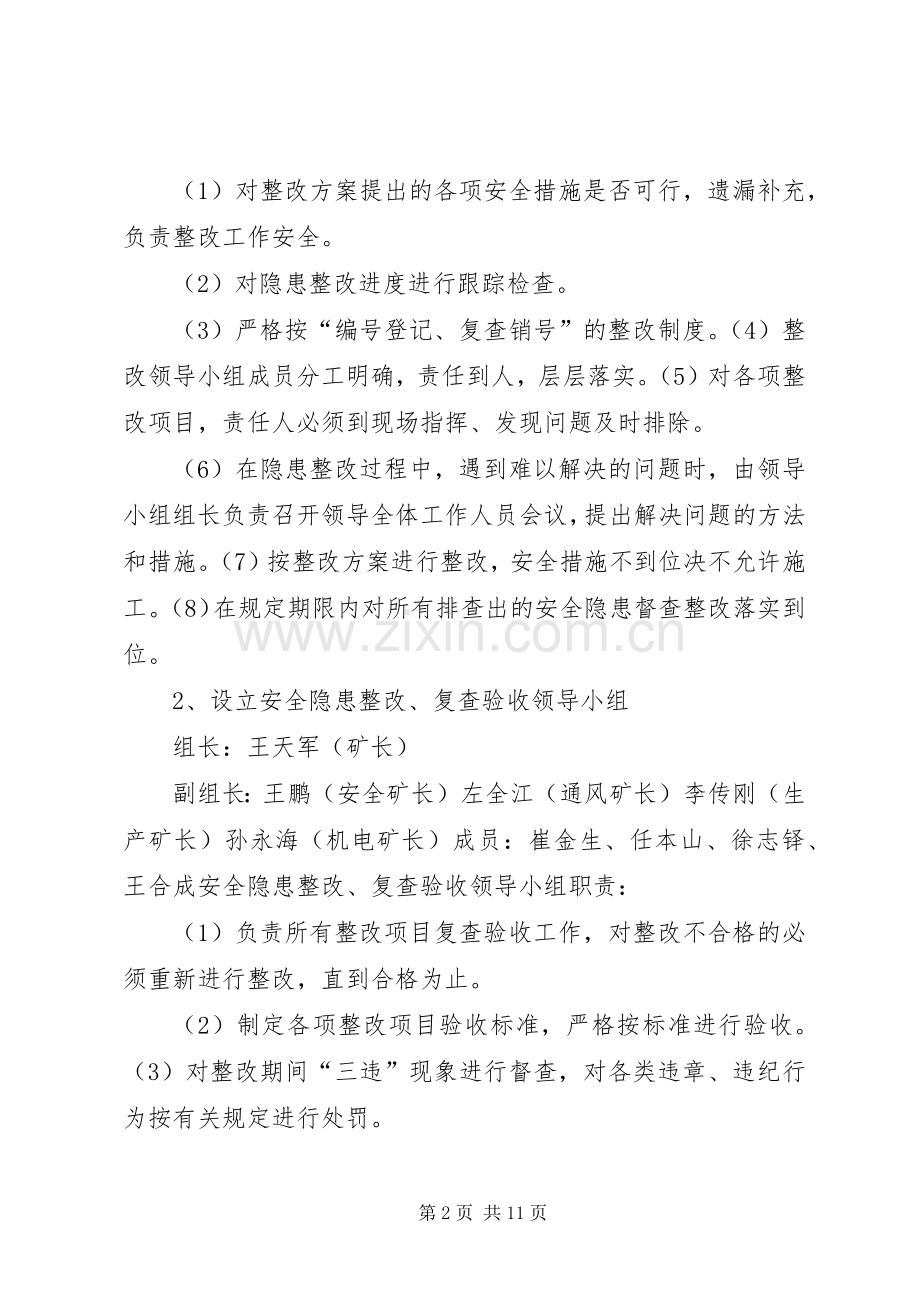

2、 一、落实整改责任,成立组织机构 1、设立安全隐患整改领导小组:组长:王天军 副组长:王宗福、李传刚、王鹏、 成员。崔金生、任本山、徐志铎、王合成、王会利、左全江、(具体负责各项整改工作的实施和安全检查。经常深入现场,根据自身职责分管范围进行隐患整改跟进踪部效,按时完成整改工作)。 安全隐患整改领导小组职责: (1)对整改方案提出的各项安全措施是否可行,遗漏补充,负责整改工作安全。 (2)对隐患整改进度进行跟踪检查。 (3)严格按“编号登记、复查销号”的整改制度。(4)整改领导小组成员分工明确,责任到人,层层落实。(5)对各项整改项目,责任人必须到现场指挥、发现问题及时排除。 (6)在隐患整改

3、过程中,遇到难以解决的问题时,由领导小组组长负责召开领导全体工作人员会议,提出解决问题的方法和措施。(7)按整改方案进行整改,安全措施不到位决不允许施工。(8)在规定期限内对所有排查出的安全隐患督查整改落实到位。 2、设立安全隐患整改、复查验收领导小组 组长:王天军(矿长) 副组长:王鹏(安全矿长)左全江(通风矿长)李传刚(生产矿长)孙永海(机电矿长)成员:崔金生、任本山、徐志铎、王合成安全隐患整改、复查验收领导小组职责: (1)负责所有整改项目复查验收工作,对整改不合格的必须重新进行整改,直到合格为止。 (2)制定各项整改项目验收标准,严格按标准进行验收。(3)对整改期间“三违”现象进行督查

4、,对各类违章、违纪行为按有关规定进行处罚。 (4)严抓整改工程质量,对各项整改工程质量跟踪检查,发现问题,及时处理。 (5)整改结束并经矿组织机构领导小组自查自验合格后,报公司验收。 3、整改所需资金及物资设备保障 由矿财务科负责筹措整改所需资金,供应整改期间物资设备的正常供应。 二、整改事项及整改工程量采掘: 1、付井入风巷-148m标高断面小,影响入风,需扩大断面挑顶、扩帮,工程量80米。 2、主井底弯道处碹皮脱落,棚子变形需扩大断面挑顶、扩帮,工程量60米。 3、老井皮带下山有5架工字钢棚腿3架梁需更换。 4、皮带井二台皮带头处入风断面小,影响入风,需扩大断拉底、扩帮、翻棚,工程量50米

5、。 5、井皮带道入风巷-150m标高入风断面小,影响入风,需扩大断面拉底、扩帮,工程量160米。 通风: 1、主井直头 1、2号闭闭面压裂脱皮。 2、掘二160m标高皮带道防尘管理滞后60m。 3、主付井行车风门变形关不严,墙垛压裂掉皮。 4、皮带井一联络巷行人风门联锁绳坏,行车风门底鼓关不严。 5、开三防尘管路滞后40m缺少支管。 机运: 1、主井、皮带井井口一坡三挡卧闸失效。 2、皮带井四台五台皮带道两侧浮货较多,有4个皮带底辊不转。 3、皮带井三台皮带综合后备保护失效。 4、老井皮带道电缆吊挂不合格,未打拉线。 5、皮带井二台三台接线盒上锈,接线盒10米电缆一处冷包,需要重新做头更换接线

6、盒。 三、整改要求 严格按照定措施、定时限、定责任人的“三定”原则,针对存在的薄弱环节,采取切实有效措施,进行重点整治,严密防范。同时要求各队、各班组对安全隐患必须本着快速、安全、优质、高效、限期的原则进行整改,确保矿井安全生产。如果发现对隐患整改采取消极态度、拖延或采取应付使整改质量无保证而导致发生事故的,将严厉追究有关人员的责任。 三、隐患内容及整改时间、责任人、整改措施 采掘: 1、付井入风巷-148m标高断面小,影响入风,需扩大断面挑顶、扩帮,工程量80米。 (1)整改期限:从2017年2月14日至2017年3月18日(2)整改责任人: (3)整改措施:扩大断面挑顶、扩帮 2、主井底弯

7、道处碹皮脱落,棚子变形需扩大断面挑顶、扩帮,工程量60米。 (1)整改期限:从2017年2月14日至2017年2月28日(2)整改责任人: (3)整改措施:扩大断面挑顶、扩帮 3、老井皮带下山有5架工字钢棚腿3架梁需更换。(1)整改期限:从2017年2月14日至2017年2月18日(2)整改责任人: (3)整改措施。更换工字钢梁和腿。 4、皮带井二台皮带头处入风断面小,影响入风,需扩大断拉底、扩帮、翻棚,工程量50米。 (1)整改期限:从2017年2月14日至2017年3月5日(2)整改责任人: (3)整改措施:拉底、扩大断面挑顶、扩帮 5、井皮带道入风巷-150m标高入风断面小,影响入风,需

8、扩大断面拉底、扩帮,工程量160米。 (1)整改期限:从2017年2月14日至2017年3月30日(2)整改责任人: (3)整改措施:拉底、扩大断面挑顶、扩帮 通风: 1、主井直头 1、2号闭闭面压裂脱皮。 (1)整改期限:从2017年2月14日至2017年2月15日(2)整改责任人:吕金龙(3)整改措施:重新抹面。 2、掘二160m标高皮带道防尘管理滞后60m。 (1)整改期限:从2017年2月14日至2017年2月18日(2)整改责任人:张殿文(3)整改措施:接2寸管路。 3、主付井行车风门变形关不严,墙垛压裂掉皮。(1)整改期限:从2017年2月16日至2017年2月17日(2)整改责任

9、人:吕金龙 (3)整改措施。重新抹面,修墙垛、风门。 4、皮带井一联络巷行人风门联锁绳坏,行车风门底鼓关不严。(1)整改期限:从2017年2月14日至2017年2月17日(2)整改责任人:吕金龙 (3)整改措施。换联锁绳,修风门、拉底。 5、开三防尘管路滞后40m缺少支管。 (1)整改期限:从2017年2月18日至2017年2月20日(2)整改责任人:张殿文(3)整改措施:接2寸管路。 机运: 1、主井、皮带井井口一坡三挡卧闸失效。 (1)整改期限:从2017年2月14日至2017年2月15日。(2)整改责任人:王会利(3)整改措施:清理和维修卧闸。 2、皮带井四台五台皮带道两侧浮货较多,有4

10、个皮带底辊不转。(1)整改期限:从2017年2月14日至2017年2月15日。(2)整改责任人:刘清华 (3)整改措施。清浮煤,更换皮带辊。 3、皮带井三台皮带综合后备保护失效。 (1)整改期限:从2017年2月14日至2017年2月16日。(2)整改责任人:王会利 (3)整改措施。更换综合后备保护。 4、老井皮带道电缆吊挂不合格,未打拉线。 (1)整改期限:从2017年2月14日至2017年2月23日。(2)整改责任人:王会利 (3)整改措施。打拉线,重新吊挂。 5、皮带井二台三台接线盒上锈,接线盒10米电缆一处冷包,需要重新做头更换接线盒。 (1)整改期限:从2017年2月14日至2017

11、年2月19日。(2)整改责任人:王会利 (3)整改措施。更换接线盒重新做头。 四、整改期间安全技术措施 1、各队根据本次所排查出来的隐患问题,制定整改方案,并明确责任人和整改期限,以及整改后达到的标准,确保整改工作顺利完成。 2、在隐患整改过程中要加强施工人员的安全思想教育,严格按标准施工,严格按相关操作规程的规定操作,严禁违章作业和在处理隐患过程中发生事故。 3、矿分管领导要加强对所分管范围内存在的隐患整改工作指导并监督按要求进行整改。 4、要高度重视这次停产整改工作,要站在为矿负责、为职工负责、为本人负责的高度责任感,加强本次整改工作的力度,确保各项整改工作得以很好的落实。 5、必须有矿管

12、理人员在现场跟班作业,严禁脱岗。 6、整改工作结束后,由矿安检科组织进行验收。 7、施工地点为全风压供风系统,如遇抽顶、冒落货封闭巷道,需设局扇供风,双局扇、双电源供电且能自动转换。 8、施工地点必须安设甲烷传感器,随施工巷道进展,甲烷传感也要随时延长。 9、施工地点有瓦斯检查员现场监测,如瓦斯浓度超过1.0%时,或二氧化碳浓度超过1.5%时,应停止作业,撤出人员,采取措施处理,瓦斯浓度降到1.0%以下或二氧化碳浓度降到1.5%以下时,方可恢复作业。 10、运输系统工作地点采用人力装车,推车至车场。 11、进入作业地点首先检查作业地点前后10米范围内的棚子支护是否牢固可靠,确认安全后方可进行作

13、业,否则严禁进入作业地点。 12、现场必须有一名矿级领导指挥,方可进行翻棚作业,发现隐患及时处理,确认安全后方可继续工作。 13、作业时,必须使用前探刹杆护顶板,将松动的煤体或岩石找下来,方可架棚。 14、遇有破碎带或顶板淋水处要加密棚距或密集棚子支护,刹满帮满顶,必要时打穿楔前进。 15、打眼,放炮安全措施: 打眼前首先检查作业地点前后10米范围内的支护情况,确认安全后方可进行打眼作业。 打眼时严禁戴手套作业。打眼前首先检查工作面是否有瞎炮,如有瞎炮,在距瞎炮0.3米处另打一个与瞎炮平行的新炮眼,重新放炮的方法处理瞎炮。 严禁打眼和装药同时进行。 严格执行“一炮三检”和“三人放炮”制度。放炮

14、时必须使用放炮器,并压紧压盖。 放炮距离下山不小于70米,上山不小于80米,平巷不小于80米拐弯处。 放炮后及时进行敲帮问顶作业。 火药、雷管必须分装运输,运输中不得停留休息,到达地点后分装专用箱内,并加锁。 放炮员必须由经过培训并取得合格证的人员担任。装配引药必须在顶板完好、避开电源的安全地点进行。放炮时,必须设警戒。 爆破前,爆破母线必须扭结成短路。 炮眼封泥应用水炮泥外剩余的炮眼用粘土炮泥封堵,无封泥,封泥不足或不实的炮眼严禁爆破。 16、通风安全措施: (11)作业地点配有专职瓦检员,随时对瓦斯情况进行检测。(12)作业地点5米范围内有沼气便携式甲烷自动报警仪,报警浓度为:ch4浓度大

15、于或等于1%时立即停止作业撤出人员进行处理,大于等于1.5%时立即停止作业撤出人员向矿调度室或主管矿长汇报,制定全安措施进行处理。(13)瓦检员现场交接班,严格执行“三兑口”。 (14)在距预透工作面20米时,将预透工作面进行供风,由瓦斯检查员进行检查,确保瓦斯不超限时方可贯通,否则不准贯通。 (15)停风、微风严禁作业。 (16)瓦检员必须认真执行“一炮三检”制度。 17、机电 (11)严格执行“瓦斯电闭锁”。(12)井下电气设备,防爆率为100%。(13)井下工作面打眼严禁使用煤电钻。 (14)电缆悬挂整齐,有适当的驰度,电缆勾子间距不能超过3米。(15)电缆悬挂要与风筒、水管分开,各挂一帮。(16)严禁带电作业或搬运电气设备。 (17)电工在打开电气设备检修时,必须配带沼气自动报警便携仪。(18)绞车要定期检查,注油,各种保护齐全。 18、运输 (11)配备专职把勾工,检查联结三环链、插销及保险钩。(12)配备专职溜子司机,操作时司机严禁正对输送机头,以防止有物料、大块伤人。 19、其它部分严格按煤矿安全规程、煤矿操作规程及国家有关规定执行。 XX市神鹤煤矿2017年2月14日第11页 共11页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
