路基工程

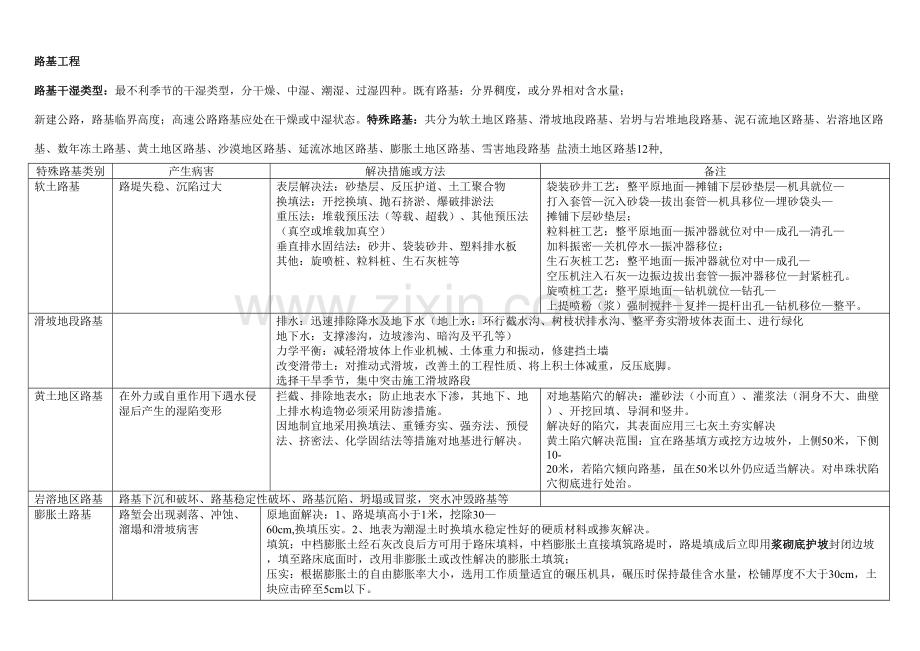

路基干湿类型:最不利季节的干湿类型,分干燥、中湿、潮湿、过湿四种。既有路基:分界稠度,或分界相对含水量; 新建公路,路基临界高度;高速公路路基应处在干燥或中湿状态。特殊路基:共分为软土地区路基、滑坡地段路基、岩坍与岩堆地段路基、泥石流地区路基、岩溶地区路基、数年冻土路基、黄土地区路基、沙漠地区路基、延流冰地区路基、膨胀土地区路基、雪害地段路基 盐渍土地区路基12种,
特殊路基类别
产生病害
解决措施或方法
备注
软土路基
路堤失稳、沉陷过大
表层解决法:砂垫层、反压护道、土工聚合物
换填法:开挖换填、抛石挤淤、爆破排淤法
重压法:堆载预压法(等载、超载)、其他预压法(真空或堆载加真空)
垂直排水固结法:砂井、袋装砂井、塑料排水板
其他:旋喷桩、粒料桩、生石灰桩等
袋装砂井工艺:整平原地面—摊铺下层砂垫层—机具就位—打入套管—沉入砂袋—拔出套管—机具移位—埋砂袋头—摊铺下层砂垫层;
粒料桩工艺:整平原地面—振冲器就位对中—成孔—清孔—加料振密—关机停水—振冲器移位;
生石灰桩工艺:整平地面—振冲器就位对中—成孔—空压机注入石灰—边振边拔出套管—振冲器移位—封紧桩孔。
旋喷桩工艺:整平原地面—钻机就位—钻孔—上提喷粉(浆)强制搅拌—复拌—提杆出孔—钻机移位—整平。
滑坡地段路基
排水:迅速排除降水及地下水(地上水:环行截水沟、树枝状排水沟、整平夯实滑坡体表面土、进行绿化
地下水:支撑渗沟,边坡渗沟、暗沟及平孔等)
力学平衡:减轻滑坡体上作业机械、土体重力和振动,修建挡土墙
改变滑带土:对推动式滑坡,改善土的工程性质、将上积土体减重,反压底脚。
选择干旱季节,集中突击施工滑坡路段
黄土地区路基
在外力或自重作用下遇水侵湿后产生的湿陷变形
拦截、排除地表水;防止地表水下渗,其地下、地上排水构造物必须采用防渗措施。
因地制宜地采用换填法、重锤夯实、强夯法、预侵法、挤密法、化学固结法等措施对地基进行解决。
对地基陷穴的解决:灌砂法(小而直)、灌浆法(洞身不大、曲壁)、开挖回填、导洞和竖井。
解决好的陷穴,其表面应用三七灰土夯实解决
黄土陷穴解决范围:宜在路基填方或挖方边坡外,上侧50米,下侧10-20米,若陷穴倾向路基,虽在50米以外仍应适当解决。对串珠状陷穴彻底进行处治。
岩溶地区路基
路基下沉和破坏、路基稳定性破坏、路基沉陷、坍塌或冒浆,突水冲毁路基等
膨胀土路基
路堑会出现剥落、冲蚀、溜塌和滑坡病害
原地面解决:1、路堤填高小于1米,挖除30—60cm,换填压实。2、地表为潮湿土时换填水稳定性好的硬质材料或掺灰解决。
填筑:中档膨胀土经石灰改良后方可用于路床填料,中档膨胀土直接填筑路堤时,路堤填成后立即用浆砌底护坡封闭边坡,填至路床底面时,改用非膨胀土或改性解决的膨胀土填筑;
压实:根据膨胀土的自由膨胀率大小,选用工作质量适宜的碾压机具,碾压时保持最佳含水量,松铺厚度不大于30cm,土块应击碎至5cm以下。
路堑:边坡预留30—50cm,路堑挖完后,削去预留,浆砌护坡封闭;高速、一级公路路床应超挖30—50cm换填解决

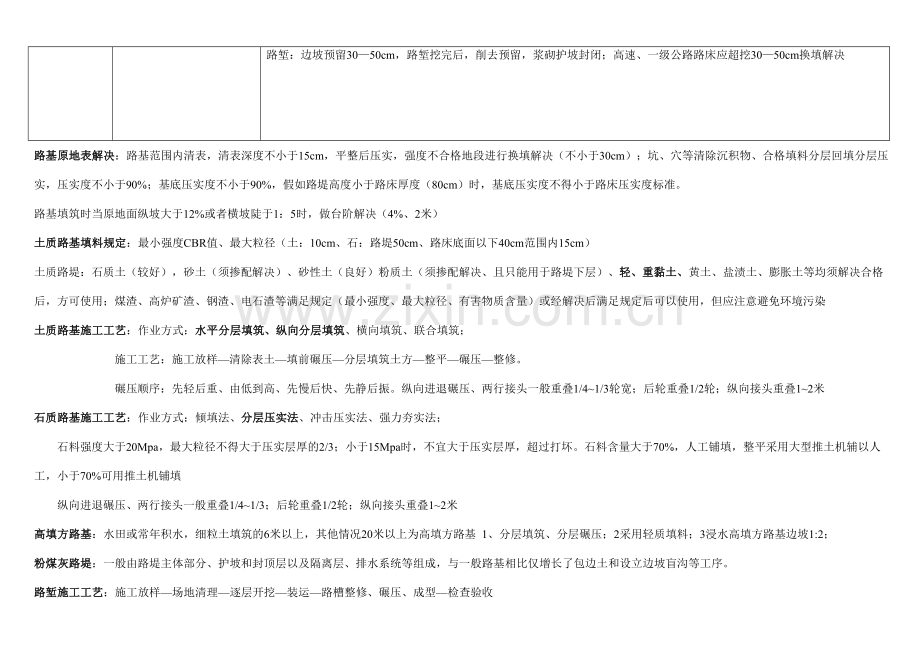

路基原地表解决:路基范围内清表,清表深度不小于15cm,平整后压实,强度不合格地段进行换填解决(不小于30cm);坑、穴等清除沉积物、合格填料分层回填分层压实,压实度不小于90%;基底压实度不小于90%,假如路堤高度小于路床厚度(80cm)时,基底压实度不得小于路床压实度标准。
路基填筑时当原地面纵坡大于12%或者横坡陡于1:5时,做台阶解决(4%、2米)
土质路基填料规定:最小强度CBR值、最大粒径(土:10cm、石:路堤50cm、路床底面以下40cm范围内15cm)
土质路堤:石质土(较好),砂土(须掺配解决)、砂性土(良好)粉质土(须掺配解决、且只能用于路堤下层)、轻、重黏土、黄土、盐渍土、膨胀土等均须解决合格后,方可使用;煤渣、高炉矿渣、钢渣、电石渣等满足规定(最小强度、最大粒径、有害物质含量)或经解决后满足规定后可以使用,但应注意避免环境污染
土质路基施工工艺:作业方式:水平分层填筑、纵向分层填筑、横向填筑、联合填筑;
施工工艺:施工放样—清除表土—填前碾压—分层填筑土方—整平—碾压—整修。
碾压顺序:先轻后重、由低到高、先慢后快、先静后振。纵向进退碾压、两行接头一般重叠1/4~1/3轮宽;后轮重叠1/2轮;纵向接头重叠1~2米
石质路基施工工艺:作业方式:倾填法、分层压实法、冲击压实法、强力夯实法;
石料强度大于20Mpa,最大粒径不得大于压实层厚的2/3;小于15Mpa时,不宜大于压实层厚,超过打坏。石料含量大于70%,人工铺填,整平采用大型推土机辅以人工,小于70%可用推土机铺填
纵向进退碾压、两行接头一般重叠1/4~1/3;后轮重叠1/2轮;纵向接头重叠1~2米
高填方路基:水田或常年积水,细粒土填筑的6米以上,其他情况20米以上为高填方路基 1、分层填筑、分层碾压;2采用轻质填料;3浸水高填方路基边坡1:2;
粉煤灰路堤:一般由路堤主体部分、护坡和封顶层以及隔离层、排水系统等组成,与一般路基相比仅增长了包边土和设立边坡盲沟等工序。
路堑施工工艺:施工放样—场地清理—逐层开挖—装运—路槽整修、碾压、成型—检查验收
作业方法:横向挖掘法(浅、短路堑):分单层、多层横向全宽挖掘法;纵向挖掘法(长、深路堑):分层、通道、分段纵挖法;混合式挖掘法(长深)
推土机推土:下坡推土法、槽形推土法、并列推土法、接力推土法和波浪式推土法;挖掘机:正铲工作面的高度一般不应小于1.5米
石质路堑开挖方式:钻爆开挖、直接应用机械开挖、静态破碎法。施工工艺:施工放样、拟定爆破方案、修便道、清表、布置炮眼、实行爆破、清运、开挖至设计高程,及时开挖边沟、排水沟、截水沟等
石质路堑施工的基本规定:1、保证质量和安全;2符合工期和开挖强度规定;3利于维护岩体完整和边坡稳定;4充足发挥机械能力;5尽量减少辅助工程量
雨季施工路段选择:丘陵和山岭地区的砂类土、碎砾石与岩石路段和路堑的弃方地段;重粘土、膨胀土及盐渍土不宜在雨季施工,平原地区排水困难,不宜安排雨季施工
雨季填方路基施工规定:1、便道晴雨畅通;2施工场地布置在高处;3修建临时排水设施;4备足材料物资;5、控制车辆通行、6选用透水性良好的材料、7当天填筑当天或雨前压实8、分层填筑分层压实,设立2-4%的横坡、9取土坑距填方坡脚不宜小于3米,取土坑深度不宜大于1米。
挖方路基施工规定:1、施工前开挖截水沟;2边坡预留30cm,雨期后修整到设计线;3以挖作填的随挖随运随填、4土质路堑挖至设计标高以上30~50cm时停止开挖,两侧做排水沟;5每挖一层均应设立排水纵横坡;6炮眼应尽量水平设立。
适宜冬季施工的项目:1、泥沼等不良地质地段的开挖换填;2、含水量高的路堑开挖;3、河滩地段开挖修建防护工程、4岩石地段路堑或半填半挖地段。
冬季路基填筑施工规定:1、选用未冻结的透水性良好的材料;2、按横断面全宽平填,松铺厚度较正常施工减少20~30%;3、当天填筑当天压实;4当路堤高距路床底面1米时,应碾压密实后停止填筑;5、填挖交界处,填土低于1米的路堤都不应在冬季填筑;6冬季施工取土坑应远离填方坡脚;7按规定超填并压实
冬季路堑施工:1、连续施工;2、挖方边坡预留厚度30cm;3:、路堑挖至路床面以上1米时,做好临时排水沟后,停止施工,做好覆盖工作;4、从上而下、先阳后阴;5、弃方应远离路堑边坡坡顶
路基加宽施工:1、选用优质填料,加宽段压实度提高1~2%;2、控制好填料的松铺厚度;4边坡坡面清除杂物,挖台阶解决;3低填路堤:对地基换填与加固,尽量运用原状土,铺设土工布或格栅,以加强路基整体性;4高路堤:对地基采用粉喷桩、砂桩、塑料排水板,碎石桩等方法进行解决,填筑轻质填料;5填筑前进行稳定性验算,加强观测,采用有效措施,防止路基失稳;6、新旧路基衔接措施:清除路肩边坡杂物、将旧路肩翻晒或掺灰解决重新压实、改善台阶开挖方案,从硬路肩开始下挖台阶;
新填路基填土提高和改善填料的措施:1、轻质填料;2砂砾石填料;3冲击补强。
路基防护与支档 坡面防护:1、植物防护:重要是种草、铺草皮、植物;2、骨架植物防护:浆砌片石(混凝土)骨架植草、水泥混凝土空心块护坡、锚杆混凝土框架植草;3圬工防护:重要是喷浆和喷射混凝土防护,干(浆)砌片石防护,护面墙等4、土工织物防护:挂网式坡面防护、土工织物复合植被防护。
沿河路基防护:1、直接防护:植物、抛石、石笼、侵水挡土墙;2、间接防护:护坝、丁坝、顺坝、改移河道等
湿弱地基加固:碾压密实、排水固结、挤密、化学加固、换填土
边坡支档:1、路基边坡支档:护肩墙、护坡、护面墙、护脚墙、挡土墙;2、堤岸支档:驳岸、浸水墙、石笼、抛石、护坡、支垛护脚等
重力挡土墙的分类:仰斜、俯斜、垂直、凸折线式,衡重式。
重力挡土墙施工规定:1、错缝砌筑、基坑及时回填、完毕顶面排水及防渗设施;2、伸缩缝、沉降缝、防水材料按设计规定施工;3砌筑过程中设立泄水孔,保证排水畅通;4、墙身强度达成75%时,方可回填解决,靠近墙背位置不得用重型压路机。
加筋挡土墙组成:填料、在填料中布置的拉筋,墙面板,是柔性结构,很好的抗震结构物。
加筋挡土墙施工工艺:基坑开挖、地基解决、排水设施、基础浇筑、构件预制安装,筋带铺设、填料填筑压实,墙顶封闭等,其中构件预制安装,筋带铺设、填料填筑压实等工序可以交叉进行。
锚杆挡土墙:合用于缺少石料的地区和挖基困难的地段,一般用于石质路堑路段,分柱板式和壁板式,重要施工工序:基础开挖、基础浇筑、锚杆制作、钻孔、锚杆安放与注浆锚固,肋柱和挡土板预制,肋柱安装,挡土板安装、墙后填料填筑与压实。
路基地下排水设施:1、排水沟、暗沟:排水沟兼排地表水,沟壁外侧设反滤层、沿沟槽每10~15米或软硬分界处设伸缩缝或沉降缝;2渗沟:分填石、管式、洞式渗沟,均设排水层、反滤层和封闭层;3、渗井:本地表水或浅层地下水无法排除时,可设渗井;4、检查井:每隔30~50米或平面转折和坡度由陡变缓处
路基地面排水系统:边沟、截水沟、跌水与急流槽、拦水缘石、蒸发池;跌水与急流槽的施工规定:1、必须采用浆砌圬工结构;2、分段砌筑,每段10米以下,接缝用防水材料密实;3、纵坡不宜陡于1:1.5,与天然坡度相适应,分坡度时上陡下缓;4、衔接圆顺。蒸发池施工规定:蒸发池与路基坡脚保持一定的距离(5~10米)、容量不宜过大(200~300m3);池底做成两侧向中间倾斜的0.5%横坡、保护环境,防止沼泽化
爆破技术:钢钎炮:直径小于70mm,深度小于5米;合用于:地形艰险、爆破量较少;重要特点:改造地形,靠人工清除,工效低。深孔爆破:直径大于75mm,深度在5米以上;特点:需大型潜孔凿岩机或穿孔机,全面机械化、劳动生产率高;药壶炮:深2.5至3.0米底部成葫芦形,重要用于:露天爆破、岩石XI级以下不含水阶梯高度10~20米,自然坡度70度;特点:最省工、省药;猫洞炮:直径0.2~0.5米,洞穴成水平或略有倾斜,深度小于5米;使用条件:岩石IX级以下阶梯高度大于2倍的眼深;常用爆破方法:光面爆破、预裂爆破、微差爆破、定向爆破、洞室爆破
特殊路基解决:
类别
方法
使用条件或采用的材料
作用
施工工艺及规定
表层解决法
砂垫层
路堤高度小于2倍的极限高度,软土层较薄
浅层水平排水
工期规定不严、需放慢填筑速度
反压护道
路堤高度不大于1.5~2倍的极限高度
与路堤同时施工,工艺与路堤相同
土工聚合物
土工布、土工格栅
设于路堤底部,软土表面,作用:排水、隔离、应力分散、加筋补强
换填法
(一般合用于地表下0.5~3米之间的软土处治)
开挖换填法
对软基较浅(1~2米)泥沼地特别有效
1、开挖,软土在路基坡脚范围内所有清除;开挖过程中解决渗水和雨水问题。
2、基底换填
3、填筑与压实,振动压路机 或12~15t静力压路机,分层厚度不宜小
抛石挤於
常年积水、排水困难、软土成流动状态,厚度较薄、表面无硬壳,片石能沉底的泥沼或厚度为3~4米的软土
抛投顺序:1、路堤中部,向前再渐次向两侧扩展;2、单面坡时,由高处向低处。
片石露出水面后用重型压路机反复碾压,在其上设反滤层,最后填土。
爆破排於
淤泥层较厚、稠度大;路堤较高、工期紧,路段内没有桥涵构造物等
重压法
堆载预压法
工期规定不严
分等载和超载
真空预压法
含水量高、空隙比大、强度低、渗水系数和固结系数均较小的黏土
真空预压加堆载预压法
垂直排水固结法
砂井
袋装砂井
袋装砂井工艺:整平原地面—摊铺下层砂垫层—机具就位—打入套管—沉入砂袋—拔出套管—机具移位—埋砂袋头—摊铺上层砂垫层;
塑料排水板
塑料排水板工艺:整平原地面—摊铺下层砂垫层—机具就位—塑料排水板穿靴—打入套管—拔出套管—割断塑料排水板—机具移位—摊铺上层砂垫层;
其他软基解决
旋喷桩
水泥、生石灰、粉煤灰等
旋喷桩工艺:整平原地面—钻机就位—钻孔—上提喷粉(浆)强制搅拌—复拌—提杆出孔—钻机移位—整平。
粒料桩
砂、碎石、砂砾、废渣等(粒径宜为20~50mm,含泥量不应大于10%)
整平原地面,振冲器就位对中、成孔、清孔、加料振密、关机停水、振冲器移位,原地面清理。
生石灰桩
生石灰
整平原地面,振冲器就位对中、成孔、空气压缩机注入生石灰、边振边拔出套管、振冲器移位,封紧生石灰桩孔。
