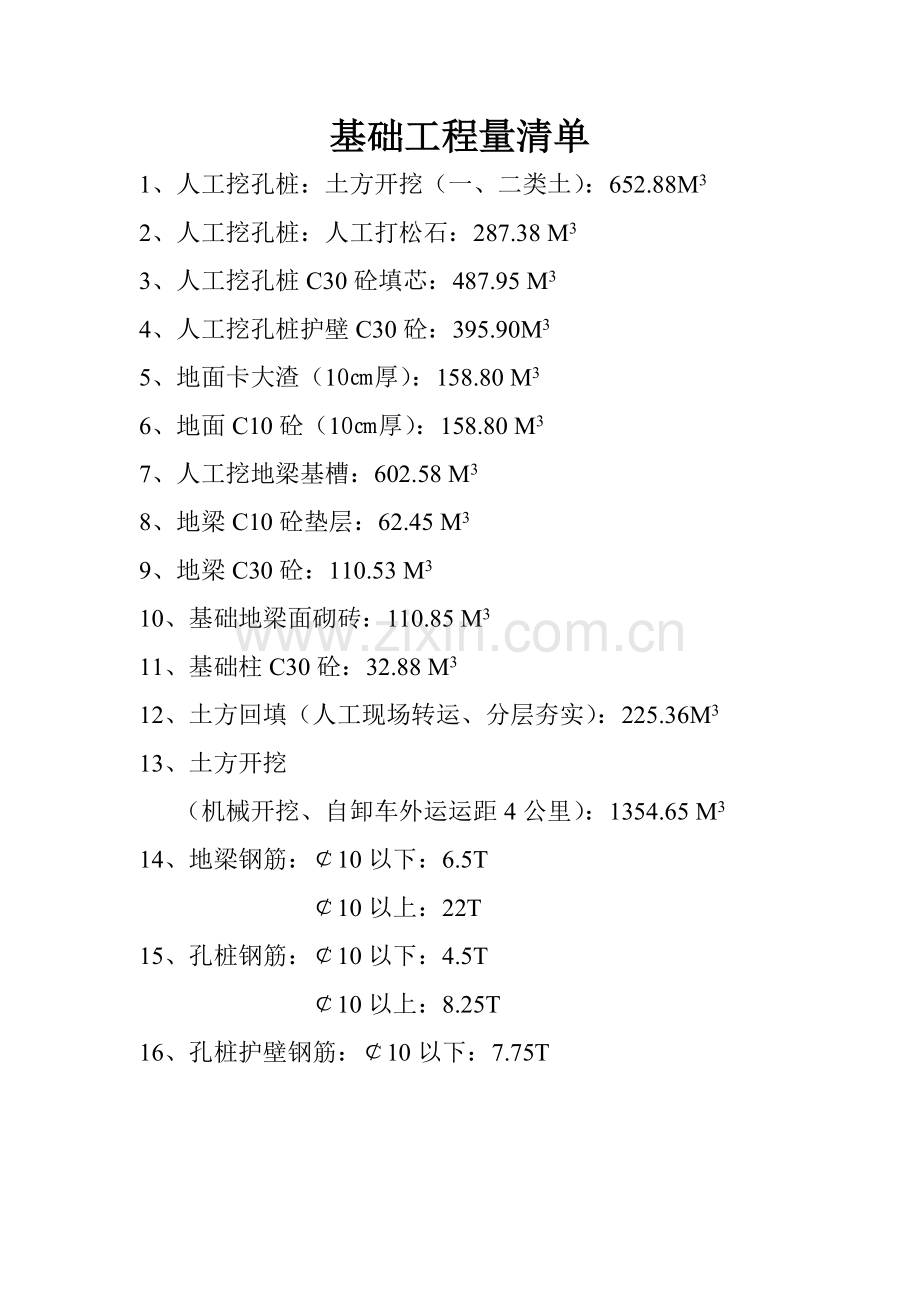

基础工程量清单
1、人工挖孔桩:土方开挖(一、二类土):652.88M3
2、人工挖孔桩:人工打松石:287.38 M3
3、人工挖孔桩C30砼填芯:487.95 M3
4、人工挖孔桩护壁C30砼:395.90M3
5、地面卡大渣(10㎝厚):158.80 M3
6、地面C10砼(10㎝厚):158.80 M3
7、人工挖地梁基槽:602.58 M3
8、地梁C10砼垫层:62.45 M3
9、地梁C30砼:110.53 M3
10、基础地梁面砌砖:110.85 M3
11、基础柱C30砼:32.88 M3
12、土方回填(人工现场转运、分层夯实):225.36M3
13、土方开挖
(机械开挖、自卸车外运运距4公里):1354.65 M3
14、地梁钢筋:¢10以下:6.5T
¢10以上:22T
15、孔桩钢筋:¢10以下:4.5T
¢10以上:8.25T
16、孔桩护壁钢筋:¢10以下:7.75T

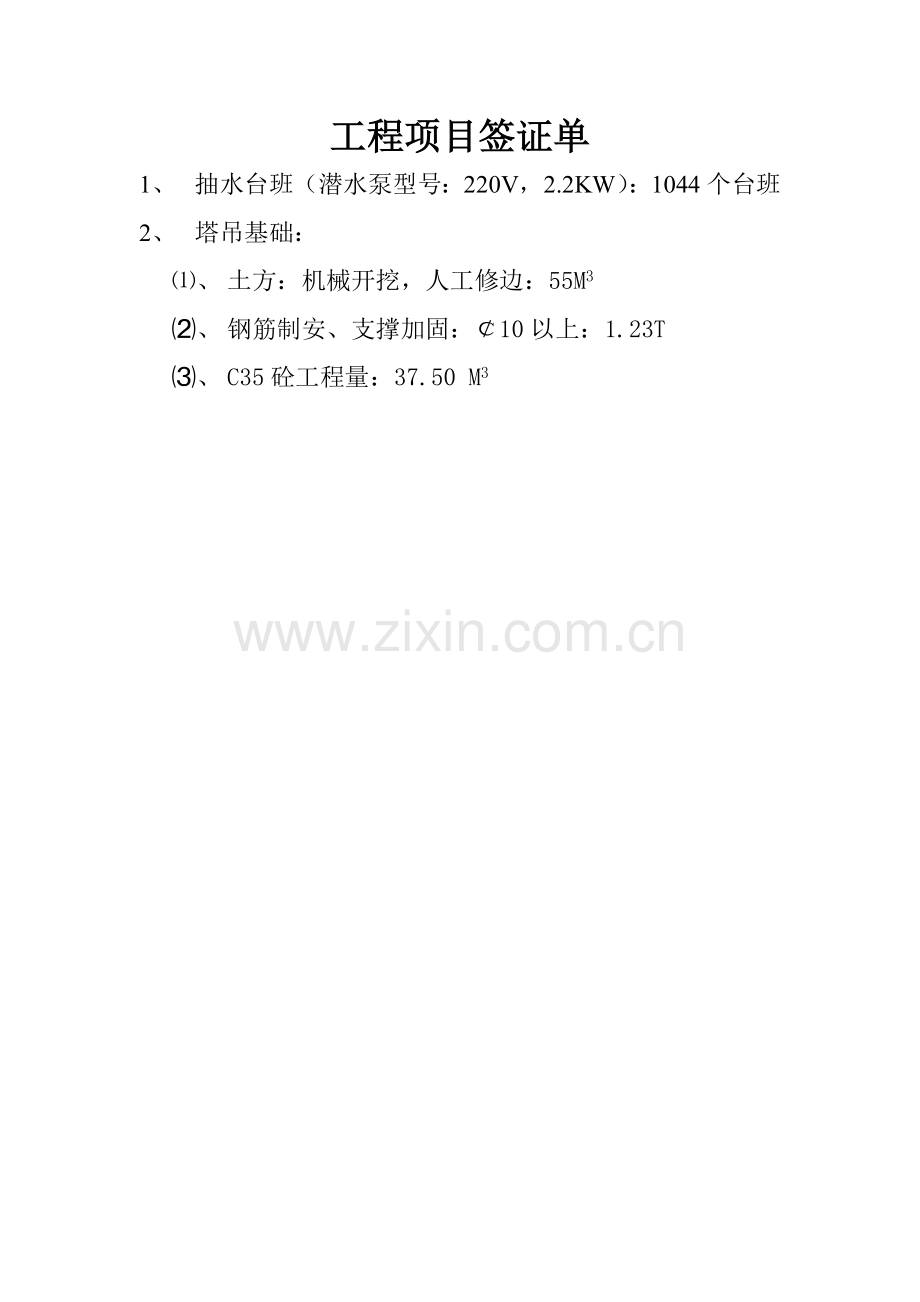

工程项目签证单
1、 抽水台班(潜水泵型号:220V,2.2KW):1044个台班
2、 塔吊基础:
⑴、 土方:机械开挖,人工修边:55M3
⑵、 钢筋制安、支撑加固:¢10以上:1.23T
⑶、 C35砼工程量:37.50 M3
基础工程量
泥工班:
人工挖孔桩土石方开挖:940.26M3×230元/ M3=216259.80元
人工挖孔桩C30砼填芯:487.95 M3×60元/ M3=29277元
人工挖地梁基槽:602.58 M3×30元/ M3=18077.40元
地梁C10砼垫层;62.45 M3×60元/ M3=3747元
地梁C30砼:110.53 M3×60元/ M3=6631.80元
基础地梁面砌砖:110.85 M3×150元/ M3=16627.50元
砖砌厕所计时工:9个×200元/ 个=1800元
地坪碎石、地坪C10砼;1558.71㎡×15元/ ㎡=23380.65元
土方回填、塔吊基础计时工:70个×100元/ 个=7000元
合计金额:叁拾贰万贰仟捌佰零拾壹元(322801.15元)
班组长签字:
年 月 日
基础工程量
钢筋班:
孔桩钢筋笼:391.71M×35元=13709.85元
基础地梁钢筋:28.5T×550元/T=15675元
合计金额:贰万玖仟叁佰捌拾肆元(29384.85元)
班组长签字:
年 月 日
基础工程量
木工班:
地梁模板安装:1235㎡×35元/㎡=43225元
搭设钢筋棚、搅拌机棚计时工:5个×200元/个=1000元
合计金额:肆万肆仟贰佰贰拾伍元(44225元)
班组长签字:
年 月 日
基础工程量
钢筋班:
孔桩钢筋笼:391.71M×35元=13709.85元
基础地梁钢筋:28.5T×550元/T=15675元
合计金额:贰万玖仟叁佰捌拾肆元(29384.85元)
班组长签字:
年 月 日
主体工程量
主体工程量:
一、二层主体面积:1587.92㎡×2层×180元/㎡×80%=457320.96元
合计金额:肆拾伍万柒仟叁佰贰拾(457320.96元)
班组长签字:
年 月 日
主体工程量
外架工程量:
一、二层:1587.92㎡×2层×12元/㎡×80%=30488.06元
合计金额:叁万零肆佰捌拾捌元(30488.06元)
班组长签字:
年 月 日
