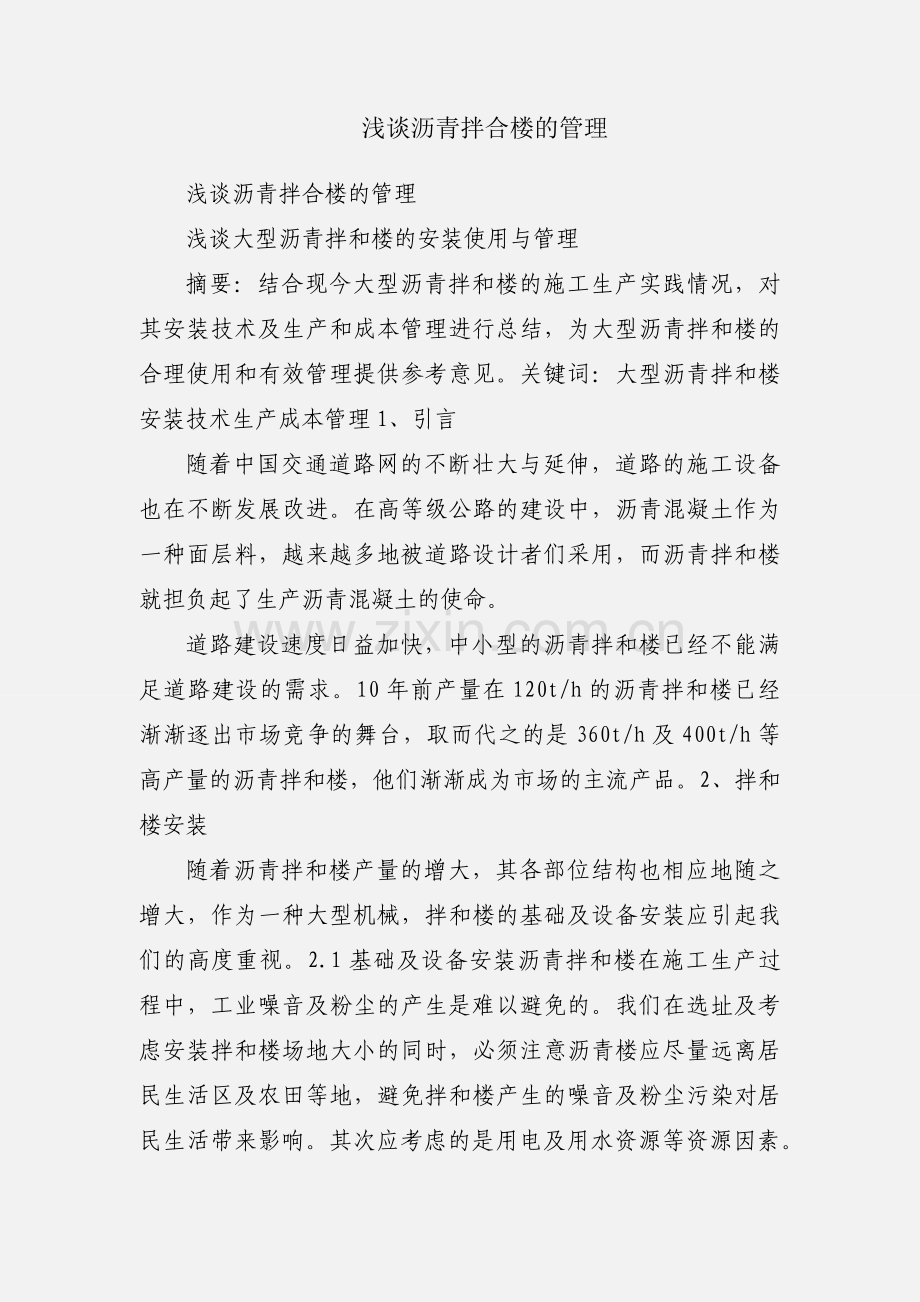

1、浅谈沥青拌合楼的管理浅谈沥青拌合楼的管理浅谈大型沥青拌和楼的安装使用与管理摘要:结合现今大型沥青拌和楼的施工生产实践情况,对其安装技术及生产和成本管理进行总结,为大型沥青拌和楼的合理使用和有效管理提供参考意见。关键词:大型沥青拌和楼安装技术生产成本管理1、引言随着中国交通道路网的不断壮大与延伸,道路的施工设备也在不断发展改进。在高等级公路的建设中,沥青混凝土作为一种面层料,越来越多地被道路设计者们采用,而沥青拌和楼就担负起了生产沥青混凝土的使命。道路建设速度日益加快,中小型的沥青拌和楼已经不能满足道路建设的需求。10年前产量在120t/h的沥青拌和楼已经渐渐逐出市场竞争的舞台,取而代之的是36

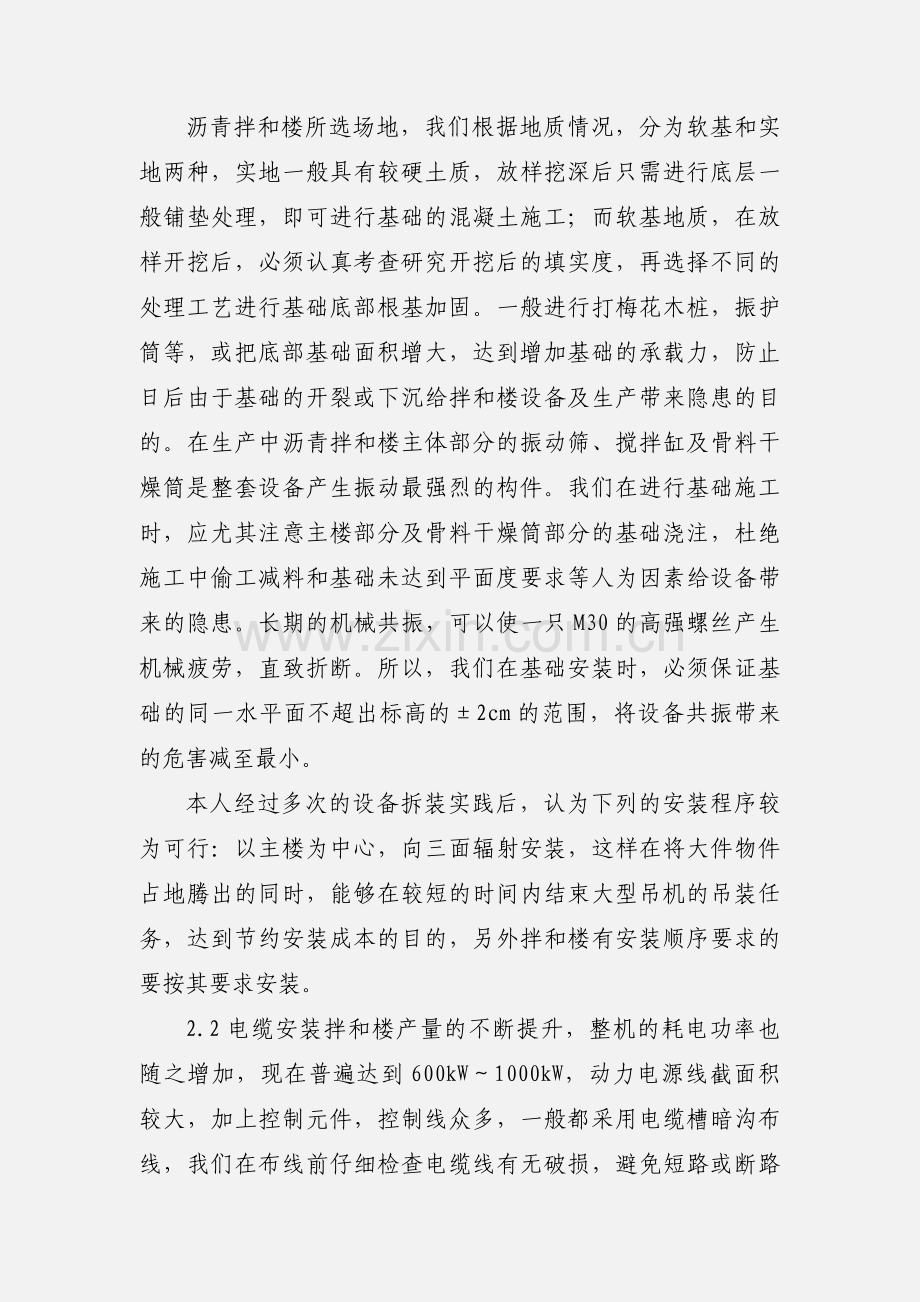

2、0t/h及400t/h等高产量的沥青拌和楼,他们渐渐成为市场的主流产品。2、拌和楼安装随着沥青拌和楼产量的增大,其各部位结构也相应地随之增大,作为一种大型机械,拌和楼的基础及设备安装应引起我们的高度重视。2.1基础及设备安装沥青拌和楼在施工生产过程中,工业噪音及粉尘的产生是难以避免的。我们在选址及考虑安装拌和楼场地大小的同时,必须注意沥青楼应尽量远离居民生活区及农田等地,避免拌和楼产生的噪音及粉尘污染对居民生活带来影响。其次应考虑的是用电及用水资源等资源因素。沥青拌和楼所选场地,我们根据地质情况,分为软基和实地两种,实地一般具有较硬土质,放样挖深后只需进行底层一般铺垫处理,即可进行基础的混凝土

3、施工;而软基地质,在放样开挖后,必须认真考查研究开挖后的填实度,再选择不同的处理工艺进行基础底部根基加固。一般进行打梅花木桩,振护筒等,或把底部基础面积增大,达到增加基础的承载力,防止日后由于基础的开裂或下沉给拌和楼设备及生产带来隐患的目的。在生产中沥青拌和楼主体部分的振动筛、搅拌缸及骨料干燥筒是整套设备产生振动最强烈的构件。我们在进行基础施工时,应尤其注意主楼部分及骨料干燥筒部分的基础浇注,杜绝施工中偷工减料和基础未达到平面度要求等人为因素给设备带来的隐患。长期的机械共振,可以使一只M30的高强螺丝产生机械疲劳,直致折断。所以,我们在基础安装时,必须保证基础的同一水平面不超出标高的2cm的范

4、围,将设备共振带来的危害减至最小。本人经过多次的设备拆装实践后,认为下列的安装程序较为可行:以主楼为中心,向三面辐射安装,这样在将大件物件占地腾出的同时,能够在较短的时间内结束大型吊机的吊装任务,达到节约安装成本的目的,另外拌和楼有安装顺序要求的要按其要求安装。2.2电缆安装拌和楼产量的不断提升,整机的耗电功率也随之增加,现在普遍达到600kW1000kW,动力电源线截面积较大,加上控制元件,控制线众多,一般都采用电缆槽暗沟布线,我们在布线前仔细检查电缆线有无破损,避免短路或断路现象发生。进行大功率电机电缆安装时,一定要用自粘性高压胶布缠牢接线端,防止电机振动接线头磨穿胶布后搭铁短路,避免烧毁

5、电机的危险。在控制系统电路中,信号屏闭电缆线必须严格按要求接入,减少外部电磁干扰对控制系统的影响。同时线路应注意隐蔽和防护,做好安全保护警示标记,电路走向应尽量远离油路和高温、潮湿区域,减少电线的腐蚀和老化。在接线过程中,如果遇到一些模棱两可看不清楚的线标,千万不能大意,一但接错线,就有烧毁电器元件的可能。最好是先搁放下来,到最后调试到那部分时再仔细检查电路,查漏补缺,逐一完善。3、生产人员配套管理沥青拌和楼除了主楼、存仓、粉料供给、沥青供给、骨料供给、控制系统、除尘系统七大系统,还有不少系统附属的构件,一旦其中一个构件出现问题整个沥青拌和楼就有可能出现瘫痪状态。如此众多的系统及构件,需要每班

6、配备一定素质的各种人员进行维护,以保证拌和楼的正常运转。我们在尝试过几个班组的人员组合后,对每个班配套的人员进行了优化,从而达到既能有效维护生产同时又能控制机组人员结构过于臃肿的目的。其优化后人员结构大致如下(两班制):站长:负责总体协调拌和楼和外部门的各种关系,包括向上一级进行工作汇报和总结;班长:需要有一定的英文读写能力,具有一定的自动化控制知识和协调能力,熟练操作设备;操作手:懂得基本的机械原理,具备基本的电气焊接修理技能,熟练拌和设备的操作;电工:具有发电机操作上岗证,掌握强电和电力拖动控制原理;配合工:有一定的基本机械常识、了解拌和楼的工作流程、配合设备管理,有较高的工作责任心和积极

7、性;4、生产技术管理沥青拌和楼控制系统,一般由工作服务器作为终端工控机和PLC来完成,自动化程度高,在生产过程中,机手应严格按照操作说明书来操作机器,禁止无牌无证上岗,非法启动与停止服务器工作。在生产前,当班机组人员应当仔细检查各部位轴承的润滑情况,油路是否泄漏,各保护开关及手动阀门是否打在正确位置,沥青泵加温是否足够,各系统参数是否在允许范围。,做好安全准备后,才能全机启动,进行机器预热。为了节约成本,一般都采用重油做为能源材料燃烧对骨料进行加热,但由于重油油品本身不具备常温点燃的特性,在预热机器前必须用柴油来助燃,等到火焰稳定后再转化为加热的重油,为了获得较好的流动性和闪点,重油一般加热到

8、100120。冷机预热过程一般需要1015min,等到布袋除尘箱尾气温度达到90时,布袋内积存的湿气蒸发后才可上冷骨料,切不可操之过急,如布袋内尚存湿气时加热冷骨料,则布袋内水气与粉尘粘附在一起就会堵塞布袋空气气隙,影响除尘效果。在这段时间里,可以进行服务器与工控机的联机工作,观察服务器与工控机的联接情况,是否正常,为生产作好前期准备。当服务器设定好各项参数和生产任务后,在PLC和工控机的协调控制下,沥青拌和楼的生产是一个自动化的流水线作业过程,从冷骨料到热料再到沥青混合料的生产,能够不断完成各项设定任务,直到设定任务结束。在这个过程中,必须注意观察(a)各电机电流的变化;(b)骨料温度是否在

9、允许偏差范围内;(c)冷热料仓的供给是否平衡;(d)粉料沥青是否供给顺利;(e)机械各部分是否正常运转,有无异常声响;(f)接料车是否按要求排队接料。一旦发现有异常情况必须立即停止生产任务,等故障排除后方可继续生产。5、成本控制管理运输车辆在接装混合料的过程中容易产生混合料倾泄浪费。一吨沥青混合料的加工成本一般都在四五百元。浪费得越多,工程的成本造价也就越高了。如果一天有10t混合料的浪费,工程工期为60天,就有可能产生600t沥青混合料的浪费,直接经济损失达到30多万元,所以沥青拌和楼成本控制首先要厄制混合料不必要的浪费现象,可以设立一个专门车辆指挥人员。在工程项目施工中,需要一笔资金不少的

10、能源材料,对沥青骨料进行加热,对于这笔能源材料进行合理、有效控制,更能体现成本节约价值。沥青拌和楼自动控制燃烧系统,发展至今已形成系列化机型,如轻柴油型,重油型,煤粉型及气机、油气两用机等机型。在我们国内,天然气、煤还不是十分充足,筑路行业由于其工况及使用场地的特殊因素,一直偏重于使用燃油类燃烧机。近年来,随着轻柴油价格不断攀升的市场因素,轻柴油作为传统的骨料加热能源材料,慢慢地被价格较为低廉的重油取代,不少沥青拌和楼商家和使用单位,为了提高自身的竞争力以及达到成本节约的目的,纷纷对燃烧系统进行改造和优化,以适应重油的燃烧。可以预算一台良好的燃烧机,燃烧加热骨料到180,需要约为8l/t,要达

11、到相同的燃烧值,而重油约为910l/t,如生产20万吨骨料,柴油以4.26元/l,耗资为681.6万元,而重油以3元/l,耗资为540600万元,使用重油的工程就可以节约成本81.6141.6万元,所以在保证设备稳定运行的情况下合理选用燃油,能使综合效益增加,且将生产成本降至最低的功效。沥青拌和楼在批量生产混合料前,拌锅温度低,生产的第一锅混合料往往由于温度较低而浪费或从热料仓中排出几吨到十几吨的热骨料才正式投产,这种错误的操作与浪费也是成本控制的大忌。我们在预知了这种情况后,可以先适当提高热骨料的温度,进行手动搅拌控制,缓慢地进行冷料供给,等到生产34锅,拌锅的温度和热料仓温度升起来后,就可

12、以进行批量生产了,这样就杜绝了原材料的无辜浪费。此外,对生产配合比进行优化,各称量系统的准确度都涉及到成本控制。6、生产资料归档管理沥青拌和楼是一组集机械与电器融为一体的设备,有关的部件技术性能参数也比较多,我们在很多时候都需要利用这些参数资料对设备进行保养、维修。在平时的生产中应注意作好所有相关资料的收集、登记、整理工作及各部位重要元器件的型号关系和部件机构,以便日后存查,在电脑中做好程序的备份及电脑系统的备份。开工时,对每天的开工机械生产、维修状况进行登记入册。7、结语本文是笔者多年对大型沥青拌和楼使用实践后的小结,对各位同行仅作参考之用,如有错误或不妥之处请指正。浅谈沥青拌和楼施工与管理

13、日期:201*-12-15点击:9来源:中国铁路工程建设网作者:收藏打印字体大小:大中小目前国内很多地方都在改善交通环境,兴建当地的高速公路。沥青拌和楼是大型沥青混凝土生产工厂生产的沥青混凝土,用来铺设公路的路面。由于国家交通部对修建高速公路的沥青混凝土有严格的级配、油石比、料温等要求,必须采用沥青拌和楼生产的沥青混凝土,即修建高速公路必须采用沥青拌合楼设备。本文通过分析强制式沥青混凝土拌和楼的工艺流程,主要是从拌和楼的组成、人员配置、维修保养、操作以及成本的控制等多方面进行分析。一、沥青拌和楼的主要组成部件1冷集料进料部分:用于把不同规格的石料通过皮带机输送进干燥滚筒,主要有冷集料斗、粗筛及

14、皮带机组成。2冷集料加热部分:把皮带机输送进来的石料及粉料机输送进来的粉料进行加热,并通过它来控制成品料温。主要包括干燥滚筒、燃油阀、油泵、火焰探测器、红外测温装置等组成。3热集料提升部分:把由加热滚筒进行加热后的热集料提升到筛分机进行筛分。主要是热集料提升装置。4热集料仓:分别暂时存储不同规格的热集料和粉料。主要包括各个不同的热集料斗。5称重装置:对不同规格的石料、粉料和沥青按配方进行称重。包括石料秤、粉料秤及沥青秤。6搅拌机:对骨料、粉料、沥青、再生颗粒、纤维素进行拌和。7成品料提升小车:把搅拌好的成品提升到储料仓。8储料仓:存储成品料。二、拌和楼安装随着沥青拌和楼产量的增大,其各部位结构

15、也相应地随之增大,作为一种大型机械,拌和楼的基础及设备安装应引起我们的高度重视。1基础及设备安装。沥青拌和楼在施工生产过程中,工业噪音及粉尘的产生是难以避免的。我们在选址及考虑安装拌和楼场地大小的同时,必须注意沥青楼应尽量远离居民生活区及农田等地,避免拌和楼产生的噪音及粉尘污染对居民生活带来影响。其次应考虑的是用电及用水资源等资源因素。2电缆安装。拌和楼产量的不断提升,整机的耗电功率也随之增加,现在普遍达到6001000kW,动力电源线截面积较大,加上控制元件,控制线众多,一般都采用电缆槽暗沟布线,我们在布线前仔细检查电缆线有无破损,避免短路或断路现象发生。进行大功率电机电缆安装时,一定要用自

16、粘性高压胶布缠牢接线端,防止电机振动接线头磨穿胶布后搭铁短路,避免烧毁电机的危险。在控制系统电路中,信号屏闭电缆线必须严格按要求接入,减少外部电磁干扰对控制系统的影响。同时线路应注意隐蔽和防护,做好安全保护警示标记,电路走向应尽量远离油路和高温、潮湿区域,减少电线的腐蚀和老化。在接线过程中,如果遇到一些模棱两可看不清楚的线标,千万不能大意,一旦接错线,就有烧毁电器元件的可能。最好是先搁放下来,到最后调试到那部分时再仔细检查电路,查漏补缺,逐一完善。三、拌和楼生产工艺流程确定生产量、级配值、油石比值、成品料温后,冷集料机和粉料机分别把石料及粉料送入干燥滚筒进行加热,加热后的热集料被提升到热集料斗

17、进行筛分,分成不同规格的石料和粉料。对各热集料斗中的不同石料通过石料秤进行称重,粉料通过粉料秤进行称重,和沥青秤进来的沥青进入搅拌器进行拌和生成成品料。燃烧器根据进入滚筒的料量及所要求的成品料温度自动控制燃烧强度,保证按所要求的生产量、级配比、油石比及成品料温度的沥青混凝土流出搅拌器。经提升料斗提升后进入贮料仓,最后由卡车运至工地。四、拌合楼施工控制成品料的质量指标主要有:(l)沥青计量精度在3%以内;(2)粉料计量精度在5%以内;(3)沥青含量偏差的绝对值小于3%;(4)矿料累计计量精度在5%以内。以上4个质量指标主要涉及到两个控制问题,即固体配料控制和热集料温度的控制。对于固体配料控制,当

18、固体称量达到预定值时,执行机构动作,关闭固体料下落通道,由于空间中尚有一部分料没有影响到称重传感器,因而最终的固体重量将超过期望值。固体料仓的料位越高,这种过冲量越大。由于固体料位连续检测困难、称量预定值需在线调整等原因,沥青拌和装置中的配料控制有相当的难度。对于滚筒热料温度控制的困难在于:1非线性。料温控制系统是一个严重的非线性系统,用一般的线性控制理论方法来控制它达不到理想的控制效果。2干扰因素多。生产量的变化,沙石料规格的变化,沙石料含水率的变化,级配的变化,油石比的变化,滚筒转速的变化(影响冷集料在滚动中运动的路径),环境温度的变化,气候条件的变化,燃油流量的变化,抽风除尘情况的变化(

19、影响燃烧情况),这些参数的变化都会影响成品料的料温。3滞后大。沙石料、粉料、沥青从计量点进入搅拌器都有一定的滞后,沙石料进入搅拌器至流出滚筒约25分钟的时间,料温的测量是在搅拌器的出口,而沙石料加热段主要是在滚筒的出口段。因此根据几分钟前的料温情况去控制目前的燃烧强度显然是大有问题的。4变结构。由于滚筒内沙石料、沥青、粉料的行走路径与加热途径是多变的,它与生产量、级配、油石比以及石料的规格、含水率以及气候的变化都有关,这些参数的变化都会影响被控对象的数学模型结构,因此很难用一个不变的数学结构模型来描述,从而找出一种合适的控制方法。五、沥青拌和楼生产过程中的安全管理沥青拌和楼生产安全要点:1沥青

20、拌和楼的各种机电(包括使用微电脑控制进料)设备,在运转前均需由机工、电工、电脑操作人员进行仔细检查,确认正常完好后才能合闸运转。2机组投入运转后,各部门、各岗位人员都要随时监视各部位运转情况,不得擅离岗位。3运转中严禁人员靠近各种运转机组。4运转过程中,如发现有异常情况,应报机长,并及时排除故障。停机前应首先停止进料,等拌鼓、烘干筒等各部位卸料完后,才可提前停机。再次启动时,不得带荷启动。5搅拌机运行中,不得使用工具伸入滚筒内掏挖或清理。需要清理时,必须停机。如需人员进入搅拌鼓内工作时,鼓外要有人监护。6料斗升起时,严禁有人在斗下工作或通过。检查料斗时,应将保险链挂好。7拌和楼机械设备需经常检查的部位应设置铁爬梯。采用皮带机上料时,贮料仓应加以防护。六、结语考虑到沥青混合料拌和楼在备料、生产组织、质量控制等方面设计情况,应充分掌握其特点,结合我国实际情况加以控制是生产高质量沥青混合料的保证。通过应用研究,沥青混合料拌和楼具有效率高、产量大、连续计量精度高、能耗低、可靠度高等优点,使用拌和楼完全可以生产满足规范要求的混合料。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 学术论文 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
