1、监理例会会议纪要格式监理例会会议纪要格式监理例会会议纪要会议纪要工程名称:编号:CDDML020时间:*年*月*日地点:工地会议室内容:监理例会主持:*参加单位及人员:详见会议签到表(附后):内容*年*月*日由建设单位、监理单位、施工单位一起召开长堤大马路商务楼工程监理例会,会议主要内容如下:一、施工单位汇报上周完成施工情况、本周施工计划及需业主监理配合解决的问题:1.上周完成了地下连续墙27#槽段混凝土浇筑及30#槽段钢筋笼制安;2.完成东北角处一条钢格构柱混凝土浇筑(共三条);3.下周计划完成26#、30#槽段混凝土浇筑;4.上周四施工单位就16#槽段塌孔索赔及土方价格调整问题同建设单位领

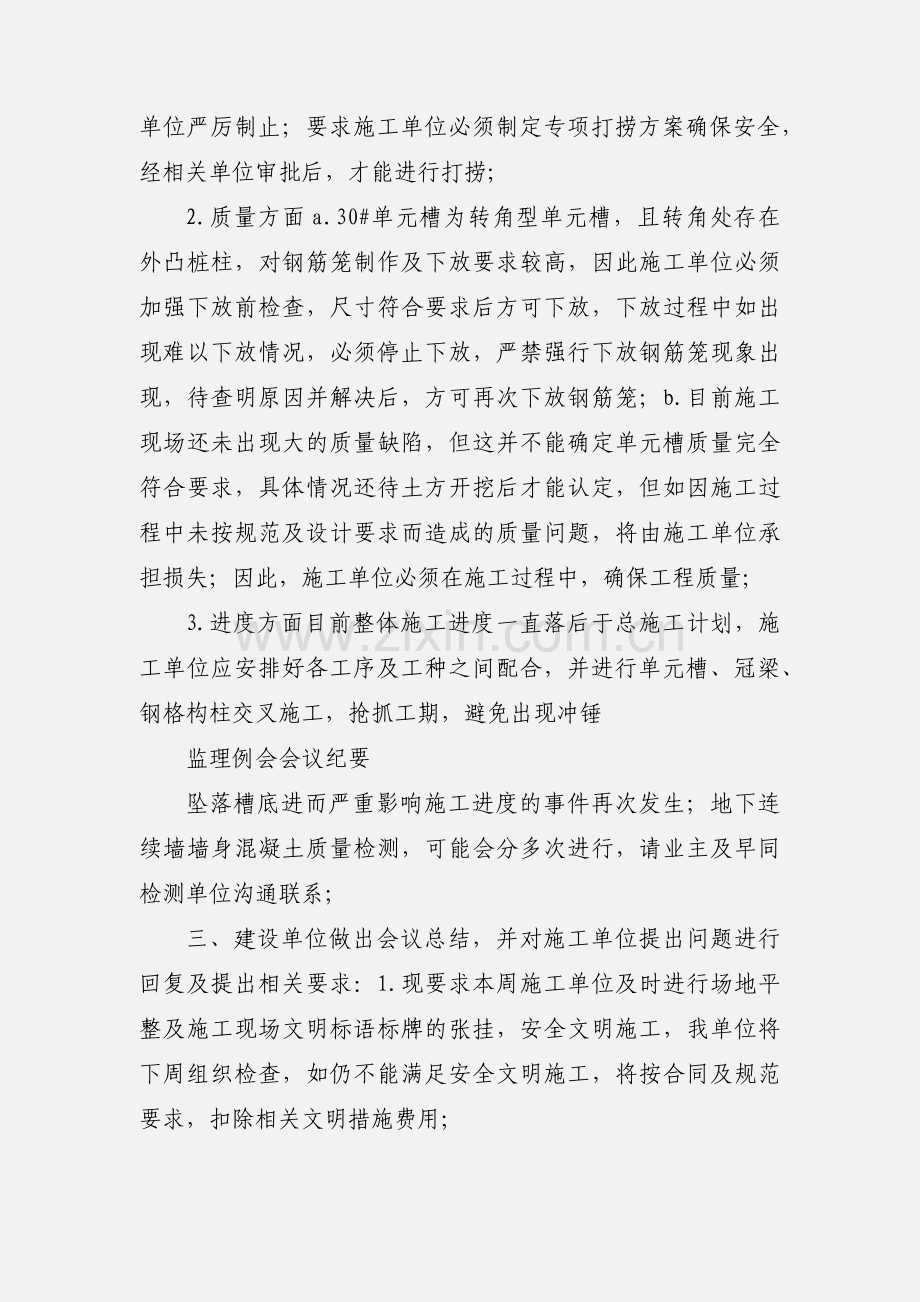

2、导层进行了初步商讨沟通;二、监理单位提出施工过程中存在的问题及注意事项,并要求整改:1.安全文明方面a.本周质安站检查要求,施工现场需设置混凝土养护室或至少需配置养护箱,进行现场混凝土养护;b.施工现场余泥需及时外运;c.30#槽段在成孔过程中再次出现钢丝绳断裂,冲锤落入槽段底情况,施工单位在未通知监理及建设单位的情况下,欲再次私自找人潜水打捞,已被监理单位严厉制止;要求施工单位必须制定专项打捞方案确保安全,经相关单位审批后,才能进行打捞;2.质量方面a.30#单元槽为转角型单元槽,且转角处存在外凸桩柱,对钢筋笼制作及下放要求较高,因此施工单位必须加强下放前检查,尺寸符合要求后方可下放,下放过
3、程中如出现难以下放情况,必须停止下放,严禁强行下放钢筋笼现象出现,待查明原因并解决后,方可再次下放钢筋笼;b.目前施工现场还未出现大的质量缺陷,但这并不能确定单元槽质量完全符合要求,具体情况还待土方开挖后才能认定,但如因施工过程中未按规范及设计要求而造成的质量问题,将由施工单位承担损失;因此,施工单位必须在施工过程中,确保工程质量;3.进度方面目前整体施工进度一直落后于总施工计划,施工单位应安排好各工序及工种之间配合,并进行单元槽、冠梁、钢格构柱交叉施工,抢抓工期,避免出现冲锤监理例会会议纪要坠落槽底进而严重影响施工进度的事件再次发生;地下连续墙墙身混凝土质量检测,可能会分多次进行,请业主及早
4、同检测单位沟通联系;三、建设单位做出会议总结,并对施工单位提出问题进行回复及提出相关要求:1.现要求本周施工单位及时进行场地平整及施工现场文明标语标牌的张挂,安全文明施工,我单位将下周组织检查,如仍不能满足安全文明施工,将按合同及规范要求,扣除相关文明措施费用;2.施工单位编制的银行地下室渗水补漏修复方案太简单,应详细制定并报监理审核;3.目前已完成施工的单元槽预埋件存在不同程度的偏差,土方开挖后需进行植筋,由此产生的费用将由施工单位承担;4.加强临电、施工机械检查,确保安全;纪要整理:*审核:*(以下无内容)广东*监理有限公司*工程项目监理部*年*月*日上述会议纪要的内容各单位如有异议请在两
5、日内以书面形式报项目监理部,否则将作为本次例会之决议,请遵照执行。银川正升工程咨询有限公司监理会议纪要银川开发区中小企业创业园标准厂房、标段工程项目监理部会议纪要(编号)201*-014签发:是/否会议主题:第十三次工地例会会议时间:201*年7月21日会议地点:工地现场会议室参加人员:(后附签到表)(甲方)银川市高新技术产业开发总公司:何立香(监理)银川正升工程咨询有限公司:谢文龙、陈玉书、王顺山、张治国、仲杰、周宁(施工)江苏苏中建设集团有限公司:张中林、拓万贤、袁益平、朱文海、杨彩云中国新兴建设开发总公司:徐洪祥、徐建明、何瑾、冯大伟、王培真、朱彦会议主持:谢文龙会议内容:一、上周施工进
6、度、质量、安全情况及下周施工进度计划标段施工单位江苏省苏中建设集团股份有限公司117#厂房:完成车间地埋消防管道安装及试压、框架楼一层墙体砌筑、二次结构施工及二、三层内墙面抹灰。215#厂房:完成屋面内层彩钢板安装、车间1.20m下砖墙内墙面抹灰,框架楼一层二次结构施工,基本完成外窗框安装。开始车间地面砼浇筑。316#厂房:基本完成框架楼二、三层内墙面一遍腻子施工,及一层内墙面抹灰。基本完成外墙外保温施工。4动力站:完成顶板模板拆除、清理。5围墙:完成毛石基础砌筑。6施工质量方面:抹灰质量较好,内墙腻子施工存在质量缺陷。7施工安全、文明方面:安全帽、安全带基本按要求使用。施工现场每天洒水防尘。
7、抄报:建设单位一份抄送:施工单位两份现场监理部存档一份印发日期:201*.7.22共印4份银川正升工程咨询有限公司监理会议纪要本周(7月21日至7月27)进度计划见附件-1。标段施工单位中国新兴建设开发总公司124#、22#厂房:完成24#厂房95%车间地面砼浇筑。完成22#厂房框架楼外墙外保温施工及25%车间地面砼浇筑。完成窗框抹灰。218#、20#厂房:完成18#厂房85%车间地面砼浇筑。完成窗框抹灰,三层部分腻子施工。完成屋面防水施工。3施工质量方面:厂房车间地面砼浇筑施工存在局部砂夹石层超高,砼浇筑厚度不够。4施工现场个别人员不按要求佩戴安全帽。5本周计划完成工程量及提出问题见附件-2
8、。二、监理单位提出要求等事项(一)总监理工程师谢文龙1标段墙面抹灰工程质量较标段好,裂缝、空鼓部位较少。原因之一就是标段墙面抹灰前墙面满挂铅丝网,并采取两遍成活。2中国新兴在车间地面砼工程施工中管理不到位0。地坪砂夹石层多有超高部位,现场边清理超高砂夹石边浇筑砼,局部浇筑的砼厚度明显不足设计要求的20。要求项目管理人员加强施工质量管理、做好工序自检工作,每天发现的问题,及时处理。3标段施工进度滞后较多,要增加人力投入,合理安排各工种流水施工作业,保证工程按甲方要求的工期完成。4标段提升架的连墙件、防护网尽快落实安装、布设。5车间地面砼浇筑中做好临电防护管理工作。(二)标段土建方面1合理组织、调
9、配施工人员,保证工期目标的实现。2做好车间地面砼浇筑、钢结构彩钢板安装、框架楼内装饰、装修抹灰、涂料、外墙外保温等工程施工质量预控工作以及工序自检工作,避免工程质量缺陷。3现场施工人员安全帽、安全带使用情况较好,继续保持。采取措施保证地沟无盖板情况下的施工安全。抄报:建设单位一份抄送:施工单位两份现场监理部存档一份印发日期:201*.7.22共印4份第2页共4页银川正升工程咨询有限公司监理会议纪要1.积极调配施工人力、物力投入,严格按进度计划落实施工。2.车间地面砼施工不按规范进行。项目管理人员要加强管理,保证砂夹石层平整度符合施工要求,保证砼浇筑厚度达到设计要求。3.要提高质量意识。窗口抹灰
10、要挂网,避免出现裂缝、空鼓。4.外墙脚手眼按规范要求尽快处理,不得影响后续施工。5.工程后期施工阶段,交叉施工较多,安全管理人员要保持安全意识,继续执行安全责任制。施工现场安全帽、安全带必须按规范使用,保证施工零事故。(四)电气方面1除17#厂房车间地埋穿线管未施工外,其余均已施工完毕。2各标段临时用电管理工作松懈,部分线路混乱、遭水泡。3标段擅自不按电气设计图纸施工,其自行与设计院联系出设计变更。如设计院不出变更,将全数返工整改。(五)钢结构方面1标段彩钢板安装质量不符合规范要求,存在彩钢板切割不整齐、钻尾自攻钉不平直、错打、漏打、观感度差。要求钻尾钉不合格的必须全数更换。安装时控制好敲击力
11、度,避免再损坏垫片。2标段钢结构边角部位防火涂料涂刷不到位。吊车梁、钢梁、C型檩条存在防火涂料漏刷部位,必须全部涂刷到。315#厂房屋面内层彩钢板安装存在固定孔打错、漏打、打的不不平直现象,要加强施工质量管理,保证施工质量。且必须在上部构件质量缺陷整改完毕后方可封闭安装彩钢板。4标段钢轨、行车梁工程施工中,存在焊缝较差、焊渣未清除部位。项目部要加强工序技术交底及施工安全管理。5.标段钢结构安装部分屋面水平支撑连接件焊缝不符合要求,要尽快整改。6.标段钢结构边角部位防火涂料涂刷不到位。吊车梁、钢梁、C型檩条顶部存在防火涂料漏刷现象,必须全部涂刷到。7.标段钢15#、16#标准厂房提升机安全措施不
12、到位,存在安全隐患。已发抄报:建设单位一份抄送:施工单位两份现场监理部存档一份印发日期:201*.7.22共印4份第3页共4页银川正升工程咨询有限公司监理会议纪要三、建设单位提出要求等事项1中国新兴未与建设单位、监理单位请示、协商,擅自不按图纸施工,造成的一切后果自负。2标段墙面抹灰未按规范要求挂设铅丝网,要采取措施处理墙面裂缝、空鼓等质量问题。3施工项目部做好车间地面砼浇筑各工序自检工作,项目监理部做好质量控制工作,保证地面砼工程质量合格。4各标段钢结构质量问题整改彻底后,上报整改单。5标段安全施工管理要加强。不按要求进行现场安全管理,措施不到位的,可从安全文明措施费中扣除。6工程目标竣工日期定为8月20日。各标段调整好施工进度。7做好彩钢板成品保护工作。8本周请质监站对钢结构工程进行质量合验,各标段做好准备。9按规定程序报审7月份工程进度款。银川正升工程咨询有限公司银川开发区中小企业创业园标准厂房、标段工程项目监理部二00九年七月二十一日会签栏建设单位:监理单位:施工单位:抄报:建设单位一份抄送:施工单位两份现场监理部存档一份印发日期:201*.7.22共印4份第4页共4页
