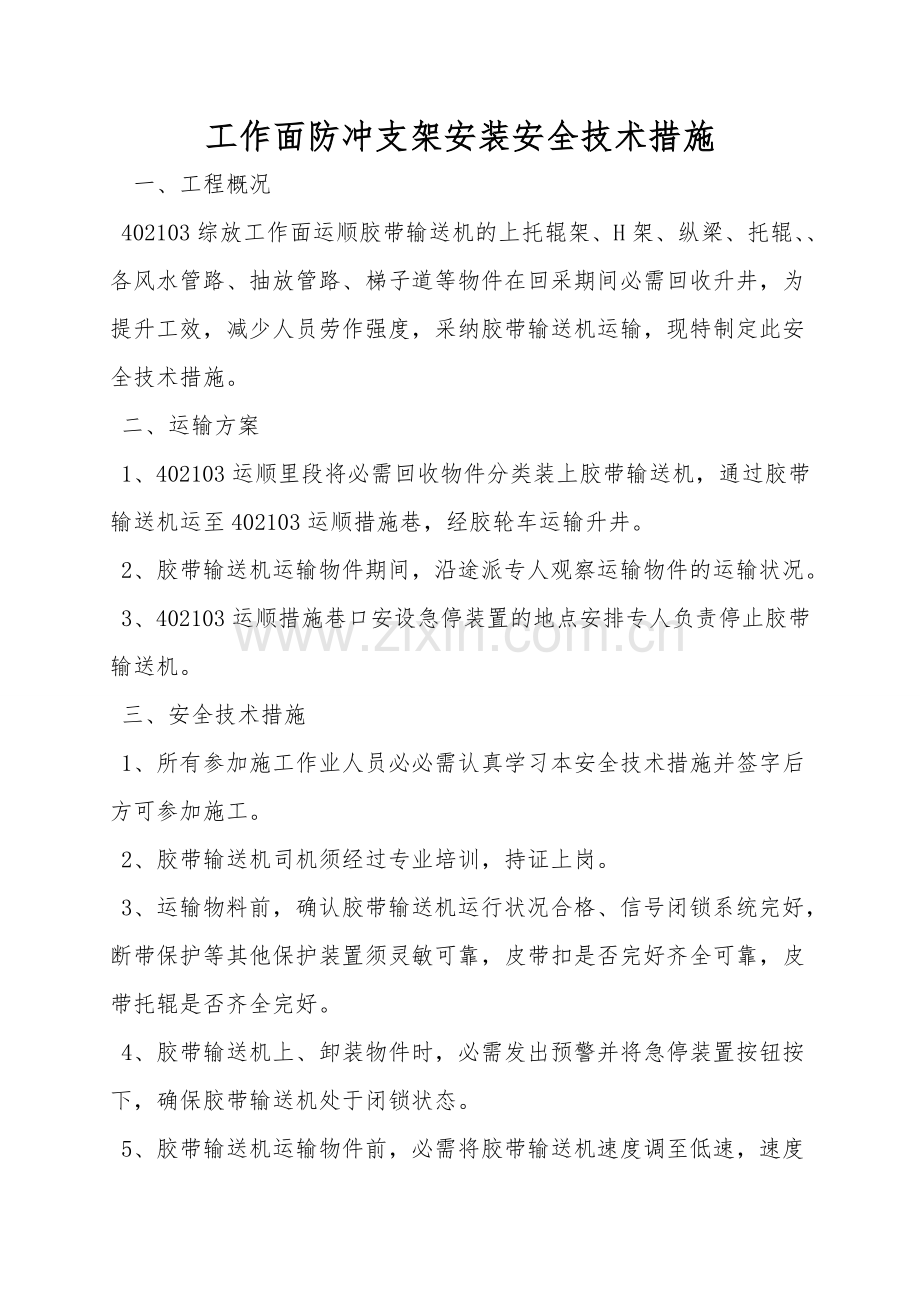

1、工作面防冲支架安装安全技术措施 一、工程概况 402103综放工作面运顺胶带输送机的上托辊架、H架、纵梁、托辊、各风水管路、抽放管路、梯子道等物件在回采期间必需回收升井,为提升工效,减少人员劳作强度,采纳胶带输送机运输,现特制定此安全技术措施。 二、运输方案 1、402103运顺里段将必需回收物件分类装上胶带输送机,通过胶带输送机运至402103运顺措施巷,经胶轮车运输升井。 2、胶带输送机运输物件期间,沿途派专人观察运输物件的运输状况。 3、402103运顺措施巷口安设急停装置的地点安排专人负责停止胶带输送机。 三、安全技术措施 1、所有参加施工作业人员必必需认真学习本安全技术措施并签字后方

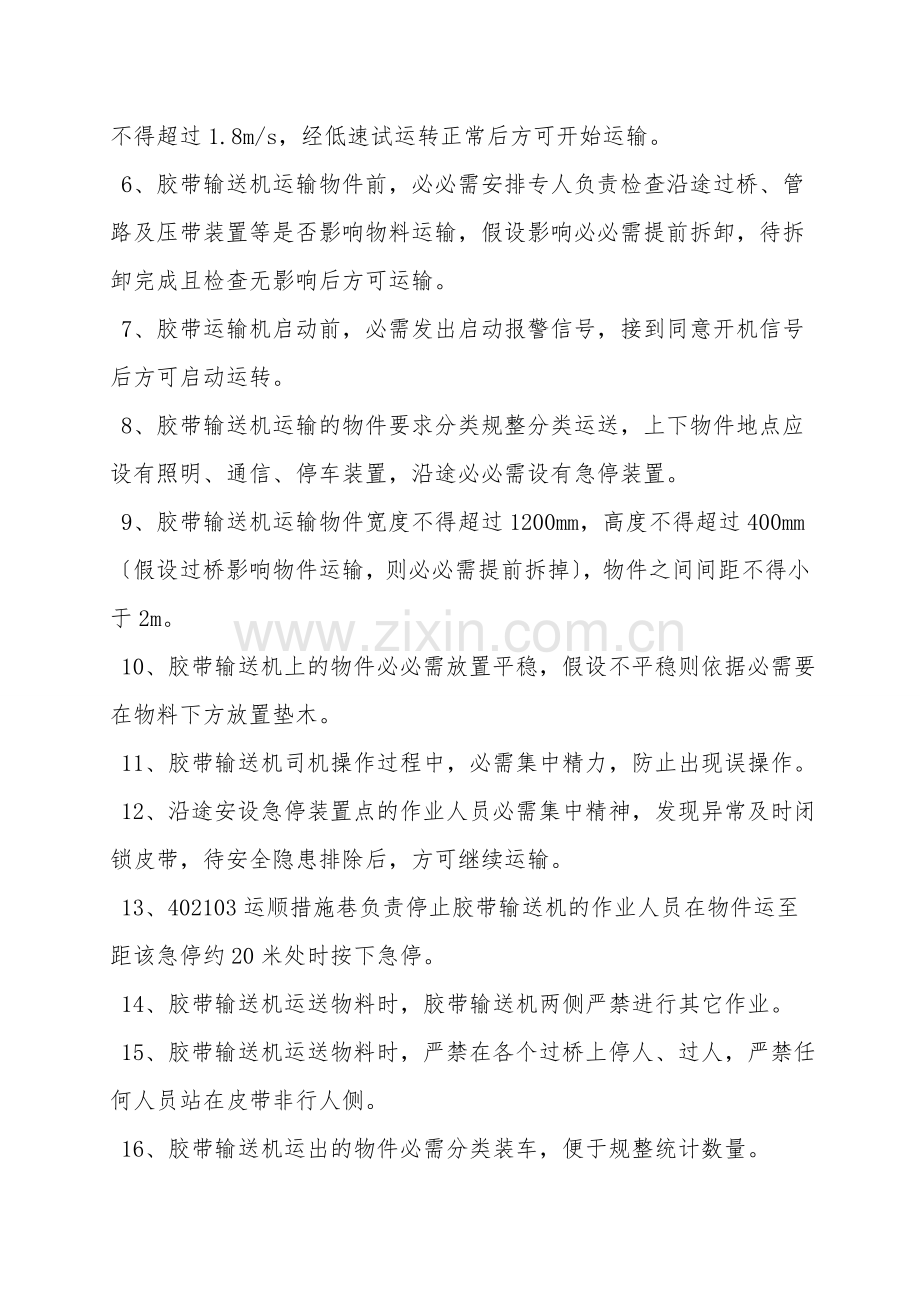

2、可参加施工。 2、胶带输送机司机须经过专业培训,持证上岗。 3、运输物料前,确认胶带输送机运行状况合格、信号闭锁系统完好,断带保护等其他保护装置须灵敏可靠,皮带扣是否完好齐全可靠,皮带托辊是否齐全完好。 4、胶带输送机上、卸装物件时,必需发出预警并将急停装置按钮按下,确保胶带输送机处于闭锁状态。 5、胶带输送机运输物件前,必需将胶带输送机速度调至低速,速度不得超过1.8m/s,经低速试运转正常后方可开始运输。 6、胶带输送机运输物件前,必必需安排专人负责检查沿途过桥、管路及压带装置等是否影响物料运输,假设影响必必需提前拆卸,待拆卸完成且检查无影响后方可运输。 7、胶带运输机启动前,必需发出启动

3、报警信号,接到同意开机信号后方可启动运转。 8、胶带输送机运输的物件要求分类规整分类运送,上下物件地点应设有照明、通信、停车装置,沿途必必需设有急停装置。 9、胶带输送机运输物件宽度不得超过1200mm,高度不得超过400mm假设过桥影响物件运输,则必必需提前拆掉,物件之间间距不得小于2m。 10、胶带输送机上的物件必必需放置平稳,假设不平稳则依据必需要在物料下方放置垫木。 11、胶带输送机司机操作过程中,必需集中精力,防止出现误操作。 12、沿途安设急停装置点的作业人员必需集中精神,发现异常及时闭锁皮带,待安全隐患排除后,方可继续运输。 13、402103运顺措施巷负责停止胶带输送机的作业人员在物件运至距该急停约20米处时按下急停。 14、胶带输送机运送物料时,胶带输送机两侧严禁进行其它作业。 15、胶带输送机运送物料时,严禁在各个过桥上停人、过人,严禁任何人员站在皮带非行人侧。 16、胶带输送机运出的物件必需分类装车,便于规整统计数量。 17、所装物件车辆要求捆绑牢靠,经确认后方可运出4021031运顺措施巷并升井。 18、皮带运输管道时,必需在皮带上铺垫软质材料,防止管道损坏皮带及托辊。 本措施未涉及事项严格按照煤矿安全规程及矿业公司相关规定执行。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
