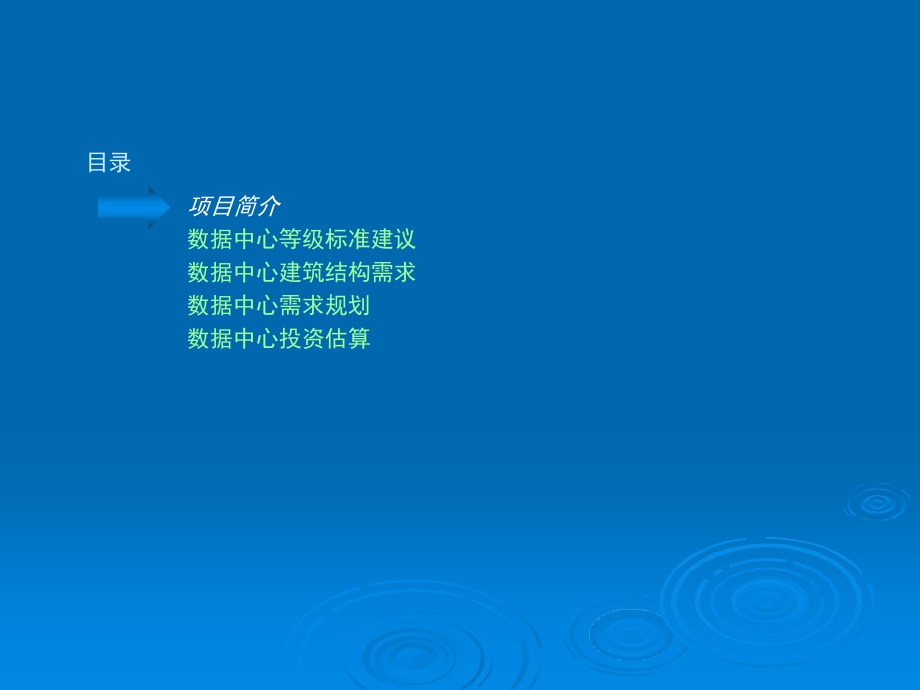

1、,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,数据中心基础建设部分汇报,-11.02,目录,项目简介,数据中心等级标准建议,数据中心建筑结构需求,数据中心需求规划,数据中心投资估算,遵循国家现行相关标准,参照国际标准,结合,XXX,信息化发展现状,满足信息系统对基础设施的需求。为,XXX,规划建设一个绿色、节能的数据中心,,有效保障,IT,运行质量,提高,IT,运行管理效率。,数据中心基础设施的,等级标准建议,数据中心,设计需求,说明书,数据中心,建筑结构需求,的技术特殊性要求,数据中心功能分区、设备,布局,要求建议(含数据中心平面布置图),提出,建

2、筑改造,建议方案,项目内容,XXX,公司数据中心基础设施规划报告,数据中心建筑结构改造建议,数据中心平面布局设计图,项目目标,项目提交件,目录,项目简介,数据中心等级标准建议,数据中心建筑结构需求,数据中心需求规划,数据中心投资估算,数据中心等级标准建议,目前行业内流行的等级标准规范,国际通用标准,THE UPTIME INSTITUTE,数据中心等级标准,国家标准,电子信息系统机房设计规范,GB 50174-2008,电信行业标准,TIA/EIA-942,数据中心等级标准建议,建议等级,项目,国标,UPTIME,备注,建议等级标准,A,TIER IV,线路冗余,2N,2N,冗余部件,UPS,

3、2N,2N,柴油发电机,N+1,2N,柴发机房需另行建设,空调设备,N+1,2N,面积功率,KW/m2,NA,1.6,XXX,数据中心达到,11.3,之间,年宕几时间,NA,0.4,小时,可靠性,NA,99.995%,电源,UPS+,柴发,UPS+,柴发,柴发机房需另行建设,应急通道支持,NA,自动,成本,/ft2,NA,1100+,数据中心等级标准建议,建议等级,目录,项目简介,数据中心等级标准建议,数据中心建筑结构需求,数据中心需求规划,数据中心投资估算,数据中心建筑结构需求,建筑,规划,要求、建议,建筑,结构,要求、建议,建筑防水设计要求,建筑剖面建议,建筑平面建议,设计院建议及评估结论

4、,建筑规划现状,数据中心建筑需求,是否满足,改造建议,1,抗震,丙类,乙类,否,需要加固,2,洪水,一层室内地面高出室外地面,150mm(,图纸显示,),;,主机房设计时应考虑建筑室内地面高出室外地面,1200mm,以上,以防洪涝灾害;,否,由于层高限制无法改造,但一层架空地板,700mm,高,可延机房架空地板四周做,700mm,高档水坝。,3,市电,两路进线,但有一路与其他建筑共用,1,、供数据中心使用的市电专缆,2,、,2,个不同路由,3,、每路,5150kva,否,1,、需要重新敷设专供市电电缆,2,、路由资源具备,3,、机场动力能源上端容量足够,但需要上端配电柜对开关改造,4,通信,6

5、459,局接入,1,、,2,家以上运营商接入,2,、专缆接入,3,、路由分开,否,1,、,6459,及联通可提供接入,2,、需要重新敷设线缆,3,、,6459,及联通可提独立路由,电信、移动需租借,6459,局路由,5,柴发,1,、无柴发机房,2,、机场区域禁止设单独油库,需要,N+1,台柴油发电机,否,1,、建议在室外单独建设柴油发电机房,.,2,、建议使用日用邮箱配置,+,附近加油站补给方式,6,运输,1,、货运电梯,2,吨载重能力,2,、,轿厢尺,3.05*3.4m,3,、,货梯门,1.85m,1,、,3-5,吨载重能力,2,、轿厢尺寸大于:,2m,宽,4m,深;,3,、货梯门宽度不小于

6、,1.6m,。,否,1,、搬运时徐拆卸设备部件,2,、设计设备吊装孔,数据中心建筑结构需求,建筑规划要求、建议,数据中心建筑结构需求,法规、建筑消防,11,方案及申请,建设用地规划许可证,初步设申请,建筑工程规划许可证,项目立,项及设,计招标,项目施,工图设计,环保、防雷、消防,审批程序,施工图,审查,申办项目,施工许可证,B,类:旧房改建、扩建、重建,原结构检测,施工单,位招标,本建筑由于使用性质及用途改变,因此所有建筑平面、结构、空调、电气、消防均有不同程度的改变,因此,所有变动均需上报有关法规部门审批。,项目规,划咨询,设计需求书,数据中心建筑结构需求,法规、建筑消防,原设计消火栓系统及

7、自动喷洒系统给水均直接取自于室外管线,没有依照现规范做储备水池。若要使用本楼改造,需依现规范另建消防储备水池,(约,150-180,立方,可建在地下),数据中心建筑结构需求,建筑结构要求、建议,建筑结构现状指标,改建后建筑结构指标,1,使用性质,飞行员模拟机培训,企业及数据中心主生产机房,2,抗震等级,原设计遵循“,89,抗震规范,”中,丙类,建筑设计建设,按照,建筑工程抗震设防分类标准,(,GB50223-,2008,),数据中心建筑属于,乙类,建筑物,抗震性能必须比基本抗震性能等级,高出一个等级,以上设防,3,楼板荷载,2.0,KN/,机房区、机房机电设备通道及相关设备运输通道的活荷载在,

8、10KN/,以上,UPS,室的活荷载在,12KN/,以上。,电池室的活荷载在,15KN/,以上。,4,结构层高,模拟机机房挑高,11,米,1,层高,3.7,米,(,模拟机设备机房下沉,0.3,米,),2-3,层高,3.7,米,IT,设备机房应,5,米,层高为宜,净空,3,米,为宜,5,建筑物耐久性,三级,耐久年限,50,年以上,由于建筑已使用近,20,年,,改变使用功能后,根据,建筑抗震鉴定标准,GB 500232009,,抗震加固后建筑物设计使用年限可按,40,年,考虑,数据中心建筑结构需求,建筑防水建议,空调设备区、设备机房区建议考虑设置,地漏排水设施和地面排水沟,。排水设施主要用于快速疏

9、散,空调设备的漏水和数据中心灭火时消防水的排放;,各楼层的楼板建议做,防水处理,,防止上层水患的影响。,数据中心,IT,设备机房和相关变配电室、,UPS,机房、蓄电池室及柴油发电机区等动力辅助区域,建议布置在地上(不建议布置在地下),如建筑条件、园区条件受限而不得不布置在地下,也一定不要布置在地下的底层。,布置在地下,,,一定要做好相关的防水、防潮措施(如加大换气量),,同时柴油发电区还要注意新风供给及排烟的通畅。,数据中心建筑结构需求,建筑防火、保温建议,根据防火区域内设备的重要性和安全性,建议设备机房、电信接入间等采用,气体灭火,,电池室、配电间、,UPS,设备。柴油机房建议使,用水喷雾系

10、统,。,气体灭火系统可以集中放置气体钢瓶设施,集中输送灭火气体,高压排放。需要灭火时,气体释放时的快速喷射产生高压,要求建筑结构体能抵抗,1200Pa/m2,压力,。防火保护区分界面上,建筑结构墙体或数据中心内饰墙体有足够的,泄压口,,用于释放气体冲击压力,保护建筑及室内结构体不被高压气体冲击损坏。,外墙建议尽量,不要设置外窗,;,结构墙体建议有良好的保温性能;,机房区与非机房区(如:数据中心外通道)之间建议有较好的保温性能;,机房区楼层与非机房区楼层之间的楼板建议进行,保温处理,。建议在机房区楼层的地面,(,天花,),加装符合,B2,级以上防火等级的保温材料,主要用于,防止楼板结露,现象的发

11、生。,建筑防火建议,建筑保温建议,数据中心建筑结构需求,建筑剖面,办公区,办公区,办公区,-1F,1F,2F,3F,4F,5F,6F,办公区,3F,办公区,2F,设备区,1F,模拟机房,1F,模拟机房,1F,数据中心建筑结构需求,建筑结构改造区域,高架地板区,高架地板区,一层平面,原楼板加固区,数据中心建筑结构需求,建筑结构改造区域,原楼板加固区,新建,楼板,二层平面,数据中心建筑结构需求,建筑平面改造区域,新建楼板区,标高,6000mmm,新建楼板区,标高,6000mmm,三层平面,原楼板加固,数据中心建筑结构需求,建筑平面标高,700mm,架空地板,楼板下沉,300mm,500mm,架空地

12、板,300mm,架空地板,原楼板(建筑标高,0mm,),一层平面,数据中心建筑结构需求,建筑平面标高,900mm,架空地板(建筑标高,6900mm,),原楼板(建筑标高,7400mm,),900mm,架空地板(建筑标高,6900mm,),三层平面,数据中心建筑结构需求,建筑平面面积,IT,设备机房,(平米),机房辅助区,(平米),机房支持区,(平米),行政管理区,(平米),其他,(平米),建筑面积合计(平米),IDC,托管机房,数据机房,(,预留,),开发创新机房,核心网络机房,存储机房,数据机房,-A,屏蔽机房,数据机房,-B,数据机房,-C,ECC,备品备件间,测试机房,运营商接入间,弱电

13、电缆引入室,新风机房,电池间,电气管井,精密空调间,高,低压设备间,消防报警室,弱电管井,空调配电间,电气用房,UPS,配电间,钢瓶间,柴发机房,办公室,会议室,数据中心运维开放办公区,走廊楼梯及其他,1591.4,696.37,2097.32,362.3,1837.76,6585.15,建筑面积,/IT,设备机房,=6585.15/1591.4=4.1/1,数据中心建筑结构需求,建筑平面面积,IT,设备机房,(平米),机房辅助区,(平米),机房支持区,(平米),行政管理区,(平米),其他,(平米),建筑面积合计(平米),IDC,托管机房,数据机房,(,预留,),开发创新机房,核心网络机房,存

14、储机房,数据机房,-A,屏蔽机房,数据机房,-B,数据机房,-C,测试机房,运营商接入间,精密空调间,ECC,备品备件间,弱电电缆引入室,新风机房,电池间,电气管井,高,低压设备间,消防报警室,弱电管井,空调配电间,电气用房,UPS,配电间,钢瓶间,柴发机房,办公室,会议室,数据中心运维开放办公区,走廊楼梯及其他,2320.57,497,1327.29,362.3,1837.76,6585.15,建筑面积,/IT,设备机房,=6585.15/2320.57=2.8/1,数据中心建筑结构需求,建筑结构改造区域,两种油机方案比较,数据中心建筑结构需求,原设计院评估结论,理论上通过改造加固可以满足,

15、XXX,建议规划方案及平面布置要求(详见附件图纸),,XXX,建议规划方案及平面布置时充分考虑了原建筑物的平面布置和空间关系,对现有结构伤害较小,是比较容易实现的方案。但由于建筑使用性质的改变以及建筑抗震设防类别的提高和设计规范的多次更替,建议业主在启动该项目的前期,对建筑结构现状进行必要的可行性论证工作,并以检测后的数据进行结构改造的设计依据。,目录,项目简介,数据中心等级标准建议,数据中心建筑结构需求,数据中心需求规划,1,、建筑装饰专业,2,、电气专业,3,、暖通专业,4,、消防专业,5,、绿色数据中心节能措施,6,、弱电专业,7,、数据中心投资估算,目录,项目简介,数据中心等级标准建议

16、,数据中心建筑结构需求,数据中心需求规划,1,、建筑装饰专业,2,、电气专业,3,、暖通专业,4,、消防专业,5,、绿色数据中心节能措施,6,、弱电专业,数据中心投资估算,数据中心需求规划,平面规划输入条件,A,、依据,IT,规划需求提供数据,2015,年,终期容量,机柜数(个),耗电量(,KW,),机柜数(个),耗电量(,KW,),网络机柜,55,2,55,2,存储机柜,18,8,27,8,生产服务器机柜,114,4,214,4,小型机,16,21.6,32,21.6,16,7.2,7.2,网络列头柜,23,2,39,2,开发创新机房,20,4,40,4,测试机房,8,4,16,4,IDC,

17、机房,30,4,60,4,屏蔽机房,3,4,5,4,合计,302,488,B,、国标,A,级标准的需求,数据中心需求规划,平面规划输入条件,电子信息系统机房的耐火等级不应低于二级。,当,A,级机房位于其它建筑物内时,在主机房与其它部位之间应设置耐火极限不低于,2h,的隔墙,隔墙上的门应采用甲级防火门。,面积大于,100m2,的主机房,安全出口不应少于两个,且应分散布置。面积不大于,100m2,的主机房,可设置一个安全出口,并可以通过其它相临房间的门进行疏散。,用于搬运设备的通道净宽不应小于,1.5m,;,面对面布置的机柜或机架正面之间的距离不宜小于,1.2m,;,背对背布置的机柜或机架背面之间

18、的距离不宜小于,1m,;,建筑入口至主机房的通道净宽不应小于,1.5m,主机房净高应根据机柜高度及通风要求确定,且不宜小于,2.6m,。,改建的电子信息系统机房应根据荷载要求,按照国家现行标准和规范的规定,采取加固措施。,平面布局要求,消防安全要求,本规划平面布局完全符合国标,A,级需求,数据中心需求规划,建筑装饰专业,支持区,地下一,新风机房,25.08,电池间,A,97.28,电池间,B,82.84,建筑面积,227.43,平米,新,风,机,房,电池间,A,电池间,B,数据中心需求规划,建筑装饰专业,主机房,一层,IDC,托管机房,223.05,数据机房,(,预留,),247.32,开发创

19、新机房,165.44,建筑面积,2521.91,平米,IDC,托管机房,数据机房,(,预留,),开发创新机房,测试机房,ECC,备品,备件,高低压配电,A,高低压配电,B,运,营,商,接,入,精密空调,精密空调,精密空调,管,井,A,管,井,B,支持区,二层,空调配电间,49.11,电气用房,111.44,UPS,配电间,A,182.34,UPS,配电间,B,181.36,钢瓶间,30.71,数据中心需求规划,建筑装饰专业,建筑面积,1009.26,平米,空调配电间,备品备件,UPS,配电间,A,UPS,配电间,B,钢,瓶,间,管,井,A,管,井,B,数据中心需求规划,建筑装饰专业,主机房,二

20、层,核心网络机房,174.21,存储机房,101.87,数据机房,-A,280.29,屏蔽机房,65.94,数据机房,-B,165.06,数据机房,-C,168.22,建筑面积,2526.55,平米,核心网络机房,存储机房,数据机房,-A,精密空调,数据机房,-C,屏,蔽,机,房,数据机房,-B,精密空调,精密空调,精密空调,数据中心机房运维办公,运营商接入,1-4,办公,办公,备品备件,备品备件,配电间,B,配电间,A,管,井,A,管,井,B,数据中心需求规划,建筑装饰专业,楼层,功能房间,机柜数量(个),一层,数据机房(预留),64,服务器机柜,0,7,弱电列头,开发创新机房,40,服务器

21、机柜,5,弱电列头,测试机房,16,服务器机柜,2,弱电列头,IDC,托管机房,60,服务器机柜,6,弱电列头,合计,200,65,50%,50%,50%,0%,数据机房(预留),开发创新,测试,IDC,机房,ECC,数据中心需求规划,建筑装饰专业,楼层,功能房间,机柜数量(个),一层,数据机房(预留),64,服务器机柜,0,7,弱电列头,开发创新机房,40,服务器机柜,5,弱电列头,测试机房,16,服务器机柜,2,弱电列头,IDC,托管机房,60,服务器机柜,6,弱电列头,合计,200,65,数据机房(预留),开发创新,测试,IDC,机房,ECC,数据中心需求规划,建筑装饰专业,楼层,功能房

22、间,机柜数量(个),二层,核心网络机房,55,网络机柜,存储机房,27,存储设备,3,弱电列头,数据机房,-A,70,服务器机柜,16,小型机,7,弱电列头,数据中心,-B,40,服务器机柜,8,小型机,4,弱电列头,数据中心,-C,40,服务器机柜,8,小型机,4,弱电列头,屏蔽机房,5,服务器机柜,1,弱电列头,合计,288,237,67%,100%,100%,100%,25%,67%,网络机房,存储机房,数据中心机房,-A,数据中心机房,-C,数据中心机房,-B,屏,蔽,机,房,数据中心需求规划,建筑装饰专业,网络机房,存储机房,数据中心机房,-A,数据中心机房,-C,数据中心机房,-B

23、,屏,蔽,机,房,数据中心需求规划,建筑装饰专业,数据中心需求规划,建筑装饰专业,精密空调管井,A,弱电管井,A,强电管井,A,精密空调管井,B,弱电管井,B,强电管井,B,强电支持区,弱电支持区,数据中心需求规划,建筑装饰专业,数据中心需求规划,建筑装饰专业,数据中心需求规划,建筑装饰专业,目录,项目简介,数据中心等级标准建议,数据中心建筑结构需求,数据中心需求规划,1,、建筑装饰专业,2,、电气专业,3,、暖通专业,4,、消防专业,5,、绿色数据中心节能措施,6,、弱电专业,数据中心投资估算,数据中心需求规划,电力系统,数据中心电力系统的规划原则,机房电气系统建设标准建议,机房,UPS,系

24、统架构、负荷和配置的建议,机房柴油发电机系统架构、负荷和配置的建议,精密空调配电建议,防雷接地系统规划建议,机房电气系统所需外部条件,序号,负荷名称,等级,1,常规照明用电,负荷等级为二级,2,机房日常维护用电,负荷等级为二级,3,机房空调系统用电,负荷等级为一级,4,重要保障区间照明用电,负荷等级为一级,5,应急照明用电,负荷等级为特别重要负荷级,6,计算机用电设备,负荷等级为特别重要负荷级,7,消防紧急照明用电,负荷等级为特别重要负荷级,图,8-1,电力能源金字塔管理原则示意图,数据中心电力系统的规划原则,电力能源金字塔原则,机房电气系统整体性规划建议,机房电气系统高可靠性规划建议,表,L

25、EVEL,与负荷等级的对应关系表,按需供电,分级保障,保障级别,供电方式,负荷等级,负载分类,LEVEL 1,市政电力双路输入,互为备份,二级,机房常规照明,/,普通空调,/,日常维护用电,LEVEL 2,柴油发电机备用电源系统对市电供应提供备份,一级,负荷,机房空调系统用电,/,重要保障区间照明用电,LEVEL 3,不间断电源,UPS,提供可靠的电力供应,特级负荷,计算机,IT,设备用电、消防系统用电、,应急照明用电,LEVEL 4,UPS,输出母排,到楼层配电柜,特级负荷,同上,LEVEL 5,从,“,楼层级,PDU,”,到各区域级配电柜,特级负荷,同上,LEVEL 6&7,对供配电系统的

26、各个环节进行智能化的监控管理,特级负荷,同上,机房电气系统整体性规划建议,机房电气系统高可靠性规划建议,机房日常维护用电,机房常规照明用电,机房空调系统用电,重要保障区间照明,用电,IT,设备计算机设备用电,计算机设备供电可靠,性系数大于,99.982%,一级保障,二级保障,三级保障,四级保障,五,级,保,障,UPS A,UPS B,楼层配电,区域配电,UPS,配电,市电,消防动力、应急照明用电,机房电气系统整体性规划建议,机房电气系统的扩展、容灾、可管理性,主要电力数据保障设备的扩容能力(如柴发系统、,UPS,系统的扩容能力),按最小分组原则,多机并联,供配电线路的扩容能力,预留备用回路,适

27、当加大线路截面积,各级配电柜扩容能力,各级配电柜开关热扩容能力及各级开关柜增加柜体的能 力。,主要电力保障设备的容灾能力:,柴油发电机采用,N+1,备份方式,UPS,采用,2N,的备份方式。,供配电主干线路的容灾能力,物理使,用,2,个强电竖井对称式敷设,,100%,备份,各级输出配电柜使用物理双链路双开,关控制柜设计技术;,.,热插拔开关技术的应用,智能管理配电柜技术的应用,采用动力环境监控系统对电力系统进,行管理,可扩展性,可容灾性,可管理性,变压器应留有一定余量,提供,扩容保障,机房电气系统建设标准建议,项目,技术要求,备注,A,级,B,级,C,级,电气技术,供电电源,两个电源供电,两个

28、电源不应同时受到损坏,两回线路供电,变压器,M,(,1+1,)冗余,(,M=1,、,2,、,3,),N,用电容量较大时设置专用电力变压器供电,后备柴油发电机系统,N,或(,N+X,)冗余(,X=1,N,),N,供电电源不能满足要求时,UPS,的供电时间满足信息存储要求时,可不设置柴油发电机。,后备柴油发电机的基本容量,应包括,UPS,的基本容量、空调和制冷设备的基本容量、应急照明和消防等涉及生命安全的负荷容量,柴油发电机燃料存储量,72,小时,24,小时,UPS,配置,2N,或,M,(,N+1,)冗余(,M=2,、,3,、,4,),N+X,冗余,(,X=1,N,),N,UPS,电池备用时间,1

29、5,分钟,柴油发电机作为后备电源时,根据实际需要确定,空调系统配电,双路电源(其中至少一路为应急电源),末端切换。采用放射式配电系统。,双路电源,末端切换。采用放射式配电系统。,采用放射式配电系统,机房电气系统建设标准建议,UPS,Data Center,Generators,N+1,Fuel Oil,72 hrs typical,Utility Provider,2 Sources,PDU A,PDU B,Fiber Route B,Fiber Route A,Chillers,N+1,Batteries,15 min,Cooling,Towers,Makeup,Water,Storage,

30、Server,CRAC Units,Raised Floor,Uninterruptible,Power Supply,2N,2 Sources Utility,2 N UPS Protection,N+1 Generators,N+1 Chillers,UPS,Batteries,15 min,机房,UPS,系统架构、负荷和配置的建,UPS,系统负荷需求规划建议,方法一:数据中心,IT,基础架构咨询结果,按照同类机架的平均负荷计算:,网络机柜负荷按照,2kw/,台,服务器机柜负荷按照,4kw/,台,存储机柜按照,8kw/,台,小型机按照,7.2kw/,台及,21.6kw/,台计算,序号,楼层

31、,功能房间,机柜数量(个),单台负荷(,KW,),同时使用系数,设备计算负荷,(KW),1,一层,运营商接入备用间,12,1,0.75,9,运营商机柜,2,数据机房,(,预留,),64,4,0.75,192,服务器机柜,3,0,0,0,4,7,2,0.75,10.5,弱电列头,5,开发创新机房,40,4,0.75,120,服务器机柜,6,5,2,0.75,7.5,弱电列头,7,测试机房,16,4,0.75,48,服务器机柜,8,2,2,0.75,3,弱电列头,9,IDC,托管机房,60,4,0.75,180,服务器机柜,10,6,2,0.75,9,弱电列头,11,ECC,0.75,15,12,

32、合计,212,NA,NA,594,设备机房,IT,总,计算负荷,:,594+1101.6=1695.6KW,楼层,功能房间,机柜数量(个),单台负荷(,KW,),同时使用系数,设备计算负荷,(KW),二层,运营商接入间,1-4,24,1,0.75,18,运营商机柜,核心网络机房,55,2,0.75,82.5,网络机柜,存储机房,27,8,0.75,162,存储设备,3,2,0.75,4.5,弱电列头,数据机房,-A,70,4,0.75,210,服务器机柜,16,21.6,0.75,259.2,小型机,7,2,0.75,10.5,弱电列头,数据中心,-B,40,4,0.75,120,服务器机柜,

33、8,7.2,0.75,43.2,小型机,4,2,0.75,6,弱电列头,数据中心,-C,40,4,0.75,120,服务器机柜,8,7.2,0.75,43.2,小型机,4,2,0.75,6,弱电列头,屏蔽机房,5,4,0.75,15,服务器机柜,1,2,0.75,1.5,弱电列头,合计,312,NA,NA,1101.6,方法一:数据中心,IT,基础架构咨询结果,按照同类机架的平均负荷计算:,网络机柜负荷按照,2kw/,台,服务器机柜负荷按照,4kw/,台,存储机柜按照,8kw/,台,小型机按照,7.2kw/,台及,21.6kw/,台计算,机房,UPS,系统架构、负荷和配置的建,UPS,系统负荷

34、需求规划建议,机房,UPS,系统架构、负荷和配置的建,UPS,系统负荷需求规划建议,方法二:运用,业内最佳实践推算,机房能源规模5年翻一翻,目前,XXX,的机房规模为208个机柜,IT设备总负荷仅为,529KW,(从现有ups柜显示得出),通过系统整合及优化可将,IT,总负荷降到,80%,,约,416kw.,5,年翻一翻,IT,总负荷增长到,832KW,5,年翻一翻,IT,总负荷增长到,1664KW,设备机房,IT,负载,10,年的生命周期符合:,1664KW,2015,年,2020,年,机房,UPS,系统架构、负荷和配置的建,UPS,系统负荷需求规划建议,机房,UPS,系统架构、负荷和配置的

35、建议,UPS,系统设备容量建议,方法一:,UPS,计算容量,1695.6KW /0.9/0.85=2216.5KVA,方法二:,UPS,计算容量,1664KW/0.9/0.85=2175KVA,UPS,额定总容量选用,=2300KVA,本项目建议规划,UPS,配置为,2400KVA,机房,UPS,系统架构、负荷和配置的建议,UPS,配电系统方案,一层,A,路,UPS,输入配电柜,A,路,ATS,A,路,UPS,4*400KVA,一层,IT,设备,发电,2*2000KVA,发电,2000KVA,一层,A,路,UPS,输出配电柜,二层,A,路,UPS,输出配电柜,一层,A,路列头柜,二层,A,路列

36、头柜,市电,A,二层,IT,设备,A,路电池,15,分钟,B,路电池,15,分钟,A,路,UPS,2*400KVA,二层,A,路,UPS,输入配电柜,一层,B,路,UPS,输入配电柜,B,路,ATS,B,路,UPS 4*400KVA,一层,IT,设备,一层,B,路,UPS,输出配电柜,二层,B,路,UPS,输出配电柜,一层,B,路列头柜,二层,B,路列头柜,市电,B,二层,IT,设备,B,路,UPS 2*400KVA,二层,B,路,UPS,输入配电柜,机房,UPS,系统架构、负荷和配置的建议,配电系统方案,A,路高压进线,-1,层,3,层机房,1,层机房,电池,A,路列头柜,B,路高压进线,B

37、,路,2*2000KVA,+2000KVA,柴油发电机,1,层,配电,UPS,变压器,3150KVA,2,层,动力配电变压器,2000KVA,4*400KVA UPS,A,路列头柜,-1,层,2*400KVA UPS,一期(,2015,),终期,UPS,设备投入数量,需,1466.3KVA,配,(3X400KVA+400KVA)*2,路,UPS,需,750.2KVA,增加,(400KVA+400KVA)*2,路,UPS,机柜投入数量,302,个机柜,+,运营商接入(,36,个柜),+ECC,增加,186,个 机柜,柴油发电机设备,2X2000KVA,1X2000KVA,储油罐,建议按虚拟分区按

38、需储油,IDC,机房,UPS,系统架构、负荷和配置的建议,UPS,系统分期扩展方案,网络机房,屏蔽,机房,数据机房,-A,存储,机房,数据机房,B,数据机房,C,接入,1,、,2,、,3,、,4,数据机房(预留),创新测试,ECC,接入,备用,0.2,0.4,0.6,0.8,1.0,1.2,1.4,色标,功率密度,(kVA/m2),IDC,机房,UPS,机型 选择:,目前市场上大量使用的,UPS,有,2,类:工频机型和高频机型,性价比见下表,.,故本工程建议选用高频机型,UPS.,机房,UPS,系统架构、负荷和配置的建议,UPS,机型选型方案,机房柴油发电机系统架构、负荷和配置的建议,工期,U

39、PS(KW),不充电,空调,(KW),照明,(KW),消防应急照明,(KW),发电机安装负荷,(KW),发电机计算容量(,kVA,),发电机额定容量 (,kVA,),1,期,1224,965.7,126,69,2209,2622.7,2*2000,终期,1836,1261.35,126,69,3116,3895.3,2*2000+2000,备注:柴油发电机保障机房区全部,UPS/,精密空调,/,消防负荷,但油机启动时,UPS,不充电。,柴油发电机配置方案,1,期,2,台,2000KVA,并机冗余运行,终期,3,台,作,2+1,并机冗余运行,.,每个空调机房设双路市电末端互投后经就地,EPS,应

40、急电源,(,配,5,分钟蓄电池,),供电,;,精密空调配电建议,机房空调配电系统图,市电,A,A,路,ATS,市电,B,B,路,ATS,ATS/EPS,精密空调室内机,冷冻水循环泵,ATS/EPS,消防动力、应急照明电,精密空调室外机,普通照明,普通空调、插座,ATS,发电,2*2000KVA,发电,2000KVA,防雷接地系统,机房内低压配电系统接地型式采用,TN-S,系统,;,机房设,一点,接地系统,;,机房内,各种接地共用大楼接地装置,;,强电列头柜内隔离变压器二次侧零线须作重复接地,;,机房设等,S-M,型,等电位接地系统,;,机房配电系统设,4,级防雷保护器,(SPD);,要求大楼接

41、地装置总接地电阻小于,1,欧,;,要求大楼按二级防雷建筑物进行防雷接地整改,;,要求,由当地主管部门按规定,对机房,进行,防雷,检测,;,机房电气系统所需外部条件,市电条件,:,要求提供,2,路,10KV,专用电缆线路,分别从不同路径,来自,2,个上级变电站或同一上级变电站的不同母线,;,每路供电容量至少,5150KVA;,油机位置,:,室外柴油发动机位置尽可能离机房近,且有安全的电缆通道和日用油箱空间且附近有加油站,;,要求,大楼接地装置,总接地电阻小于,1,欧,;,实测不够加打接地极,;,要求大楼按二级防雷建筑物进行,防雷接地,整改,;,目录,项目简介,数据中心等级标准建议,数据中心建筑结

42、构需求,数据中心需求规划,1,、建筑装饰专业,2,、电气专业,3,、暖通专业,4,、消防专业,5,、绿色数据中心节能措施,6,、弱电专业,数据中心投资估算,数据中心需求规划,暖通系统,数据中心机房空调的重要设计依据,数据中心机房空调负荷计算范围,XXX,数据中心机房空调系统负荷计算和配置的建议,数据中心机房精密空调系统选型分析及建议,数据中心机房空调系统形式,数据中心机房空间布局规划需求模型建议,数据中心机房给排水建议,数据中心机房空调的重要设计依据,数据中心机房空调规划设计参数,房间名称,温度,相对湿度,新风量(,m,3,/h,),IT,设备机房,23,1,4055%,一次换气次数,辅助机房

43、,1828,3575%,40/,人,室外设计参数,夏季室外空调计算干球温度:,34.3,,极限值:,41.4,夏季空调室外计算湿球温度:,27.1,极限值:,31,冬季空调室外计算干球温度:,-9.3,极限值:,-17.8,冬季空调室外计算相对湿度:,25.8,夏季大气压力:,1002.5hPa,冬季大气压力:,1028.3hPa,(,根据北京地区的气候条件情况,国家气象标准室外设计参考指标参数如下,),室内设计参数,比较选项,计算机设备环境需求,设备运行时,服务器,进风温度,冷冻水供回,水温度,相对湿度,COP,指标,(),(),(,%,),KW/KW,ASHRAE TC9.9 Class

44、1,(,2008,),18,27,12,21,25%,60%,7.3,10.1,国标,A,级标准,23+-1,(机房室内温度),7,8,40%,55%,5.7,6.0,1ASHRAE TC9.9 Class 1,标准中干球温度及相对湿度参数为服务器进风测参数;电子信息系统机房设计规范,A,级机房标准中干球温度及相对湿度参数是指房间控制温度设定值(通常为精密空调回风设定温度);,ASHRAE Class1,级机房标准是,ASHRAE,(,美国采暖,制冷与空调工程师学会,),与计算机,设备厂商,共同制定的,服务器进风温、湿度标准,;它对服务器设备稳定运行的环境提出了要求;现在市场上服务器设备的运行

45、环境都参照这一标准。在国外它同时也作为厂家是否为其服务器等设备提供,维保的标准之一,。,数据中心机房空调的重要设计依据,机房温度建议,国家,A,级机房环境标准与,ASHRAE Class1,级机房标准,i-d,图表现形式,数据中心机房空调的重要设计依据,机房温度建议,服务器进风温度,年冷水机组能耗制冷能耗,(),(,kWh,),AHSRAE,及设备厂商共同提出的进风温度要求范围,18,12,049,519,19,11,552,918,20,11,095,630,21,10,673,165,22,10,281,690,23,9,917,917,24,9,579,005,25,9,262,490,

46、26,8,966,223,27,8,688,321,每提高,一度,机柜进风温度可以节约,4%,冷水机组能耗,同时提高机柜进风温度还能,增加全年自然冷却小时数。,XXX,建议采用,ASHRAE Class1,级环境标准作为本项目计算机房环境温、湿度设计标准。,数据中心机房空调的重要设计依据,数据中心机房空调规划设计的其它技术要素,空调制冷设备的冗余能力;,10-15%,的系统冗余量,空调机组采用,(N,主,+1,备,),的方式,室内空调机组的冗余能力;,对每个机房精密空调采用,(N,主,+1,备,),的方式,室内空调机组的电力保障能力;,双路动力,电力保障外,+,柴油机,供电保障,+,EPS,供

47、电保障,。,室内空调机组的群控能力;,监控机组轮休状态及运行参数,保证空调机组总体的性能均衡。当群控功能失效,必须保证单机运行控制,在空调系统设计时还要考虑防火问题,;,在火灾发生时,建议采用,直接切断空调动力,配电柜的输入开关,从而切断空调的工作,数据中心机房空调负荷建议,数据中心机房热负荷计算的影响因素,计算机和其它设备的散热;,建筑围护结构的传热;,照明装置及其他电气设备的散热;,新风负荷;,人体散热、散湿;,其中计算机设备散热是影响数据中心机房热负荷的主要因素,数据中心机房的,IT,设备发热量按照热转换率参数为,1,计算,在数据中心机房的热负荷中占,80%,以上。,机房空调系统负荷计算

48、和配置的建议,精密空调系统的负荷需求规划建议,本咨询项目空调负荷计算,(一期),机房空调系统负荷计算和配置的建议,精密空调系统的负荷需求规划建议,本咨询项目空调负荷计算,(终期),机房空调系统负荷计算和配置的建议,精密空调系统的负荷需求规划建议,数据机房空调负荷计算结果,一期负荷:,终期负荷:,2790KW,终期数据机房空调负荷,2929KW,终期冷机负荷,一期冷机负荷,一期数据机房负荷,2062KW,2166KW,数据中心机房精密空调系统选型分析及建议,水冷冷水机组,+,风机,+,冷冻水型精密空调,风冷,风冷、冷冻水,水冷、冷冻水,水冷冷水机组,+,冷却塔,+,冷冻水型精密空调,风冷直接蒸发

49、式,(即普通精密空调),数据中心机房精密空调系统选型分析及建议,风冷,风冷,+,冷水冷,水冷,+,冷冻水,室内冷冻站面积,0,0,约,500,室外设备面积(平米),950,500,600,是否需要补水,无需,无需,需要,应对极端天气能力,差,较好,好,节能,COP 3,能效比低,COP 6-7,能效比较高(可以进行自然冷却),COP 6-8,能效比较高(可以进行自然冷却),保养维护,可厂家维护,需要专业暖通人员保养维护,需要专业暖通人员保养维护,北京地区年自然冷却小时数统计,部分自然冷却,完全自然冷却,Available,Number of Hours Temperature*Is Under

50、,Days,Hours,214,WB,2,WB,191,4587,2322,2265,Percentage of Total Hours p.a.,26.5%,25.9%,北京地区自然冷却的时间,10,年生命周期总成本,=,设备采购,+,运营费用,+,维护费用,数据中心机房精密空调系统选型分析及建议,整体成本节省约,16.67%,数据中心机房精密空调系统选型分析及建议,终期空调负载近,3000KW,来说,但针对北京地区,由于水冷系统的运行效率较高,可以利用水冷自然冷却,,所以水冷形式是节能的首选方案,。,室内外设备垂直距离,25M(,极限值,),否则压缩机制冷效率会下降,寿命也会大大降低。,占

展开阅读全文
