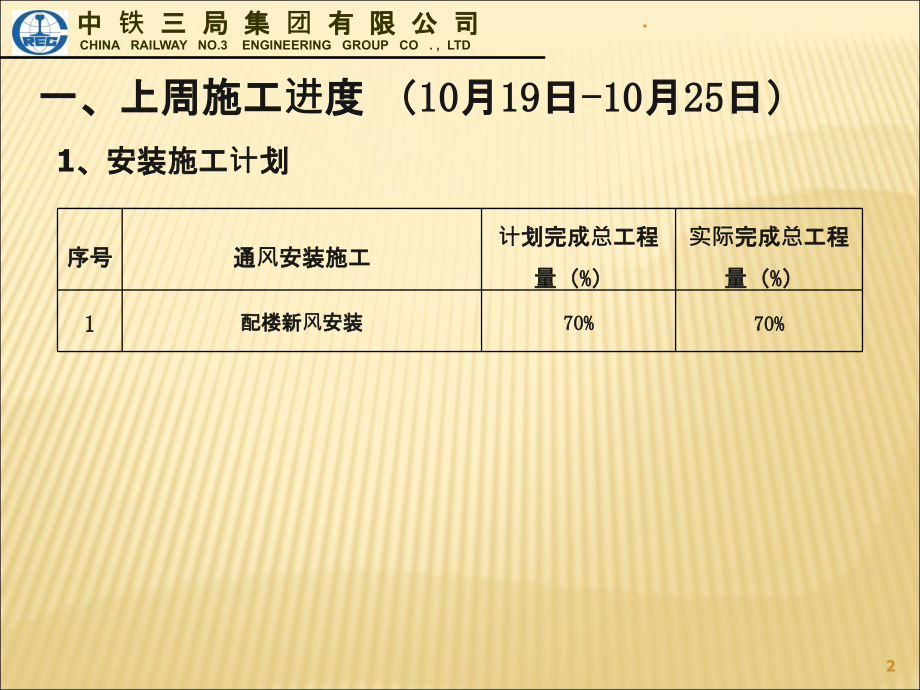

1、单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,单击此处编辑母版标题样式,.,*,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,*,四维图新大厦工程施工周报,中铁三局集团有限公司,2016.10.25,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,1,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,1,、安装施工计划,一、上周施工进度,(,10,月,19,日,-10,月,

2、25,日),序号,通风安装施工,计划完成总工程量(,%,),实际完成总工程量(,%,),1,配楼新风安装,70%,70%,2,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,1,、安装施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,给排水安装施工,计划完成总工程量(,%,),实际完成总工程量(,%,),1,配楼,1,、,2,水表安装,70%,100%,2,太阳能安装按装,70%,70%,3,地下二层变频泵安装,100%,100%,3,.,中 铁 三 局 集 团 有 限 公

3、司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,1,、安装施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,消防安装施工,计划完成总工程量(,%,),实际完成总工程量(,%,),1,报警阀室设备安装,100%,100%,2,水泵房设备安装,100%,100%,4,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,1,、安装施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,空调安装施工,计划完成总工程

4、量(,%,),实际完成总工程量(,%,),1,主楼信号线、控制线与室内机连接,100%,100%,2,配楼一屋面冷媒管路与室外机连接,100%,100%,3,裙楼四屋面冷媒管与室外机连接,100%,30%,5,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,1,、安装施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,强电安装施工,计划完成总工程量(,%,),实际完成总工程量(,%,),1,配楼电气竖井安装配电柜,100%,100%,2,地下室安装配电柜,100%,100%,3

5、,地下二层灯具安装,70%,70%,4,地下二层安装卷帘门电缆,100%,100%,6,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,1,、安装施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,弱电施工,计划完成总工程量(,%,),实际完成总工程量(,%,),1,主楼,9,层,地面,各系统线缆敷设,90%,90%,2,配楼,3,层,地面,各系统线缆敷设,90%,90%,7,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERIN

6、G GROUP CO .,LTD,1,、安装施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,IT,机房施工,计划完成总工程量(,%,),实际完成总工程量(,%,),1,配电柜及末端端接,70%,70%,2,灯具安装,50%,50%,3,空调,UPS,安装,30%,30%,4,新风排气安装,70%,70%,8,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,2,、幕墙施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,幕墙施工,计划完成总工程量(

7、,%,),实际完成总工程量(,%,),1,2#,汽车坡道玻璃安装,50,0,2,主楼电梯口污染石材更换,70,70,3,内庭院楼梯钢龙骨,50,50,9,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,3,、土建施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,土建施工,计划完成总工程量(,%,),实际完成总工程量(,%,),1,厨房墙面粘砖,90%,90%,2,厨房地面贴砖,50%,70%,3,新增砌体,50%,60%,10,.,中 铁 三 局 集 团 有 限 公 司,CH

8、INA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,4,、小市政施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,小市政施工,计划完成总工程量(,%,),实际完成总工程量(,%,),1,西侧雨水管道完成,100%,100%,2,西侧道路基地处理,50%,50%,11,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,华丽新精装施工,计划完成总工程量(

9、,%,),实际完成总工程量(,%,),1,负,1,层物业办公室地面铺砖,100%,100%,2,负,1,层餐厅弧形吊顶龙骨安装,80%,80%,3,负,1,层餐厅墙面条形砖铺贴,60%,60%,4,负,1,层餐厅、走道照明线路,100%,100%,5,1F,北极屋,钢架,基层安装,100%,100%,6,1F,走道吊顶封板,100%,50%,7,1F,、,2F,卫生间吊顶封板,100%,100%,12,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,一、上周施工进度,(,10,月,19

10、,日,-10,月,25,日),序号,华丽新精装施工,计划完成总工程量(,%,),实际完成总工程量(,%,),8,裙楼四楼梯石材铺贴,50%,50%,9,2FGRC,岩洞隔墙基层安装,100%,100%,10,4F,、,5F,不锈钢踢脚线安装,100%,0%,11,3F,至,5F,柱子乳胶漆,100%,100%,13,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,金螳螂精装施工,计划完成总工程量(,%,),实际完成

11、总工程量(,%,),1,6,层,13,层过道、会议室、核心筒、会议室墙面、顶面刮腻子找平,,休息区、电梯厅、卫生间地面,95%,95%,2,6,层,13,层墙面、顶面,乳胶漆,80%,80%,3,8,、,10,、,11,、,12,层,GRC,面层,95%,95%,4,613,层木饰面进场安装,60%,60%,5,613,层卫生间墙板进场安装,80%,80%,14,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,金螳

12、螂精装施工,计划完成总工程量(,%,),实际完成总工程量(,%,),6,613,层玻璃隔断进场安装,75%,75%,7,9,、,13,层核心筒封面层板,80%,80%,15,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,汉正精装施工,计划完成总工程量(,%,),实际完成总工程量(,%,),1,配楼、裙楼,1-2,层封板,100%,95%,2,垭口门套及不锈 钢收边基层制层制作,60%,60%,3,防火及普通隔断玻

13、璃安装,30%,30%,4,一层大厅地面面层制作,90%,90%,5,卫生间墙面钢板及顶面防水石膏板安装,60%,60%,6,木饰面进场安装,95%,95%,16,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,一、上周施工进度,(,10,月,19,日,-10,月,25,日),序号,汉正精装施工,计划完成总工程量(,%,),实际完成总工程量(,%,),7,办公室、会议室及走廊墙面、顶面二遍腻子,95%,95%,8,办公室、会议室及走廊墙面、顶面一遍涂料,30%,50%,17,.,二、未

14、完成原因,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,幕 墙:应甲方要求先安装过道等位置的玻璃。,18,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,1,、幕墙施工计划,序号,幕墙施工,完成总工程量百(),1,2#,汽车坡道玻璃安装,100,2,主楼电梯口污染石材更换,100,3,内庭院楼梯钢龙骨,100,4,外立面破损玻璃更换,19,.,三、本周计划,(,

15、10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,2,、安装施工计划,序号,强电安装施工,完成总工程量百(),1,厨房穿线,50%,2,厨房安装插座,50%,3,电缆安装,50%,20,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,2,、安装施工计划,序号,弱电安装施工,完成总工程量百(),1,主楼,8,层,地面,各系统

16、线缆敷设,90%,2,配楼,2,层,地面,各系统线缆敷设,90%,21,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,2,、安装施工计划,序号,IT,机房安装施工,完成总工程量百(),1,配电柜及末端端接,80%,2,地板铺设,70%,3,空调,UPS,安装,70%,4,综合布线,30%,22,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGI

17、NEERING GROUP CO .,LTD,2,、安装施工计划,序号,给排水安装施工,完成总工程量百(),1,地下二层泵房设备连接,100%,2,太阳能安装按装,100%,3,太阳能打压试验及保温,100%,4,卫生间不锈钢地漏安装,80%,23,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,2,、安装施工计划,序号,通风安装施工,完成总工程量百(),1,配楼,1,、,2,新风设备安装,100%,2,主楼机房风管连接,80%,3,配合精装修,

18、24,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,2,、安装施工计划,序号,空调安装施工,完成总工程量百(),1,裙房一、二主管与室外机,连接,100%,2,裙房四主管,与室外机连接,100%,3,主楼屋面主管,与室外机连接,100%,25,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,2,、

19、安装施工计划,序号,消防安装施工,完成总工程量百(),1,三层地板下气灭施工,100%,26,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,3,、土建施工计划,序号,土建施工,完成总工程量百(),1,厨房墙面粘砖,100%,2,厨房地面贴砖,100%,3,新增砌体,100%,27,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING

20、 GROUP CO .,LTD,4,、小市政施工计划,序号,小市政施工,完成总工程量百(),1,东侧雨水管道施工,100%,2,东侧污水管道,90%,3,西侧水泵接合器井砌井,100%,4,西侧、南侧路面碎石垫层施工,80%,28,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,序号,华丽新精装施工,完成总工程量百(),1,负,1,层餐厅墙面条砖铺贴,90%,2,负,1,层餐厅弧形吊顶封板,80%,3,负,1,层售卖区墙面贴

21、砖,100%,4,负,1,层卫生间吊顶龙骨安装,100%,5,负,1,层淋浴间地面铺砖,100%,6,负,1,层淋浴间墙面铺砖,60%,7,负,1,层餐厅桌台、吧台、花台、隔墙等封板,90%,29,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,序号,华丽新精装施工,完成总工程量百(),8,裙楼四楼梯石材铺贴,100%,9,1F,北极屋封板,100%,10,1F,独立办公室、走道吊顶封板,80%,11,2F,吊顶、墙面打磨,

22、80%,12,2F,马赛克墙面贴砖,60%,13,3F,小木屋外墙面木鉓面安装,80%,30,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,序号,金螳螂精装施工,完成总工程量百(),1,6,层,13,层过道、会议室、核心筒、会议室墙面、顶面刮腻子找平,98%,2,6,层,13,层墙面、顶面乳胶漆,95%,3,8,层,GRC,基层仿河道毛石、,10,层,GRC,基层仿木纹,、,11,层,GRC,基层仿文化石,、,12,层,G

23、RC,基层文化石,98%,4,613,层木饰面进场安装,75%,5,613,层卫生间墙板进场安装,95%,6,613,层玻璃隔断进场安装,、,防火玻璃隔断安装,75%,7,13,层,核心筒墙面面层封板,80%,31,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,序号,金螳螂精装施工,完成总工程量百(),8,9,层核心筒封面层板,98%,9,613,层电梯厅地面、休息室地面、卫生间地面,95%,32,.,三、本周计划,(,1

24、0,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,序号,汉正精装施工,完成总工程量百(),1,配楼、裙楼,1-2,层顶面封板,100%,2,垭口门套及不锈 钢收边基层制层制作,100%,3,防火及普通隔断玻璃安装,50%,4,一层大厅地面面层制作,95%,5,卫生间墙面钢板及顶面防水石膏板安装,100%,6,卫生间顶面二遍腻子,100%,33,.,三、本周计划,(,10,月,26,日,-11,月,01,日),中 铁 三 局 集 团 有 限 公 司,C

25、HINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,5,、精装修施工计划,序号,汉正精装施工,完成总工程量百(),7,一层及负一、二层电梯厅过门石安装,95%,8,二层玻璃马赛克粘贴,30%,9,三层真石漆制作,30%,10,五层绿植安装,50%,11,办公室、会议室及走廊墙面、顶面涂料,70%,34,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,四、本周材料计划,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING G

26、ROUP CO .,LTD,材料名称,品牌/产地,规格,数量,木饰面,安徽,见图,600,平米,玻璃,北京,见图,500,平米,地毯,江西,平米,11000,平米,抗倍特,江苏,张,80,张,410a,铜管,100kg,UPVC,管,100,根,35,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,四、本周人力、机械、材料计划,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,幕墙安装,土建施工,管理人员,2,人,管理人员,4

27、,人,技工及普工,19,人,技工及普工,2,人,机电安装,精装修厦门华丽新,管理人员,3,人,管理人员,8,人,技工及普工,27,人,技工及普工,73,人,精装修北京汉正,精装修金螳螂,管理人员,12,人,管理人员,8,人,技工及普工,45,人,技工及普工,73,人,36,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,四、本周人力、机械、材料计划,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,空调安装,消防安装,管理人员

28、,4,人,管理人员,3,人,技工及普工,23,人,技工及普工,15,人,弱电安装,小市政,管理人员,5,人,管理人员,3,人,技工及普工,4,人,技工及普工,5,人,厨房安装,IT,机房,管理人员,2,人,管理人员,2,人,技工及普工,5,人,技工及普工,10,人,37,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,四、本周人力、机械、材料计划,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,设备名称,数量,设备名称,数量

29、,吊篮,10台,红外线,10台,套丝机,6台,角磨机,15台,切割机,2,8台,汽泵,9台,沟槽机,3台,手电钻,50台,割管机,3台,电锯,2台,电焊机,30台,气枪,8台,施工电梯,2台,台锯,2台,脚手架,100副,木梯,60张,台钻,4台,充电钻,2,台,台钳,4台,电锤,36台,38,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,五、技术、质量管理工作,方案编制与报审,试验管理,39,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GRO

30、UP CO .,LTD,上周例会问题及整改,1,、总包东侧各家仓库尽快搬迁完成,便于小市政施工。,整改回复:部分仓库已搬迁完成。,40,.,中 铁 三 局 集 团 有 限 公 司,CHINA RAILWAY NO.3 ENGINEERING GROUP CO .,LTD,需业主及监理单位解决的问题,1,、幕墙,变更及后增项工程量的认量、认价事需业主尽快确认。,2,、各室内装修单位注意成品保护,室内吊顶喷漆及幕墙边栏杆焊接部位,已出现多处严重污染及损坏玻璃的情况。,3,、各精装单位做保洁时,幕墙室内部位被污染位置需进行清理。,4,、请业主加快精装材料认质认价工作。,5,、请业主拨付工程进度款。,41,.,中铁三局集团第四工程有限公司,四维图新大厦工程施工周报,汇报完毕!,谢谢!,42,.,谢谢观看!,

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
