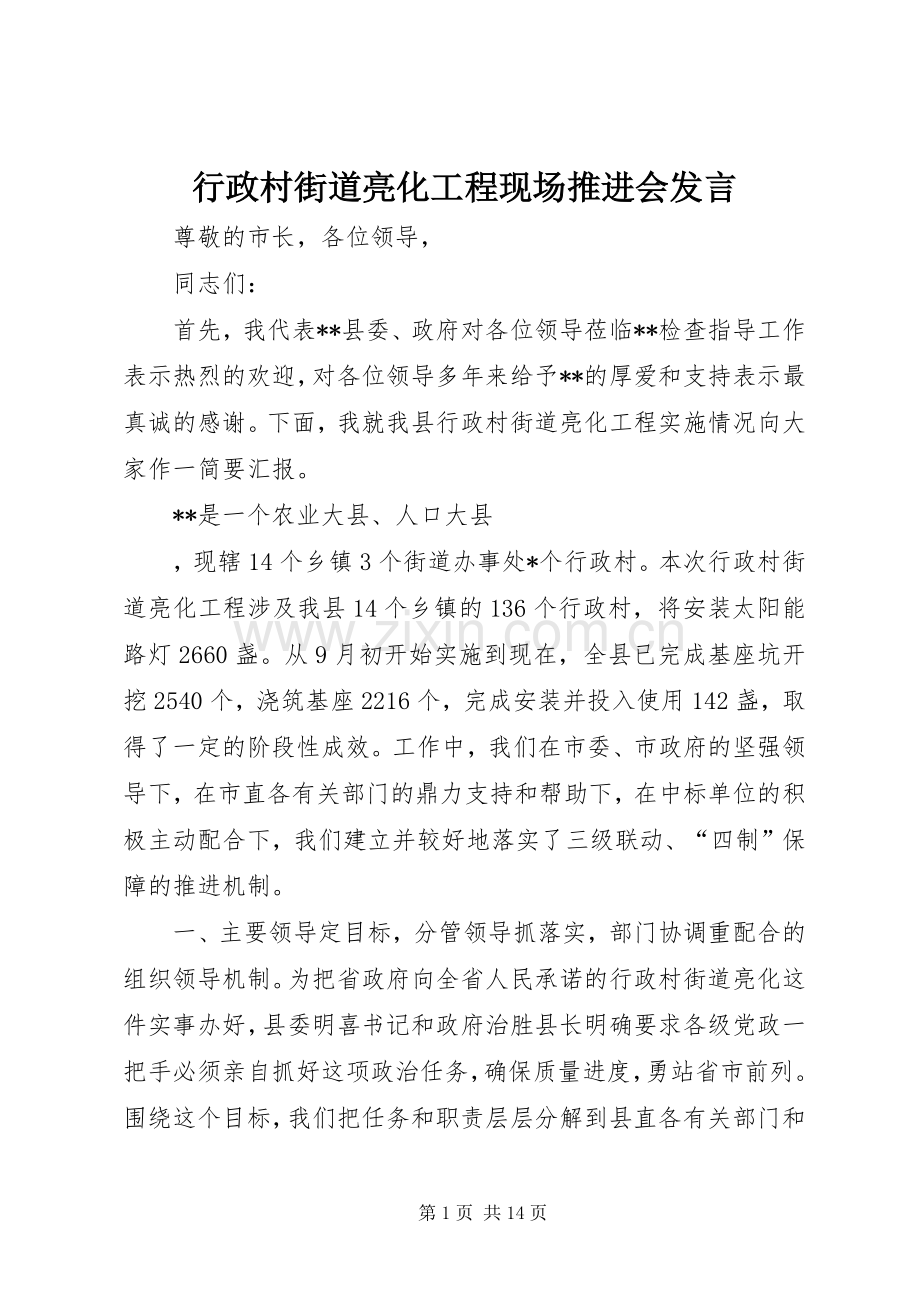

行政村街道亮化工程现场推进会发言
尊敬的市长,各位领导,
同志们:
首先,我代表**县委、政府对各位领导莅临**检查指导工作表示热烈的欢迎,对各位领导多年来给予**的厚爱和支持表示最真诚的感谢。下面,我就我县行政村街道亮化工程实施情况向大家作一简要汇报。
**是一个农业大县、人口大县

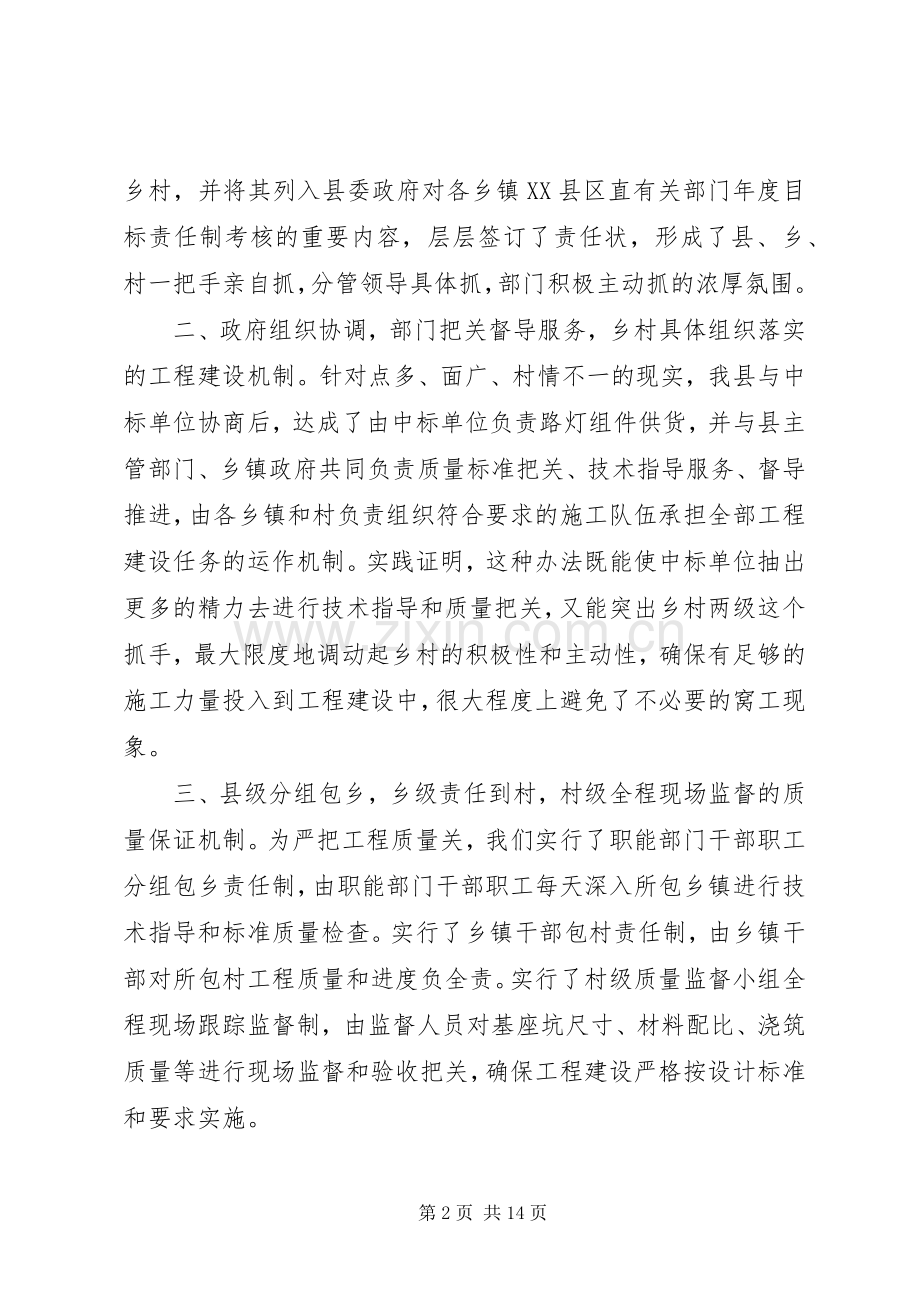

,现辖14个乡镇3个街道办事处*个行政村。本次行政村街道亮化工程涉及我县14个乡镇的136个行政村,将安装太阳能路灯2660盏。从9月初开始实施到现在,全县已完成基座坑开挖2540个,浇筑基座2216个,完成安装并投入使用142盏,取得了一定的阶段性成效。工作中,我们在市委、市政府的坚强领导下,在市直各有关部门的鼎力支持和帮助下,在中标单位的积极主动配合下,我们建立并较好地落实了三级联动、“四制”保障的推进机制。
一、主要领导定目标,分管领导抓落实,部门协调重配合的组织领导机制。为把省政府向全省人民承诺的行政村街道亮化这件实事办好,县委明喜书记和政府治胜县长明确要求各级党政一把手必须亲自抓好这项政治任务,确保质量进度,勇站省市前列。围绕这个目标,我们把任务和职责层层分解到县直各有关部门和乡村,并将其列入县委政府对各乡镇XX县区直有关部门年度目标责任制考核的重要内容,层层签订了责任状,形成了县、乡、村一把手亲自抓,分管领导具体抓,部门积极主动抓的浓厚氛围。
二、政府组织协调,部门把关督导服务,乡村具体组织落实的工程建设机制。针对点多、面广、村情不一的现实,我县与中标单位协商后,达成了由中标单位负责路灯组件供货,并与县主管部门、乡镇政府共同负责质量标准把关、技术指导服务、督导推进,由各乡镇和村负责组织符合要求的施工队伍承担全部工程建设任务的运作机制。实践证明,这种办法既能使中标单位抽出更多的精力去进行技术指导和质量把关,又能突出乡村两级这个抓手,最大限度地调动起乡村的积极性和主动性,确保有足够的施工力量投入到工程建设中,很大程度上避免了不必要的窝工现象。
三、县级分组包乡,乡级责任到村,村级全程现场监督的质量保证机制。为严把工程质量关,我们实行了职能部门干部职工分组包乡责任制,由职能部门干部职工每天深入所包乡镇进行技术指导和标准质量检查。实行了乡镇干部包村责任制,由乡镇干部对所包村工程质量和进度负全责。实行了村级质量监督小组全程现场跟踪监督制,由监督人员对基座坑尺寸、材料配比、浇筑质量等进行现场监督和验收把关,确保工程建设严格按设计标准和要求实施。
四、日报告、周通报、旬例会的推进机制。为加快工程建设进度,我们实行了各乡镇每天向主管部门报告进度,每周进行一次各乡镇工程建设进展通报,每半月召开一次专题例会制度。卫书记和XX县区长多次专门听取分管领导和职能部门的汇报,并经常深入乡村进行现场督导。
各位领导、同志们,我们深知,我县的亮化工程还仅仅是阶段性成效,我们只不过是动手早了一点,确保月底完成全部工程,任务还非常重。我们将以这次推进会为契机,学习借鉴兄弟县市的好经验、好做法,根据市政府的要求,进一步组织动员全县上下,以更加百倍的信心和干劲投入到工作中,强势推进工程建设。请市委、市政府放心,我们坚决在10月底前高标准、高质量完成全县的行政村亮化工程任务,向市委、市政府,向全县人民交一份满意的答卷。
谢谢大家。
第二篇:亮化会表态发言在全区夜景亮化工程动员会上的
表
态
发
言
尊敬的各位领导、
同志们:
今天,区委、区政府在这里召开全区夜景亮化工程动员大会,市政府领导也应邀出席,充分体现了市、区对城市夜景亮化工作的高度重视。我街道位于中心XX县区,地理位置比较特殊,扎实开展夜景亮化工程,更应当奋勇当先、冲锋在前。前一个阶段,我们在夜景亮化方面虽然做了一定工作,但与市、区要求相比还有很大差距。下一步我们将以这次动员大会为新起点,高标准完成夜景亮化工程中的各项任务。
一、加大宣传,营造浓厚氛围。迅速采取动员会、座谈会等多种形式,深入宣传、统一思想,动员沿街各单位积极参与到夜景亮化工程中来,不断提高辖区单位对亮化工程的支持力度,为圆满完成这次亮化工程打下坚实的基础。
二、以动为先、迅速安排部署。开展城市夜景亮化工程,为广大居民打造一个亮丽多姿、流光溢彩的夜景新环境,既是市委、市政府提高城市品位,改善人居环境的一项民心工程、德政工程,又是市委、市政府落实以人为本的科学发展观,着眼本地长远发展、长远建设的爱民之举、战略之举。我们全体乡街干部将以这次会议为契机,进一步强化责任意识,迅速安排,投入工作,确保各项任务目标落到实处。
三、严密组织,强化督导落实。把夜景亮化工程作为一把手工程。街道成立亮化工程推进领导小组,党政主要领导亲自抓、分管领导专门抓、其它领导配合抓,咬定任务不放松。实行“四定一包责任制”,即:定人员、定目标、定要求、定时限、一包到底、各司其职,同时我们将积极争取有关单位的支持,协调联动、合力推进。
虽然我们深感责任大、压力大,但是我们的决心更大,我们坚信有区委、区政府的正确领导、有辖区单位的积极配合、有兄弟单位的帮助支持,我们一定能够如期高质完成这次夜景亮化工程的各项任务,向区委、区政府交一份满意的答卷。
谢谢大家。
第三篇:乡村街道亮化建设工程施工合同建设工程施工合同
(xx省xx村街道亮化工程)
中华人民共和国建设部国家工商行政管理局
制定
1xx村路灯安装建设工程三方协议书
甲方:(以下简称甲方)乙方:(以下简称乙方)丙方:建筑工程公司(以下简称丙方)
为进一步推动中央帮扶点扶贫建设,积极改善农村居住环境,提高农民生活水平,中央决定在xx村援建路灯亮化工程,具体建设事宜由xx全权负责。
为了切实加强建设工程施工现场安全生产管理,保证施工质量和安全生产,保持良好的工作秩序和施工场所的卫生环境,依照《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《中华人民共和国合同法》以及《建设工程安全生产管理条例》建设部《施工现场临时用电安全技术规范》(jgj46-88)、《建筑施工安全检查标准》(jgj59-99)等相关法律法规,经甲乙丙三方平等协商,签定本施工协议。
一、工程概况
1、工程名称:xxxx村街道亮化建设工程
2、工程地点:xxxx村
3、工程主要范围及内容:xx村主街道亮化(包括村内主要街道及连接四个自然庄的路灯安装)
二、合同工期
开工日期:2014年8月10日
竣工日期。2014年8月20日合同工期总日历天数10天。
2
三、质量标准
工程质量标准。符合现行国家及XX省有关工程施工质量验收规范和标准的要求。
四、合同价款
金额(大写):肆万肆仟元(人民币)
¥:rmb44000元
五、甲方职责
1、甲方有权督促乙方对丙方的施工资质、安全证书等相关证明进行审核,督促乙方、丙方全面履行合同,有权随时要求乙方或丙方书面报告有关该工程的所有情况;
2、甲方有权对工程质量进行检查验收;
3、工程内容全部竣工并通过甲、乙方验收合格后由甲方拨付40000万元(大写:肆万圆)给丙方;除上述款项以外的所有与本工程相关的工程款均由xx村委会支付。
4、如因乙方或丙方原因造成本工程工期延误超过10天以上的,甲方有权拒绝支付约定款项。
六、乙方职责
1、乙方有权对丙方的施工资质、安全证书等相关证明进行审核,落实该工程的合法建设用地及施工手续等,并有义务将审核结果告知甲方和丙方,并督促三方全面履行合同;
2、对丙方建设该工程的施工质量、工程进度、安全生产、文明、环保施工等有协调、监督、检查权利;
3、丙方不服从乙方的协调、管理,有严重的质量、安全问题,有不履行合同的情况,乙方有权下达停工整改通知,严重的在征得甲方书面同意的情况下,可以终止合同;
4、未经甲方和乙方许可,丙方不得擅自使用代替的设备或材料。
3
否则,无论工程是否竣工,甲方和/或乙方均有权要求丙方进行整改,工期不予顺延,且丙方应自行承担整改的费用和赔偿甲、乙方遭受的经济损失;
5、乙方负责筹集并按约支付村亮化工程除甲方负担部分之外的工程款;
6、乙方负责组织本工程的竣工验收,并应提前7天通知甲方参加竣工验收;
七、丙方职责
1、丙方按照甲方和/或乙方要求进行施工,施工现场设置安全警示标语和警示牌,确保安全施工;
2、丙方施工前,必须跟乙方签定施工安全协议书;保证竣工验收合格,一次性交付乙方投入使用;
3、丙方负责承担本工程所需材料及工程设备,本工程所需的全部材料、设备、成品、半成品等由乙方进行验收后存放于xx村委会指定的工程地点;
4、丙方采购的主要设备、材料、成品、半成品应持有厂家的技术标定、符合国家和行业等相应的合格证;
5、丙方采购的所有设备和材料均应符合消防规范和防火性能及环保要求,否则丙方对此造成乙方的损失应承担赔偿责任;
6、丙方应按照现场文明施工及环保有关条例进行施工,遵守工程所在地政府、有关部门及乙方对施工现场的一切规定和要求,承担因自身原因违反规定造成的损失和罚款;
7、丙方在施工过程中当天产生的垃圾当日清理干净,保证道路畅通。施工结束后,丙方应对施工现场彻底清理,做到工完、料尽、场地清。对施工中发生的操作、交通等安全事故由丙方负责;
八、工程款支付方式
1、甲方按照本合同第五条第三款的约定支付工程款,甲方付款
4
前,丙方应提供抬头为“农工民主党中央”的与甲方付款金额等额的正规发票给甲方,因丙方提供发票问题导致付款延迟,甲方不承担责任。
2、施工完成并通过甲方、乙方验收合格后由乙方一次性将工程款支付给丙方。乙方付款前,丙方应提供符合税务要求的发票给乙方,因丙方提供发票问题导致付款延迟的,乙方不承担责任。
3、乙方指定账户信息:开户行:账户:账号:联系人:
九、违约责任
1、甲乙丙三方不按协议约定履行自己的的各项义务应承担各自的违约责任按国家有关规定办理。
2、乙方应按照合同约定的职责范围处理本合同项下工作,乙方超越职责范围处理的事项与甲方无关,甲方不承担责任。
3、因乙方原因导致工程工期延误的,每逾期一日,乙方应向甲方支付逾期违约金500元;逾期10日以上的,所有工程款均由乙方自行负担。若造成甲方损失的,由乙方进行赔偿。
4、因乙方原因造成工程质量问题的,由乙方负责整改,因此预期竣工的,乙方按照上款约定承担违约责任。
5、因丙方的原因未按合同约定的竣工日期或甲方同意顺延的工期竣工,每逾期一日,向甲方支付逾期违约金500元,甲方可径行从工程款中扣除;逾期10日以上的,甲方有权按照第五条第四款约定拒绝支付工程款,并且有权解除合同,甲方解除合同的,丙方须将甲方已付款项全部返还并向甲方支付违约金5000元。上述违约金不足以弥补甲方所受损失(包括但不限于实际损失、预期可得利益、诉讼
5
费、律师费、鉴定费、交通费等)的,以甲方所受损失为准。
6、因丙方原因工程质量未达到合同约定的质量标准,丙方按甲方要求的期限负责整改,因此逾期竣工的,丙方按上款约定承担违约责任;整改后仍达不到合同约定的质量标准的,甲方有权解除合同。甲方解除合同的,丙方须将甲方已经支付的全部款项返还给甲方并向甲方支付违约金5000元。上述违约金不足以弥补甲方所受损失(包括但不限于实际损失、预期可得利益、诉讼费、律师费、鉴定费、交通费等)的,以甲方所受损失为准。
十、争议
本协议在履行过程中发生争议,三方应及时协商,协商不成时,三方均可向甲方住所地的人民法院提起诉讼。
十一、其它本协议自三方法定代表人或委托代理人签字并盖章之日起生效。本协议一式三份,甲方壹份,乙方壹份,丙方壹份。(以下无正文)
甲方:乙方:丙方:签字盖章:签字盖章:签字盖章:
日期:日期:日期:
第四篇:网格化管理推进会发言大全坚持农村基层工作创新
落实网格化管理工作机制
各位领导、
同志们:
5月7日镇召开“坚持依靠群众,推进工作落实”长效机制会以来,我村周密部署,认真学习,强化责任,狠抓落实,以建立长效机制为目标,有效推动了我村各种工作有序开展,现将具体情况汇报如下:
一、加强领导,提高认识,
我村高度重视,积极行动,在第一时间召开全体党员、社员代表、村民组长扩干会,进行深入动员并学习《镇党委、政府关于规范“坚持依靠群众、推进工作落实”长效机制》和建立“三级网格、两级平台、三级联动”管理工作体制文件精神,特别是袁书记讲话重要内容,结合我村的实际制定了详细的实施方案,并且建立领导小组,认真划分好村组两级网格,做好村组网格化管理,承担村支部书记、村委主任直接负责人,发挥村民组长、联户代表的作用,做到全覆盖、无缝隙,全力推进工作落实。
二、高度重视,大力整改
我村村级网格化管理,成立专属办公室,新购办公桌子、办公椅子8套,新增加档案为13个,更换档案盒100
多个,制作各类门牌30多个,制作网格化管理各类版面30多块,制作不锈钢公示栏4个,党员活动室更换版面、安装新窗帘,安装led电子屏,并且对村委、文化大院外墙全部粉刷。共投资20多万元,目前我村的网格化管理硬件建设已经基本到位。
三、重点领域,重点排查
针对六个领域矛盾问题,结合我村实际主要对辖区内的企业进行安全检查,对企业内的用电设施、机械操作、设备管理进行检查。发现问题及时督促整改。组织阵地建设方面,按照组织部统一标准,投资32000元对村委大院进行刷新刷漆,下一步将对党员活动室进行整理,更换版面。
总之,我们将按照党委、政府的要求,在网格化管理中,立足本地实际,开展各项工作,紧密结合当前工作重点,充分发挥
二、三级网格力量,把完成今年各项目标任务紧密结合起来,积极采取有效措施,确保今年目标任务圆满完成。
谢谢大家
小关镇张家庄村党总支书记张献文
2012年5月24日
第五篇:XX县区幼儿园课程游戏化建设现场推进会活动方案XX县区幼儿园课程游戏化建设现场推进会活动方案
为进一步开展幼儿园课程改革,深入推进幼儿园课程游戏化建设,共享优质教育资源,引领幼儿教师专业成长,有效提高课程质量,经研究,定于4月18日(星期一)下午召开全县幼儿园课程游戏化建设现场推进会,现将具体事项通知如下:
一、活动时间
2016年4月18日(星期一)下午
二、集合地点
所有参会人员于4月18日(星期一)下午1:20之前到XX县区教育局门前集中,统一乘车。联系人:王帆手机号码13585281019
三、活动内容
1.现场观摩:山左口乡第四幼儿园双店镇第二幼儿园石湖乡中心幼儿园XX县区第二幼儿园
2.汇报交流。双店镇第二幼儿园(建设园)、XX县区第二幼儿园(共建园)结合ppt作汇报交流发言,时间控制在10分钟以内。
3.4所幼儿园观摩结束后,在XX县区第二幼儿园集中,一并汇报、交流、反馈、指导。
四、参加人员
各县直幼儿园园长、业务副园长、各乡镇(街道)幼教辅导员、中心园园长
XX县区教育局基教科(幼教)
二○一六年四月十四日
第14页 共14页
展开阅读全文
