收藏 分销(赏)

大干60天发言稿.docx

上传人:xrp****65 文档编号:6497541 上传时间:2024-12-10 格式:DOCX 页数:6 大小:19.38KB 下载积分:10 金币
下载 相关 举报
大干60天发言稿.docx_第1页
第1页 / 共6页
大干60天发言稿.docx_第2页
第2页 / 共6页

点击查看更多>>
资源描述

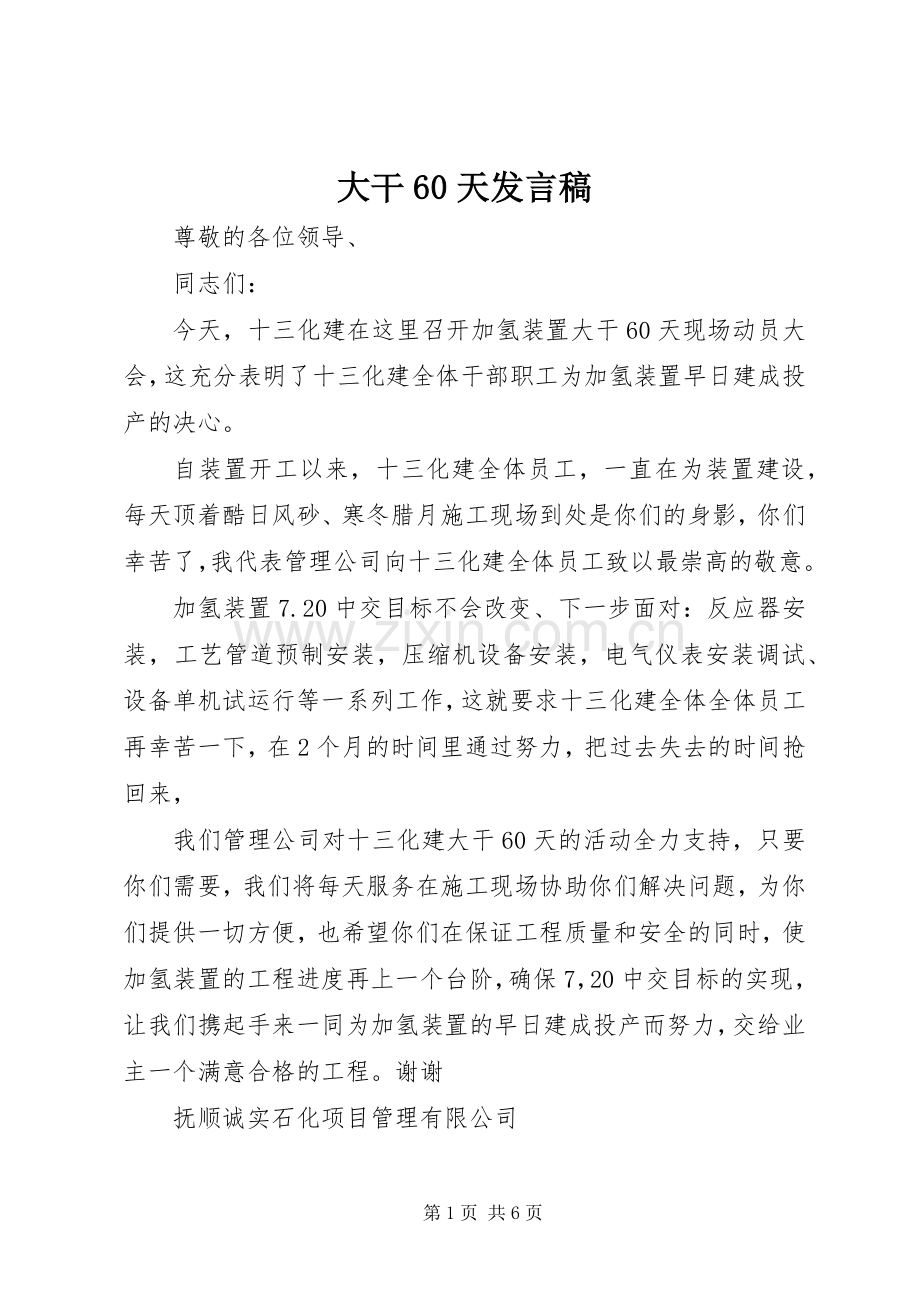

大干60天发言稿 尊敬的各位领导、 同志们: 今天,十三化建在这里召开加氢装置大干60天现场动员大会,这充分表明了十三化建全体干部职工为加氢装置早日建成投产的决心。 自装置开工以来,十三化建全体员工,一直在为装置建设,每天顶着酷日风砂、寒冬腊月施工现场到处是你们的身影,你们幸苦了,我代表管理公司向十三化建全体员工致以最崇高的敬意。 加氢装置7.20中交目标不会改变、下一步面对:反应器安装,工艺管道预制安装,压缩机设备安装,电气仪表安装调试、设备单机试运行等一系列工作,这就要求十三化建全体全体员工再幸苦一下,在2个月的时间里通过努力,把过去失去的时间抢回来, 我们管理公司对十三化建大干60天的活动全力支持,只要你们需要,我们将每天服务在施工现场协助你们解决问题,为你们提供一切方便,也希望你们在保证工程质量和安全的同时,使加氢装置的工程进度再上一个台阶,确保7,20中交目标的实现,让我们携起手来一同为加氢装置的早日建成投产而努力,交给业主一个满意合格的工程。谢谢 抚顺诚实石化项目管理有限公司 监理部 2011年4月25日 加氢装置大干百日活动工作总结 (工程监理部) 2010年8月10日在加氢事业部和管理公司的精心组织、动员下,开展了大干百日活动,其目的是加快工程进度,特别是对中化二建、十三化建两个承建单位所承担重点工程项目制定了相应责任目标及奖罚制度,对此两个承建单位也表现出了积极的态度,公司主要领导也做了表态发言和承诺,尽管存在很多困难,但还是对大干百日活动给予了全力的支持和配合,使大干白日活动能有始有终,并对后续工程施工起到了推动作用,加快了工程总体进度。 一、6个主要工程控制点完成情况(二化建3个、十三化建3个) 1、(外)系统管线a1至a68管道安装完成,(其中往生活区管线9月25日完成) 控制点2010年10月5日,管道安装由于图纸、材料、及管廊变更等原因,只完成了5kg蒸汽管道的安装及除氧水管道的预制及部分安装工作,但保证了通往生活区的供暖要求 2地下管网工程(达到系统水压条件) 控制点2010年9月15日(二化建)、2010年9月25日十三化建) 地下管网施工,由于受乙供材料资金问题影响,使材料迟迟不能进场,受业主检查影响,过路段地管不能正常施工,施工单位人员不足等各种因素使工程整体进度滞后。但还是进行了分段试压,基本达到了系统试压条件。 3、储运系统:工艺管道安装、泵房 一、 二、三及机泵安装完成(达到系统水压完成)控制点2010.11.1储运系统工艺管道由于到图纸时间晚且罐区管墩管架施工,罐区内没有作业面,管道材料由于资金问题不能按时到场,无法进行管道安装(至今甲供阀门还没有到货)泵房 一、 二、三主体施工结束,泵基础已施工晚,机泵安装没有完成, 14台储罐充水试验,由于受材料影响,安装滞后,充水由于受水源影响开始较慢,后来二化建技术调整了充水方案,于11月20日前完成了储罐充水试验,并一次验收合格。 4、压缩机厂房封顶及设备基础完成(吊车安装就位)控制点2010.10.20压缩机厂房封顶没有按期完成,设备基础虽完成但工期滞后,吊车未安装,原因:施工单位投入人员不足,领导重视不够工期一拖再拖 5、主装置区工艺管道预制安装完成70%(往生活区蒸汽管线10月5日完成)控制点2010.12.20由于临时变更,增加5kg蒸汽管线,通完生活区蒸汽管线(临时蒸汽管线)于10.15通往生活区,组装自区工艺管道不具备条件,没有安装。 6、压缩机及配套设备管线安装,(控制点2010.11.30)由于压缩机还不具备安装条件,压缩机没有安装,因此配套设备管线安装不能进行 二、各种影响工程进度因素分析 6个主要工程控制点,通过业主、管理公司、施工单位的共同努力,经过100天的奋战,取得了比较满意的成果,虽然各控制点施工工期普遍滞后,但主客观因素的存在是影响进度的主要原因: 1、施工图纸不能按时到图,严重影响现场施工; 2、资金不能及时到位,给乙供材料采购带来困难; 3、乙供材料报价受流程限制,业主询价时间、及施工单位审批流程过长及材料运输等问题; 4、施工单位人员、机具不能足施工需要; 5、施工单位领导对大干百天中后期信心不足,投入不够,使工程进度不能满足计划进度; 以上原因严重制约施工进度,管理公司每天都在关注各控制点的施工进度,给施工单位创造一切方便条件,协调各种问题,监理每天在施工现场巡视,确保工程质量和安全,及时解决现场施工问题。 在这大干百天中,监理通过在现场看到、想到的各种影响进度工程问题,通过各种形式下发工程联络单、监理通知单及罚款通知单等共计69份其中关系到工程进度的就多达30多份,可见管理公司对这次大干百天活动的高度重视和积极的态度。 三、经验教训 通过大干100天活动,我们取得了很多宝贵的经验,无论从设计图纸、施工现场到监理工作等都有了不小的收获,给工程管理及监理工作增加了新的项目管理含量,这为下一阶段的工程攻坚战取得了宝贵的经验,使我们的管理和监理工作更加到位、更加完善,我们在吸取教训的同时,还要及时总结经验,使我们在工作中克服不足,不断改善、进步,本着严格监理、热情服务的原则,积极为业主服务,使加氢装置早日投产创效益。 四、下步工作工作重点 天气逐渐转冷,给冬季施工带来很多不便,但加氢装置工期紧,任务重,为确保工程总进度的实现,下步工作的主要重点 1、制定可行的冬季施工进度计划,并按计划考核施工单位,工作要细化到每一天; 2、对几个主要工程控制点要严格监控, ①两个单位的装置外管廊、次管廊施工②地下管网剩余工程施工③设备安装 ④管廊工艺管道安装⑤储运系统管道安装⑥压缩机厂房施工及安装⑦中空楼装修 3、严把工程质量关、确保现场施工安全 工程进行到这个近段,业主对工程进度尤为重视,每天都在追工程进度,施工单位在重压下,势必护士质量和安全工作,这就要求我们工作要更加细致到位,对工程质量绝不放松,一定要严格把关,不能以为进度问题而放弃质量和安全,每天到现场巡视,检查工程质量,纠正质量问题,督促施工单位对问题的及时整改,利用一切可利用的手段,保证工期质量和安全,交给业主一个满意的工程。 第6页 共6页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 演讲/致辞

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
