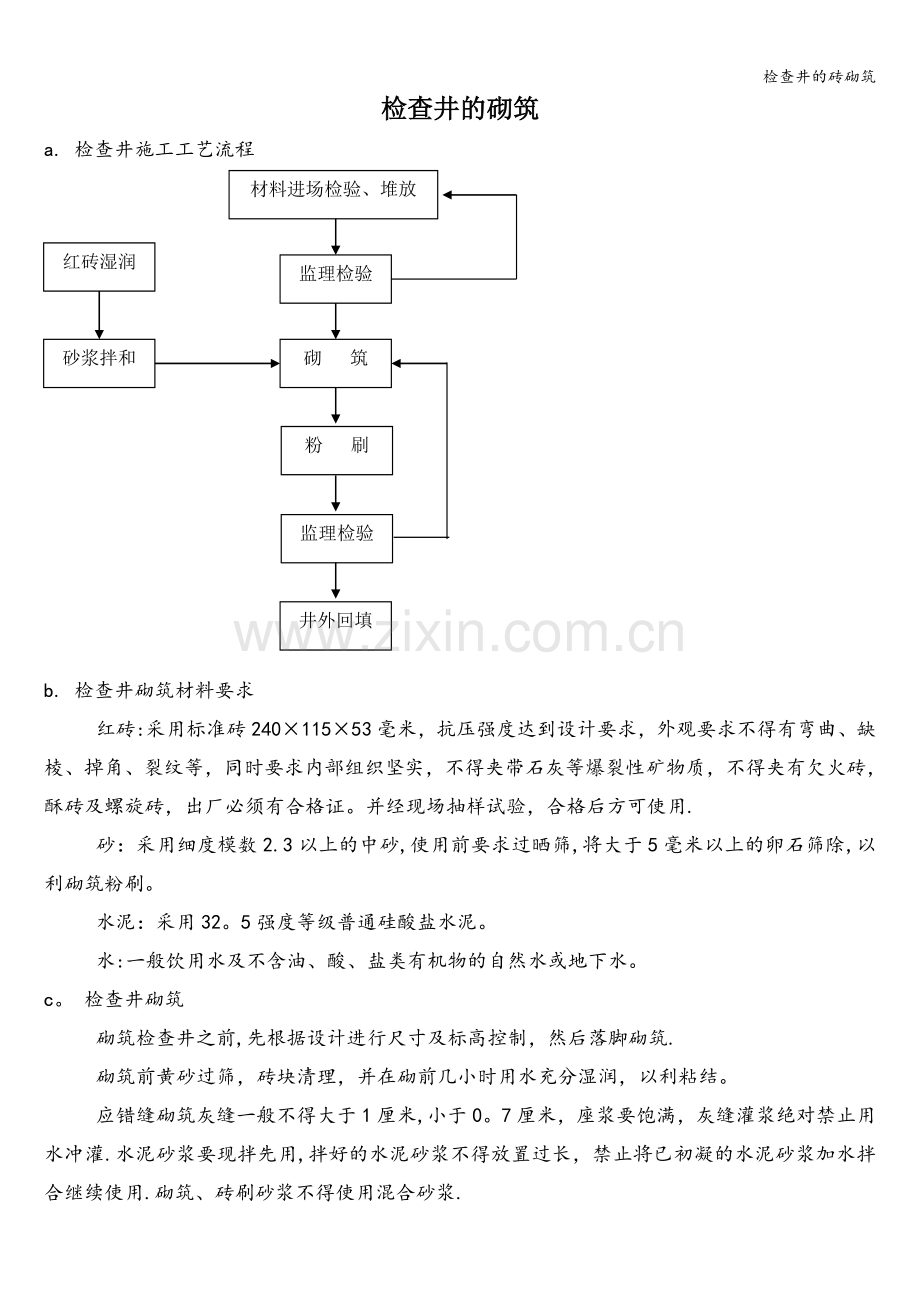

1、检查井的砖砌筑检查井的砌筑a. 检查井施工工艺流程材料进场检验、堆放监理检验砌 筑粉 刷监理检验井外回填红砖湿润砂浆拌和 b. 检查井砌筑材料要求红砖:采用标准砖24011553毫米,抗压强度达到设计要求,外观要求不得有弯曲、缺棱、掉角、裂纹等,同时要求内部组织坚实,不得夹带石灰等爆裂性矿物质,不得夹有欠火砖,酥砖及螺旋砖,出厂必须有合格证。并经现场抽样试验,合格后方可使用.砂:采用细度模数2.3以上的中砂,使用前要求过晒筛,将大于5毫米以上的卵石筛除,以利砌筑粉刷。水泥:采用32。5强度等级普通硅酸盐水泥。水:一般饮用水及不含油、酸、盐类有机物的自然水或地下水。c。 检查井砌筑砌筑检查井之前
2、,先根据设计进行尺寸及标高控制,然后落脚砌筑.砌筑前黄砂过筛,砖块清理,并在砌前几小时用水充分湿润,以利粘结。应错缝砌筑灰缝一般不得大于1厘米,小于0。7厘米,座浆要饱满,灰缝灌浆绝对禁止用水冲灌.水泥砂浆要现拌先用,拌好的水泥砂浆不得放置过长,禁止将已初凝的水泥砂浆加水拌合继续使用.砌筑、砖刷砂浆不得使用混合砂浆.井角砖应砌成齿形互相衔接,以增强墙身牢固。墙身如当天不等砌完待再砌时,须在已砌砖之上洒水湿润,以利粘合。预留支管应随砌随安,管口与井内壁平齐,其管径、方向、标高应符合设计要求,管与井壁衔接处应严密,不得渗水.支管应用砖砌封堵,水泥砂浆抹面,并做好标记。检查井粉刷,井外部分应随砌随抹

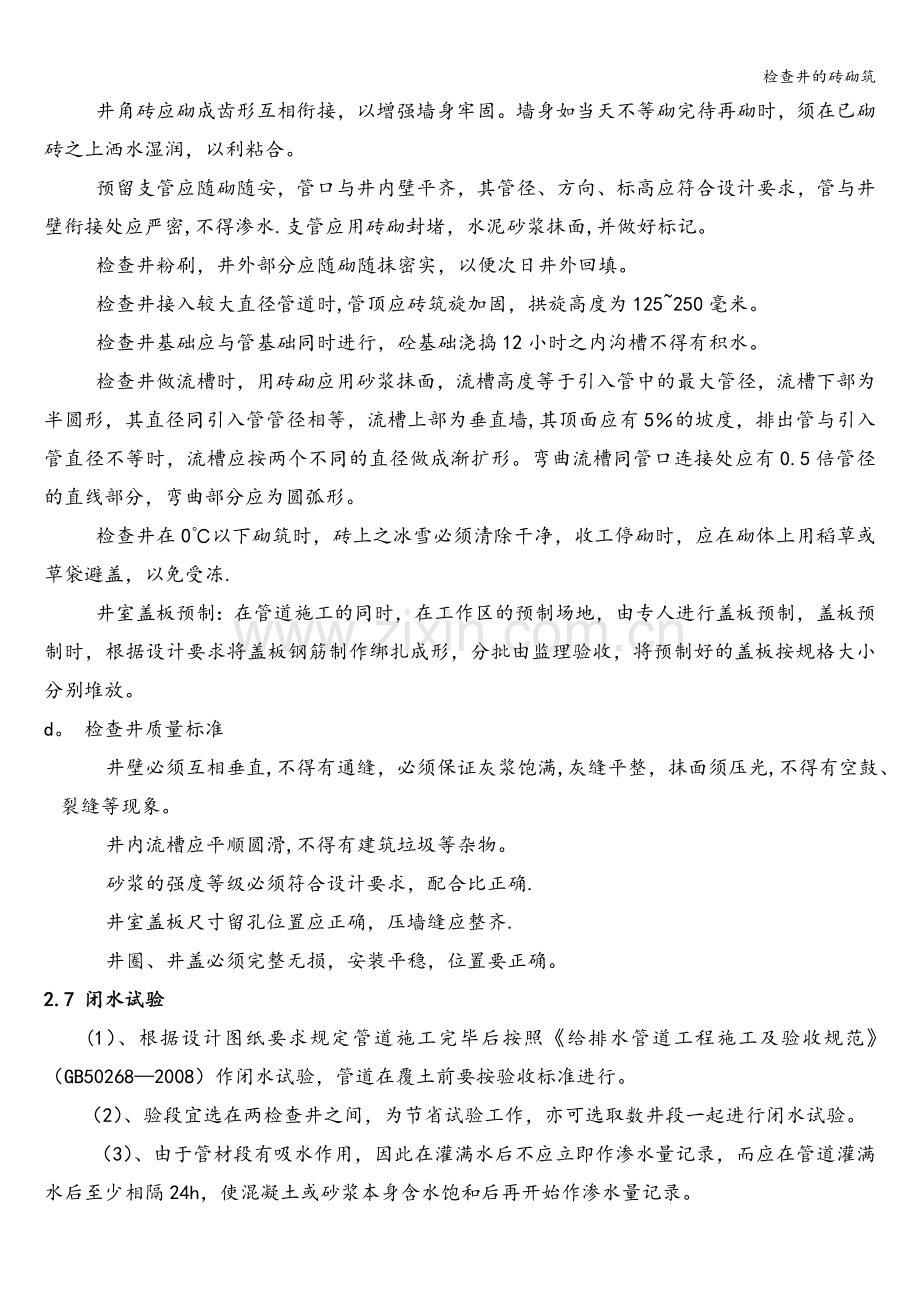

3、密实,以便次日井外回填。检查井接入较大直径管道时,管顶应砖筑旋加固,拱旋高度为125250毫米。检查井基础应与管基础同时进行,砼基础浇捣12小时之内沟槽不得有积水。检查井做流槽时,用砖砌应用砂浆抹面,流槽高度等于引入管中的最大管径,流槽下部为半圆形,其直径同引入管管径相等,流槽上部为垂直墙,其顶面应有5的坡度,排出管与引入管直径不等时,流槽应按两个不同的直径做成渐扩形。弯曲流槽同管口连接处应有0.5倍管径的直线部分,弯曲部分应为圆弧形。检查井在0以下砌筑时,砖上之冰雪必须清除干净,收工停砌时,应在砌体上用稻草或草袋避盖,以免受冻.井室盖板预制:在管道施工的同时,在工作区的预制场地,由专人进行盖
4、板预制,盖板预制时,根据设计要求将盖板钢筋制作绑扎成形,分批由监理验收,将预制好的盖板按规格大小分别堆放。d。 检查井质量标准 井壁必须互相垂直,不得有通缝,必须保证灰浆饱满,灰缝平整,抹面须压光,不得有空鼓、裂缝等现象。 井内流槽应平顺圆滑,不得有建筑垃圾等杂物。 砂浆的强度等级必须符合设计要求,配合比正确. 井室盖板尺寸留孔位置应正确,压墙缝应整齐. 井圈、井盖必须完整无损,安装平稳,位置要正确。2.7 闭水试验(1)、根据设计图纸要求规定管道施工完毕后按照给排水管道工程施工及验收规范(GB502682008)作闭水试验,管道在覆土前要按验收标准进行。(2)、验段宜选在两检查井之间,为节省
5、试验工作,亦可选取数井段一起进行闭水试验。(3)、由于管材段有吸水作用,因此在灌满水后不应立即作渗水量记录,而应在管道灌满水后至少相隔24h,使混凝土或砂浆本身含水饱和后再开始作渗水量记录。(4)、向管道内充水比保持上游管顶以上2m检查,不得有漏水现象,管道24h水头压力,外面的渗水量应不大于按下式计算的允许渗水量;钢筋混凝土管Q1.25D1/2 Q-每1km管道长度24h的允许渗水量Di管道内径(mm)2。8 沟槽回填管道经过验收合格后,进行沟槽回填。沟槽回填土,对于不同的部位有不同的要求,以达到既保护管道安全,又满足上部承受动、静荷载;既要保证施工过程中管道安全又保证上部修路、交通放行后的
6、安全。(1)管道工程的主体结构经验收合格,凡已具备还土条件均及时还土,尤其先将胸腔部分还好.(2)沟槽回填前应先选好合格土源,将槽底木料、草帘等杂物清除干净.(3)槽底如有积水,应先排除,严禁带水回填,以免出现“弹簧土”.当日回填应当日夯实。(4)沟槽回填土,必须确保构筑物的安全,管道、井室等不移位、不破坏。因此,回填土应注意以下事项:1)槽底及管顶以上30cm范围回填:a.回填应在管座混凝土强度5Mpa以上,方可进行。b. 不得回填淤泥腐植土及有机物质。回填土中不得含有碎砖、石块及大于10cm的硬土块。c.沟槽两侧应同时回填,两侧高差不得超过30cm.d。管顶以上50cm范围内的夯实,宜用木夯轻夯。
