中铁建工集团有限公司 “天集·青云明珠”项目住宅小区Ⅱ标段土方施工方案

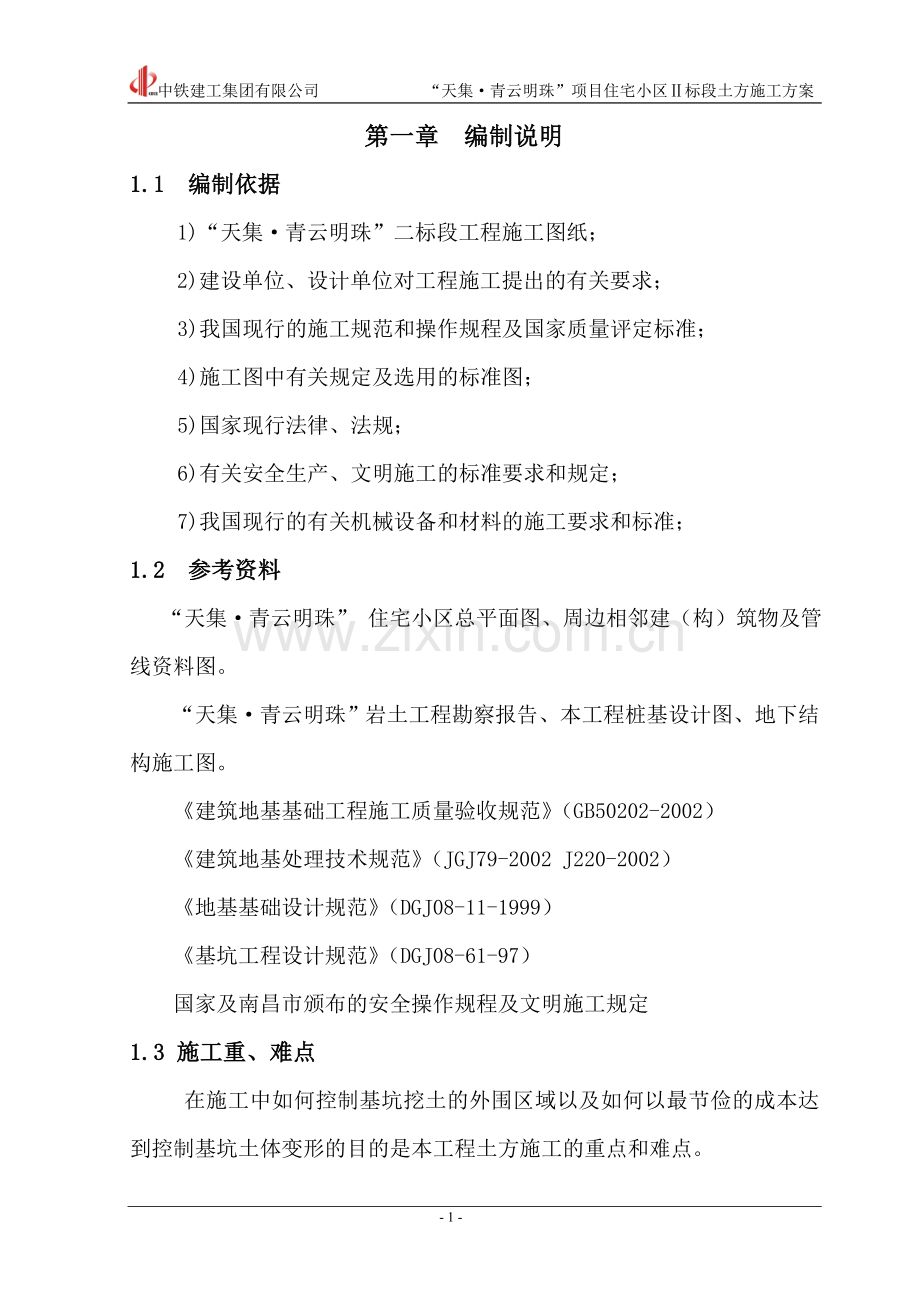

第一章 编制说明
1.1 编制依据
1)“天集·青云明珠”二标段工程施工图纸;
2)建设单位、设计单位对工程施工提出的有关要求;
3)我国现行的施工规范和操作规程及国家质量评定标准;
4)施工图中有关规定及选用的标准图;
5)国家现行法律、法规;
6)有关安全生产、文明施工的标准要求和规定;
7)我国现行的有关机械设备和材料的施工要求和标准;
1.2 参考资料
“天集·青云明珠” 住宅小区总平面图、周边相邻建(构)筑物及管线资料图。
“天集·青云明珠”岩土工程勘察报告、本工程桩基设计图、地下结构施工图。
《建筑地基基础工程施工质量验收规范》(GB50202-2002)
《建筑地基处理技术规范》(JGJ79-2002 J220-2002)
《地基基础设计规范》(DGJ08-11-1999)
《基坑工程设计规范》(DGJ08-61-97)
国家及南昌市颁布的安全操作规程及文明施工规定
1.3 施工重、难点
在施工中如何控制基坑挖土的外围区域以及如何以最节俭的成本达到控制基坑土体变形的目的是本工程土方施工的重点和难点。

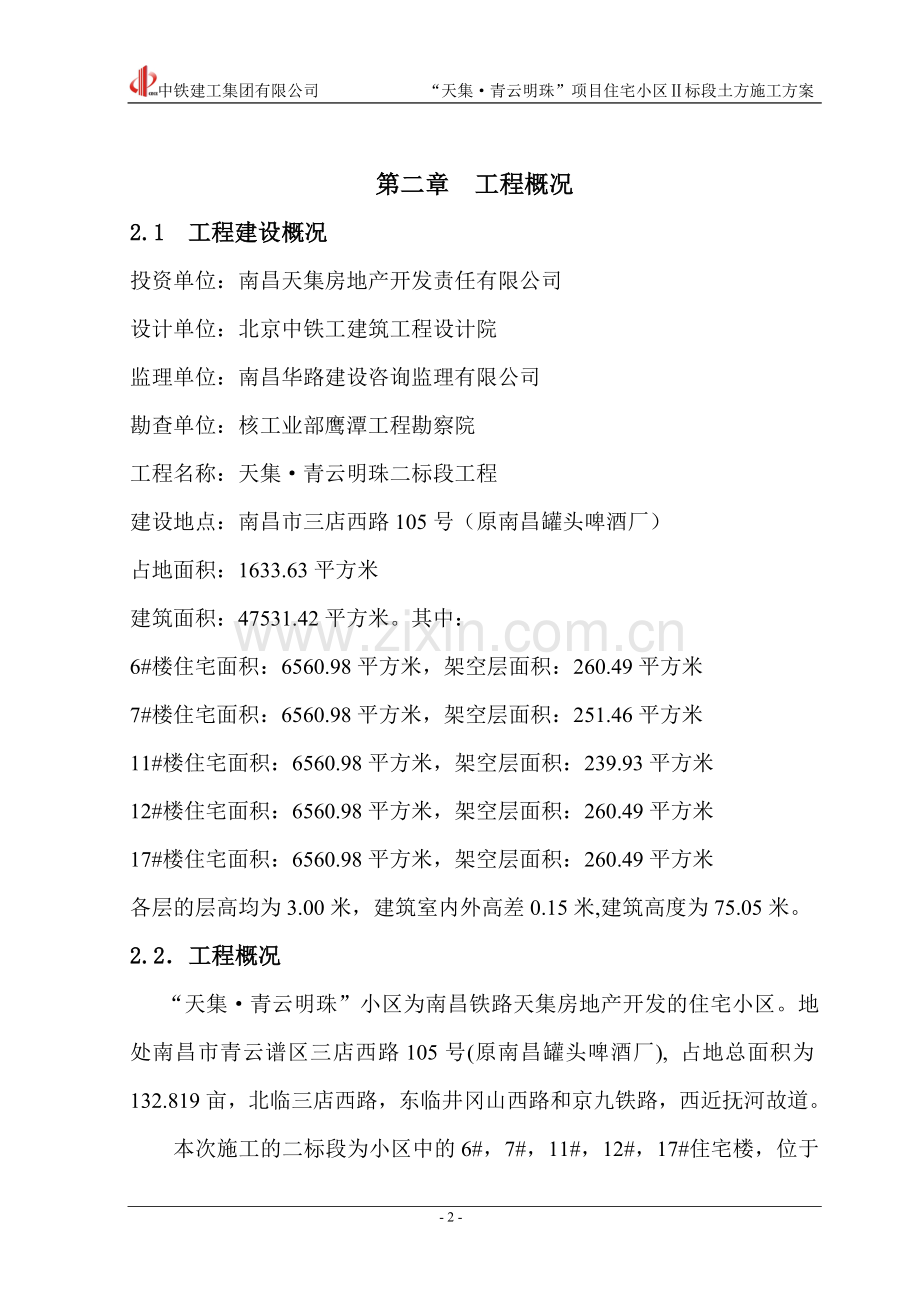

第二章 工程概况
2.1 工程建设概况
投资单位:南昌天集房地产开发责任有限公司
设计单位:北京中铁工建筑工程设计院
监理单位:南昌华路建设咨询监理有限公司
勘查单位:核工业部鹰潭工程勘察院
工程名称:天集·青云明珠二标段工程
建设地点:南昌市三店西路105号(原南昌罐头啤酒厂)
占地面积:1633.63平方米
建筑面积:47531.42平方米。其中:
6#楼住宅面积:6560.98平方米,架空层面积:260.49平方米
7#楼住宅面积:6560.98平方米,架空层面积:251.46平方米
11#楼住宅面积:6560.98平方米,架空层面积:239.93平方米
12#楼住宅面积:6560.98平方米,架空层面积:260.49平方米
17#楼住宅面积:6560.98平方米,架空层面积:260.49平方米
各层的层高均为3.00米,建筑室内外高差0.15米,建筑高度为75.05米。
2.2.工程概况
“天集·青云明珠”小区为南昌铁路天集房地产开发的住宅小区。地处南昌市青云谱区三店西路105号(原南昌罐头啤酒厂), 占地总面积为132.819亩,北临三店西路,东临井冈山西路和京九铁路,西近抚河故道。
本次施工的二标段为小区中的6#,7#,11#,12#,17#住宅楼,位于整个小区的中部,是由五栋塔楼及其地下室组成的高层住宅,每层塔楼均为首层架空,上部为一梯两户,共23层住宅楼,每栋塔楼均设有两部电梯(一部兼作消防电梯)和一部直接对外通风采光的剪刀楼梯作为防烟疏散楼梯,且直通至屋顶,屋顶设有电梯机房。
本建筑属于高层住宅,建筑类别为一类,耐火等级为一级,地下室为小型停车库,车库的建筑分类为大型停车库,防火等级为一类,耐火等级为一级,地下室共分为三个防火区,车库为第一、第二防火分区,设备区为第三防火分区;屋面防水等级为二级,结构类型为短支剪力强结构,抗震设防烈度为6度,结构设计使用年限为50年。
建筑物的坐标方位详见总图,室内地坪相对标高±0.000相对于绝对标高值26.80。
第三章 施工方法
3.1 施工原则
1)严格遵循施工规范、工程设计要求,重视工程难点、特点,确保周边建(构)筑物、管线的安全。
2)监测与施工同步,信息指导施工,避免野蛮、冒进施工。
3)加强协作与沟通,统一意见,集思广益。
3.2 土方开挖的主要施工风险的处理措施
1)土方开挖过程中基坑结构变形过大:当开挖时出现基坑结构变形过大时,立即停止挖土,必要时进行土方回填,最大限度控制变形的发展,并与设计等相关单位,现场勘验,研究确定补救方案,确保变形得到有效控制后,再进行土方开挖。
2)对渗水但没有泥沙带出的深水点,采用“引流-修补”措施。
对渗、漏水量大的渗水点,根据渗水点深度,采用开挖修补或压密注浆进行封堵。
3.3 土方工程的施工方案
本工程土方开挖按业主要求在地下室外墙外边线外放2米再进行1:0.5放坡,此举主要是考虑到在桩基施工中是先进行人工挖孔桩的施工再进行钻孔灌注桩的施工,因此必须保留人工施工的作业面和机械钻孔的钻机工作面. 挖出的部分土方留置场地内用于基坑回填,多余的土方将运出场外堆放在指定地点.
3.3.1施工工艺流程
测放开挖框线,确定开挖顺序→进场开挖基坑→放坡、护坡→排水→标高监测→人工清整300mm高余土→垫层施工→砖模或木模施工→地下室结构施工→外墙防水及防水保护墙施工→运土进场分层回填、夯实→标高监测
3.3.2施工顺序
本工程土方开挖顺序在水平方向均从东向西方向开挖,塔楼地下室与车库同时开挖
3.3.3施工方法
根据本工程特点及地质条件,采用整体1:0.5放坡大开挖的施工方法。见下图“基坑开挖剖面示意图”,具体分述如下:
3.3.2.1测量定位
利用现场测控网定出开挖边线和放坡线并撒上白灰用以控制开挖范围及放坡。开挖过程中采用两台水准仪随时监控开挖标高并用打设标桩的方式进行标记
3.3.2.2开挖
土方开挖采用6台挖机同时从东向西推进,100部10T自卸汽车将多余的土方运至场外,需用做回填的土方运至业主指定地点堆置。场内运土道路采用临时道路组织交通。弃土场配置两台推土机负责清理堆土和道路,另在现场设置车辆调度场和两名专职调度员负责交通指挥,主要管理人员配备对讲机保持联络,随时解决现场突发情况,确保交通畅通无阻。
3.3.2.3 护坡及其排水系统
护坡采用自然放坡1:0.5的做法。另在现场准备一定数量的毛竹片,以备土质异常时之需。(具体施工时需及时和业主、监理沟通)
排水系统采用“明沟+盲沟+集水井”排水体系,集水井兼起局部降水作用。明沟除沿基坑四周设置以外,还要根据地质情况在基坑内纵横向设置,集水井沿基坑四周间距20米并在转角处设置,采用标准砖砌筑500×500×800mm。基坑内排水盲沟填粒径5—7cm松散碎石。排水设备为10部污水泵。边坡上部设置标准砖砌筑明沟挡排水,以防止基坑外积水和冲蚀边坡。排水体系构造做法详见上图“基坑开挖剖面示意图”。
3.3.4 开挖条件
定位测量放线完,确定了开挖方向和土方堆置点,并经验收完毕,基础基坑开挖灰线完。土方运输临时道路修整畅通。
3.3.5土方开挖的注意事项
1)土方开挖须严格按灰线进行,保证不超挖、不少挖。
2)土方开挖过程中需随时抄平、检查。
3)下部留土深度300cm,人工清槽,以免扰动基底。
4)开挖时严禁抓斗猛力扰击边坡,影响边坡稳定。
5)开挖完毕后需立即进行围护,围护栏杆离边坡1.2m,刷黄黑相间油漆,设夜间警示红灯。
6)土质不符合设计要求时,应会同监理工程师、设计单位共同研究处理方案。
7)人工清土需将土堆放于基坑壁外两米至四米范围内,不得堆放于坑壁,以免引起塌方。
8)清理基底验槽完毕后需立即浇筑砼垫层。基坑土方开挖应密切注意天气的变化,合理组织排水,基坑开挖到标高后应及时浇筑混凝土垫层时间不得超过24h。
9)土方开挖阶段认真做好基坑及保护建筑的监测工作,做到每二小时监测一次,发现问题及时停止挖土作业采取补救措施以保证工程的施工能胜利进行。
10)土方开挖时遇到不明管线或构筑物,应立即知会监理和业主,采取妥善保护措施,土方开挖方可继续进行。
11)土方外运运输车全部完全严密封闭,严禁外露土方,运输车进出大门时派专人检查,并检查进出车辆的轮胎,在大门口洗车台上清洗干净后才允许上路。
3.3.6土方回填
1)回填土不许用腐殖土、淤泥土、杂填土、大石块等。
2)回填采用机械回填,压路机进行碾压密实或打夯机夯实,并按规定取样检测。
3.3.7回填土的施工及其质量要求
1)回填土按设计标高要求,平整度要求+2cm。
2)挖土基底清理完毕,平整度要求+2cm。
3)回填土夯实方法:考虑到周边的场地有限,将采用挖土机分层碾压密实,配合人工夯实。
- 8 -
