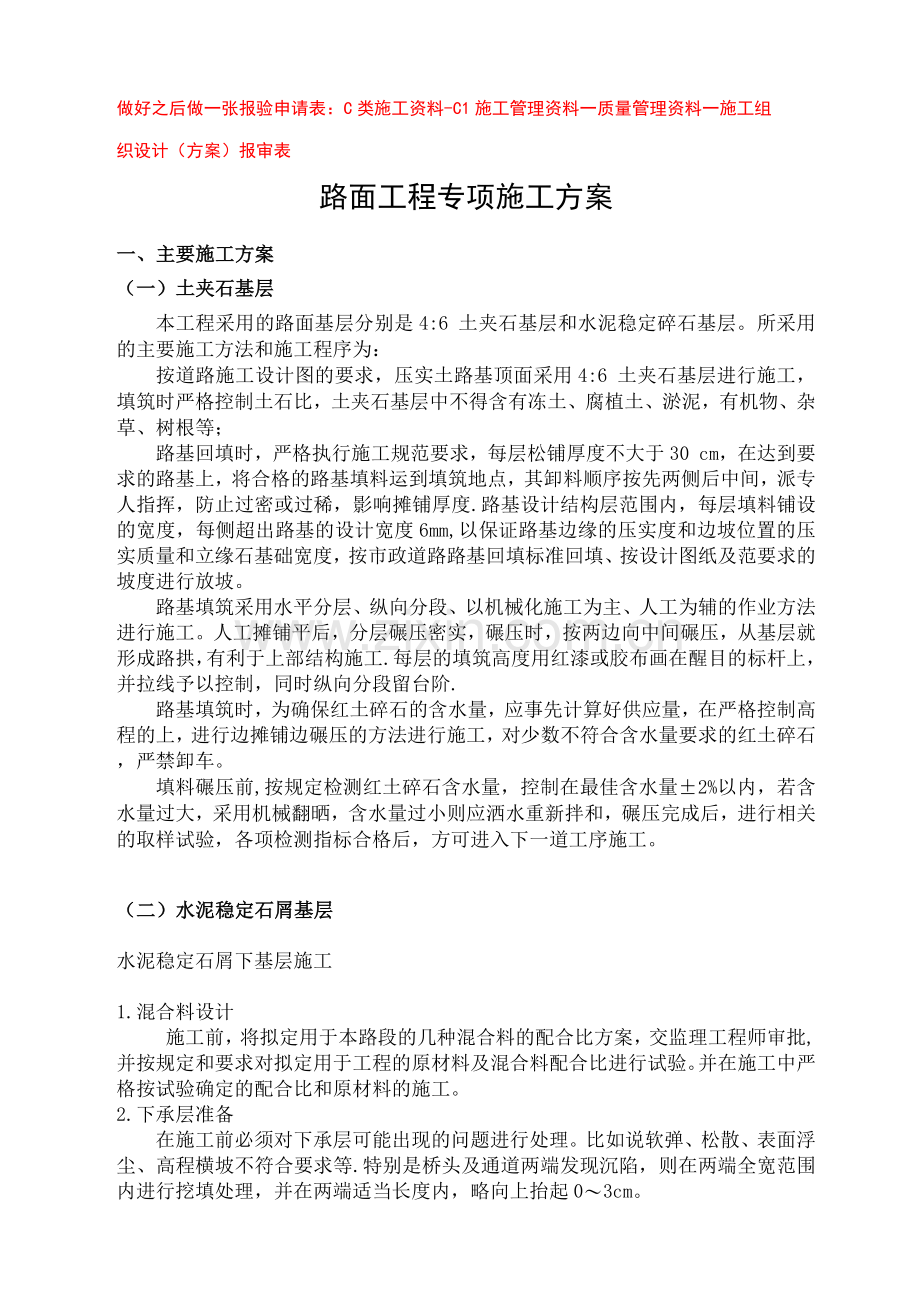

1、做好之后做一张报验申请表:C类施工资料-C1施工管理资料一质量管理资料一施工组织设计(方案)报审表路面工程专项施工方案一、主要施工方案(一)土夹石基层本工程采用的路面基层分别是4:6 土夹石基层和水泥稳定碎石基层。所采用的主要施工方法和施工程序为:按道路施工设计图的要求,压实土路基顶面采用4:6 土夹石基层进行施工,填筑时严格控制土石比,土夹石基层中不得含有冻土、腐植土、淤泥,有机物、杂草、树根等;路基回填时,严格执行施工规范要求,每层松铺厚度不大于30 cm,在达到要求的路基上,将合格的路基填料运到填筑地点,其卸料顺序按先两侧后中间,派专人指挥,防止过密或过稀,影响摊铺厚度.路基设计结构层范

2、围内,每层填料铺设的宽度,每侧超出路基的设计宽度6mm,以保证路基边缘的压实度和边坡位置的压实质量和立缘石基础宽度,按市政道路路基回填标准回填、按设计图纸及范要求的坡度进行放坡。路基填筑采用水平分层、纵向分段、以机械化施工为主、人工为辅的作业方法进行施工。人工摊铺平后,分层碾压密实,碾压时,按两边向中间碾压,从基层就形成路拱,有利于上部结构施工.每层的填筑高度用红漆或胶布画在醒目的标杆上,并拉线予以控制,同时纵向分段留台阶.路基填筑时,为确保红土碎石的含水量,应事先计算好供应量,在严格控制高程的上,进行边摊铺边碾压的方法进行施工,对少数不符合含水量要求的红土碎石,严禁卸车。填料碾压前,按规定检

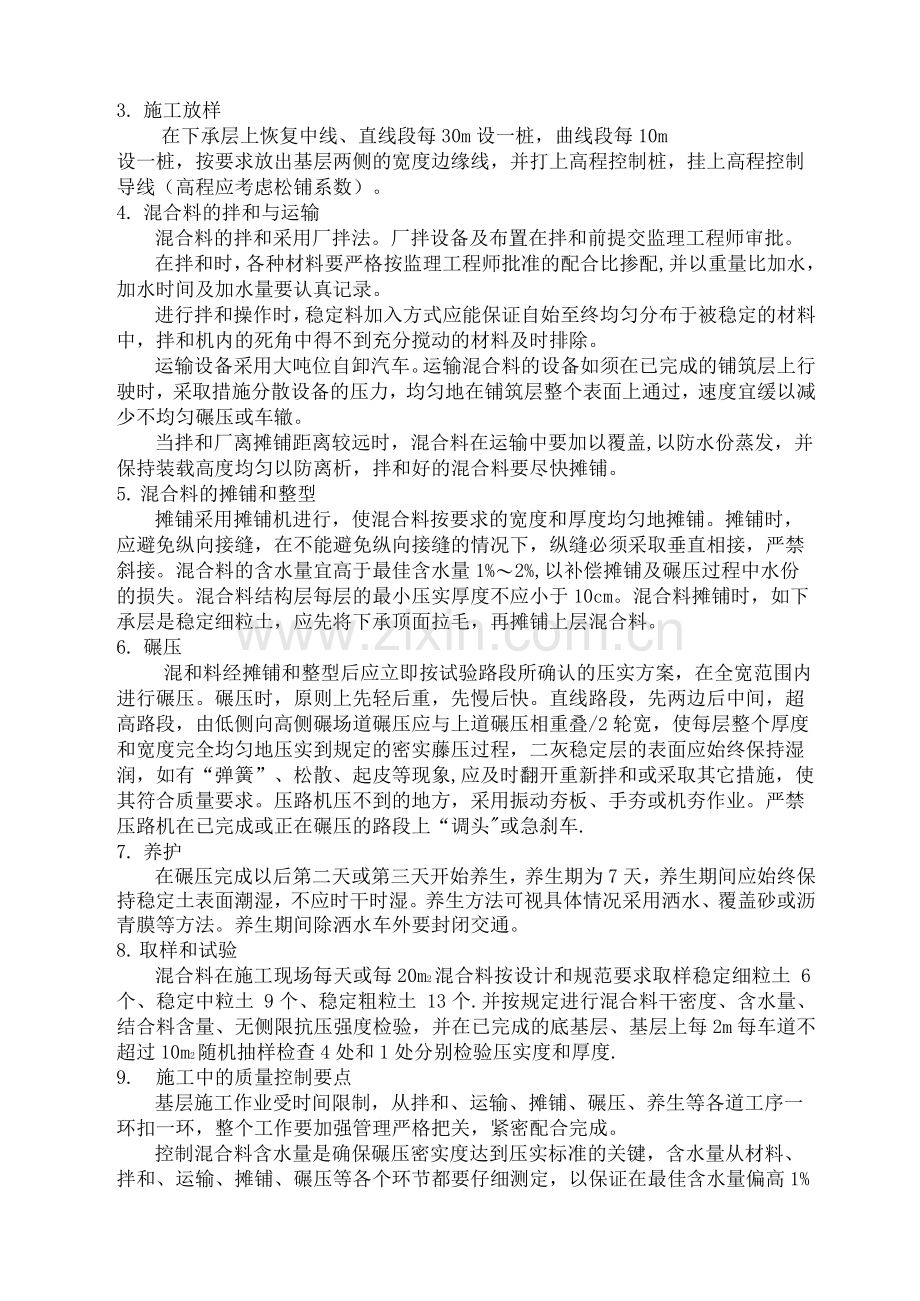

3、测红土碎石含水量,控制在最佳含水量2%以内,若含水量过大,采用机械翻晒,含水量过小则应洒水重新拌和,碾压完成后,进行相关的取样试验,各项检测指标合格后,方可进入下一道工序施工。(二)水泥稳定石屑基层水泥稳定石屑下基层施工1.混合料设计施工前,将拟定用于本路段的几种混合料的配合比方案,交监理工程师审批,并按规定和要求对拟定用于工程的原材料及混合料配合比进行试验。并在施工中严格按试验确定的配合比和原材料的施工。2.下承层准备在施工前必须对下承层可能出现的问题进行处理。比如说软弹、松散、表面浮尘、高程横坡不符合要求等.特别是桥头及通道两端发现沉陷,则在两端全宽范围内进行挖填处理,并在两端适当长度内,

4、略向上抬起03cm。3. 施工放样在下承层上恢复中线、直线段每30m设一桩,曲线段每10m设一桩,按要求放出基层两侧的宽度边缘线,并打上高程控制桩,挂上高程控制导线(高程应考虑松铺系数)。4. 混合料的拌和与运输混合料的拌和采用厂拌法。厂拌设备及布置在拌和前提交监理工程师审批。在拌和时,各种材料要严格按监理工程师批准的配合比掺配,并以重量比加水,加水时间及加水量要认真记录。进行拌和操作时,稳定料加入方式应能保证自始至终均匀分布于被稳定的材料中,拌和机内的死角中得不到充分搅动的材料及时排除。运输设备采用大吨位自卸汽车。运输混合料的设备如须在已完成的铺筑层上行驶时,采取措施分散设备的压力,均匀地在

5、铺筑层整个表面上通过,速度宜缓以减少不均匀碾压或车辙。当拌和厂离摊铺距离较远时,混合料在运输中要加以覆盖,以防水份蒸发,并保持装载高度均匀以防离析,拌和好的混合料要尽快摊铺。5. 混合料的摊铺和整型摊铺采用摊铺机进行,使混合料按要求的宽度和厚度均匀地摊铺。摊铺时,应避免纵向接缝,在不能避免纵向接缝的情况下,纵缝必须采取垂直相接,严禁斜接。混合料的含水量宜高于最佳含水量1%2%,以补偿摊铺及碾压过程中水份的损失。混合料结构层每层的最小压实厚度不应小于10cm。混合料摊铺时,如下承层是稳定细粒土,应先将下承顶面拉毛,再摊铺上层混合料。6. 碾压混和料经摊铺和整型后应立即按试验路段所确认的压实方案,

6、在全宽范围内进行碾压。碾压时,原则上先轻后重,先慢后快。直线路段,先两边后中间,超高路段,由低侧向高侧碾场道碾压应与上道碾压相重叠/2轮宽,使每层整个厚度和宽度完全均匀地压实到规定的密实藤压过程,二灰稳定层的表面应始终保持湿润,如有“弹簧”、松散、起皮等现象,应及时翻开重新拌和或采取其它措施,使其符合质量要求。压路机压不到的地方,采用振动夯板、手夯或机夯作业。严禁压路机在已完成或正在碾压的路段上“调头或急刹车.7. 养护在碾压完成以后第二天或第三天开始养生,养生期为7天,养生期间应始终保持稳定土表面潮湿,不应时干时湿。养生方法可视具体情况采用洒水、覆盖砂或沥青膜等方法。养生期间除洒水车外要封闭

7、交通。8. 取样和试验混合料在施工现场每天或每20m2混合料按设计和规范要求取样稳定细粒土 6个、稳定中粒土 9个、稳定粗粒土 13个.并按规定进行混合料干密度、含水量、结合料含量、无侧限抗压强度检验,并在已完成的底基层、基层上每2m每车道不超过10m2随机抽样检查4处和1处分别检验压实度和厚度.9. 施工中的质量控制要点基层施工作业受时间限制,从拌和、运输、摊铺、碾压、养生等各道工序一环扣一环,整个工作要加强管理严格把关,紧密配合完成。控制混合料含水量是确保碾压密实度达到压实标准的关键,含水量从材料、拌和、运输、摊铺、碾压等各个环节都要仔细测定,以保证在最佳含水量偏高1%左右时进彳丁碾压。做

8、好冬雨季施工措施.施工计划安排在春未和夏季施工,施工期的最低气温应在5C以上,雨季施工时,要保证排水畅通无阻,并采取措施保护石灰、粉煤灰和细集料免遭雨淋。同时密切注意天气预报和天气变化,对不适宜基层施工的天气,工程应暂停施工。(三)沥青混凝土面层沥青面层分二层:细粒式沥青混凝土、中粒式沥青混凝土,其施工方法相同。施工工艺框图见图3-7图37沥青混凝土面层施工工艺框图热拌沥青混合料施工1.下承层准备摊铺混合料之前,必须对下承层按验收规范检验并取得监理工程师的批准,然后按图纸要求洒布沥青透层、粘层或下封层,以保证沥青面层与下层粘结良好.2.施工放样根据沥青面层的设计宽度,在铺筑面的两侧洒上两道石灰

9、线。并在石灰线外侧每间隔一定距离的断面上打上钢筋桩,根据设计高程安装好高程控制导线(采用细钢丝绳),边缘石灰线用于引导摊铺机的前进方向。3.混合料的拌和及运输正式拌和前应进行试拌,试拌的目的是检验拌和设备的各部分工作是否正常,能否按设计配合比进行混合料生产,并确定每盘合适的拌和时间,然后将拌和设备与计算机终端相接,设定后由计算机控制。混合料的运输采用大吨位的自卸汽车。车厢底板必须紧密、清洁、光滑,为防止沥青与车厢粘结,可在车厢底板与侧板上涂一层油水混合液运输车还应配备蓬布,用以保温、防雨、防污染.卸料时,运输车不得撞击摊铺机。4.混合料的摊铺混合料采用单路幅摊铺,用二台摊铺机梯形作业单幅全宽度

10、摊铺。摊铺机在受料前,料斗内应涂刷少量柴油防止沾料。摊铺机应以均匀的速度行驶,它的输出量要和混合料的运送量相匹配,以保证混合料均匀,不间断地摊铺,避免中途停顿,影响施工质量。对摊铺机无法作业的地方,经监理工程师批准可采用人工铺筑。5.接缝的设置摊铺时,要尽量使纵、横两种接缝都保持在最小数量。纵向接缝要设置在通行车辆的轮辙之外,与横坡变坡线的重合应在15cm以内,与下卧层接缝的错位至少为15cm。由于施工过程工作中断,摊铺材料末端已冷却,重新恢复摊铺时,须做成一道横缝,横缝与铺筑方向大致成直角,且在相连的层次和相邻的行程间至少错开1m。6. 碾压混合料完成摊铺和刮平后要立即进行检查宽度、厚度、平

11、整度、路拱及温度,对不合格处要及时调整,随后按试验路确定的压实方案充分均匀地压实,压实分初压、复压和终压,初压采用钢轮压路机或振动压路机;复压采用串联式双轮振动压路机或轮胎压路机;终压采用光面钢轮压路机或振动压路机。碾压时从纵向由低向高,从外向中心开始碾压,在碾压过程中,压路机不得中途停留、转向或制动。压路机压不到的地方,采用振动夯板、手夯或机夯作业。压实时,如接逢处的混合料温度达不到要求,采用加热器提高混合料的温度。达到要求再压实到无缝迹为止.碾压开始温度不得低于120C,终止温度钢轮不得低于70C,轮胎压路机不得低于80C,振动压路机不得低于65C。横向接缝碾压,先用压路机轮宽的1020c

12、m在新铺混合料上碾压,然后逐渐横移,直至整个轮子进入新料。纵向接缝碾压,压路机大部分先位于热沥青上,有1020cm轮宽在冷料层上,然后振动碾压,逐渐过渡到冷料层上.7. 施工中质量控制要点(1) 严格按照规范和设计要求选购材料。(2) 严格按规范要求做好混和料设计试验段工作。(3) 每天混合料生产按要求做好抽提试验及马歇尔稳定度试验,以检验沥青含量是否正确。(4) 派专人检测集料和沥青的加热温度,拌好的混合料温度过高,已影响沥青与集料粘结性能的混合料废弃不用。 严格控制摊铺温度,正常施工摊铺温度不低于110C130C。低温施工不低于120C140C。(6) 合理安排施工计划、沥青摊铺安排适高温季节施工。在雨季施工注意气象预报,加强现场与拌和厂的联系。(7) 沥青混凝土面层铺筑完成 待混合料表面温度低于50C后方可通行,但初期车辆应在路面全幅范围内行驶。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
