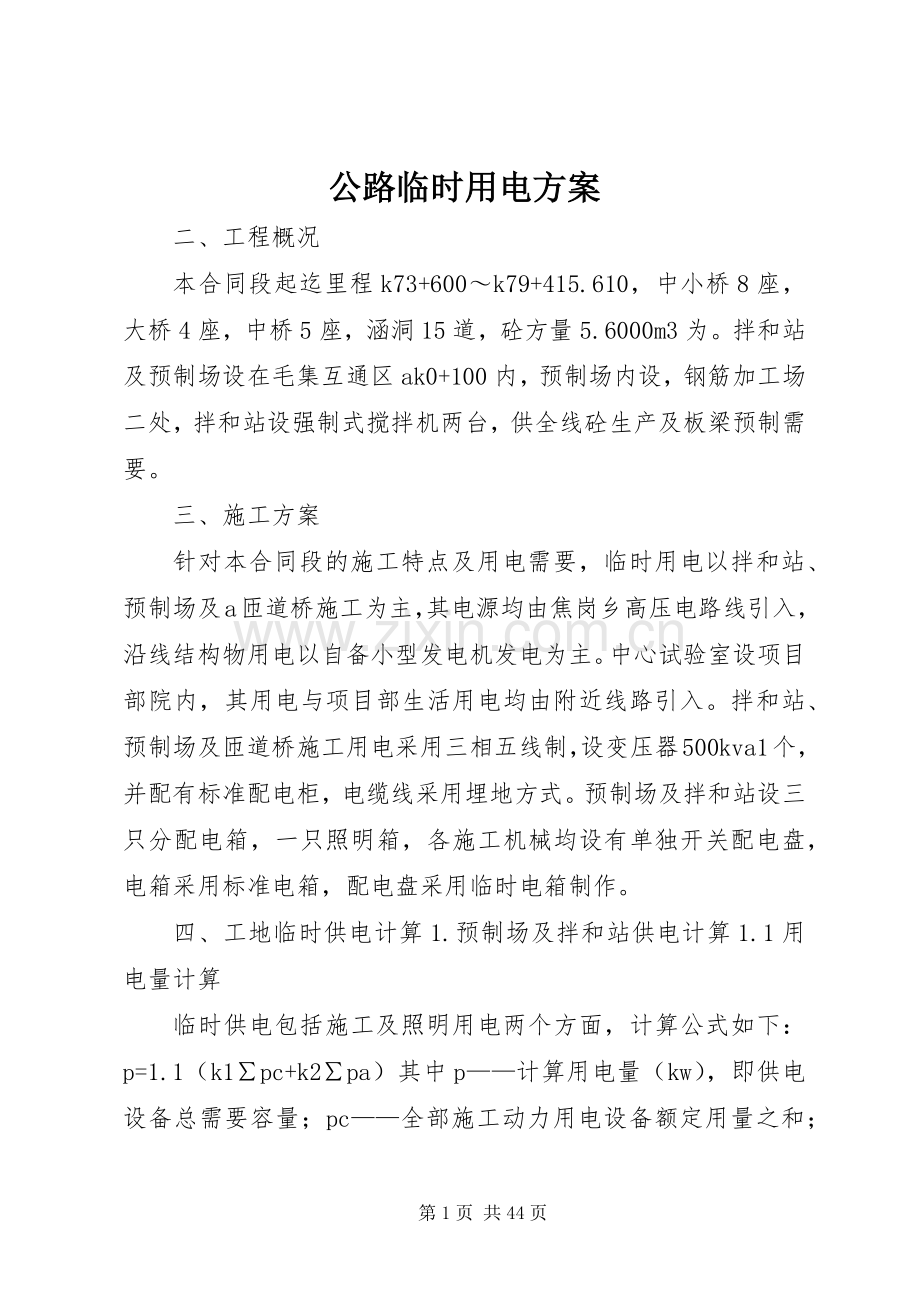

1、公路临时用电方案 二、工程概况 本合同段起迄里程k73+600k79+415.610,中小桥8座,大桥4座,中桥5座,涵洞15道,砼方量5.6000m3为。拌和站及预制场设在毛集互通区ak0+100内,预制场内设,钢筋加工场二处,拌和站设强制式搅拌机两台,供全线砼生产及板梁预制需要。 三、施工方案 针对本合同段的施工特点及用电需要,临时用电以拌和站、预制场及a匝道桥施工为主,其电源均由焦岗乡高压电路线引入,沿线结构物用电以自备小型发电机发电为主。中心试验室设项目部院内,其用电与项目部生活用电均由附近线路引入。拌和站、预制场及匝道桥施工用电采用三相五线制,设变压器500kva1个,并配有标准配电
2、柜,电缆线采用埋地方式。预制场及拌和站设三只分配电箱,一只照明箱,各施工机械均设有单独开关配电盘,电箱采用标准电箱,配电盘采用临时电箱制作。 四、工地临时供电计算1.预制场及拌和站供电计算1.1用电量计算 临时供电包括施工及照明用电两个方面,计算公式如下:p=1.1(k1pc+k2pa)其中p计算用电量(kw),即供电设备总需要容量;pc全部施工动力用电设备额定用量之和;pa全部照明设备额定用电量之和; k1全部施工用电设备同时使用系数,总数10台以内取0.75; 广源高速公路第十二合同段1030台取0.7; k2照明设备同时使用系数,取1.0;全部施工动力用电设备额定用量: 序号机具名称额定
3、功率(kw)距离电源(m)数量1750型搅拌机12040131000型搅拌机1004012电焊机201673总额定功率412照明用电综合考虑p20kw经过计算得到p=1.1(0.7412+1.020)=339kw。 五、变压器安装运行 变压器安装在变压器房内,变压器房砖砌、楼板盖顶,密封,木质门,外开上锁,关柜前空间距离为2m,开关柜后维修通道距离为1m。变压器底部铺设绝缘脚垫,开关柜下设专用的接零和接地端子排,以便检查和维修,各开关统一编号,标明使用方位或较大设备。变压器安装时必须由专业或上级专业人员进行安装、调试。 变压器定期进行检查,注意变压器音响是否正常,有无异常响声或放电声;检查变压
4、器的接地设备是否良好等,填写检查记录。 六、电缆线路的敷设 拌和站、预制场及a匝道桥施工场地内电缆线路采用埋地敷设,埋地敷设深度60cm,在电缆上下均匀铺设6cm细砂,然后覆盖砖作硬质保护层。施工场地外采用架空线路,架空时沿电杆设置,并用绝缘子固定。 七、配电装置 广源高速公路第十二合同段 1、三级配电、两级保护 施工用电采用三级配电、两级保护进行设置,并根据“一机、一闸、一漏、一箱”要求,每台设备设置各自专用开关箱,提高用电安全。按照总配电间、分配电柜、开关箱进行三级配电,分配电柜和开关箱均必须经漏电保护开关保护。第一级漏电保护设置在总配电间内各回路开关电器的末级,其漏电动作电流与漏电动作时
5、间符合规定要求。第二级漏电保护设置在开关箱内各回路隔离开关的负荷侧,与第一级漏电保护配合,形成分级选择性保护,漏电动作电流不大于30ma,漏电动作时间不大于0.1s。 2、电器装置 漏电保护器。施工现场所有用电设备,除保护零线外,采用分级漏电保护系统,每一分支线路有自己的工作零线,并在设备负荷线的首端处设置漏电保护器,额定漏电动作电流不大于30ma,额定漏电动作时间不大于0.1s。漏电保护器要在安装后和使用前按照规定测试内容进行,并定期测试。 接地。将电气设备与大地作金属性联结,进行保护接地,用以保护人体接触设备漏电时的安全,并将变压器进行工作接地,阻值应小于4。在设备比较集中的钢筋作业区、搅
6、拌机一组重复接地,阻值不小于10。水泥罐、地磅作防雷接地,同时进行重复接地。 常有开关。一般机器均须配有随机开关,维修更换时注意按原型号、容量调换,不要随便替换总配电箱及分配电箱内应装设总隔离开关和分路隔离开关,开关箱应装设隔离开关和漏电保护器。开关箱内的开关电器必须能在任何情况下,都可以使用电设备实行电源隔离。 八、现场照明 广源高速公路第十二合同段各施工现场照明线路从分配电箱处引出,装设照明分路开关,并装设熔断电流为15a及15a以下的熔断器保护。 1.室外照明。照明灯具的金属外壳保护接零,单相回路的照明开关箱内装设漏电保护器。室外灯具距离地面3m,钠等金属卤化物灯具距离地面5m以上,灯线
7、固定在接线柱上,灯具内接线牢固。停电时,配备自备电源的应急照明。 2.室内照明。室内灯具安装2.4m高以上,任何灯具、电器的相线经开关控制,潮湿场所的灯头及吊盒使用瓷质防水型。生活电器电源线采用三芯橡皮电缆线,临时宿舍内照明采用36v安全电压照明其,防止私拉、挂接电炊具或违章使用电炉。 九、安全用电组织措施 1.本工程施工现场的用电措施和设备的安装使用,必须严格按规范和本方案执行,施工时必须向电工班组进行详细的安全技术交底工作,介绍安全用电技术措施的总体意图,技术内容和注意事项。用电须经验收合格后使用。 1)从临时用电安装完成开始,定期对临时用电进行检测,主要内容是:接地电阻值、电气设备绝缘电
8、阻值,漏电保护器动作参数等,以监视临时用电是否安全可靠,并做好检测记录。 2)加强日常和定期维修工作记录,及时发现和消除隐患,记载维修时间地点、设备、内容、技术措施、处理结果、维修人员、验收人员等。 3)建筑工程竣工后,临时用电工程的拆除应统一组织和指挥、规定拆除时间、人员、程序、方法、注意事项和防护措施。并须经公司审核批准。 广源高速公路第十二合同段4)项目部要按照jgj59-99建筑施工安全检查标准和“安全生产管理条例”定期对现场用电措施进行检查。 5)定期对专业电工和各类用电人员进行用电安全教育和培训,禁止无证上岗或随意串岗。 2.电气防火措施 1)合理配置、整定、更换各种保护电器、对电
9、路和设备的过载、短路故障进行可靠地保护。 2)在电气装置和线路周围不准放易燃、易爆和强腐蚀介质,不使用火源。 3)在电气装置相对集中场所,配置绝缘灭火器材,并禁止烟火。4)经常进行电气防火知识教育和宣传,提高各类用电人员电气防火自觉性。 5)不得乱拉灯头和各种工具。 6)安装各项机械机具设置,必须符合安全技术规范要求。 3.线路的敷设 1)导线截面严格按设计的规格敷设。 2)电缆配电线路绝缘架空或埋地套管敷设于沟槽内,绑扎电缆须用绝缘线(带)。严禁用金属裸线作绑扎线。3)室内配电线路套管沿墙壁敷设。 4)电缆接头应牢固、可靠,用绝缘物包扎,不得承受张力。电线线路不得沿地面明设。 5)保护零线和
10、接地线必须使用绿、黄双色专用线。 4、配电箱及开关箱的设置 1)分配电箱与开关箱的距离不得超过30米,开关箱与其控制的固 广源高速公路第十二合同段定式用电设备的水平距离不宜超过3米。 2)配电箱、开关箱应装设在干燥,通风场所,不得装设在易受外来固体物撞击,强烈振动及热源烘烤的场所。 3)配电箱、开关箱周围应有足够二人同时工作的空间和通道,不得堆放任何妨碍操作、维修的物品。 4)配电箱、开关箱应装设端正、牢固、移动式电箱装设在坚固的支架上。固定式配电、开关箱的下底与地面的垂直距离应大于1.3米。5)箱内开关电器(含插座)不得歪斜和松动。 6)箱内的工作零线应通过接线端子板连接,并应与保护零线接线
11、端子板分设。 7)箱内的连接线接头不得松动,不得有外露带电部分。 8)金属箱体必须作保护接零,并通过端子板连接,每只电箱均作重复接地。接地桩露出地面15cm以便做电阻侧试。 5、电器装置选择 1)箱内电器必须可靠完好,不准使用破损,不合格的电器。2)每台用电设备应有专用的开关箱,必须实行“一机一闸一保险”严禁同一开关电器直接控制二台及以上用电设备(含插座)。3)开关箱内电器必须能在任何情况下都有可以对用电设备实行电源隔离。 4)对搁置已久重新使用和连续使用一个月的漏电保护器,应认真检查其特性,发现问题及进修理或更换。 5)配电箱、开关箱中导线的进出口设在箱体的下底面,严禁设在箱体的上顶面、侧面
12、,后面或箱门处。进、出线应加护套分路成束做防水弯,导线束不得与箱体进、出口直接接触。 广源高速公路第十二合同段6)使用与维修 a.所有配电箱均标明其名称,用途并作出分路标记(贴线路图)b.所有配电箱门应配锁,配电箱和开关箱应由专人负责。 c.所有配电箱、开关箱应每月进行检查和维修一次。检查、维修人员必须是专业电工。检查、维修时必须按规定穿、戴绝缘鞋、手套,必须使用电工绝缘工具。 d.对配电箱、开关箱进行检查、维修时将其前一级相应的电源开关分闸断电,并悬挂停电标志,严禁带电作业。 e.施工现场停止作业一小时以上时,应将动力开关箱断电上锁。f.配电箱、开关箱内不得放置任何杂物,并应经常保持整洁。g
13、.配电箱、开关箱的进出线不得承受外力。严禁与金属尖锐断口和强腐蚀介质接触。 6、安全用电措施 1)变压器安装后,必须经有关部门以及操作人员共同进行验收,合格后才允许通电投入使用。 2)接地装置必须在线路及配电装置投入运行前完工,并检测其接地电阻数值,合格后使用。 3)现场电气线路及用电设备安装后由现场电气负责人检查合格后方可通电运行。 4)电工应定期做好电气检查工作。移动式电气设备的漏电开关,负荷线应每周检查一次;固定式电气设备的漏电开关,应半月检查一次;电气线路、接地装置的接地电阻应每月检查一次。 5)施工现场视工作量大小、必须配备不少于二名持证电工。6)由项目部指定一名电工负责现场日常用电
14、管理和负责好施工用电 广源高速公路第十二合同段安全技术资料台帐。 7)施工现场用电设备的金属外壳必须接零保护。 8)现场电工必须严格遵守操作规程,安装规程。维修电气设备应尽量断开电源,验明三相无电,方可操作。9)非电工不得私自安装、维修、移动电气设备。10)现场电工不得随意调整开关及熔断器内的熔体规格。 11)运行中的漏电开关发生跳闸必须查明原因排除后才能重新合闸送电,发现漏电开关损坏或失灵必须立即更换。 12)一切用电设备必须按一机、一闸、一保护控制原则,安装施工机具严禁一闸或一保护控制多台设备。 13)现场电工除做好规定的定期检查外,平时必须对电气设备勤巡、勤查、发现安全隐患立即消除,对上
15、级发出的安全用电整改通知书,必须在规定期限内彻底整改。 14)电缆穿越建筑物,构筑物、道路易受机械损伤场所,均采用埋地或架空敷设,严禁沿地面等铺设或绑扎在架子、井架上。 广源高速公路第十二合同段 广灵至浑源高速公路 公路施工临时用电方案 山西晋中路桥建设集团有限公司 广源高速公路路基桥隧工程第十二合同段项目部 第二篇:临时用电方案亦庄新城滨河森林公园工程 园林部分第3标段 临时用电方案 北京天房绿茵园林绿化工程有限公司 一、工程概况 本工程位于亦庄新城,面积约为9万平米。 二、临时施工用电编制依据 1、建设单位提供施工电源容量及位置。 3、建设工程施工现场供用电安全规范gb50194-93 4
16、、施工现场临时用电安全技术规范 5、低压配电设计规范gb50052-95 6、供配电系统设计规程gb50052-95 7、通用用电设备配电设计规程gb50055-93 8、建筑施工安全检查标准jg159-99 9、建筑施工安全检查标准实施指南10建筑施工组织设计与施工规范手册 三、现场勘察及临时用电施工方案的整体构想 1、本设计施工用电为低压供电系统,电源采用380/220伏三相五线制(tn-s供电系统) 2、施工用电线路的导线截面选择 本工程由于没有大型机械用电,主要是生活用电及小型机械用电(如打夯机)所以主线路采用4*10电缆线即可,各分路电缆采用3*4电缆即可。 3、对总、分配电箱和开关
17、箱的要求 对总、分配电箱和开关箱选择及安装基本原则是保证设备在正常和故障情况下,可靠分断电源,在漏电情况下能迅速使设备和人员脱离电源。故应遵守以下几项原则: 3.1、箱内所采用的开关电器必须是合格产品,必须完整无损、动作可靠,绝缘良好。 3.2、总柜(箱)内必须设置在任何情况下能够分断、隔离电源的开关电器。手动刀闸隔离开关一般用作空载情况下通短电路,万能空气断路器或自动空气断路器、接触器等则用在正常负载和故障情况下通、断电路。 3.3、分配电箱内应设刀闸隔离开关,箱内的漏电断路器与配电线路一一对应,其漏电动作什大于开关箱,以确保在下级电箱故障不能分断的情况下起到补充保护作用。分配箱与开关箱距离
18、不应超过30。 3.4、开关箱与用电设备之间衽“一机、一闸、一箱、一漏”,其控制距离不应超过3。防止“一闸多控”带来的误动作造成事故。 3.5、开关箱内的开关电器额定值应殖与用电设备额定容量相适应,箱内应设置刀闸隔离开头和漏电断路器,其额定漏电动作电流30a,额定漏电动作时间0.1。 3.6、手动开关电器只许用于小容量的用电设备(5.5kw以下)和照明电路。容量大于5.5kw的动力设备,尤其是电动机电路,因手动开关通断电速度慢,容易产生强电弧,灼伤人或电器,故采用自动开关或接触器等进行控制。 3.7、配电箱在材质上的要求。施工现场严禁木质材料制作配电箱,故宜采用金属制品或玻璃制品的标准配电箱。
19、 3.8、配电箱内部开关、电器安装要求: 3.8.1、箱内电器安装常规是左大右小,大容量的控制开关,熔断器在左面,右面安装小容量的开关电器。 3.8.2、箱内所有开关电器应安装端正、牢固不得有任何的松动、歪斜的现象, 1并应符合安全规范使用绝缘良好的导线。大容量设备电缆和进出电箱主电缆,必须焊接或压接线比值、鼻子再与开关或端子板连接。 3.8.3、配电箱、开关箱及其内部开关箱电器的所有正常不带电的金属部件均应作可靠的保护接零,保护零线必须采用标准的绿/黄双色多股铜芯线,通过专用线端子板可靠连接,与工作零线区别标识。 3.9、电缆(线)进出配电箱、开关箱,应下进下出;进、出口处加强绝缘,并将导线
20、卡牢固。使其美观安全,禁止从箱体的左、右、上方进出线。 3.10、配电箱、开关箱必须防雨、防尘,箱体应严密、端正,箱门开关松紧适当,便于开关;必须有门锁;端子板一般做在箱体配电板下部或箱内底侧边,并应分别标明“n”“pe”。 3. 11、配电箱、开关箱应在箱门上清晰地标注其编号、名称、用途、责任人,并作分路标志,箱门内应贴上相应的控制线路图。所有配电箱、开关箱均应配锁,专箱专用。 3. 12、配电箱、开关箱的操作要求“3.12.1、操作者必须掌握基本的安全用电知识和使用性能,熟悉有关开关电器的正确操作方法。操作者上岗时应按规定穿戴合格的绝缘劳保用品,并检查确定开关箱及控制设备、线路和保护设施完
21、好后,方可操作。 3.12.2、通电后发现有翁翁声而电机不转动,则应当即拉闸断电,请专业电工进行检查,待消除故障后,才可重新操作。 3. 13、配电箱、开关箱的维修技术措施: 3.13.1、配电箱、开关箱应每月检查一次,并作好定期与巡检的检查维修记录。 3.13. 2、更换熔断器的熔体,应由专职电工进行更换,禁止操作者随意更换。严禁用钢丝、铁丝等不符合安全要求的金属丝作熔体。 四、保护接零或接地 本工地采用tn-s供电系统,保护零线和相线的材质相同,保护零线和重复接地线为绿/黄双色线多股铜线,连接到箱柜、设备和接地体时应采用焊接、压接、螺栓连接或其它可靠方法连接,严禁缠绕式钩挂。专用保护零线应
22、由工作接地线、配电室的零线或第一级漏电保护器电源侧的零线引出。每一接地装置的接地线应采用二根以上导体,在不同点与接地装置做电气连接。 总配电箱、分配电箱以及电源变压器的距离超过50以上的配电箱保护零线(pe)均应重复接地,重复接地电阻欧。 接地体不能用螺纹钢,而应使用钢管或4*镀锌角钢等长.,打入地下,每组打两根,用扁铁或圆钢将两端接地体连接起来。 五、安全用电技术措施及电气防火措施 (一)安全用电技术措施 1、施工现场用电必须按施工现场临时用电安全技术规范和安全用电的其它有关规定及规程,确保施工用电安全。 2、现场电气线路必须按规定架设,规范合理,不得任意拖挂,电线应绝缘良好,不得断裂破皮。
23、 3、各种电动机具应达到两级可靠的漏(触)电保护,漏(触)电保护器应保持灵敏有效状态,并做好定期检查测试记录。 4、各种电动机械设备应符合安全用电要求,做到“一箱、一机、一闸、一保险”,严禁一闸多用,并做到接零保护可靠。 5、现场电工须经专业培训,持证上岗。电工应认真执行本工种的技术规范,禁止违章作业,要加强值班检查,认真做好电气线路、设备的检查工作,及时排除故障或隐患,确保电气运行正常。 6、严禁在工作正乱拉乱接电线和以线带插。严禁分配电箱当开关箱使用。 7、移动灯具易采用安全电压的行灯,行灯变压器应使用双绕组型,严禁使用自耦变压器。 8、配电房必须采取隔离措施,并设干粉灭火器和砂箱。门向外
24、开。 9、严禁使用绝缘老化和破损的导线以及其他用电器具、器材。 10、各种机具的开关箱有操作人员负责管理,作到定机、定人、定岗位职责,门锁有操作人员保管。 (二)电气防火措施 1、建立安全用电保证体系,项目经理、工长全面负责,电工负责总盘的检查、维护,操作者负责单机、开关箱的检查、维护,分公司质安科、现场安全员负责监督检查。 2、现场建立电气安全值班制度,电工负责每日填写现场用电管理安全维护情况记录。 3、经常对广大职工和机电操作人员进行电气安全防火的宣传教育,以提高防火意识和电气消防技能。 4、配备相应的电气防火设施,现场变配电柜、总配电房、分配电箱、塔吊、施工电梯司机室、对焊机工作棚、固定
25、电气焊割点均设置相应的灭火器具。灭火器应定专人负责,经常检查,定期检查维修。 5、宿舍一律使用、灯泡;严禁使用电炉、碘钨灯、大功率灯泡烘烤衣服和取暖,以防电气失火。 六、临时施工用电管理制度 (一)变配电室应定期检查、维护保养,当发现有异常情况时,应立即采取应急抢救措施。 (二)施工现场夜间值班电工必须配备人,当发现故障时,人检修,人实行监护。严禁带电作业。 (三)所有配电箱、开关箱、接地装置均应有现场专业电工进行定期检查并何等好记录,每月检查维修一次并做好记录。检查、维修时必须穿绝缘鞋、戴绝缘手套、使用电工绝缘工具。 (四)每班做好电工维修工作记录,发现问题及时整改。 (五)严禁非专业电工拆
26、装电气,严禁乱拉乱接电源。 (六)作好施工现场临时用电的安全技术档案,整理保管好施工现场临时用电施工方案、修改资料、技术交底资料、临时用电工程检查验收记录、接地电阴测定记录表、定期检查表、电工维修工作记。 七、临时施工用电技术交底 说明。本项目可以根据要、自己的实际情况进行调查补充。 (一)临电工人必须持相关部门颁发的有效上岗证上岗。 (二)上班必须戴安全帽,米以上高处作业必须系安全带。 (三)施工现场临时用电的设施设备安装、使用操作,必须按建筑施工现场临时用电的规定及临时电施工组织设计进行。 (四)在保障安全生产的前提下做到节约,反对浪费。 (五)及时排除整改施工现场用电故障,保障安全生产。
27、临电技术工人要坚守工 3作岗位,做到每天小时轮流值班。 (六)如遇重大事故立即汇报给项目部,作好电工维修记录并上交存档,加强学习不断提高。 八、施工临时用电应急预案 (一)自救 当自己不谨触电时要保持冷静,迅速脱离电源。另外防止摔伤、撞伤等二次事故。 (二)互救 1、发现有人触电时,应迅速使人脱离电源,一般可以采用如下方法: 2、迅速拉开开关,切断电源。 3、如开关离触电地点很远,则应用绝缘良好的电工钳或有干燥木把的利器(如刀、斧等)把电线砍断。 4、若附近无任何合适的绝缘物可利用,而触电者衣服又是干的,救护人员可用干燥的毛巾、衣服包在手上去拉触电者衣服,使其脱离电源。如果救护人未穿鞋或湿鞋,
28、则不能用此方法。 5、在使触电者脱离电源的同时,要防止触电者发生坠落等二次事故。 (三)立即就地诊断当触电者脱离电源后,应立即就地进行诊断,以免延误时机。触电者脱离电源后,一般有以下几种情况: 1、触电者的伤势不重,神志清醒,但心慌、四肢发麻、全身无力或者触电者在触电过程中曾发生过一时昏迷,但已清醒过来,应使触电者在通风场所俯卧安静休息,不要走动,派专人监护,同时应请医生来进行检查,或将触电者抬往医院治疗。 2、触电者的伤势较重,已经昏迷失去知觉,但心跳和呼吸时还正常,这时应将触电者平卧,四周空气流通,衣服解开,以利呼吸,同时对其心跳和呼吸要加强观察,并做好准备,一旦其心脏停跳或停止呼吸,立即
29、作进一步的抢救。 3、触电者伤势严重,已处于“假死“状态,即人已昏迷,心脏停止跳动或呼吸停止,或心跳、呼吸全停止,以上情况一旦出现除应呼救外,应分秒必争,针对上述情况正确地施以不同的抢救方式。在送往医院的路途中也不能中止急救,急救的方式主要由口对口(鼻)人工呼吸法和胸外心脏挤压部分组成。 (四)施工用电管理小组组长:朱小元副组长:王占阳专业负责人:孙鸿斌安全员:马存兵 (五)现场触电应急方案 一旦发生触电事故按上述方法处理,现场任何人员接到呼救信号,立即呼叫现场值班车辆。如不宜请直呼120,并在大门口等待。 第三篇:临时用电专项方案镇海新城核心区d4-1地块建园大厦幕墙工程 临时用电专项方案
30、镇海新城新城核心区d4-1地块建园大厦幕墙工程 临时用电专项方案第一章编制说明 1、本方案是在公司职业安全健康管理体系程序文件基础上制订,根据项目部安全工作的特点,对公司第三层次文件的延伸和补充。项目部通过全面、规范运行公司职业安全健康管理体系,确保实现工程安全生产的可控、在控。 2、项目部把职业安全健康管理作为重大发展战略,并列为优先事项之一,保证全体员工在生活、工作和各项生产活动中的安全与健康,进行由“计划、实施、检查与纠正、评审”四个过程组成的动态循环,不断使职业安全健康管理体系的持续改进。 3、项目部始终贯彻“以人为本”的理念,发动全体员工协商参与,并承诺预防为主,消除施工过程中的危险
31、危害因素,控制施工安全健康风险;项目部承诺遵守法律法规及其它要求,并运用科学的管理方法,持续改进职业安全健康绩效,实现创建无违章项目部、无事故工程的目标。 4、编制依据:国家及地方相关规范操作规程 公司安全管理制度 镇海新城核心区d4-1地块建园大厦幕墙工程 临时用电专项方案 第二章工程概况 1、工程名称:镇海新城核心区d4-1地块建园大厦幕墙工程 2、建设地点:XX市镇海新城核心区 3、建设单位:宁波建园房地产开发有限公司 4、设计单位:XX市建筑设计研究院 5、工程规模:总建筑面积约22449,地下一层,地上十九层, 6、建筑高度79.85米 7、结构形式。框架剪力墙结构。 8、工程概况:
32、本幕墙工程主要包括:玻璃幕墙、石材幕墙、铝板幕墙、铝合金百叶、铝合金格栅、玻璃雨篷、玻璃栏杆、地弹门等。 第三章临时用电安全方案 一、安全用电技术措施 1、保护接地 保护接地是将电气设备不带电的金属外壳与接地极之间做可靠的电气连接。这样,如果当人体触及此外壳时,由于人体的电阻远大于接地体电阻,大部分电流即经接地体流入大地,而流经人体的电流很小,这时只要适当控制接地电阻(一般不大于4),就可减少触电事故发生。但是,在tt供电系统中,即使采用这种保护方式的设备外壳,外壳电压对人体来说还是相当危险的,因此这种保护方式只适用于tt供电系统的施工现场。按规定保护接地的电阻不大于4。 2、保护接零 在电源
33、中性点直接接地的低压电力系统中,将用电设备的金属外壳与供电系统中的零线或专用零线直接作电气连接,称为保护接零。保护接零的作用是,当电气设备的金属外壳带电时,短路电流经零线即成闭合电路,并使其变成单相短路故障。因零线的阻抗很小,所以短路电流很大。短路电流一般大于额定电流的几倍甚至几十倍,这样大的单相短路会使保护装置迅速而准确地动作,切断事故电流,保证人身安全。不管采用保护接地还是保护接零,都有必须注意在同一系统中不允许对一部分设备采取接地,而对另一部分设备采取接零。因为在同一系统中,如果有的设备采取接地,有的设备采取接零,则当采取接地的设备发生碰镇海新城核心区d4-1地块建园大厦幕墙工程 临时用
34、电专项方案 壳时,零线电位将长高,并使所有接零的设备外壳都能带上危险的电压。 3、设置漏电保护器具体要求如下: (1)施工现场的总配电箱和开关箱应至少设置两面三刀级漏电保护器,而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应合理配合,使用权之具有分级保护的功能。 (2)开关箱中必须设置漏电保护器,施工现场所有用电设备,除做保护接零外,还必须在设备负荷线的首端处安装漏电保护器。注意,漏电保护器应装设在配电箱电源隔离开关的负荷侧与开关箱电源隔离开关的负荷侧。(3)漏电保护器的选择应符合gb6829-86漏电电流动作保护器(剩余电流动作保护器)的要求,开关箱内的漏电保护器其额定漏电动作电流应
35、不大于30ma,额定漏电动作时间应小于0.1秒。 (4)在潮湿和有腐蚀介质场所装设的漏电保护器应采用防溅型产品。其额定漏电动作电流不大于15ma,额定漏电动作时间应小于0.1秒。 4、安全电压 这是指不戴任防护设备、接触用电设备时对人体各部位不造成任何损害的电压。我国gb3805-83安全电压中规定,安全电压值的等级有42v、36v、24v、12v及6v五种。同时还规定:当电气设备采用了超过24v电压是,必须采取预防直接接触带电体的保护措施。 对下列特殊场所应使用安全电压照明器: (1)在潮湿和易触及带电体场所的照明电源电压不得大于24v。 (2)在特殊潮湿的现场、导电良好的地面、锅炉或金属容
36、器内工作的照明,其电源电压不得大于12v。 5、电气设备的设置 电器设备的设置应符合下列要求: (1)开关箱应由末级分配电箱配电,开关箱内应一机一闸,每台用电设备应有自己的开关箱,严禁用一个开关电器直接控制两台及两台以上的用电设镇海新城核心区d4-1地块建园大厦幕墙工程 临时用电专项方案 备。 (2)总配电箱应设在靠近电源的地方,分配电箱应装设在用电设备或负荷相对集中的地区。分配电箱与开关箱的距离不得超过30米,开关箱与其控制的固定式用电子表设备的水平距离不宜超过3米。 (3)配电箱、开关箱应装设在干燥、通风及常温场所,不得装设在有严重损伤作用的瓦斯、烟气、蒸气、液体及其他有害介质中,也不得装
37、设在易受外来固物撞击、强烈震动、液体浸溅及热源烘烤的场所。配电箱、开关箱周围应有足够两人同时工作的空间,其周围不得堆放任何有碍操作、维修的物品。 (4)配电箱、开关箱安装要端正、牢固,移动式的箱体应装设在坚固的支架上。固定式配电箱、开关箱的下皮与地面的垂直距离为0.61.5米。配电箱、开关箱采用铁板或优质绝缘材料制作,铁板的厚度应大于1.5。(5)配电箱、开关箱中导线的进线口和出线口应设在箱体下的底面,严禁设在箱体的上顶面、侧面、后面或箱门处。 6、电气设备的安装具体要求如下: (1)配电箱内的电器应首先安装在金属或非木质的绝缘电器安装板上,然后整体紧固在配电箱箱体内,金属板与配电箱体应作电气
38、连接。 (2)配电箱、开关箱内的各种电器应按规定的位置紧固在安装板上,不得歪斜和松动。电器设备之间、设备与板四周的距离应符合有关工艺标准的要求。(3)配电箱内和开关箱内的工作零线应通过接线端子板连接,但应与保护零线接线端子板分设。 (4)配电箱内和开关箱内的连接线应采用绝缘导线,导线的型号及截面应严格执行临时用电图纸的标示截面。各种仪表之间的连接线应使用截面不小于2.5平方毫米的绝缘铜芯导线。注意,导线接头不得松动,不得有外露带电部分。 (5)各种箱体的金属构架、金属箱体、金属电器安装板以及箱内电器的正常不镇海新城核心区d4-1地块建园大厦幕墙工程 临时用电专项方案 带电子表的金属底座与外壳等
39、必须做保护接零。保护零线应经过接线端子板连接。 (6)配电箱后面的导线必须排列整齐,绑扎成束,并用卡钉固定在盘板上,盘后引出及引入的导线应留出适当余长,以便检修。 (7)导线剥削处不应伤线芯过长,导线压头应牢固可靠,多股导线不应盘圈压接,应加装压线端子(有压线孔者除外)。如必须穿孔用顶丝压接时,多股线应涮锡后再压接,不得减少导线股数。 7、电气设备的操作与维修人员电器设备的操作必须条例以下要求: (1)施工现场内临时用电的施工和维修必须由经过培训后取得上岗证书的专业电工完成,电工的等级应同工程的难易程度和技术复杂性相适应。注意,初级电工不允许进行中、高级电工的作业。(2)对各类用电人员的要求:
40、 掌握安全用电基本知识和所用设备的性能; 使用设备前必须按穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施是否完好,严禁设备带“病”运转; 停用的设备必须拉闸断电,锁好开关箱; 负责保护所用设备的负荷线、保护零线和开关箱。发现问题,及时报告解决; 搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。 8、电气设备的使用与维护具体要求如下: (1)施工现场的所有配电箱、开关箱应每月进行一次检查和维修。检查、维修人员必须是专业电工。工作时必须穿戴好绝缘用品,必须使用绝缘的电工工具。 (2)检查与维修配电箱、开关箱时,必须将其前一段相应的电源开关分闸断电,悬挂停电标志牌,严禁带电作业。
41、镇海新城核心区d4-1地块建园大厦幕墙工程 临时用电专项方案 (3)配电箱内盘面上应标明各回路的名称、用途,同时要作出分路标记。(4)总配电箱门和分配电箱门均应配锁,配电箱和开关箱应指定专人负责。施工现场当停止作业1小时以上时,应将动力开关箱上锁。 (5)各种电气箱内不允许放置任何杂物,并应保持清洁。此外,箱内不得挂接其他临时用电设备。 (6)熔断器的熔体更换时,严禁用不符合原规格的熔体代替。 9、施工现场的配电线路应符合以下要求: (1)现场中所有架空线路的导线必须采用绝缘铜线或绝缘铝线,而且导线应架设在专用电线杆上。 (2)架空线的导线截面最小不得小于下列截面。当架空线用铜芯绝缘线时,其导
42、线截面不小于10平方毫米;当用铝芯绝缘线时,其截面不小于16平方毫米。跨越铁路、公路、河流时,其电力线路档距内的架空绝缘铝线最截面不小于36平方毫米,绝缘铜线截面不小于16平方毫米。 (3)架空线路的导线接头:在一个档距内每一层架空线的接头数不得超过该层导线条数的50%,且一根导线只允许有一个接头;线路在跨越铁路、公路、河流时,其电力线路档距内不得有接头。(4)架空线路相序的排列: tt系统供电时的相序排列:面向负荷从左向中为l、n、l、l;tn-s系统或tx-c-s系统供电和保护零线在同一横担架设时的相序排列:面向负荷从左至右为l、n、l、l、p; tn-s系统或tn-c-s系统供电时,动力
43、线、照明线如同杆架设在上下两层横担,其相序排列方法:上层横担,面向负荷从左至右为l、l、l;下层横担面向负荷从左至右为l、(l、l)、n、p。当照明线在两个横担上架设时,最下层横担面向负荷,最右边的导线为保护零线p。 (5)架空线路的档距一般为30米,最大不得大于35米;线间距离应大于0.3米。镇海新城核心区d4-1地块建园大厦幕墙工程 临时用电专项方案 (6)施工现场内导线最大弧垂与地面距离不小于4米,跨越机动车道时为6米。(7)架空线路所使用的电杆应为专用的混凝土杆或木杆。当使用木杆时,木杆不得腐朽,其梢径应不小于130。 (8)架空线路所使用的横担、角钢及杆上的其他配件,应视导线截面、杆
44、的类型具体选用。杆的埋设、拉线的设置均应符合有关施工规范。 10、电焊操作安全保护规范 (1)焊工必须持证作业,严格遵守焊接作业“十不焊”原则;(2)不按规定办理动火审批手续的不得进行焊接作业; (3)登高作业的焊工必须戴安全帽、挂安全带,并按规定穿戴好其它劳动防护用品。 (4)高焊接必须背专门盛放焊条及其它焊接工具的专用工具袋,焊接用的材料配件、工具等须离楼层沿边超过1米,以防坠落。(5)焊接现场应设专人监护,并备有足够的消防器材; (6)气割作业前,应检查确认所使用的氧气、乙炔气导管完好无损,符合安全规定,其中氧气管为红色,乙炔管为黑色。 (7)作业前,应检查电焊电缆的完好无损,保证良好的绝缘效果,如发现问题应立即予以修补或更换,电缆线长度不宜超过30米;(8)电焊机接线柱及外露带电部位的防护罩不得任意拆卸; (9)严禁利用建筑物内的金属结构、轨道、暖气设施、管道及其它金属物体作电焊导线电缆
