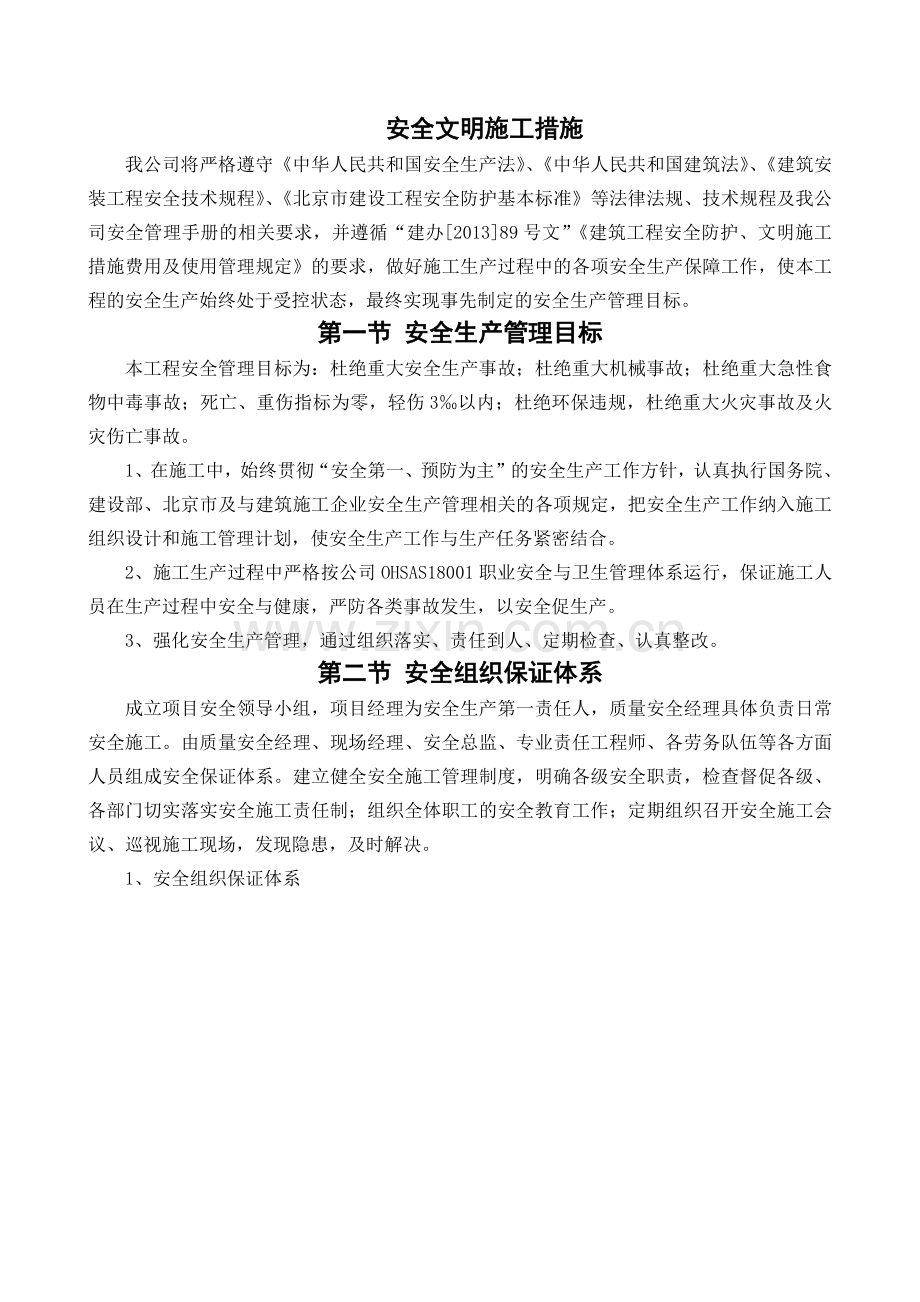

我公司将严格遵守《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《建筑安装工程安全技术规程》、《北京市建设工程安全防护基本标准》等法律法规、技术规程及我公司安全管理手册的相关要求,并遵循“建办[2013]89号文”《建筑工程安全防护、文明施工措施费用及使用管理规定》的要求,做好施工生产过程中的各项安全生产保障工作,使本工程的安全生产始终处于受控状态,最终实现事先制定的安全生产管理目标。
第一节 安全生产管理目标
本工程安全管理目标为:杜绝重大安全生产事故;杜绝重大机械事故;杜绝重大急性食物中毒事故;死亡、重伤指标为零,轻伤3‰以内;杜绝环保违规,杜绝重大火灾事故及火灾伤亡事故。
1、在施工中,始终贯彻“安全第一、预防为主”的安全生产工作方针,认真执行国务院、建设部、北京市及与建筑施工企业安全生产管理相关的各项规定,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合。
2、施工生产过程中严格按公司OHSAS18001职业安全与卫生管理体系运行,保证施工人员在生产过程中安全与健康,严防各类事故发生,以安全促生产。
3、强化安全生产管理,通过组织落实、责任到人、定期检查、认真整改。
第二节 安全组织保证体系
成立项目安全领导小组,项目经理为安全生产第一责任人,质量安全经理具体负责日常安全施工。由质量安全经理、现场经理、安全总监、专业责任工程师、各劳务队伍等各方面人员组成安全保证体系。建立健全安全施工管理制度,明确各级安全职责,检查督促各级、各部门切实落实安全施工责任制;组织全体职工的安全教育工作;定期组织召开安全施工会议、巡视施工现场,发现隐患,及时解决。

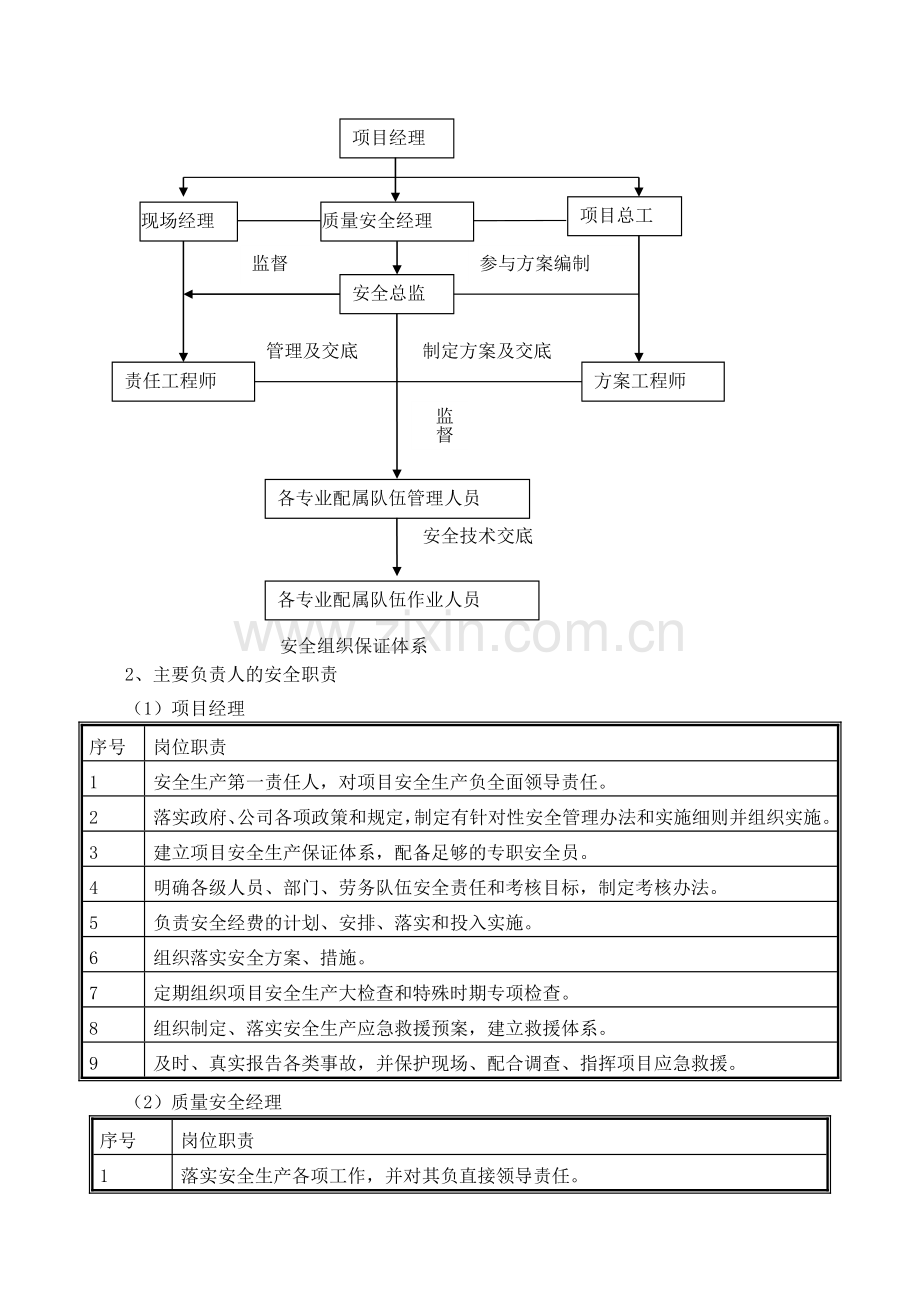

1、安全组织保证体系
项目经理
质量安全经理
项目总工
安全总监
责任工程师
方案工程师
各专业配属队伍管理人员
各专业配属队伍作业人员
监督
参与方案编制
管理及交底
制定方案及交底
监督
安全技术交底
安全组织保证体系
现场经理
2、主要负责人的安全职责
(1)项目经理
序号
岗位职责
1
安全生产第一责任人,对项目安全生产负全面领导责任。
2
落实政府、公司各项政策和规定,制定有针对性安全管理办法和实施细则并组织实施。
3
建立项目安全生产保证体系,配备足够的专职安全员。
4
明确各级人员、部门、劳务队伍安全责任和考核目标,制定考核办法。
5
负责安全经费的计划、安排、落实和投入实施。
6
组织落实安全方案、措施。
7
定期组织项目安全生产大检查和特殊时期专项检查。
8
组织制定、落实安全生产应急救援预案,建立救援体系。
9
及时、真实报告各类事故,并保护现场、配合调查、指挥项目应急救援。
(2)质量安全经理
序号
岗位职责
1
落实安全生产各项工作,并对其负直接领导责任。
2
根据进度计划,编制安全生产措施计划,并监督实施。
3
落实措施经费及时投入、专款专用。
4
考核各级各类人员安全生产责任制的落实情况。
5
领导安全教育、培训、考核活动,听取、采纳合理化建议,开展重大安全活动。
6
组织每周巡检、安全例会。
7
领导安全总监、安全员开展监督检查工作,安排隐患整改。
8
组织大型机械设备、安全防护措施的检查、验收。
9
落实紧急救援预案、设备、设施,组织应急演练。
10
及时、如实上报事故,组织紧急抢救、保护现场,配合调查。
(3)生产经理
序号
岗位职责
1
落实安全生产各项工作,贯彻落实安全是进度保证的思想。
2
及时向质量安全经理提供进度计划、修改计划。
3
督促、组织责任师落实安全生产责任制、安全教育培训考核制度、每日每周巡检制度、安全例会制度等。
4
参与大型机械设备、安全防护措施的检查、验收、整改落实。
5
参与应急演练。
6
及时、如实上报事故,参与紧急抢救、保护现场,配合调查。
(4)项目总工
序号
岗位职责
1
负责安全技术管理工作,对项目安全生产负技术领导责任。
2
组织编制、审核、审批施组、方案、方案交底、修改措施时,必须包含有针对性安全技术措施,并监督检查执行情况。
3
及时解决安全技术措施执行中出现的问题。
4
审批安全方面的新材料、新工艺,并组织交底。
5
参加大型机械设备、安全防护措施的检查验收。
6
参加事故调查、分析、处理,制定重大隐患整改方案,并指导实施。
(5)安全部经理
序号
岗位职责
1
负责安全生产管理、监督工作。
2
组织开展危害因素辨识、风险评价工作。
3
参与安全方案、技术措施编制,并监督检查执行情况。
4
组织开展安全宣传教育、培训考核活动,督促劳务班组安全教育活动。
5
检查、监督、落实各级人员持证上岗
6
组织总包、劳务队伍安全员日检,制止、查处违章行为、人员,及时发现、处理隐患,必要时局部停工、全面停工整顿,履行安全否决权。
7
督促、参加机械设备、安全防护措施的检查验收。
8
负责安全设备、防护器材、劳动保护用品、急救设备及器具的验收和监督管理。
9
负责安全应急预案演练、落实。
10
参加事故调查、处理,监督整改措施的落实。
第三节 安全管理制度
一、安全教育和持证上岗制度
我公司安全教育覆盖所有在施人员,各级年审、教育、培训均必须考试合格、签发合格证后持证上岗,不合格者不准上岗。分层次逐级教育主要包括内容如下:
序号
人员
培训组织
1
项目负责人
每年安全生产培训时间≥30学时。
2
项目管理人员
每年安全生产培训时间≥20学时。
3
专职安全员
持证上岗,每年安全生产培训时间≥40学时。
4
劳务队伍负责人
每年接受公司≥24学时安全专项培训。
5
特种作业人员
必须通过政府部门专项安全技术培训。每年接受公司≥20学时安全专项培训。
6
普通工人
接受进场教育三级教育。
组织安全教育
新工人三级教育
(各协作单位)
特种工人培训教育
班前教育技术交底
(各协作单位)
安全资料下发
批阅教育考卷
填写教育卡
培训资料下发
上岗证填写教育卡
三检查班前工具检查日安全注意事项
上报经理部
备案
上报安全总监
备案
责任工程师
监督检查
工人进场教育流程图
二、安全活动制度
1、班前安全生产讲话
每天上班前,班组负责人组织班组人员,针对当天任务,有针对性进行班前安全讲话,提出具体注意事项,并做好记录,总包责任师监督。
2、安全教育
(1)每周一固定时间组织所有人员开展安全教育活动。由安全总监组织,总结一周安全生产情况,布置本周安全防护要点,开展有针对性的安全教育,提高全员安全意识。
(2)关键岗位人员安全资格教育
1)项目经理、主任工程师、安全总监(安全主管、安全员)、分包队伍负责人、特种作业人员必须经政府主管部门培训、考核认证,持证上岗。
2)项目部管理人员应定期参加安全生产知识和安全法律法规的培训和学习。
(3)项目操作工人的安全教育
1)凡进场的分包单位均应配合总包方实施三级安全教育,施工作业人员经过总包、施工队伍、班组三级安全培训,并考试合格后,方可上岗操作。
项目经理部组织开展一级教育。教育内容应包括安全生产法律法规,安全生产方针目标,现场安全生产、文明施工管理制度与要求,教育时间应达到8小时;
分包队负责组织施工队级安全教育。教育内容应包括安全生产管理制度,劳动纪律,劳动保护知识与技能,应急救援知识与能力,施工现场危害因素及危险源,危害后果与防范对策。主要应针对“五大伤害”为主的建筑施工多发性事故及防范对策,教育时间应达到8小时;
班组级安全教育应由分包工长、班组长组织并实施。教育以本工种安全技术操作规程,个人防护用品正确使用方法,“三不伤害”意识、知识与能力,机电相关安全知识、能力等,教育时间应达到4小时;
(4)特种作业人员必须持有有效的特种作业操作证书上岗,施工现场应对其进行针对性的安全教育。
3、施工现场安全教育活动
(1)每月底经理部组织一次全体员工参加的安全大会。
(2)施工班组班前须进行安全教育(班前安全活动)。
(3)分包单位每周对其所属全体员工进行的安全教育(周安全活动)。
(4)转场教育(从A现场调整B现场作业)。
(5)转换工种教育。
(6)交叉作业施工的安全教育
在工长的监督下,由分包单位工长对其作业工人进行交叉作业安全教育。
(7)推广新技术、新工艺、新材料时需对分包单位管理人员及操作人员进行相关安全操作技术规程的教育培训,在其完全掌握后方可组织施工。
(8)季节性施工安全教育
进入雨期、冬期施工前,在项目经理部生产经理的部署下,由工长负责组织所管辖区域内施工的分包单位管理人员及操作工人进行专门的季节性施工安全技术教育;
(9)节假日安全教育
节假日前后应特别注意各级管理人员及操作者的思想动态,有意识有目的地进行教育,稳定他们的思想情绪,预防事故的发生。
4、每周生产例会安全讲评。
5、每月安全全员学习。
6、节假日、重大政治活动安全教育。
涉及重大节假日和国家重大政治活动,国家、政府号召开展的相关活动,经理部负责人要结合上级部署和工程实际情况,开展各种形式的安全教育宣传,确保安全要求深入人心。
三、安全生产协议书制度
劳务队伍必须与总包签订安全生产协议书,作为合同附件。明确总包、劳务队伍安全生产责任,保证安全生产工作的严肃性,避免以包代管、以罚代管。
四、安全技术交底制度
经理部负责整个现场的安全生产工作,严格遵照施工组织设计和施工技术措施规定的有关安全措施组织施工。
所有施工活动必须进行安全技术交底;要求交底人、被交底人亲笔签字,安全总监审核、监督,内容全面、准确、有针对性和可操作性,必须逐级下达到作业班组全体人员。
五、安全检查和隐患整改制度
1、项目部实行逐级安全检查制度
(1)公司对工程项目实施定期月检制度和重点作业部位巡检制度;
(2)项目经理部每周由现场经理牵头,安全总监组织,专业责任工程师、分包商(含公司内部专业公司)、行政、技术、工长对施工现场进行一次安全大检查;
(3)项目部安全总监组织项目安全员、分包安全员进行日检制度;
(4)专职安全员工程师实行日巡检制度。
2、文明安全检查的内容
(1)安全生产责任制的落实情况。
(2)安全技术方案、措施的落实情况。
(3)安全技术交底实施情况。
(4)项目安全教育培训落实情况。
(5)现场安全生产检查执行JGJ59-99《建筑施工安全检查标准》,对在施工程安全管理、文明施工、脚手架、基坑支护与模板工程、“三宝”“四口”防护、施工用电、物料提升机与塔吊、起重吊装和施工机具等十项进行检查。检查时,应按照检查表所列项目,并结合现场实际做全面检查。
(6)按照地方政府主管部门的有关规定,开展文明施工安全检查活动。
3、隐患整改与违章行为处罚
(1)凡在检查中发现的安全隐患由检查组织者签发安全隐患整改通知单,落实整改并复查。重大隐患要在规定限期内百分之百的整改完毕;
(2)对查出或发现的重大隐患有可能立即导致人员伤亡或设备损坏时,安全检查人员有权责令其立即停工,待整改验收后方可恢复施工;
(3)对施工现场的违章指挥、违章操作行为,各级安全检查人员有权立即制止;
(4)对施工现场检查出的重大隐患、严重违章行为,凡不按限期整改消项或者拒绝执行安全员指令的,依据有关规定给予处罚,因此引发的事故,追究责任者的有关责任。
4、重要部位、危险作业安全旁站制度
施工现场下列施工作业活动必须实施安全旁站:
(1)土方开挖;
(2)脚手架搭设和拆除作业(安全网的支挂);
(3)塔吊安拆及顶升作业;
(4)大型起重吊装作业;
(5)搅拌机清理和维修作业;
(6)焊接作业及易燃、易爆作业;
(7)外保温施工。
建立安全检查与隐患整改制度,及时发现不安全行为和不安全状态,及时消除事故隐患,落实整改措施,改善劳动条件。
5、安全检查项目
检查内容
检查形式
参加人员
考核
备 注
配属队伍安全管理
定期
安全总监
月考核记录
配属队伍自检
脚手架
定期
安全总监会同责任师、配属队伍
周考核记录
三宝、四口防护
定期
安全总监会同责任师、配属队伍
周考核记录
施工用电
定期
安全总监会同
配属队伍
周考核记录
配属队伍日检
垂直运输机械
定期
安全总监会同
配属队伍
周考核记录
租赁公司日检
塔吊
定期
安全总监会同
配属队伍
周考核记录
租赁公司日检
作业人员的行为和施工作业层
日检
责任师会同
配属队伍
日检查记录
现场指令限期整改
施工机具
日检
配属队伍
自检
日检查记录
责任师检查配属队伍自检记录
六、安全验收制度
1、安全技术方案、措施实施情况的验收
(1)项目的安全技术方案、措施实施情况由项目总工程师牵头组织验收。
(2)交叉作业施工的安全技术方案、措施实施情况由负责该区域施工的工长组织验收。
(3)分部分项工程安全技术方案、措施实施情况由项目经理部工长组织分包单位工长进行验收。
(4)安全总监(安全主管或安全员)必须参加以上验收活动,并提出自己的具体意见,对需重新组织验收的项目要责成有关人员尽快整改并重新验收直至合格。
2、设施与设备验收
(1)一般防护设施和中小型机械设备由项目经理部工长组织分包单位工长共同验收。
(2)整体防护设施以及重点防护设施由项目总工程师组织项目经理部工长及有关管理人员会同分包单位生产、技术、安全负责人进行验收;
(3)分部分项单位工程防护设施由项目经理部工长组织分包单位生产、技术、安全负责人进行验收;
(4)项目经理部安全总监(安全主管或安全员)都应参加以上验收,其验收资料分专业归档。
(5)以下高大防护设施、临电设施、大型设备需在项目部自验合格的基础上,报请公司进行验收:
1)20米以上高大落地脚手架、满堂红脚手架
2)外挂脚手架、卸料平台
3)垂直卷扬提升架
4)塔吊(安装、顶升)
5)临电设施
6)钢结构吊装吊索具等配套防护设施
7)其他大型防护设施
因设计方案变更,重新安装、架设的大型设备及高大防护设施必须重新进行验收。
塔吊等租赁的起重机械设备和成套设备,其进场验收和安装、顶升验收由地方政府主管部门指定的具有检验资质的组织或机构进行验收,安拆单位、租赁单位、总包和分包单位参加验收。
3、重要劳动防护用品验收
(1)重要劳动防护用品(扣件、安全网、安全帽、安全带、漏电保护器、电闸箱、五芯电缆等)进场后必须由项目部物资采购部门和安全总监联合验收方可使用;对批量入场的安全网、安全帽、安全带、电闸箱和五芯电缆,须报请公司主管部门备案,必要时进行抽样检测。
(2)其他个人防护用品安全合格证明必须在物资采购部门和项目安全总监处备案。
七、安全生产奖罚制度
1、开工前制定针对性的安全生产管理办法作为劳务队伍合同附件之一和安全生产管理的依据,劳务队伍进场后交底。
2、项目设立安全奖励基金,由质量安全经理负责管理。
3、根据每周安全文明大检查结果和日常巡检记录,每半月组织一次安全评比考核,对安全生产突出班组、个人进行表扬和奖励,对安全工作差的批评、教育、处罚。
八、劳动保护管理制度
本着以人为本的原则,项目劳动保护工作实行人性化管理,加强对管理人员、操作工人的关怀,尽可能采取各种措施为员工提供有力的安全保障、作业条件。
1、控制劳动保护用品
采用符合政府要求的指定合格分供方产品,要求提供产品鉴定报告、检测报告、说明书等资料;劳务队伍自行采购的安全设施、劳动保护用品总包要验证、登记归档。要求操作人员正确佩戴、使用劳动保护用品,安全部每日组织巡查,发现问题及时纠正处理。
2、创造劳动环境
采取一切可能措施为全体员工创造优良工作、休息环境:操作工人必须在防护措施完全到位情况下才能上岗作业;设休息区和吸烟室;设24小时供应开水的热水器;暑期为工人提供绿豆汤;工人宿舍按照北京市和公司要求进行布置,并设立小卖部、棋牌室和洗澡堂。
3、定期体检
为从事高空作业、有毒有害作业的特殊工种工人定期体检,全体管理人员每年体检一次。
如遇重大社会疾病流行,要严格对工地封闭管理,设医疗室和临时隔离室,进行医疗保健宣传,给每一名工人体检,并对员工身体状况全面监控,保证不发生重大疾病的流行病(急救电话:120、999)。
4、给所有管理人员和操作工人上人身意外伤害保险。
九、安全物资审核制度
所有安全物资采用符合政府要求的指定合格分供方产品,要求提供产品鉴定报告、检测报告、说明书等资料;劳务队伍自行采购的安全设施、劳动保护用品总包要验证、登记归档。
十、安全资金专款专用制度
开工前编制安全资金计划、安全投入使用计划,保证安全资金专款专用,如下内容:
序号
内 容
1
安全防护设施、用品用具的购置、更新。
2
消防设施、设备的购置、更新。
3
安全教育经费。
4
安全技术培训经费。
5
安全技术改造、更新。
6
意外伤害保险。
7
其他专项安全生产活动经费。
十一、天气预报制度
办公区设48小时天气预报(24小时预报电话为12121)黑板,专人每日更新天气情况,安全合理安排生产。
十二、特殊工种证书年审制度
每年由公司统一组织,加强施工管理人员的考核,增强安全意识,避免违章指挥。
十三、危急情况停工制度
出现危及职工生命财产的安全险情,立即停止施工作业,撤出人员,采取措施排除险情。
十四、责任领导值班制度
保证有本单位施工人员作业,就有本单位领导在现场值班。
十五、重要过程旁站制
对危险性大、工序特殊等施工过程,设专门管理人员现场指挥。
十六、安全防护变更批准制度
任何人员不得拆改现场安全防护、标志、警告牌,防护设施变动必须经项目安全总监批准,变动后要有相应有效的防护措施,作业完后按原标准恢复,变动书面资料由安全总监保管。
十七、交通安全管理制度
本工程地理位置特殊,施工场地狭小,离居民区较近。为了保证周边道路车辆、行人以及工程正常进行,提前制定交通安全管理专项方案,与周边居民、单位和其他有关部门配合协调,采取措施保障施工期间交通安全。
1、成立交通安全领导小组
明确责任、齐抓共管,保证交通安全、居民行人的人身安全。
组长:项目经理
副组长:生产经理、书记、消防保卫负责人、安全总监
组员:工程部责任师、安全员、劳务队伍现场负责人
2、制度措施
序号
针对对象
具体措施
1
周边居民、单位
开工前由项目书记牵头走访周边居民小区的住户,了解居民要求,向居民进行宣传讲解,尽最大努力和居民达成共识,提前化解居民对施工的成见。
与周边居委会联系,并采取措施争取居委会支持。
开工前、施工中在居民小区举行各类交通安全宣传活动,提高居民安全意识和素质。
与周边单位提前沟通,使其清楚工地交通状况,采取措施减少相互影响。
2
各级政府部门
提前与市建委、区政府等沟通,取得上级部门的支持。
与所属城管监察大队沟通,争取获得支持。
与所属街道办事处沟通,争取获得支持。
重点协调与所属交通大队关系,争取在施工交通组织时得到支持,能够为尽可能减少对居民影响而采取更多措施。
3
项目内部
项目经理主抓,按交通预案和施组有序组织施工。
设一名责任师兼任交通调度,协调车辆进出。
提前严格、全面检查运输车辆状况,施工中对车辆随机检查,保证所用车辆安全性能。
对全体员工尤其是司机进行交通安全专项宣传教育。
考察周边交通状况,合理安排施工时间和车辆密度。
场外道路上安排3名穿黄马甲、佩戴袖标的专职交通协管员,负责车辆进出大门到主路之间的交通。
十八、其它制度
1、重点、难点分析预控制度
每个大的施工阶段开始之前,认真查阅施工图纸、相关安全规范,预测安全难点、事故隐患,确定管理点、预控措施。着重分析以下方面:
(1)高空作业防坠落,立体交叉施工防物体打击
(2)临边、洞口防坠落
(3)脚手架防护的搭设
(4)施工用电
2、各种管道安装安全制度
必须有可靠操作空间,严禁站在洞口上作业,不得切除洞口防护钢筋网片。安装后要及时用盖板做硬防护,并设明显警示标志。
3、临电安全管理制度
人员:设1名责任师主管临时用电,配3名合格维护电工。
职责:与劳务队伍签订临时用电管理协议,明确总包、劳务队伍责任,总包定期检查临时用电责任落实情况。
作业制度:明火作业前向项目保卫部申请,批准办理动火证后,方可施工。定期对漏电保护器进行检查。
4、施工机械安全管理制度
经理部统一规划布置使用机械、悬挂安全操作规程牌;对机械设备安装、使用全过程管理和控制,指定责任师专门负责机械设备管理、收集整理机械安全管理资料。
第四节 建筑工程安全防护措施项目
类别
项目名称
具体要求
临时设施
施工现场临时用电
配电线路
(1)按照TN-S系统要求配备五芯电缆、四芯电缆和三芯电缆
(2)按要求架设临时用电线路的电杆、横担、瓷夹、瓷瓶等,或电缆埋地的地沟
(3)对靠近施工现场的外电线路,设置木质、塑料等绝缘体的防护设施
配电箱开关箱
(1)按三级配电要求,配备总配电箱、分配电箱、开关箱三类标准电箱。开关箱应符合一机、一箱、一闸、一漏。三类电箱中的各类电器应是合格品。
(2)按两级保护的要求,选取符合容量要求和质量合格的总配电箱和开关箱中的漏电保护器。
接地保护装置
施工现场保护零线的重复接地应不少于三处
安全施工
临边洞口交叉高处作业防护
楼板、屋面等临边防护
用密目式安全立网全封闭,作业层另加两边防护栏杆和18cm高的踢脚板
通道口防护
设防护棚,防护棚应为不小于5cm厚的木板。两侧应沿栏杆架用密目式安全网封闭。
预留洞口防护
用木板全封闭:短边超过1.5m长的洞口,除封闭外四周还应设有防护栏杆。
电梯井口防护
设置定型化、工具化、标准化的防护门,在电梯井内每隔两层(不大于10m)设置一道安全平网。
楼梯边防护
设1.2m高的定型化、工业化、标准化的防护栏杆,18cm高的踢脚板
垂直方向交叉作业防护
设置防护隔离棚或其他设施。
高空作业防护
有悬挂安全带的悬索或其他设施、有操作平台、有上下的梯子或其他形式的通道
第五节 安全技术管理措施
一、安全技术方案
1、编制依据
国家和政府颁发的有关安全生产的法律、法规,行业有关安全生产的规范、规程和制度。
2、编制原则
(1)安全技术方案的编制,必须考虑现场的实际情况、施工特点及周围作业环境,措施要有针对性。凡施工过程中可能发生的危险因素及建筑物周围外部环境不利因素等,都必须从技术上采取具体且有效的措施予以预防。在确保安全性的前提下,论证方案的节能比和效益性,优化方案。
(2)安全技术方案必须有设计、有计算、有详图、有文字说明。
(3)编制的安全技术方案必须经过审核和审批方可实施。
3、编制的内容:
(1)±0.00以下结构施工安全技术方案
(2)结构施工(临边、洞口、施工作业面防护等)安全技术方案
(3)施工临时用电安全技术方案
(4)垂直交叉作业安全技术方案
(5)高处作业安全技术方案
(6)塔吊、施工外用电梯安装与拆除安全技术方案(含基础方案);
(7)起重吊装作业安全技术方案
(8)模板施工安全技术方案(含支撑系统)
(9)高大架子、特殊脚手架(悬挑架、满堂红架子等)安全技术方案
(10)大型设备安装安全技术方案
(11)新工艺、新技术、新材料、新机具施工安全技术措施
(12)装修工程安全技术方案
(13)季节性施工安全技术方案
4、审核、审批和变更管理
(1)一般工程安全技术方案(措施)由项目经理部技术负责人审核,项目经理部总(主任)工程师审批,报公司主管部门备案。
(2)重点、重要工程(含较大专业施工)方案由项目(或公司)总(主任)工程师审核,公司各责任部门会签,公司总工程师审批。
(3)大型、特大工程安全技术方案(措施)由项目经理部总(主任)工程师组织编制报公司各责任部门审核,由公司总工程师审批,报公司主管部门备案。
(4)业主指定分包单位所编制的安全技术措施或者专项方案在完成报批手续后报项目经理部技术部门(或总工、主任工程师处)备案。
(5)施工过程中如发生设计变更,原定的安全技术措施也必须随着变更,并履行报批手续,否则不准施工。
(6)施工过程中确实需要修改拟定的安全技术措施时,必须经原编制人同意,并办理修改审批手续。
二、安全技术交底
1、编制依据
(1)国家和政府颁发的有关安全生产的法律、法规,行业安全技术规范、规程和制度。
(2)项目施工组织设计和安全技术方案。
2、编制原则
(1)在进行工程技术交底的同时进行安全技术交底;
(2)必须考虑作业活动实际内容、工艺特点及周围作业环境,交底具体、明确、有针对性;
(3)优先采用新技术、新工艺、新产品的安全技术措施。
3、分级交底
(1)大型或特大型工程由公司总工程师组织有关部门向项目经理部和分包单位进行交底。交底内容:工程概况、特征、施工难度、施工组织、采用的新工艺、新材料、新技术、施工程序与方法、关键部位应采取的安全技术方案或措施等;
(2)一般工程由项目经理部总(主任)工程师会同现场经理向项目有关施工人员、分包单位进行交底。交底内容同前款;
(3)项目工长、责任工程师对所管辖的分包方责任人或劳务分承包方的班组进行分部分项工程施工安全技术交底。交底内容:作业活动特点、技术防范措施,作业活动中的危险因素、防范措施(安全注意事项、安全操作规程的具体要求)、应急措施等。
(4)分包方工长或班组长对施工人员进行详尽的交底(班前讲话)。
班前讲话内容:具体的作业活动和危险点,作业环境安全注意事项,遵章守纪的具体要求,紧急避险措施等。
(5)出现下述情况时,必须进行安全技术交底:
1)因故改变安全操作规程;
2)实施重大和季节性安全技术措施;
3)更新仪器、设备和工具,推广新技术、新工艺、新材料;
4)发生因工伤亡事故、机械损坏事故及重大未遂事故;
5)出现其他不安全因素、安全生产环境发生变化、出现紧急状况。
(6)各级安全技术交底都应按规定程序实施书面交底签字制度,交底时间、内容、交底人、接收交底人、作业人员签名等,各个项目清楚,手续齐全,并存档以备查用。
序号
措施名称
措 施 主 要 适 用 方 面
总平面
地下结构
地上结构
装修
钢结构
幕墙
机电
1
基坑、沟槽、集水井防护
√
√
√
2
临边防护
√
√
√
√
√
√
√
3
脚手架作业防护
√
4
洞口防护
√
√
√
√
√
√
5
楼梯防护
√
√
√
√
√
√
6
电梯井筒、竖井防护
√
√
√
√
√
7
卸料平台防护
√
√
√
√
√
√
8
作业面防护
√
√
9
模板堆放、吊运、装拆安全措施
√
√
√
10
交叉作业防护
√
√
√
√
√
√
√
11
个人防护
√
√
√
√
√
√
√
12
临时用电安全措施
√
√
√
√
√
√
13
物品码放安全措施
√
√
√
√
√
√
√
14
通道安全措施
√
√
√
√
√
√
√
15
施工机械安全防护
√
√
√
√
√
√
√
16
幕墙施工安全措施
√
17
机电工程安全措施
√
三、基坑、沟槽、集水井防护
1、基坑防护
(1)进场后立即在基坑周边距开挖上口线1m用Ф48×3.5mm钢管搭设防护栏杆。如下图。
现场基坑防护栏立面图
(2)设立警示灯和安全标识(马道入口处也设)、清除坑边杂物。如图。
警示灯和安全标识示意图
2、沟槽、集水井防护
本工程基坑上口硬化,道路外侧及基坑下口周边设置加盖板的排水沟,其拐角处设500mm×500mm×1000mm(深)集水井,用短钢管搭成剪刀撑,上部钢管横向连接后再铺设旧板材,并用铅丝固定。如图。
基坑上口排水沟盖板平面图
集水坑处安全防护剖面图
集坑排水沟剖面图
四、临边防护
本工程临边有基坑周边、楼层周边、屋面周边、上下跑道和通道两侧边、卸料平台外侧边,均设防护,分层或分段验收。
1、防护共性要求
防护栏杆由上下两道横杆及竖杆组成,搭设高度1.2m(卸料平台为1.5m),下杆高0.6m ,横杆长度≥2m时,加设竖柱,自上而下用绿色密目安全网封闭,下口封严。不得使用严重锈蚀、弯曲、压扁或有裂纹的钢管,不得钢木混搭。必须使用合格的玛钢扣件,不得使用铅丝或其它材料绑扎。
2、基坑周边防护
(1)基坑在开挖后应立即沿基坑周围设立防护栏杆,防护栏杆应设立在基坑边坡距离应为1米,除基坑坡道位置外,整个基坑防护栏杆应连续布置。
(2)基坑防护应采用钢管进行搭设,立杆应埋地或设置抛撑进行固定以防倾覆,埋地深度应不小于30公分。防护栏杆高度不低于1.2米,横向设置两道水平杆,下层水平杆距地不大于20公分。立杆设置应根据当地土质情况进行确定,保证防护栏杆可以承受1000N的外力。防护在基坑侧应立挂密目网,网目应大于800目。
(3)基坑边坡防护栏杆外应设置连续排水沟,并保证连续畅通,可以直接排水至施工现场沉淀池。
(4)沿基坑边坡20公分处应设置连续挡水墙,挡水墙高度20公分,并用水泥沙浆抹面,以防止雨水倒灌入基坑。
(5)沿基坑防护栏杆应设立红色警示灯,灯具应采用低压防爆防水灯具。
说明:也可以采用将挡水墙和防护栏杆合并的做法,防护栏杆可以直接埋入挡水墙。
3、楼层周边防护
(1)地上结构周边立面防护按楼层与结构拉接牢固,每层设到顶防护。
3、屋面周边防护
外脚手架立杆沿屋面周边搭设,立杆垂直偏差≤75mm,必须有牢固可靠的固定,立网满挂在外立杆内侧。如图。
屋面临边防护立面图
五、脚手架作业防护
1、双排外脚手架
(1)基础
基础必须平整、夯实,设排水措施(排水沟或斜坡),底部加≥2000mm×200mm×50mm通长垫木。
(2)拉接
内立杆距结构外边≥200mm,间隙用兜网或铺跳板防护,拉结点用钢管抱柱,拉在外架外侧杆件上,垂直距离每层设置(且≤4m),水平距离≤6m,拉结点还要符合下表规定:
竖向间距
水平间距
每根连墙件覆盖面积
3h
3la
≤40m2
注: h为双排架步距,la为纵距
(3)搭设示意图
脚手架搭设示意图
(4)安全网挂设、操作层搭设要求
外立杆内侧满挂密目安全网;操作层满铺脚手板,下兜水平安全网,设≥180mm高挡脚板,内侧增加一道≥60cm高防护栏杆;防护高于作业面1.2m,设两道防护栏杆,用密目网封挡严密。
(5)连接固定要求
用直角扣件、旋转扣件连接杆件,接头用对接扣件;扣件外伸出端头≥10cm。剪刀撑接头用双扣件搭接,搭接长度≥1m。铺脚手板、安全网拉设用≥12#铅丝绑扎牢固。
(6)搭、拆专人管理
划出安全区,设警戒标志,专人警戒。2、满堂红脚手架
(1)基本搭设要求
立杆下垫通长50mm厚纵横向木方,四角设抱角撑,扣件紧固力矩40-50N.m。
(2)作业面搭设要求
作业面脚手板要铺满铺严,不得有探头板,下方满挂兜网或保留一层脚手板。四周加≥1.2m防护栏杆。有高低作业面时,端头加防护栏杆、立挂安全网。设标准栏杆和标识牌。
(3)上人通道搭设要求
预留上人孔洞三面设防护栏杆,一面设开关门或孔洞上加翻板。上人处设爬梯(可在脚手架上绑数根小横杆,每档间距<30cm)。
3、其它操作架子的防护
(1)铁凳
要牢固,两凳间搭设的脚手板至少铺两块以上,间距≤2m,高度≤1.5m;操作面距地面≥2m,要有具体防护措施。
(2)人字梯
放置部位要平整、防滑,不得垫高使用。梯子上端要有固定措施,工作角度70°~80°,两脚间使用8#铅丝或钢丝绳连接,踏步上下间距为300mm,不得缺档。
(3)梯子:梯子的高度从支撑点超出1m,下部要有防滑措施。
(4)操作平台
面积≤10m2,高度≤5m;满铺50厚跳板,绑扎固定;四周设1.5m高防护栏杆,底部设≥180mm高挡脚板,并布置登高扶梯;台上少于2人。
(5)工具式脚手架
升降时,必须用保险绳,操作人员系安全带,吊钩要有防脱钩装置。
六、洞口防护
楼梯口、电梯井口、预留洞口、通道口、管道竖井等洞口的防护必须分段或分层验收。洞口防护如图:
1、 尺寸≥1500×1500mm2的水平洞口
洞口安全防护剖面图
洞口安全防护平面图
2、尺寸≥250mm、<1500mm的水平洞口
洞口安全防护剖面图 洞口安全防护平面图
3、尺寸<250mm的水平洞口
洞口安全防护剖面图 洞口安全防护平面图
4、竖向洞口
电梯井、竖井及墙面等处的落地竖向洞口,设固定安全防护门、牢固防护栏杆,并设≥180mm高挡脚板。下边沿至楼板或底面低于800mm的竖向洞口,加设1.2m高防护栏杆。如图。
竖向洞口防护示意图
5、施工现场通道附近的各类洞口与坑槽等处,除设置防护设施与安全标志外,夜间还应设警示灯。
坑槽防护示意图
6、其它洞口
结构施工后浇带处必须加固定盖板防护;管道安装不得割除钢筋网片,只能弯起,严禁站在洞口上作业,安装后及时用盖板固定牢靠,设置明显警示标志;电梯井不得做垂直运输通道和垃圾通道。
七、电梯井、竖井门洞防护及楼梯防护
1、分层施工的楼梯口、梯段边及休息平台处,设两道防护栏杆,第一道距地面600mm, 第二道距地面1200mm,竖向用立杆连接,满挂安全网,防护栏下部设置180mm高防护挡板。如图。
楼梯防护图
2、梯井、竖井门洞防护,如图。
电梯井、竖井门洞安全防护门示意图
3、电梯井筒内部防护
水平安全网每隔两层满挂水平安全网(首层设置硬防护),井内不得横穿钢骨、钢筋等,网边与井壁周边间隙≤200mm,作业层使用固定式平台或搭设操作平台,并满铺脚手板。如下图所示:
电梯井内部防护1-1剖面 电梯井防护平面图
八、作业面防护
1、钢筋绑扎
除符合共性要求外,还要符合下表要求:
序号
绑扎构件
作业面措施
1
底板
集水坑设水平网
2
柱
四周搭设脚手架
3
墙
两侧搭设脚手架
4
梁
两侧搭设脚手架
5
板
周边搭设防护栏杆
6
电梯井柱、墙
井内侧在跟进式平台上设操作平台,外侧
展开阅读全文
