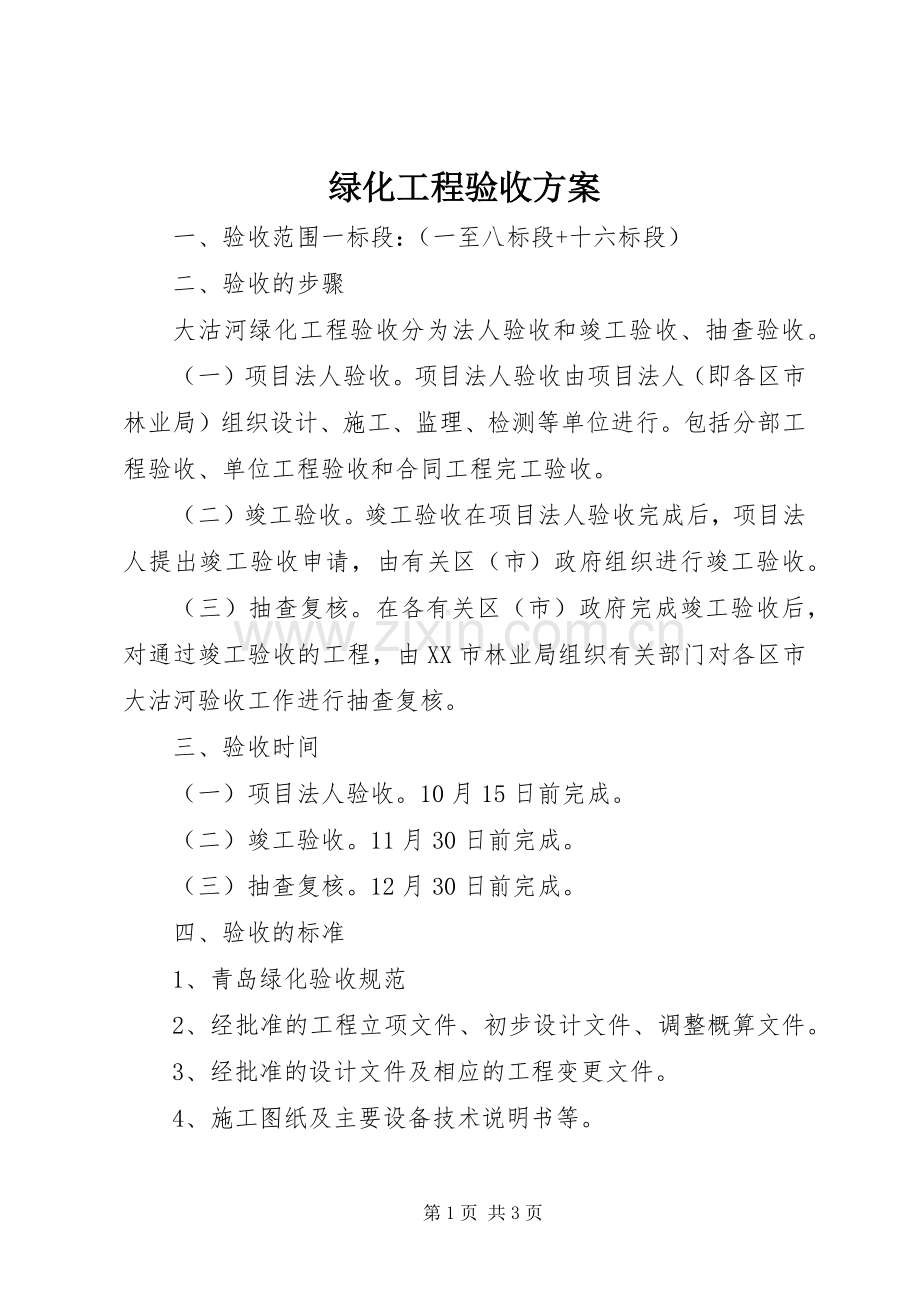

绿化工程验收方案
一、验收范围一标段:(一至八标段+十六标段)
二、验收的步骤
大沽河绿化工程验收分为法人验收和竣工验收、抽查验收。
(一)项目法人验收。项目法人验收由项目法人(即各区市林业局)组织设计、施工、监理、检测等单位进行。包括分部工程验收、单位工程验收和合同工程完工验收。
(二)竣工验收。竣工验收在项目法人验收完成后,项目法人提出竣工验收申请,由有关区(市)政府组织进行竣工验收。
(三)抽查复核。在各有关区(市)政府完成竣工验收后,对通过竣工验收的工程,由XX市林业局组织有关部门对各区市大沽河验收工作进行抽查复核。
三、验收时间
(一)项目法人验收。10月15日前完成。
(二)竣工验收。11月30日前完成。
(三)抽查复核。12月30日前完成。
四、验收的标准
1、青岛绿化验收规范
2、经批准的工程立项文件、初步设计文件、调整概算文件。
3、经批准的设计文件及相应的工程变更文件。
4、施工图纸及主要设备技术说明书等。
5、施工合同、XX市大沽河绿化工程指挥部印发的有关文件及会议纪要等。
五、工程验收的工作内容
1、检查工程是否按批准的设计完成;
2、检查工程是否存在质量隐患和影响工程安全运行的问题;
3、检查历次验收遗留问题和工程初期运行中所发现问题的处理情况;
4、对工程重大技术问题作出评价;
5、检查工程尾工安排情况;
6、鉴定工程施工质量;
7、检查工程投资、财务情况;
8、对检查中发现的问题提出处理意见。
9、对工程建设作出评价和结论
六、工程验收要求
1、项目法人验收
项目法人按照绿化工程验收规程组织完成分部工程、单位工程、合同完工验收,并限时完成各阶段验收所发现问题的整改;完成项目法人验收资料的收集和制备,包括必查资料和备查资料,按照规定提报工程竣工验收需要的资料。具体如下;
(1)工程竣工验收申请报告(包含工程完成情况,验收条件检查,验收组织准备情况,建议验收时间、地点和参加单位);
(2)竣工验收鉴定书(草稿)(3)工程建设监理工作报告;(4)工程设计工作报告;(5)工程施工管理工作报告;(6)工程档案资料自检报告
2、竣工验收由各区市政府按照绿化工程验收规定,进行竣工验收。
七、工程验收抽查复核
大沽河治理工程法人验收和竣工验收完成后,XX市林业局根据各区市的提报情况,每个标段抽检10%—20%。
(一)复核的主要内容
1、验收条件是否具备;
2、验收人员组成是否复核规定;
3、验收程序是否规范
4、验收资料是否齐全
5、验收结论是否明确
6、工程内容是否全部完成。
(二)复核的方式。现场检查、审查工程档案资料以及召开参建单位座谈会等。
(三)复核费用。所需费用由项目法人承担。
(四)复核结果。通报给验收组织单位以及各参建单位。
