收藏 分销(赏)

水利工程监理巡视记录样表.doc

上传人:w****g 文档编号:6223449 上传时间:2024-12-02 格式:DOC 页数:21 大小:160.04KB
下载 相关 举报
水利工程监理巡视记录样表.doc_第1页
第1页 / 共21页
水利工程监理巡视记录样表.doc_第2页
第2页 / 共21页
水利工程监理巡视记录样表.doc_第3页
第3页 / 共21页
水利工程监理巡视记录样表.doc_第4页
第4页 / 共21页
水利工程监理巡视记录样表.doc_第5页
第5页 / 共21页
点击查看更多>>
资源描述

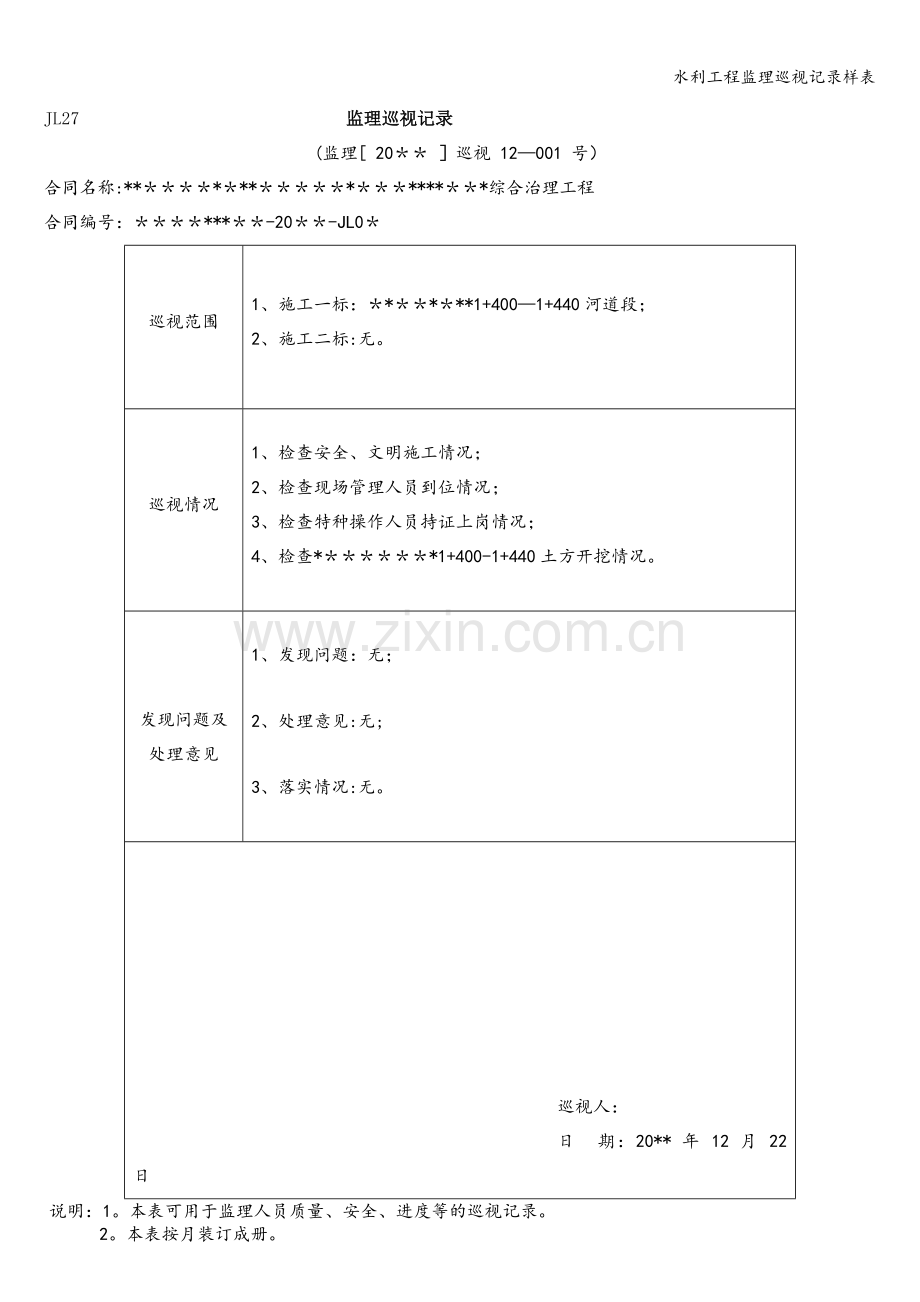

1、水利工程监理巡视记录样表JL27 监理巡视记录(监理 20 巡视 12001 号)合同名称:*综合治理工程合同编号:*-20-JL0巡视范围1、施工一标:*1+4001+440河道段;2、施工二标:无。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*1+400-1+440土方开挖情况。发现问题及处理意见1、发现问题:无;2、处理意见:无;3、落实情况:无。巡视人:日 期:20* 年 12 月 22 日说明:1。本表可用于监理人员质量、安全、进度等的巡视记录。2。本表按月装订成册。JL27 监理巡视记录(监理 20* 巡视 12-00

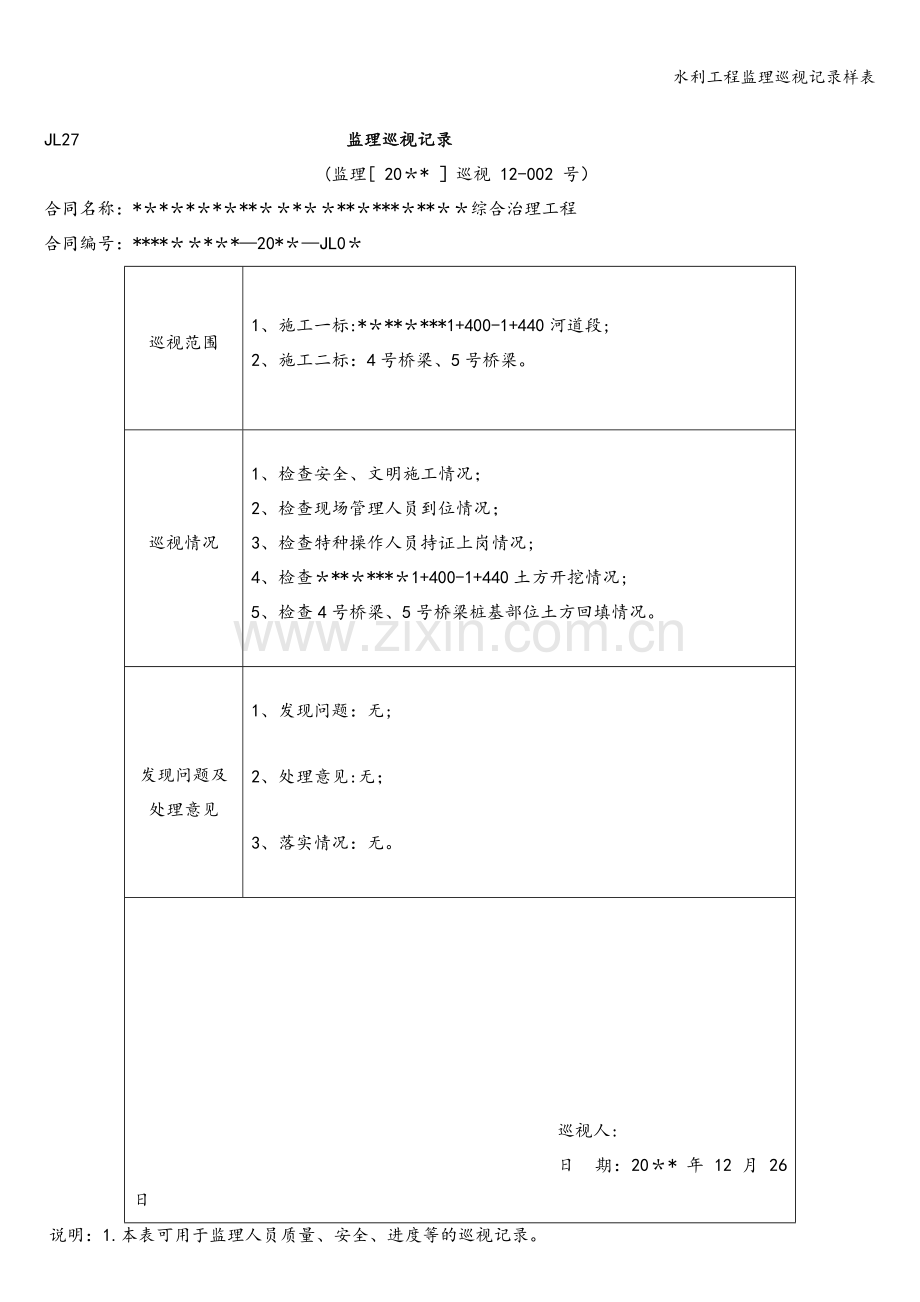

2、2 号)合同名称:*综合治理工程合同编号:*20*JL0巡视范围1、施工一标:*1+400-1+440河道段;2、施工二标:4号桥梁、5号桥梁。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*1+400-1+440土方开挖情况;5、检查4号桥梁、5号桥梁桩基部位土方回填情况。发现问题及处理意见1、发现问题:无;2、处理意见:无;3、落实情况:无。巡视人:日 期:20* 年 12 月 26 日说明:1.本表可用于监理人员质量、安全、进度等的巡视记录。2.本表按月装订成册。JL27 监理巡视记录(监理 20* 巡视 02001 号)合同

3、名称:*综合治理工程合同编号:*20*JL0巡视范围1、施工一标:无;2、施工二标:4号桥梁桩基。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查4号桥梁1-2、14钢筋笼情况。发现问题及处理意见1、发现问题:施工二标4号桥梁施工现场未设置安全警示牌;2、处理意见:要求施工二标安全警示牌必须设置到位;3、落实情况:目前施工二标安全警示牌设置已到位。巡视人:日 期:20* 年 2 月 16 日说明:1。本表可用于监理人员质量、安全、进度等的巡视记录。2.本表按月装订成册。JL27 监理巡视记录(监理 20 巡视 02-002 号)合同名

4、称:*综合治理工程合同编号:*20*JL0巡视范围1、施工一标:无;2、施工二标:4号桥梁桩基。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查4号桥梁1-1、1-5钢筋笼和成孔情况。发现问题及处理意见1、发现问题:(1)4号桥梁11、15钢筋笼现场检查均发现3号定位筋两侧实测长80mm,以及4号螺旋筋加密区实测间距150mm,均不符合设计及规范要求;(2)4号桥梁11、1-5打桩过程中发现护筒埋置深度为1.2m,护筒高度高出地面0。3m,不符合设计及规范要求。2、处理意见:(1)4号桥梁1-1、15钢筋笼3号定位筋重新制作安装,两侧

5、长度应达到160mm;4号螺旋筋加密区间距重新调整,加密区间距应为100mm;(2)对护筒埋置深度不符合要求的,应按规范要求重新制作护筒,护筒埋置深度宜为24m,护筒高度宜高出地面0。3m或水面1.02.0m;(3)桩基施工现场应加强安全管理,防止人员伤亡等事故发生。3、落实情况:2月24日经复验,存在问题已按要求整改完成。巡视人:日 期:20* 年 2 月 23 日说明:1.本表可用于监理人员质量、安全、进度等的巡视记录.2。本表按月装订成册。JL27 监理巡视记录(监理 20 巡视 03001 号)合同名称:*综合治理工程合同编号:*20-JL0*巡视范围1、施工一标:*1+430-1+6

6、10河道段;2、施工二标:4号桥梁桩基。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查1+4301+610基础开挖情况;5、检查4号桥梁0-1、0-3成孔和灌桩情况。发现问题及处理意见1、发现问题:施工一标专职安全人员不到位;2、处理意见:要求施工一标专职安全人员必须到位;3、落实情况:目前施工一标专职安全人员已到位。巡视人:日 期:20* 年 3 月 5 日说明:1。本表可用于监理人员质量、安全、进度等的巡视记录。2。本表按月装订成册.JL27 监理巡视记录(监理 20* 巡视 03002 号)合同名称:*综合治理工程合同编号:*

7、20*-JL0巡视范围1、施工一标:*1+420-1+480、1+7001+770河道段;2、施工二标:5号桥桩基、4号桥凿桩、4号山洪沟0+022-0+062方涵段。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查1+4201+480左右岸挡墙模板支护情况;5、检查1+7001+770基础面清理情况;6、检查5号桥梁0-1成孔和灌桩情况;7、检查4号桥梁凿桩情况;8、检查4号山洪沟方涵钢筋制安情况。发现问题及处理意见1、发现问题:无;2、处理意见:无;3、落实情况:无。巡视人:日 期:20* 年 3 月 17 日说明:1。本表可用于

8、监理人员质量、安全、进度等的巡视记录.2。本表按月装订成册。JL27 监理巡视记录(监理 20* 巡视 03003 号)合同名称:*综合治理工程合同编号:*-20*JL0*巡视范围1、施工一标:*1+4501+480河道段;2、施工二标:*1+870-1+940暗涵段.巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查1+4501+480左右岸挡墙模板支护情况;5、检查1+870-1+940暗涵基础面情况。发现问题及处理意见1、发现问题:1+8901+940暗涵基础面联合验收后发现基础面湿软,地基承载力不满足设计要求;2、处理意见:将1

9、+8701+940基础进行砂砾料换填,相对密度0.75,30cm分层控制,每层取样做灌砂试验,验收合格后进行下一道工序;3、落实情况:现场基础换填长70m、宽13m、厚1m,合计910m,经联合验收合格。巡视人:日 期:20* 年 3 月 20 日说明:1.本表可用于监理人员质量、安全、进度等的巡视记录.2。本表按月装订成册.JL27 监理巡视记录(监理 20* 巡视 03004 号)合同名称:*综合治理工程合同编号:*-20*-JL0*巡视范围1、施工一标:*1+6701+730河道段;2、施工二标:2号桥梁1#台扩大基础第一层。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情

10、况;3、检查特种操作人员持证上岗情况;4、检查1+670-1+730右岸挡墙模板支护情况;5、检查2号桥梁1台扩大基础第一层模板支护情况.发现问题及处理意见1、发现问题:无;2、处理意见:无;3、落实情况:无。巡视人:日 期:20* 年 3 月 30 日说明:1.本表可用于监理人员质量、安全、进度等的巡视记录.2。本表按月装订成册。JL27 监理巡视记录(监理 20* 巡视 04001 号)合同名称:*综合治理工程合同编号:*-20*-JL0*巡视范围1、施工一标:无;2、施工二标:*暗涵、4号山洪沟方涵、2号桥梁、4号桥梁.巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3

11、、检查特种操作人员持证上岗情况;4、检查*1+9141+934暗涵底板钢筋制安、模板支护情况;5、检查4号山洪沟0+3020+312方涵底板钢筋制安、模板支护情况;6、检查4号山洪沟0+032-0+042方涵墙体和顶板钢筋制安、模板支护情况;7、检查2号桥梁1#台扩大基础第三层模板支护情况;8、检查4号桥梁0、1#台盖梁钢筋制安、模板支护情况。发现问题及处理意见1、发现问题:朱沙岭暗涵主筋20150间距现场实测151mm、182mm、200mm,分布筋14200部分缺失,不符合图纸要求;2、处理意见:朱沙岭暗涵主筋20应按150mm间距设置,14应按200mm间距设置,倒角部位钢筋必须按图纸施

12、工;3、落实情况:4月8日经复验,存在问题已按要求整改完成。巡视人:日 期:20* 年 4 月 7 日说明:1。本表可用于监理人员质量、安全、进度等的巡视记录.2.本表按月装订成册.JL27 监理巡视记录(监理 20 巡视 04002 号)合同名称:*综合治理工程合同编号:*20*JL0巡视范围1、施工一标:*橡胶坝左右岸挡墙;2、施工二标:2号桥梁、5号桥梁。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*橡胶坝左岸挡墙钢筋制安、右岸挡墙模板支护情况;5、检查2号桥梁0#台扩大基础第一层模板支护、1台拱座钢筋制安情况;6、检查5号

13、桥梁0、1台盖梁钢筋制安、模板支护及25螺栓预埋情况。发现问题及处理意见1、发现问题:朱沙岭暗涵主筋20150间距现场实测151mm、182mm、200mm,分布筋14200部分缺失,不符合图纸要求;2、处理意见:朱沙岭暗涵主筋20应按150mm间距设置,14应按200mm间距设置,倒角部位钢筋必须按图纸施工;3、落实情况:4月8日经复验,存在问题已按要求整改完成。巡视人:日 期:20* 年 4 月 11 日说明:1.本表可用于监理人员质量、安全、进度等的巡视记录。2。本表按月装订成册。JL27 监理巡视记录(监理 20* 巡视 04-003 号)合同名称:*综合治理工程合同编号:*-20JL

14、0巡视范围1、施工一标:*1+5651+770河道段;2、施工二标:3号桥梁、4号桥梁。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*1+5651+770左右岸挡墙模板支护、土方回填情况;5、检查3号桥梁桩基的完整性情况;6、检查4号桥梁空心板梁吊装情况.发现问题及处理意见1、发现问题:无;2、处理意见:无;3、落实情况:无。巡视人:日 期:20* 年 4 月 20 日说明:1。本表可用于监理人员质量、安全、进度等的巡视记录.2.本表按月装订成册。JL27 监理巡视记录(监理 20* 巡视 04-004 号)合同名称:*综合治理工

15、程合同编号:*20-JL0*巡视范围1、施工一标:*1+600-1+630河道段;2、施工二标:4号山洪沟0+262.270+282。27方涵段。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*1+600-1+630左岸挡墙钢筋制安情况;5、检查4号山洪沟0+262.27-0+282.27土石方开挖情况。发现问题及处理意见1、发现问题:4号山洪沟0+262.27-0+282。27高边坡放坡存在较大安全隐患;2、处理意见:严格按照高边坡专项施工方案采取相应防护措施;3、落实情况:4月28日经复验,存在问题已按要求整改完成。巡视人:日

16、期:20 年 4 月 27 日说明:1.本表可用于监理人员质量、安全、进度等的巡视记录.2。本表按月装订成册.JL27 监理巡视记录(监理 20* 巡视 05-001 号)合同名称:*综合治理工程合同编号:*-20JL0*巡视范围1、施工一标:*1+600-1+630、1+650-1+670河道段;2、施工二标:4号山洪沟0+102-0+112方涵段、2号桥梁、5号桥梁。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*1+600-1+630左岸挡墙模板支护、1+6501+670左岸挡墙钢筋制安情况;5、检查4号山洪沟0+102-0+

17、112方涵墙体和顶板混凝土浇筑情况;6、检查2号桥梁拱架预压情况;7、检查5号桥梁橡胶支座安装情况。发现问题及处理意见1、发现问题:无;2、处理意见:无;3、落实情况:无.巡视人:日 期:20* 年 5 月 3 日说明:1。本表可用于监理人员质量、安全、进度等的巡视记录.2。本表按月装订成册.JL27 监理巡视记录(监理 20* 巡视 05002 号)合同名称:*综合治理工程合同编号:*-20*-JL0*巡视范围1、施工一标:*1+7701+780、1+530-1+540河道段;2、施工二标:*暗涵段、4号山洪沟方涵段。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查

18、特种操作人员持证上岗情况;4、检查*1+7701+780、1+530-1+540左岸挡墙模板支护情况;5、检查*1+954-1+964暗涵墙体和顶板混凝土浇筑情况;6、检查4号山洪沟0+112-0+122方涵墙体和顶板混凝土浇筑情况。发现问题及处理意见1、发现问题:无;2、处理意见:无;3、落实情况:无。巡视人:日 期:20* 年 5 月 11 日说明:1.本表可用于监理人员质量、安全、进度等的巡视记录。2.本表按月装订成册。JL27 监理巡视记录(监理 20* 巡视 05003 号)合同名称:*综合治理工程合同编号:*-20-JL0巡视范围1、施工一标:*1+608-1+670河道段;2、施

19、工二标:*暗涵段、4号山洪沟方涵段。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*1+6081+670右岸挡墙模板支护情况;5、检查*1+8541+864暗涵墙体和顶板混凝土浇筑情况;6、检查4号山洪沟0+1220+132方涵墙体和顶板混凝土浇筑情况。发现问题及处理意见1、发现问题:无;2、处理意见:无;3、落实情况:无.巡视人:日 期:20* 年 5 月 20 日说明:1。本表可用于监理人员质量、安全、进度等的巡视记录。2.本表按月装订成册。JL27 监理巡视记录(监理 20* 巡视 05004 号)合同名称:*综合治理工程合同

20、编号:*20*JL0巡视范围1、施工一标:*1+390-1+510、1+550-1+600河道段;2、施工二标:*暗涵段.巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*1+3901+510左右岸挡墙基础模板支护、1+5501+600左岸挡墙土方回填碾压情况;5、检查*1+8641+964暗涵两侧土方回填碾压情况。发现问题及处理意见1、发现问题:无;2、处理意见:无;3、落实情况:无。巡视人:日 期:20* 年 5 月 28 日说明:1.本表可用于监理人员质量、安全、进度等的巡视记录.2。本表按月装订成册。JL27 监理巡视记录(监

21、理 20* 巡视 06001 号)合同名称:*综合治理工程合同编号:*20*JL0*巡视范围1、施工一标:*1+3901+450、1+480-1+505河道段、污水管线;2、施工二标:4号山洪沟方涵段、6号桥梁.巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*1+3901+450、1+4801+505左右岸挡墙模板支护、钢筋制安、污水管线沟槽开挖情况;5、检查4号山洪沟0+1720+200石方开挖、0+172-0+182墙体和顶板混凝土浇筑、0+182-0+192底板混凝土浇筑情况;6、检查6号桥梁基础土石方开挖情况。发现问题及处理

22、意见1、发现问题:无;2、处理意见:无;3、落实情况:无.巡视人:日 期:20* 年 6 月 3 日说明:1.本表可用于监理人员质量、安全、进度等的巡视记录。2.本表按月装订成册。JL27 监理巡视记录(监理 20 巡视 06-002 号)合同名称:*综合治理工程合同编号:*20*JL0巡视范围1、施工一标:*1+480-1+505、1+780-1+810河道段、污水管线;2、施工二标:4号山洪沟方涵段、6号桥梁。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*1+4801+505左岸挡墙模板支护、1+7801+810左岸挡墙基础钢

23、筋制安、污水管道安装及回填情况;5、检查4号山洪沟0+2120+222墙体和顶板混凝土浇筑、0+2220+232底板混凝土浇筑情况;6、检查6号桥梁0台、1#台扩大基础第二层抛石混凝土浇筑情况。发现问题及处理意见1、发现问题:无;2、处理意见:无;3、落实情况:无。巡视人:日 期:20* 年 6 月 10 日说明:1。本表可用于监理人员质量、安全、进度等的巡视记录。2.本表按月装订成册。JL27 监理巡视记录(监理 20 巡视 06003 号)合同名称:*综合治理工程合同编号:*20*-JL0巡视范围1、施工一标:*1+4201+480河道段;2、施工二标:6号桥梁。巡视情况1、检查安全、文明

24、施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*1+4201+480右岸挡墙上部卧梁、左右岸土方回填情况;5、检查6号桥梁拱架搭设情况。发现问题及处理意见1、 发现问题:(1)*1+420-1+480右岸混凝土挡墙上部卧梁蜂窝、麻面太多,外观质量差;(2)*1+420-1+480左右岸挡墙土方回填未分层填筑、碾压,压实度难以保证。2、处理意见:(1)针对以上存在问题,要求你部立即整改,制定相应整改方案,将存在的问题严格按照整改方案逐一进行整改落实;(2)卧梁施工浇筑前必须对混凝土挡墙进行凿毛,浇筑过程要求振捣密实,确保混凝土强度和外观质量;(3)挡墙两侧土方

25、回填必须分层填筑、碾压,每层压实度必须满足设计要求。3、落实情况:6月21日经复验,存在问题已按要求整改完成.巡视人:日 期:20 年 6 月 19 日说明:1.本表可用于监理人员质量、安全、进度等的巡视记录。2.本表按月装订成册。JL27 监理巡视记录(监理 20* 巡视 06-004 号)合同名称:*综合治理工程合同编号:*-20*-JL0*巡视范围1、施工一标:*1+4001+500、1+5301+630河道段、3景观水池;2、施工二标:6号桥梁。巡视情况1、检查安全、文明施工情况;2、检查现场管理人员到位情况;3、检查特种操作人员持证上岗情况;4、检查*1+400-1+500左右岸人行步道钢筋制安、1+530-1+630左右岸人行步道模板支护情况;5、3景观水池土方开挖及挡墙模板支护情况;6、检查6号桥梁拱架搭设和0、1台拱座钢筋制安情况.发现问题及处理意见1、发现问题:无;2、处理意见:无;3、落实情况:无.巡视人:日 期:20* 年 6 月 26 日说明:1。本表可用于监理人员质量、安全、进度等的巡视记录.2。本表按月装订成册.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
