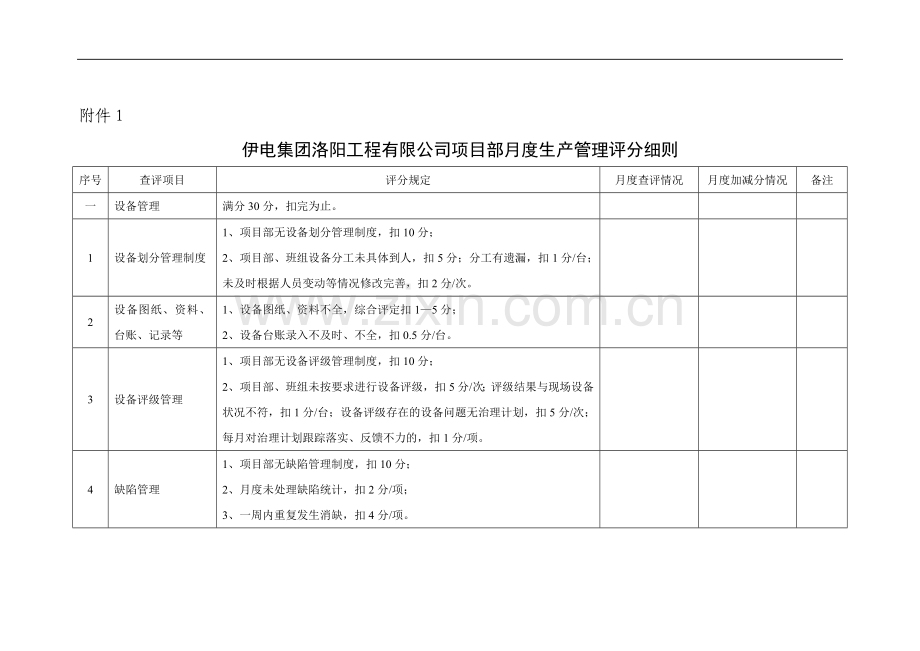

伊电集团洛阳工程有限公司项目部月度生产管理评分细则
序号
查评项目
评分规定
月度查评情况
月度加减分情况
备注
一
设备管理
满分30分,扣完为止。
1
设备划分管理制度
1、项目部无设备划分管理制度,扣10分;
2、项目部、班组设备分工未具体到人,扣5分;分工有遗漏,扣1分/台;未及时根据人员变动等情况修改完善,扣2分/次。
2
设备图纸、资料、台账、记录等
1、设备图纸、资料不全,综合评定扣1—5分;
2、设备台账录入不及时、不全,扣0.5分/台。
3
设备评级管理
1、项目部无设备评级管理制度,扣10分;
2、项目部、班组未按要求进行设备评级,扣5分/次;评级结果与现场设备状况不符,扣1分/台;设备评级存在的设备问题无治理计划,扣5分/次;每月对治理计划跟踪落实、反馈不力的,扣1分/项。
4
缺陷管理
1、项目部无缺陷管理制度,扣10分;
2、月度未处理缺陷统计,扣2分/项;
3、一周内重复发生消缺,扣4分/项。
二

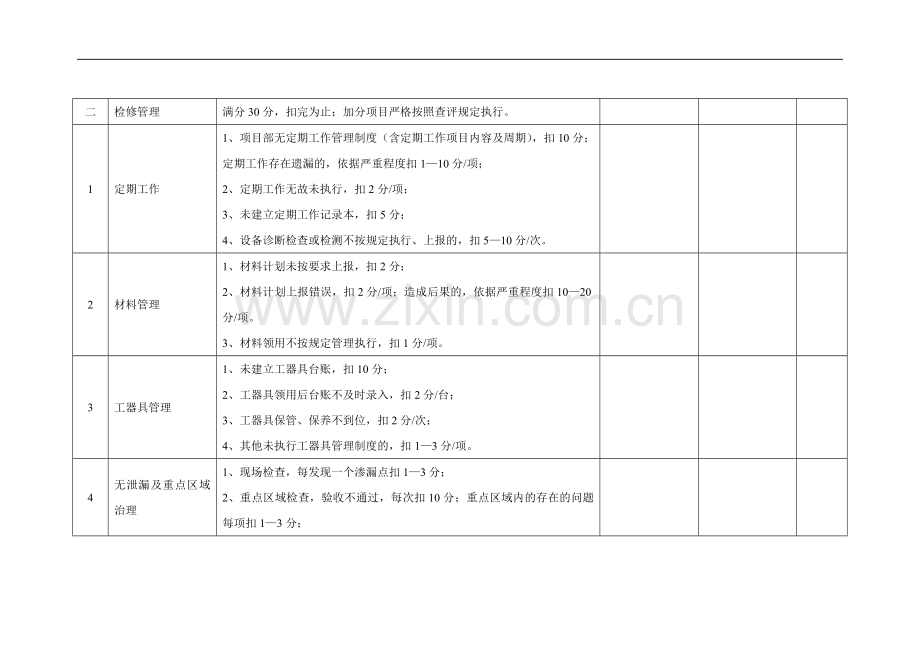

检修管理
满分30分,扣完为止;加分项目严格按照查评规定执行。
1
定期工作
1、项目部无定期工作管理制度(含定期工作项目内容及周期),扣10分;定期工作存在遗漏的,依据严重程度扣1—10分/项;
2、定期工作无故未执行,扣2分/项;
3、未建立定期工作记录本,扣5分;
4、设备诊断检查或检测不按规定执行、上报的,扣5—10分/次。
2
材料管理
1、材料计划未按要求上报,扣2分;
2、材料计划上报错误,扣2分/项;造成后果的,依据严重程度扣10—20分/项。
3、材料领用不按规定管理执行,扣1分/项。
3
工器具管理
1、未建立工器具台账,扣10分;
2、工器具领用后台账不及时录入,扣2分/台;
3、工器具保管、保养不到位,扣2分/次;
4、其他未执行工器具管理制度的,扣1—3分/项。
4
无泄漏及重点区域治理
1、现场检查,每发现一个渗漏点扣1—3分;
2、重点区域检查,验收不通过,每次扣10分;重点区域内的存在的问题每项扣1—3分;
3、未按制度要求上报无泄漏及重点区域治理计划等行为的,扣5—10分/次。上报内容流于形式、质量不高的,扣3—5分/次。
5
巡视检查
1、项目部无巡视检查管理制度,扣10分;
2、项目部各级人员巡视检查工作未具体到人,无巡视检查内容、周期、路线等,扣5—10分;
3、分工有遗漏,扣1分/台;未及时根据人员变动等情况修改完善,扣2分/次;
4、巡视检查不认真,造成后果的,依据严重程度扣5—20分/次。
5、查巡视检查记录本或现场抽查(包括“巡检反馈卡”),每发现一人.次未记录或反馈扣2分。
6
检修质量
1、设备解体检修未执行检修作业指导书,扣10分/项;(电业板块执行,铝业板块已发布作业指导书的执行。)
2、设备质量验收未执行验收制度,扣2分/次;
3、设备检修数据未测量或不全,依据严重程度扣5—10分/台;
4、设备总体质量验收不合格或返工,扣20分/台。
5、电力板块设备长周期运行:
1) 600MW机组AB级检修后达不到7天(含),扣20分/机组;达不到90天(含),扣5分/机组;超过90天,加5分/机组;超过120天(含),加10分/机组;
2) 600MW机组CD级检修后达不到7天(含),扣20分/机组;达不到60天(含),扣5分/机组;超过60天,加5分/机组;超过90天(含),加10分/机组;
3)300MW机组ABCD级检修后达不到7天(含),扣20分/机组;达不到90天(含),扣5分/机组;超过90天,加5分/机组;超过120天(含),加10分/机组;
4) 主要辅助设备在ABCD级检修或解体检修后60天出现故障(定性障碍及以上),扣10分/台;
5)主要辅助设备运行中出现故障(定性障碍及以上),扣10分/台;
6、铝业板块设备长周期运行:
1)主要设备、主要辅助设备在解体检修后60天出现故障停运再次解体检修(检修质量),扣10分/台。
2)主要设备、主要辅助设备运行中出现故障需解体检修(检修质量)或停运时间超过8小时计以上,扣10分/台。
7、其他违反公司保温油漆、焊接管理等管理制度的,依据严重程度扣1—10分/次。
7
技术及经济指标
1、氢冷机组漏氢符合部颁标准,在额定氢压下,漏氢率≤5%(制造厂家有标准的按厂家标准考核,厂家标准漏氢≤10m3/d)。大于厂家标准漏氢10m3/d,每增加1个百分点扣5分/机组;
2、热工自动及保护装置
无装置清单或套数目录,扣10分/专业;月度统报表不按时上报,扣10分/专业;月度报表弄虚作假,扣20分/专业。
热工自动装置投入率:投入时间不得小于运行时间80%,每降低2%扣1分;
热工保护装置投入率:热工主保护不投入,扣10分/套;
继电保护装置投入率:少投入1套扣5分;
继电保护及热工保护装置正确动作率,每发生一次不正确动作扣10分。
3、高加投入率<95%时,每降低1%扣1分/机组;真空严密性达不到要求,每高0.1KPa扣1分/机组;锅炉漏风率超过设计值时每超过1%扣0.5分。
8
其他
保温油漆、焊接等未按公司管理制度执行,依据严重程度扣1—5分;
三
工作任务
满分25分,扣完为止。
1
生产计划
1、项目部月度生产性工作计划到期未完成,扣5分/项;
2、公司或管理部门需要项目部配合或落实的计划到期未完成,扣5分/项。
2
临时性工作任务
公司早会或其他时间安排的生产性任务到期未完成,扣2分/项。
3
定期性工作
未按要求定期上报生产性工作计划、任务、统计资料等等,扣2—5分/次。
4
单项合同落实
单项合同任务未按要求组织实施等,依据严重程度扣1—10分/次。
四
其他
满分15分,扣完为止;加分项目严格按照查评规定执行。
1
其他生产性管理制度
违反公司劳务用工、工艺车辆、车辆租赁等等管理制度,依据严重程度扣1—10分/次。
2
奖励
1、因项目部受到集团及上级部门专项表扬或嘉奖的,依据情况加5—15分/次。
3
其他
1、因项目部被集团及上级部门专题通报或处罚的,依据严重程度扣5—15分/次。
2、其他未按要求执行的,依据严重程度扣1—10分/次。
