收藏 分销(赏)

2015年二建市政真题.doc

上传人:仙人****88 文档编号:6184844 上传时间:2024-11-29 格式:DOC 页数:7 大小:392KB
下载 相关 举报
2015年二建市政真题.doc_第1页
第1页 / 共7页
2015年二建市政真题.doc_第2页
第2页 / 共7页
2015年二建市政真题.doc_第3页
第3页 / 共7页
2015年二建市政真题.doc_第4页
第4页 / 共7页
2015年二建市政真题.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

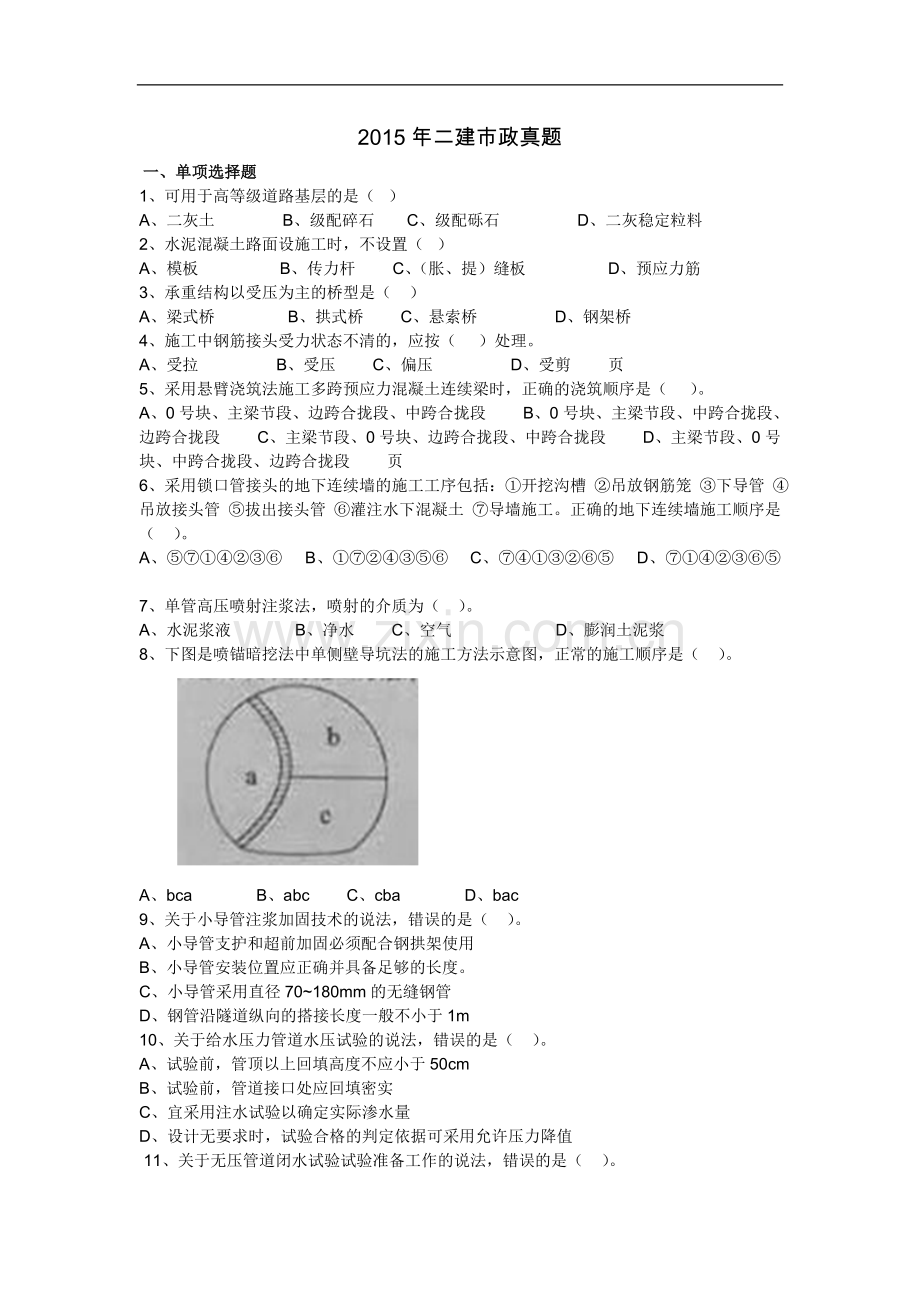

1、2015年二建市政真题一、单项选择题1、可用于高等级道路基层的是( )A、二灰土 B、级配碎石C、级配砾石D、二灰稳定粒料2、水泥混凝土路面设施工时,不设置( )A、模板B、传力杆C、(胀、提)缝板D、预应力筋3、承重结构以受压为主的桥型是( )A、梁式桥B、拱式桥C、悬索桥D、钢架桥4、施工中钢筋接头受力状态不清的,应按( )处理。A、受拉B、受压C、偏压D、受剪页5、采用悬臂浇筑法施工多跨预应力混凝土连续梁时,正确的浇筑顺序是( )。A、0号块、主梁节段、边跨合拢段、中跨合拢段B、0号块、主梁节段、中跨合拢段、边跨合拢段C、主梁节段、0号块、边跨合拢段、中跨合拢段D、主梁节段、0号块、中跨

2、合拢段、边跨合拢段页6、采用锁口管接头的地下连续墙的施工工序包括:开挖沟槽 吊放钢筋笼 下导管 吊放接头管 拔出接头管 灌注水下混凝土 导墙施工。正确的地下连续墙施工顺序是( )。A、B、 C、D、7、单管高压喷射注浆法,喷射的介质为( )。A、水泥浆液B、净水C、空气 D、膨润土泥浆8、下图是喷锚暗挖法中单侧壁导坑法的施工方法示意图,正常的施工顺序是( )。A、bcaB、abcC、cbaD、bac9、关于小导管注浆加固技术的说法,错误的是( )。A、小导管支护和超前加固必须配合钢拱架使用B、小导管安装位置应正确并具备足够的长度。C、小导管采用直径70180mm的无缝钢管D、钢管沿隧道纵向的搭

3、接长度一般不小于1m10、关于给水压力管道水压试验的说法,错误的是( )。A、试验前,管顶以上回填高度不应小于50cmB、试验前,管道接口处应回填密实C、宜采用注水试验以确定实际渗水量D、设计无要求时,试验合格的判定依据可采用允许压力降值11、关于无压管道闭水试验试验准备工作的说法,错误的是( )。A、管道及检查井外观质量已验收合格B、管道未回填土且沟槽内无积水C、试验管段所有敞口应封闭D、做好水源引接,排水疏导等方案12、关于管道定位焊的说法错误的是( )。A、采用与根部焊道相同的焊接材料B、采用与根部焊道相同的焊接工艺13、热力管网中,占据空间大的补偿器是( )A、球形补偿器B、方形补偿器

4、C、套筒补偿器D、波纹管补偿器14、生活垃圾填埋场工程中,泥质防水层施工技术的核心是掺加( )的拌合土层施工技术。A、石灰土B、砂砾土C、水泥土D、膨润土15、施工过程中各个阶段工程测量的各项内业计算准备工作应结合( )进行。A、投标文件B、设计文件C、专项安全施工方案 D、技术交底16、不属于混凝土结构水处理构筑物质量验收主控项目的是( )。A、结构类型和结构尺寸符合设计要求B、混凝土结构外观无严重质量缺陷C、构筑物外壁不得渗水D、结构表面应光滑平整,线形流畅17、基坑施工影响范围内的建筑物倾斜监测应采用仪器是( )。A、水准仪B、经纬仪C、全站仪 D、测斜仪18、热拌沥青混合料路面摊铺完成

5、后,其表面温度自然降至()时,可开放交通。A、50B、60C、80D、10019、关于城镇供热直埋保温管接头的说法,错误的是()A、一级管网现场安装的85%的接头应进行密封检验B、接头的保温和密封应在接头焊口检验合格后方可进行C、预警线断路、短路监测应在接头安装完毕后进行D、外观检查是质量验收的主控项目20、依据规定,注册建造师本人无法修改所签章施工管理文件时,应由所在企业指定()签字盖章。A、项目安全负责人B、项目技术负责人C、注册一级建筑师D、同等资格条件注册建造师二、多项选择题21、下列现浇混凝土需洒水养护不少于14天的有( )A、抗渗混凝土B、缓凝型混凝土C、高强混凝土D、普通硅酸盐水

6、泥混凝土E、矿渣硅酸盐水泥混凝土22、当地下连续墙作为主体地下结构外墙,且需要形成整体墙时,需采用的接头形式有()A、锁口管接头B、波纹管接头C、一字型钢板接头D、十字型钢板接头E、钢筋承插式接头23、按照地铁设计规范GB50157-2013,地下铁道隧道工程防水设计应遵循的原则有( )A、以截为主B、刚柔结合C、多道设防D、因地制宜E、综合治理24、关于水池变形缝中止水带安装的说法,错误的有()A、金属止水带搭接长度不小于20mmB、塑料止水带对对接接头采用叠接C、止水带用铁钉固定D、金属止水带在变形缝中的部分不涂防水涂料E、塑料橡胶止水带应无裂纹,无气泡25、无抗浮结构设计的水池是,正确的

7、降排水做法有()A、选择可靠的降低地下水位方法B、基坑受承压水影响时,应进行承压水降压计算C、施工过程中间断排水D、有备用降水机具E、降排水应输送至抽水影响半径范围以外的河道或排水管道26、关于供热管道安装焊接的说法,错误的有()A、管道任何位置不得有T字形焊缝B、在管道焊缝及其边缘处不得开孔C、管道焊口应避开构筑物的墙壁D、对接管口时,应检查管道的垂直度E、管道安装长度不够时,应加焊长度为100mm的短节27、关于燃气管道施工的说法,错误的有()。A、燃气管道不得采用水平定向钻法施工B、穿越铁路的燃气管道外应加套管C、中压B燃气管道可利用道路桥梁跨越河流D、燃气管道随桥敷设时,应采用较高的防

8、腐等级E、敷设于桥梁上的燃气管道当采用厚壁管时,可适当降低焊缝的探伤比例28.关于城镇道路石灰工业废渣稳定砂砾基层施工的说法,正确的有()。A、摊铺前含水量为最佳含水量2%B、控制虚铺厚度,确保基层厚度和高程C、应在潮湿状态下养护,常温下养护时间不宜少于7dD、采用喷洒沥青乳液养护是应及时在乳液面撒嵌丁料E、养护期内可开放交通29.下列检验项目中,属于供热管道安装质量检验主控项目的有()。A、高程B、中心线位移C、立管垂直度D、对口间隙E、定位焊缝的位置30.根据城市桥梁工程施工与质量验收规范CJJ 2-2008,关于工程施工质量验收的说法,正确的有()。A、工程施工质量应符合相关规范的规定B

9、、参加工程施工质量验收的人员应具备规定的资格C、只有具备相应检测资质的单位才能承担见证取样检测的业务D、隐蔽工程验收可在下道工序开始后组织E、工程施工结束后,应先由施工单位自行组织验收三案例分析题(一)背景资料某公司中标北方城市道路工程,道路全长1000m,道路结构与地下管线布置如图1所示:图1道路结构与地下管线布置示意图(单位:m)施工场地位于农田,临近城市绿地,土层以砂性粉土为主,不考虑施工降水。雨水方沟内断面2.2m1.5m,采用钢筋混凝土结构,壁厚度200mm;底板下混凝土垫层厚100mm。雨水方沟位于南侧辅路下,排水方向为由东向西,东端沟内底高程为-5.0m(地表高程0.0m),流水

10、坡度1.5。给水管道位于北侧人行道下,覆土深度1m。项目部对辅路、主路给水管道、雨水方沟两侧人行道及隔离带(绿化)作了施工部署,依据各种管道高程以及平面位置对工程的施工顺序作了总体安排。施工过程发生如下事件:事件1:部分主路路基施工突遇大雨,未能及时碾压,造成路床积水、土料过湿,影响施工进度。事件2:为加快施工进度,项目部将沟槽开挖出的土方在现场占用城市绿地存放,以备回填,方案审查时被纠正。问题:1.列式计算雨水方沟东、西两端沟槽的开挖深度。2.用背景资料中提供的序号表示本工程的总体施工顺序。3.针对事件1写出部分路基雨后土基压实的处理措施。4.事件2中现场占用城市绿地存土方案为何被纠正?给出

11、正确做法。2014年一建市政案例真题(四)背景资料某市政工程公司承建城市主干道改造工程投标,合同金额为9800万元,工程主要内容为:主线高架桥梁、匝道桥梁、挡土墙及引道,如图4-1所示。桥梁基础采用钻孔灌注桩,上部结构预应力混凝土连续箱梁,采用满堂支架法现浇施工:边防撞护栏为钢筋混凝土结构。施工期间发生如下事件:事件一:在工程开工前,项目部会同监理工程师,根据CJJ2-2008城市桥梁工程施工与质量验收规范等确定和划分了本工程的单位工程(子单位工程)、分部分项工程及检验批。事件二:项目进场后配备了专职安全管理人员,并为承重支模架编制了专项安全应急预案,应急预案的主要内容有:事故类型和危害程度分

12、析、应急处置基本原则、预防及预警、应急处置等。事件三:在施工安排时,项目部认为从主线与匝道交叉部位及交叉口以东主线与匝道并行部位是本工程的施工重点,主要施工内容有:匝道基础及下部结构、匝道上部结构、主线基础及下部结构(含B匝道BZ墩)、主线上部结构。在施工期间需要三次组织交通导行,因此必须确定合理的施工顺序。项目部经仔细分析确认施工顺序如图4-2所示。交通导行交通导行交通导行图4-2施工作业流程图另外项目部配制了边防撞护栏定型组合钢模板,每次可浇筑边防撞护栏长度200米,每四天可周转一次,在上部结构基本完成后开始施工边防撞护栏,直至施工完成。问题1.事件一中,本工程的单位(子单位)工程有哪些?

13、2.指出钻孔灌注桩验收的分项工程和检验批。3.本工程至少应配备几名专职安全员?说明理由。4.补充完善事件二中的专项安全应急预案的内容。5.图4-2中、分别对应哪些施工内容?6.事件三中,边防撞护栏的连续施工至少需要多少天?(列式分步计算)图4-2 中,主线基础及下部结构(含B 匝道BZ 墩);匝道基础及下部结构;主线上部结构;匝道上部结构。(二)背景资料某公司承建的市政桥梁工程中,桥梁引道与现有城市次干道呈T型平面交叉,次干道边坡坡率 1:2,采用植草防护;引道位于种植滩地,线位上现存池塘一处(长15m,宽12m,深1.5m);引道两侧边坡采用档土墙支护:桥台采用重力重力式桥台,基础为直径12

14、0cm混凝土钻孔灌注桩。引道纵断面如图2-1所示,挡土墙横截面如图2-2。项目部编制的引道路堤及桥台施工方案有如下内容:(1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用:正循环回转钻,反循环回转钻,潜水钻,冲击钻,长螺旋钻机,静力压桩机。(2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方从现有城市次干道倾倒入路基后用机械摊铺碾压成型。施工工艺流程图如下:监理工程师在审查施工方案时指出:施工方案(2)中施工组织存在不妥之处;施工工艺流程图存在较多缺漏和错误,要求项目部改正。在桩基施工期间,发生一起行人滑入泥浆池事故,但未造成伤害。问题:1.施工方案(1)中,项目部

15、宜选择哪种桩基施工机械?说明理由。2.指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。3.结合图2-1,补充好改正施工方案(2)中施工工艺流程的缺漏和错误之处。(用文字叙述)4.图2-2所示挡土墙属于哪种结构形式(类型)?写出图2-2中构造A的名称。5.针对“行人滑入泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。(三)背景材料某公司中标承建中压A天然气直埋管线工程,管道直径DN300mm,长度1.5km,由节点至节点,其中节点、分别为30的变坡点。如图3所示。项目部编制了施工组织设计,内容包括工程概况、编制依据、施工安排、施工准备等,在沟槽开挖过程中,遇到地质勘察时为

16、探明的墓穴。项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理。导致增加了合同外的工作量。管道安装焊接完毕,依据专项方案进行清扫与试验。管道清扫由点向点方向分段进行。清扫过程中出现了卡球的迹象。根据现场专题会议要求切开点处后,除发现清扫球外,还有一根撬杠。调查确认是焊工为预防撬杠丢失临时放置在管腔内,但忘记取出。会议确定此次事故为质量事故。问题:1. 补充完善燃气管道施工组织设计内容。2项目部处理墓穴所增加的费用可否要求计量支付?说明理由。3.简述燃气管道清扫的目的和清扫应注意的主要事项。4.针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面的管理。(四)背景材料A公司中承建小

17、型垃圾填埋场工程,填埋场防渗系统采用HDPE膜,膜下保护层为1000mm黏土层,上保护层为土工织物。项目部按规定设置了围挡,并在门口设置了工程概况牌、管理人员名单、监管电话牌和扰民告示牌。为满足进度要求,现场安排3支劳务作业队伍,压缩施工流程并减少工序间隔时间。施工过程中,A公司例行检查发现:有少数劳务人员所戴胸牌与人员登记不符,且现场无劳务队的管理员在场;部分场底基础层验收记录缺少建设单位签字;黏土保护层压实度报告有不合格项,且无整改报告。A公司命令项目部停工整改。问题:1、项目部门口还应设置哪些标牌?2、针对检查结果,简述对劳务人员管理的具体规定。3、简述填埋场施工前场底基础层验收的有关规定,并给出验收记录签字缺失的纠正措施。4、指出黏土保护层压实度质量验收必须合格的原因,对不合格项应如何处理?

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
