收藏 分销(赏)

防火门安装.doc

上传人:xrp****65 文档编号:6146484 上传时间:2024-11-28 格式:DOC 页数:4 大小:53KB
下载 相关 举报
防火门安装.doc_第1页
第1页 / 共4页
防火门安装.doc_第2页
第2页 / 共4页
防火门安装.doc_第3页
第3页 / 共4页
防火门安装.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

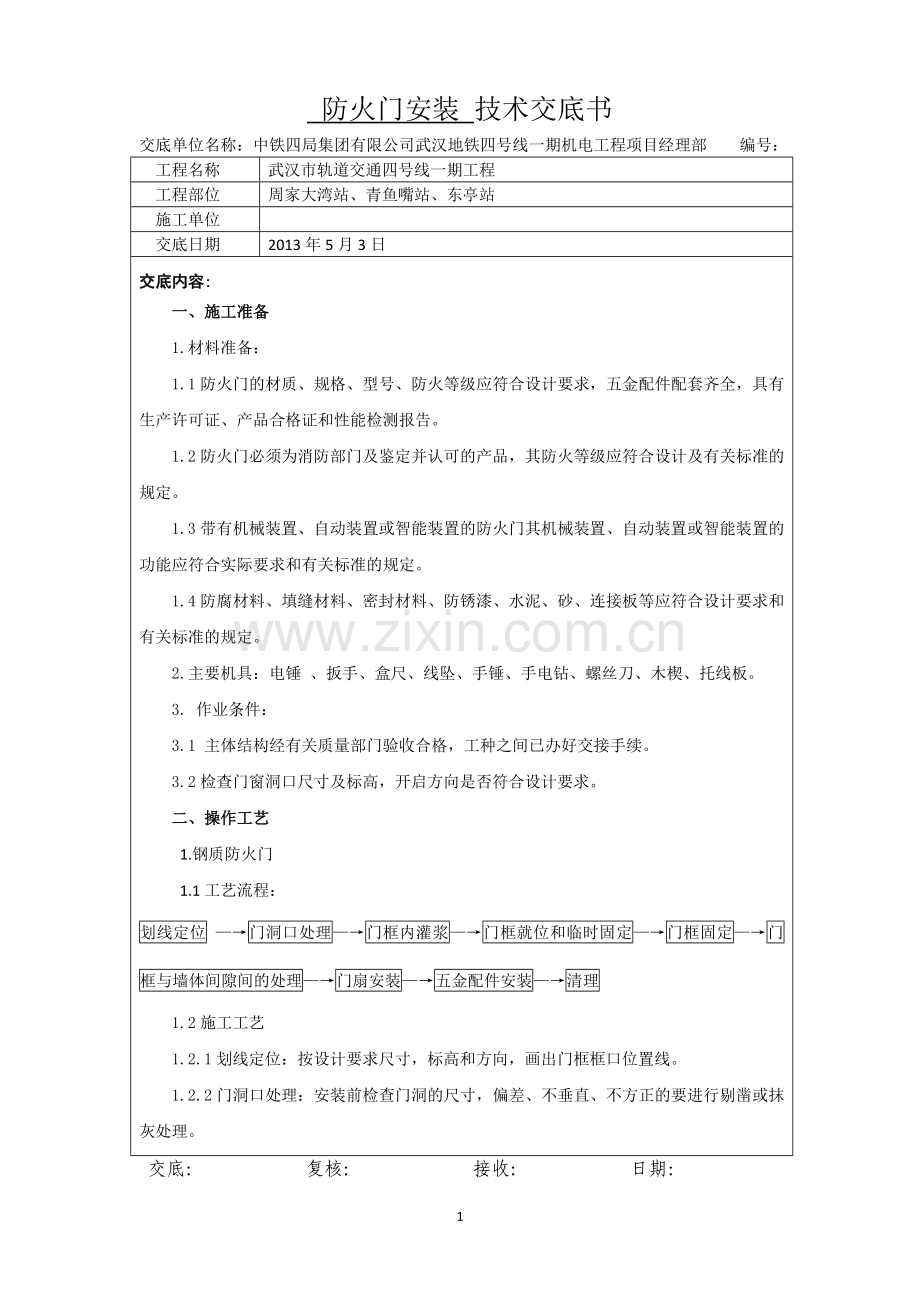

1、 防火门安装 技术交底书交底单位名称:中铁四局集团有限公司武汉地铁四号线一期机电工程项目经理部 编号: 工程名称武汉市轨道交通四号线一期工程工程部位周家大湾站、青鱼嘴站、东亭站施工单位交底日期2013年5月3日交底内容:一、施工准备1.材料准备:1.1防火门的材质、规格、型号、防火等级应符合设计要求,五金配件配套齐全,具有生产许可证、产品合格证和性能检测报告。1.2防火门必须为消防部门及鉴定并认可的产品,其防火等级应符合设计及有关标准的规定。1.3带有机械装置、自动装置或智能装置的防火门其机械装置、自动装置或智能装置的功能应符合实际要求和有关标准的规定。1.4防腐材料、填缝材料、密封材料、防锈

2、漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。2.主要机具:电锤 、扳手、盒尺、线坠、手锤、手电钻、螺丝刀、木楔、托线板。3. 作业条件:3.1 主体结构经有关质量部门验收合格,工种之间已办好交接手续。3.2检查门窗洞口尺寸及标高,开启方向是否符合设计要求。二、操作工艺1.钢质防火门1.1工艺流程:划线定位 门洞口处理门框内灌浆门框就位和临时固定门框固定门框与墙体间隙间的处理门扇安装五金配件安装清理1.2施工工艺1.2.1划线定位:按设计要求尺寸,标高和方向,画出门框框口位置线。1.2.2门洞口处理:安装前检查门洞的尺寸,偏差、不垂直、不方正的要进行剔凿或抹灰处理。交底: 复核: 接收

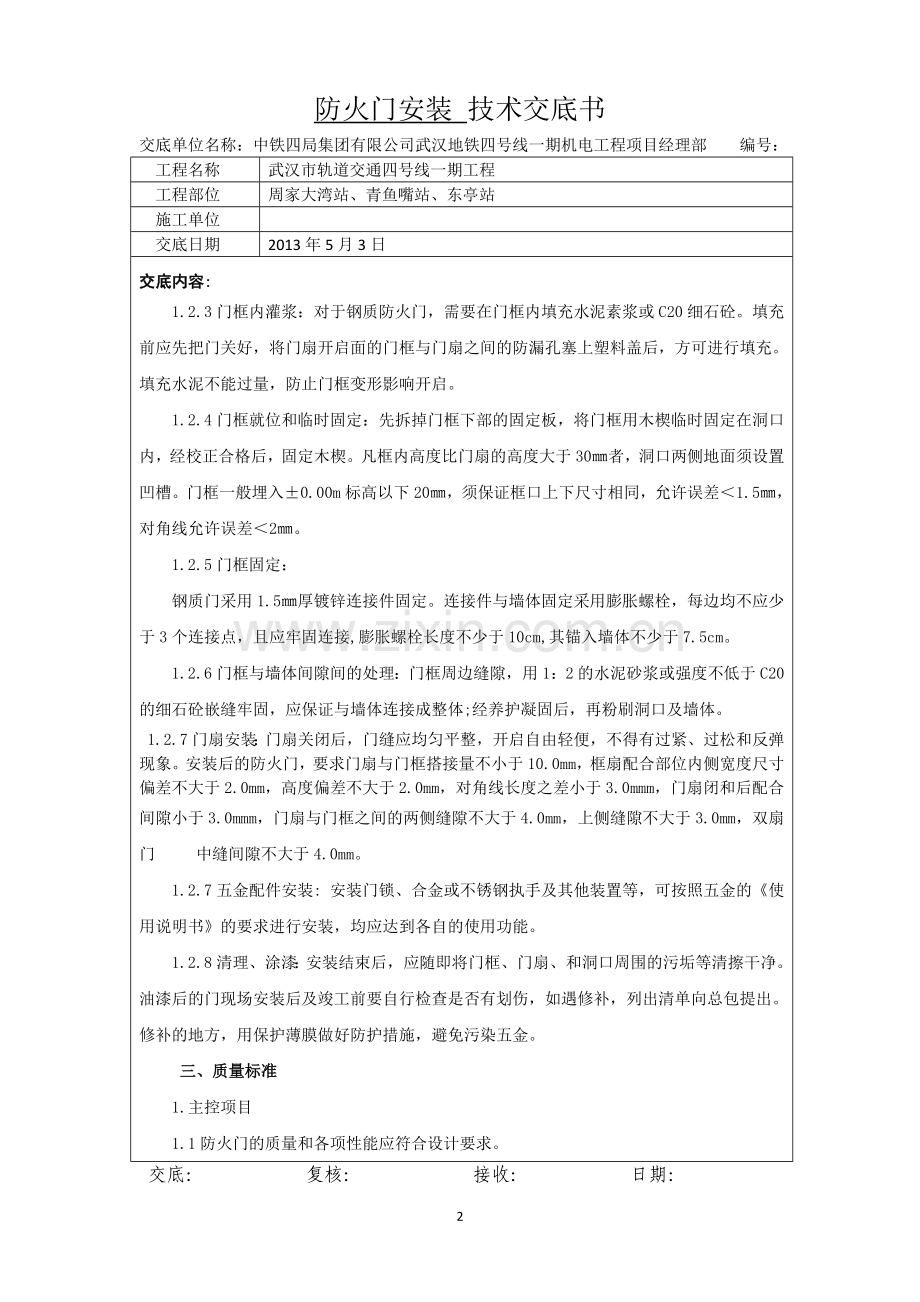

3、: 日期:防火门安装 技术交底书交底单位名称:中铁四局集团有限公司武汉地铁四号线一期机电工程项目经理部 编号: 工程名称武汉市轨道交通四号线一期工程工程部位周家大湾站、青鱼嘴站、东亭站施工单位交底日期2013年5月3日交底内容:1.2.3门框内灌浆:对于钢质防火门,需要在门框内填充水泥素浆或C20细石砼。填充前应先把门关好,将门扇开启面的门框与门扇之间的防漏孔塞上塑料盖后,方可进行填充。填充水泥不能过量,防止门框变形影响开启。1.2.4门框就位和临时固定:先拆掉门框下部的固定板,将门框用木楔临时固定在洞口内,经校正合格后,固定木楔。凡框内高度比门扇的高度大于30者,洞口两侧地面须设置凹槽。门框

4、一般埋入0.00m标高以下20,须保证框口上下尺寸相同,允许误差1.5,对角线允许误差2。1.2.5门框固定:钢质门采用1.5厚镀锌连接件固定。连接件与墙体固定采用膨胀螺栓,每边均不应少于3个连接点,且应牢固连接,膨胀螺栓长度不少于10cm,其锚入墙体不少于7.5cm。1.2.6门框与墙体间隙间的处理:门框周边缝隙,用1:2的水泥砂浆或强度不低于C20的细石砼嵌缝牢固,应保证与墙体连接成整体;经养护凝固后,再粉刷洞口及墙体。1.2.7门扇安装:门扇关闭后,门缝应均匀平整,开启自由轻便,不得有过紧、过松和反弹现象。安装后的防火门,要求门扇与门框搭接量不小于10.0mm,框扇配合部位内侧宽度尺寸偏

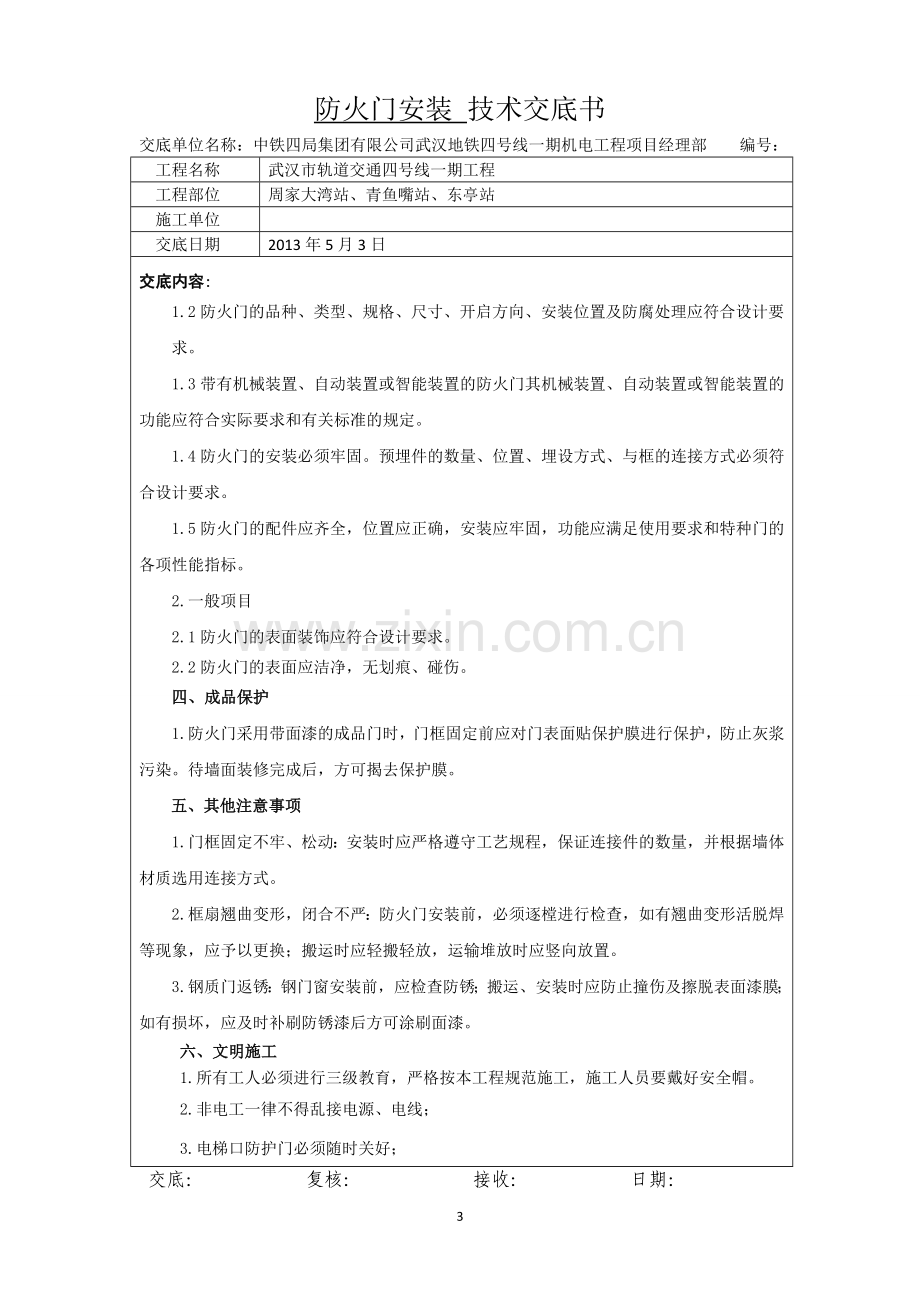

5、差不大于2.0mm,高度偏差不大于2.0mm,对角线长度之差小于3.0mmm,门扇闭和后配合间隙小于3.0mmm,门扇与门框之间的两侧缝隙不大于4.0mm,上侧缝隙不大于3.0mm,双扇门 中缝间隙不大于4.0mm。1.2.7五金配件安装: 安装门锁、合金或不锈钢执手及其他装置等,可按照五金的使用说明书的要求进行安装,均应达到各自的使用功能。1.2.8清理、涂漆:安装结束后,应随即将门框、门扇、和洞口周围的污垢等清擦干净。油漆后的门现场安装后及竣工前要自行检查是否有划伤,如遇修补,列出清单向总包提出。修补的地方,用保护薄膜做好防护措施,避免污染五金。三、质量标准1.主控项目1.1防火门的质量和

6、各项性能应符合设计要求。交底: 复核: 接收: 日期:防火门安装 技术交底书交底单位名称:中铁四局集团有限公司武汉地铁四号线一期机电工程项目经理部 编号: 工程名称武汉市轨道交通四号线一期工程工程部位周家大湾站、青鱼嘴站、东亭站施工单位交底日期2013年5月3日交底内容:1.2防火门的品种、类型、规格、尺寸、开启方向、安装位置及防腐处理应符合设计要求。1.3带有机械装置、自动装置或智能装置的防火门其机械装置、自动装置或智能装置的功能应符合实际要求和有关标准的规定。1.4防火门的安装必须牢固。预埋件的数量、位置、埋设方式、与框的连接方式必须符合设计要求。1.5防火门的配件应齐全,位置应正确,安装

7、应牢固,功能应满足使用要求和特种门的各项性能指标。2.一般项目2.1防火门的表面装饰应符合设计要求。2.2防火门的表面应洁净,无划痕、碰伤。四、成品保护1.防火门采用带面漆的成品门时,门框固定前应对门表面贴保护膜进行保护,防止灰浆污染。待墙面装修完成后,方可揭去保护膜。五、其他注意事项1.门框固定不牢、松动:安装时应严格遵守工艺规程,保证连接件的数量,并根据墙体材质选用连接方式。2.框扇翘曲变形,闭合不严:防火门安装前,必须逐樘进行检查,如有翘曲变形活脱焊等现象,应予以更换;搬运时应轻搬轻放,运输堆放时应竖向放置。3.钢质门返锈:钢门窗安装前,应检查防锈;搬运、安装时应防止撞伤及擦脱表面漆膜;

8、如有损坏,应及时补刷防锈漆后方可涂刷面漆。 六、文明施工 1.所有工人必须进行三级教育,严格按本工程规范施工,施工人员要戴好安全帽。 2.非电工一律不得乱接电源、电线; 3.电梯口防护门必须随时关好; 交底: 复核: 接收: 日期:防火门安装 技术交底书交底单位名称:中铁四局集团有限公司武汉地铁四号线一期机电工程项目经理部 编号: 工程名称武汉市轨道交通四号线一期工程工程部位周家大湾站、青鱼嘴站、东亭站施工单位交底日期2013年5月3日交底内容: 4.不得拆除室内洞口的安全防护。 5.现场严禁吸烟、喝酒、打闹、打架、赌博。 6.施工中的垃圾当天晚上下班前必须清扫干净,要做到工完场清,否则将请其他人清扫其费用从其工程款中扣除。交底: 复核: 接收: 日期:4

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
