资源描述

1、1. 建立工程施工现场平安监理施行细那么1.1 建立工程开工的根本条件1、检查施工是否制定了各项平安消费规章制度和保证施工平安的各项措施;2、检查施工组织设计和各专项平安施工组织设计或平安技术措施方案已按规定程序进展了审批;3、检查各关键岗位人员是否按规定要求装备并具备执业资格;4、是否按?建筑法?的规定为作业人员了意外伤害;5、是否已申报平安消费监视并已获得施工答应证。1.2 施工现场是否实行封闭理并实行围挡作业。1.3 施工现场是否按总平面设计布置和施行。1.4 施工现场各种临时设施应符合总平面布置图的布置要求并符合消防平安规定保持消费与生活用房之间的平安间隔 。1.5 施工作业区和办公、

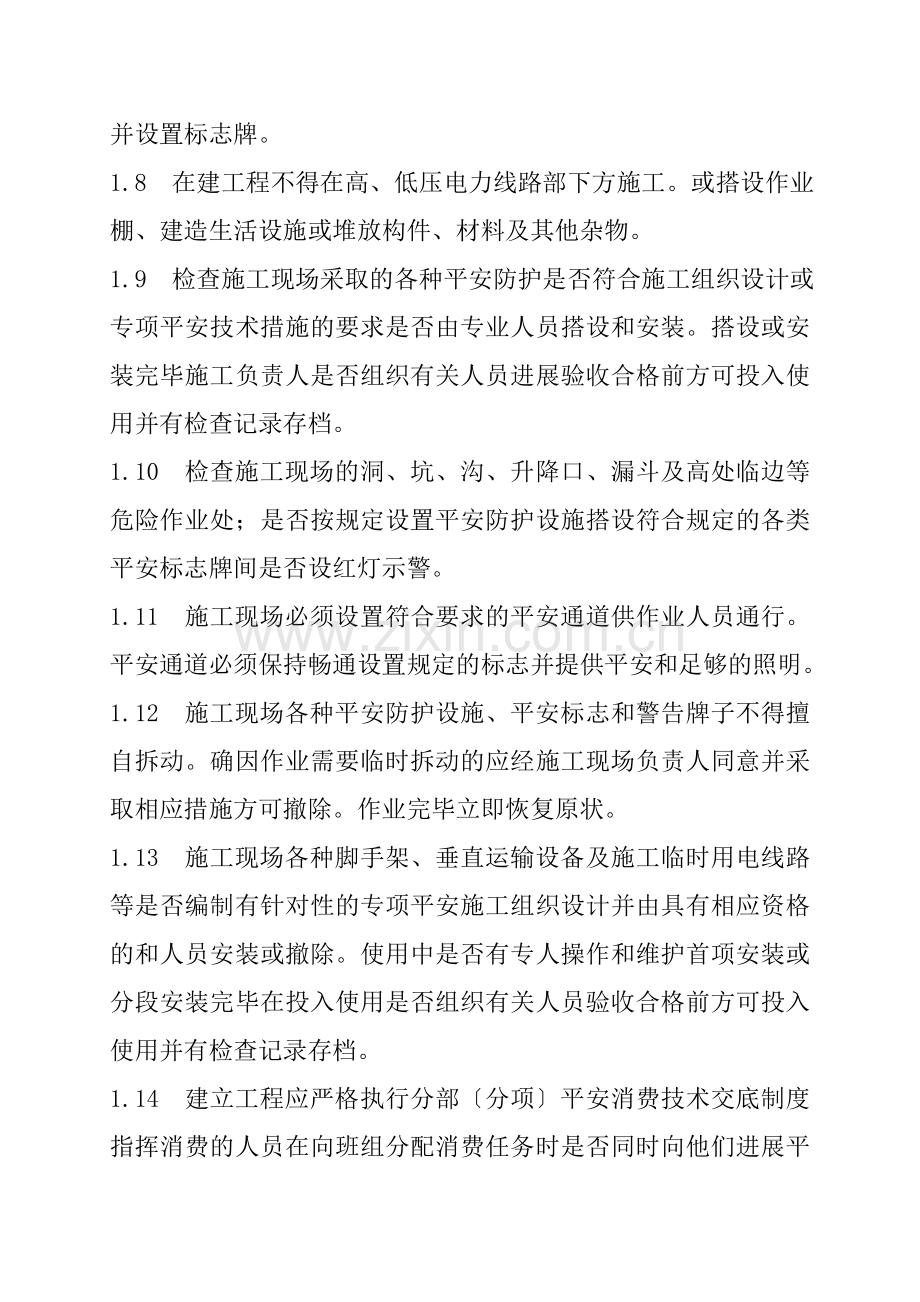

2、生活区是否明显划分有隔离和平安防护措施。1.6 施工现场内场地是否已平整道路是否已硬化且保持畅通并有良好排水措施。1.7 施工现场的工具、构件、材料等的堆放是否按照总平面布置图规定的位置设置。各种材料、构件是否按品种、规格对方整齐并设置标志牌。1.8 在建工程不得在高、低压电力线路部下方施工。或搭设作业棚、建造生活设施或堆放构件、材料及其他杂物。1.9 检查施工现场采取的各种平安防护是否符合施工组织设计或专项平安技术措施的要求是否由专业人员搭设和安装。搭设或安装完毕施工负责人是否组织有关人员进展验收合格前方可投入使用并有检查记录存档。1.10 检查施工现场的洞、坑、沟、升降口、漏斗及高处临边等

3、危险作业处;是否按规定设置平安防护设施搭设符合规定的各类平安标志牌间是否设红灯示警。1.11 施工现场必须设置符合要求的平安通道供作业人员通行。平安通道必须保持畅通设置规定的标志并提供平安和足够的照明。1.12 施工现场各种平安防护设施、平安标志和警告牌子不得擅自拆动。确因作业需要临时拆动的应经施工现场负责人同意并采取相应措施方可撤除。作业完毕立即恢复原状。1.13 施工现场各种脚手架、垂直运输设备及施工临时用电线路等是否编制有针对性的专项平安施工组织设计并由具有相应资格的和人员安装或撤除。使用中是否有专人操作和维护首项安装或分段安装完毕在投入使用是否组织有关人员验收合格前方可投入使用并有检查

4、记录存档。1.14 建立工程应严格执行分部分项平安消费技术交底制度指挥消费的人员在向班组分配消费任务时是否同时向他们进展平安技术书面交底。1.15 检查施工现场是否严格执行平安消费和消防平安的检查制度1.16 检查在建工程含脚手架具的外侧边缘与外电架空线路的边线之间是否保持平安操作间隔 达不到要求的是否制定有效的防护措施;在施行防护措施时是否有电气工程技术人员或专职平安人员监护并采取有效措施保证施行过程中作业人员及其别人员的平安。防护措施应设置醒目的警告标志牌警告标志牌应符合的规定。1.17 根底坑槽施工是否编制专项平安施工组织设计作业时是否有专人检查边坡土质稳定情况发现有裂缝、疏松、渗水或支

5、撑走动必须立即停顿施工作业并采取加固措施。1.18 施工现场堆放的材料和施工机械与根底坑槽边的间隔 应根据土质、沟深、水位、机械设备重量等情况确定往坑槽内运材料应有信联络。1.19 施工现场用工不得违背规定制止招收童工。做好工在月经、怀、生育和哺乳间的保护工作。1.20 X光或r射线擦伤作业区必须采取平安措施非操作人员不得、不准进入。2. 建立工程作业人员2.1 检查参加施工作业的一切作业人员是否熟知本岗位的平安消费职责和平安技术操作规程是否经过本工程平安技术操作规程的培训、教育并考核合格前方可上岗。重新上岗的作业人员都必须经过五级平安教育并经过考试合格方可安排上岗。2.2 审查施工现场的有关

6、理人员是否持证上岗。在施工理过程中是否带头严格执行、行业及本署有关建立施工平安消费的法律、法规、严格执行本平安技术操作规程不违章指挥并监视、检查作业人员执行本平安技术操作规程。2.3 审查持特种作业人员是否持证上岗。2.4 审查从事新工艺、新设备、新技术、新材料施工的作业人员是否承受培训教育并持证上岗。2.5 作业人员调换工作岗位时是否承受新岗位平安技术操作规程的培训教育。2.6 审查参加施工作业的一切人员是否承受法律与法规及建立行政主部门规定的年度平安消费培训教育。2.7 巡视监视参加施工作业的一切人员必须遵守平安消费纪律必须佩带工作证卡并戴好平安帽进入施工现场在作业中严格遵守平安技术操作规

7、程的有关规定平安上岗不违章作业不擅离工作岗位不乱串工作岗位严禁酒后作业并按规定穿穿着鞋正确使用保个人平安防护用品。2.8 巡视监视参加作业的人员在施工现场行走应走平安通道制止蹬踏土壁和固壁支撑及攀爬脚手架垂直运输设备架体模板支撑和钢筋骨架等上下;制止用大步跨越或跳跃等方式进入脚手架或作业屋面;制止在来铺设脚手板的脚手架上未固定的条底模上及刚砌筑的墙面上作业或行走。2.9 作业人员享有对平安消费的知情权、建议权、紧急避险权和人身保障权并有权回绝执行违背?建立工程平安技术操作规程?的作业。3. 机电设备3.1 施工企业自有的机械设备进入施工现场审核企业机械设备理部门对其颁发的准用证。新购置的起重机

8、械设备进入施工现场审核其企业技术负责人的审核准用手续。3.2 提供租赁的机械设备检查租赁向承租提供的租赁的自检。自检合格证以及相关的技术和出厂说明书还必须提供具有专业资质的检测检验出具的平安技术检测证明;否那么不得租赁和投入使用。3.3 对进入施工现场的机电设备及电开工具催促要求施工现场负责人组织专业人员对其进展机械、电气平安性能的检查确认其符合有关平安使用条件的方能投入使用。当施工现场不能胜任此项工作时企业机电设备理部门应组织或委托法定检测构造进展检验检测。3.4 施工现场使用起重机械设备审核其是否按规定由专业技术人员编制专项装拆方案及平安技术措施并履行签字审批手续否那么不得使用。3.5 审

9、查起重机械设备的安装和拆卸是否由有资格的和专业人员进展并应有专人定进展维修保养和按规定定检查其电气绝缘性能。对达不到平安要求的又不能修复的机电设备必须立即停用并予以报废处理。3.6 检查施工现场是否为机电设备提供符合平安要求的道路、根底座、水电、操作堋或停机场地等必备条件。间作业应设置平安和充足的照明。3.7 检查机电设备的作业场所是否符合平安要求。场地应平整无障碍机电设备旁应有符合规定的作业和维修空间作业通道应保持畅通不得堆放材料、杂物。有防火要求的其作业场所应符合消防平安要求。3.8 检查施工机械和动力机械的根底座是否稳固并符合其出厂说明或设计的要求。3.9 检查机电设备、小型电开工具用电

10、是否符合?建立工程平安技术操作规程?和有关、的要求并应由专业人员安装撤除和维修。3.10 监视施工现场机电设备的理应做到“定人、定机、定设备严禁不具备专业资格的人员操作机电设备。核查小型电开工具使用前是否对使用人进展平安技术交底并进展平安技术操作规程的教育。3.11 监视检查机电设备、小型电开工具的操作人员必须按规定穿戴好了人平安防护用品。机械操作人员的穿着应符合平安要求紧身并束紧领口不得系领带工发辫应挽入工作帽内。3.12 操作机电设备及使用小型电开工具前应催促监视施工工程理人员检查机电设备小型电开工具的电源线和平安防护装置。电源线破损或平安防护装置缺损和失效的机电设备、小型电开工具未经专业

11、人员更换、修复不得投入使用。工作完毕应断电源并锁好开关箱。小型手持式电开工具应交保室保。3.13 工作前监视必须检查机械、仪表、工具等。确认完好方准使用;有试运行要求的应按规定进展试运行确认正常后方可投入使用。3.14 监视检查施工机械和电气设备、小型电开工具不得带“病运转和超负荷作业。操作现异常情况应立即停机检查制止在设备运转时进展擦洗和修理作业中严禁将头、手等伸入机械范围内。修理应由专业人员按照原厂说明书规定的条件或有关、进展不得任意使用代用部件或改装、改造。3.15 监视新机经过大修或技术改造的机械必须按出厂说明书的要求和现行行业?建筑机械技术试验规程?JGJ34进展测试和试运行。3.1

12、6 监视施工现场机电设备、小型电开工具必须按照出厂说明书规定的技术性能承载才能使用条件和?建立工程施工平安技术操作规程?的有关规定正确操作合理使用严禁超载作业或任意变更、扩大使用范围。按规定需定检验检测的仪表和有关平安装置应具有法定检验检测资格的定检验检测否那么不得使用。3.17 起重机不得靠近架空输电线路作业。起重机的任意部位与架空输电导线的平安间隔 不得小于下表的规定。通过架空输电线路时应将起重臂落下。其重机与架空输电导线的平安间隔 电压KV平安间隔 1115204060110200沿垂直方向m1.53.04.05.06.0沿程度方向m1.01.52.04.06.03.18 监视检查电气设

13、备和线路必须绝缘良好电线不得与金属物绑在一起;各种电动机具用电必须符合“一机、一闸、一漏、一篇的规定其在正常情况下不带电的金属外壳必须按规定做保护接零或接地。临时停电、停工休息或下班时必须拉闸断电锁好开关箱。3.19 进度检查行灯电压不得超过36V电源线应使用橡胶软电缆必须选用自耦式平安电压变压器。在潮湿场所或金属容器内工作时行灯电压不得超过12V。3.20 检查受压容器应有平安阀、压力表并防止燥、潮、晒、碰、撞;氧气瓶严防沾染油脂;乙炔发生器液化石油气必须有防止回火的平安装置。4. 高处作业及登高架设作业4.1 催促要求施工企业对从事高处作业及登高架作业的人员要定体检。经医生诊断凡患高血压、

14、心脏病、癫痫病以及其他不适于高处作业的人员不得从事高处作业及登高架设作业。4.2 检查高处作业及登高架设作业前施工工程部必须对有关防护设施及个人平安防护用品进展检查不得在存在平安隐患的情况下强或强行冒险作业。4.3 催促作业人员作业时穿着要灵便制止穿硬底和带钉易滑鞋在没有防护设施的高空、悬崖和陡坡施工必须按规定使用平安带平安带必须挂低用挂设点必须平安、可靠。4.4 检查高处作业所用材料要堆放平稳不得阻碍作业并制定防止坠落的措施;使用工具应有防止工具脱手坠落伤人的措施;工具用完应随手放入工具待套内。上下传递物件制止抛掷。4.5 遇有恶劣气候如风力在六级以上影响施工平安时制止进展露天高处及登高架设

15、作业、起重作业。4.6 检查使用梯子登高作业时梯子不得缺档不得垫底使用如需接长使用应有可靠的连接措施且接头不得超过一处。梯子横挡间距以300mm为宜。使用时上端要固定结实下端应有防滑措施。4.7 检查单间梯工作角度以75度5度为宜;人字梯上部夹角以35度45度为宜使用时第一档或第二档之间应设置拉撑。制止两人同时在梯子上作业。在通道处使用梯子应有人监护或设置围栏。脚手架上制止使用梯子登高作业。4.8 监视检查没有平安防护设施制止在屋架的上弦、支撑、珩架、挑架的挑梁和未固定的标件上行走或作业。高处作业与地面联络应设装置专人负责。4.9 乘人的外用电梯、吊架应有可靠的平安保护装置。除指派的专业人员外

16、制止攀登起垂臂绳索或陡同运料的吊篮、吊装物上下。5. 扣件式钢脚手架5.1 审核施工扣件式钢脚手架设计计算书。5.2 检查施工扣件式钢脚手架搭设、撤除的施工方案。5.3 检查架子工的上岗证书上岗操作人员必须呆平安帽系平安带、穿防滑鞋。5.4 脚手架材质1、扣件式钢脚手架材质应符合以下规定: 每根钢质量不应大于25kg有严重锈蚀、弯曲、压扁或裂纹的不得使用。扣件应有出厂合格证明或检验检测发现有脆裂、变形、滑丝的制止使用。钢上严禁打孔。2、脚手架可采用钢、木材料制作每块质量不宜大于30kg材质应符合以下规定: 冲压钢制脚手板应采用厚度2-3mm的Q195钢材其规格一般为:长度1.53.6m宽度23

17、0mm250mm肋高50mm脚手板两端应有连接装置板面应有防滑构造。凡出现板面裂纹、扭曲的不得使用。本脚手架应选用厚度不小于50mm的木板或松木板宽度以200300mm为宜但凡腐朽、扭曲、斜纹、破裂和大横透节的不得使用。距板的两端头80mm处应使用镀锌铁丝箍绕2-3圈或用铁皮钉牢。5.5 落地式外脚手架搭设1、检查脚手架搭设的技术交底和平安交底。2、检查立杆根底平整实符合方案要求并设排水措施。3、检查立杆是否缺少底垫、垫木和扫地杆。立杆、纵向程度杆接头是否错开。连接必须用扣件并应拧紧螺栓制止用其他材料绑扎。立杆除顶层外不得搭接。4、检查脚手架在7m以上架体与建筑构造是否设拉结且拉结应结实。5、

18、检查立杆、大横杆、小横杆间距是否符合方案不得越过规定要求是否按规定设置剪撑剪撑是否沿脚手架高度连续设置角度是否符合要求。6、检查脚手架是否满铺脚手板、材质是否符合要求不得有探头板脚手架外侧应设置腻平安网且网间严。施工层应设1.2m高防护栏杆和挡脚板。7、检查脚手架搭设完毕后的验收手续并有量化的验收内容。8、检查立杆与大横杆交点处是否设置小横杆小横杆两端是否固定结实单排架小横杆插入内不小于240mm。9、施工层以下每隔10m应设平网或其他措施封闭。施工层脚手架内立杆与建筑物之间应进展封闭。10、检查卸料平台设计计算书卸料平台搭设是否符合要求卸料平台支撑系统不得与脚手架连结。卸料平台应设置限定荷载

19、标牌。5.6 脚手架撤除1、脚手架撤除须经工程负责人检查验证并确认不再需要时方可撤除。撤除前应对脚手架进展全面检查并去除脚手架上的材料、工具和杂物。2、监视检查撤除脚手架时周围应设围栏或戒备标志并设专人看制止入内。3、检查脚手架撤除应由上而下从一端向另一端逐层进展一步一清严禁上下同时作业。同一层的构配件和加固杆件应按先上后下先外后里的顺序进展。除平安网栏杆应站在本层撤除外其余各部分必须站在下层拆上层。撤除纵向程度杆、剪力撑时应先拆中间扣再拆两头扣由中间操作人往下顺杆子最后撤除连墙件。严禁先将连墙件整层或散层撤除后再撤除脚手架。4、检查分段撤除脚手架所形成的高差不应大于两步如高差大于两步应增设连

20、墙件加固;当脚手架采用分主面撤除时对不撤除的脚手架两端应按规定设置连墙件横向斜撑等加固杆件进展加固。5、检查当脚手架拆至下部最后一层根长立杆的高度约6.5m时应先在适当位置搭设临时抛撑加固后再撤除连墙件。6、检查撤除过程中严禁使用榔头等硬均打、撬、挖。拆下的脚手杆、脚手板、钢、扣件、钢丝绳子等材料应向下传递或用垂直运输机械吊运至地面严禁抛掷。5.7 平安网搭设1、催促施工架设平安网作业使用的所有材料及材质必须经过检查并符合其专项平安施工组织设计的要求。2、检查作业班组平安技术书面交底及防护用品。3、检查企业购入平安网进货次存档记录。记录后载明进货日供货商及、 、名称及分类标记。制造商商标及、

21、、制造日或编或批、有效限、消费答应证编及其他必须填写的内容使用的工程工程名称以及使用时间等以便发生问题时追溯。4、检查使用一次以上的旧网调入其他工程使用必须附其原始记录及其使用记录并必须按规定进展耐冲击性能。检验和贯耐贯穿性检验合格前方可投入使用。对超过有效的旧网不得投入使用必须做报废处理。5、检查平安网的搭设必须严格遵守专项施工组织设计及平安技术书面交底的要求作业。6、平安网架设完毕必须经过验收合格前方可投入使用。7、平安网在使用间其网架和支撑系统严禁随意撤除并必须有专人进展维护和检查。8、平安网经工程负责人检查验证并确认不再需要时方可撤除。6. 临时用电6.1 检查审核临时用电施工组织设计

22、。 1、临时用电施工组织设计的内容和步骤 现场勘探;确定电源进线、变电所、配电室、总配电箱、分配点箱等的位置及线路走向;进展负荷计算;选择变压器容量导线截面和电器的类型、规格;绘制电气平面图、立面图和接线系统图;制定平安用电技术措施和电气防火措施。2、临时用电工程图纸必须单独绘制并作为临时用电施工的根据。3、临时用电施工组织设计必须由电气工程技术人员编制并补充有关图纸资料。6.2 检查电工的上岗证书电工等级同工程的难易程度和技术复杂性相适应。 1、安装、维修或撤除临时用电工程必须由电工完成。 2、各类用电人员应做到:掌握平安用电根本知识和所用设备的性能;使用设备前必须按规定穿戴和装备好相应的劳

23、动防护用品;并检查电气装置和保护设施是否完好严禁设备带病运转;停用的设备必须拉闸断电锁好开关箱;负责保护所用设备的负荷线保护零线和开关箱。发现问题及时解决;搬迁或挪动回电设备必须经电工断电源关作妥善处理后进展。6.3 检查平安技术。 1、施工现场临时用电必须建立平安技术其内容应包括:临时用电施工组织设计的全部资料;修改临时用电施工组织设计的资料;技术交底资料;临时用电工程检查验收表;电气设备的测试检验凭单和调试记录;接地电阻测定记录表;定检查复查表;电工维修工作记录。6.4 施工用电检查1、检查外电防护 小于平安间隔 是否有防护措施;防护措施是否符合临时用电施工组织设计要求封闭是否严。2、检查

24、接地与接零保护系统 工作接地与重复接地是否符合要求;是否使用TNS系统;专用保护零线设置是否符合要求;保护零线与工作零线是否混接;3、检查配电箱开关箱 是否符合“三级配电两极保护要求。开关箱击级有无漏电保护或保护灵漏电保护装置前数是否原配。电箱内有无隔分开关是否实行一机、一闸、一漏、一箱的要求。箱体位置安装是否适当便于操作闸具是否符合要求有无损坏。配电箱内多路配电有无标记下线是否混乱电箱门、锁齐并有防雨措施。4、检查现场照明 照明专用回路有无漏电保护。灯具金属外壳是否作接零保护。室内线路及灯具安装高度低于2.4m是否使用平安电压供电。潮湿作业是否使用36V以下平安电压;使用36V平安电压照明线

25、路是否混乱接头处是否用绝缘布包扎;手持照明灯是否使用36V及以下电源供电。5、检查配电线路 电线是否老成破皮未包扎线路过道是否保护。电杆、横担、架空线路是否符合要求。是否使用五芯线电缆;不得使用四芯线电缆外加一根线替代五芯电缆。电缆架设或埋设是否符合要求。6、检查电器装置 闸具、熔断器参数与设备容量是否匹配安装是否符合要求是否同其他金属丝代替熔丝。7、检查变配电装置。 是否符合平安规定。8、检查用电 有无专项用电施工组织设计。有无地极阻值检测记录。有无电工巡视维修记录或填写不。是否乱内容不全无专人理。7. 物料提升机龙门架、井字架7.1 架体制作1、检查进场使用厂家消费的有无提升机应有标牌标明

26、额定起重量提升速度、架设高度、制造、编及出厂日。以及建筑平安监视理部门颁发的准用证。2、企业自己设计制造的检查有无设计计算书和经上级审批的相关。架体制作必须符合?龙门架及井架物料提升机平安技术?的要求。7.2 限位装置 1、检查吊篮有无停靠装置停靠装置是否形成定型伐。 2、检查有无越高限位装置使用摩挲式卷扬机越高限位不得采用断电式应为自动式。 3、检查高架提升机有无下极限位器、缓冲器、超戴限制器。7.3 架体稳定 1、检查缆风绳架高20m以下设一组2030m设二组缆风绳必须使用钢丝绳钢丝绳直径不得小于9.3mm角度为45度60度。地锚符合?龙门架及井架物料提升机平安技术?的要求。 2、检查与建

27、筑构造连接、连墙杆的位置是否符合要求;连墙杆连接应结实;连墙杆不得与脚手架连接;连墙杆材质和连接做法应符合要求。7.4 检查钢丝绳是否已磨损超过报废;是否缺油、锈蚀;绳长是否符合规定;钢丝绳过路应作保护不得拖地。7.5 检查楼层卸料平台卸料平台两侧应设防护栏杆。应防护严;平台脚手架搭设应严结实;平台应设防护门并起作;防护门是否形成定型伐、工具伐;地面进料口应设防护棚并符合要求。7.6 检查吊篮有无平安门平安门是否形成定型比、工具伐高架提升机应使用吊笼吊篮上下严禁载人;吊篮提升机严禁使用单根钢丝。7.7 检查安装验收手续和责任人签字及颁发的使用证书验收单应有量化验收内容。7.8 检查架体安装撤除

28、施工方案架体根底应符合要求;架体垂直偏向是否超过规定;架体与吊篮间隙是否超过规定;架体外侧应设立网防护并防护严;应设计摇臂把杆安装应符合要求并设有绳井字架开口处应加固。7.9 检查传动系统:卷扬机地锚应结实;卷筒钢丝绳缠绕应整齐;第一导向滑轮间隔 不小于15倍卷筒宽度;滑轮翼缘不应破损与架体不得柔性连接;卷筒上应设防止钢丝绳滑脱装置;滑轮与钢丝绳应匹配。7.10 检查联结信装置。其音量应能使各楼层使用提升机装卸料人员明晰听到。7.11 检查卷扬机操作棚操作棚搭设应符合要求。7.12 检查避雷保护装置避雷装置应符合要求。8. 基坑支护8.1 施工方案:1、检查根底施工有无支护案施工方案能否针对性

29、指导施工;基坑深度超过5m应有专项支护设计支护设计及方案应经上级审批。8.2 临边防护: 1、检查深度超过2m的基坑施工有无临边防护措施临边及其它防护应符合要求。8.3 坑壁支护: 1、坑槽开挖设置平安边坡是否符合平安要求; 2、特殊支护的作法是否符合设计方案; 3、支护设施已产生部分变形应采取措施进展调整。8.4 排水措施: 1、检查基坑施工是否设置有效排水措施。 2、检查深基坑施工采用坑外降水有无防止临近建筑危险沉降措施。8.5 坑边荷载: 1、检查积土、料具堆放距槽边不得小于设计规定。 2、检查机械设备施工与槽边间隔 是否符合要求有无措施。8.6 上下通道: 1、检查人员上下有无专用通道设置的通道是否符合要求。8.7 土方开挖: 1、检查施工机械进场是否经历收。 2、挖工机作业时不得有人进入挖土机作业半径内。 3、挖土机作业位置应结实、平安。 4、司机、操作人员应持证上岗。 5、应按规定程序挖土不得超挖。8.8 基坑支护变形监测 1、检查是否按规定进展基坑支护变形监测。 2、检查是否按规定对毗邻建筑物和重要线和道路进展沉降观测。8.9 作业环境 1、检查基坑作业人员有无平安立足点; 2、垂直作业上下有无隔离防护措施; 3、光线缺乏的是否设置足够照明。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
