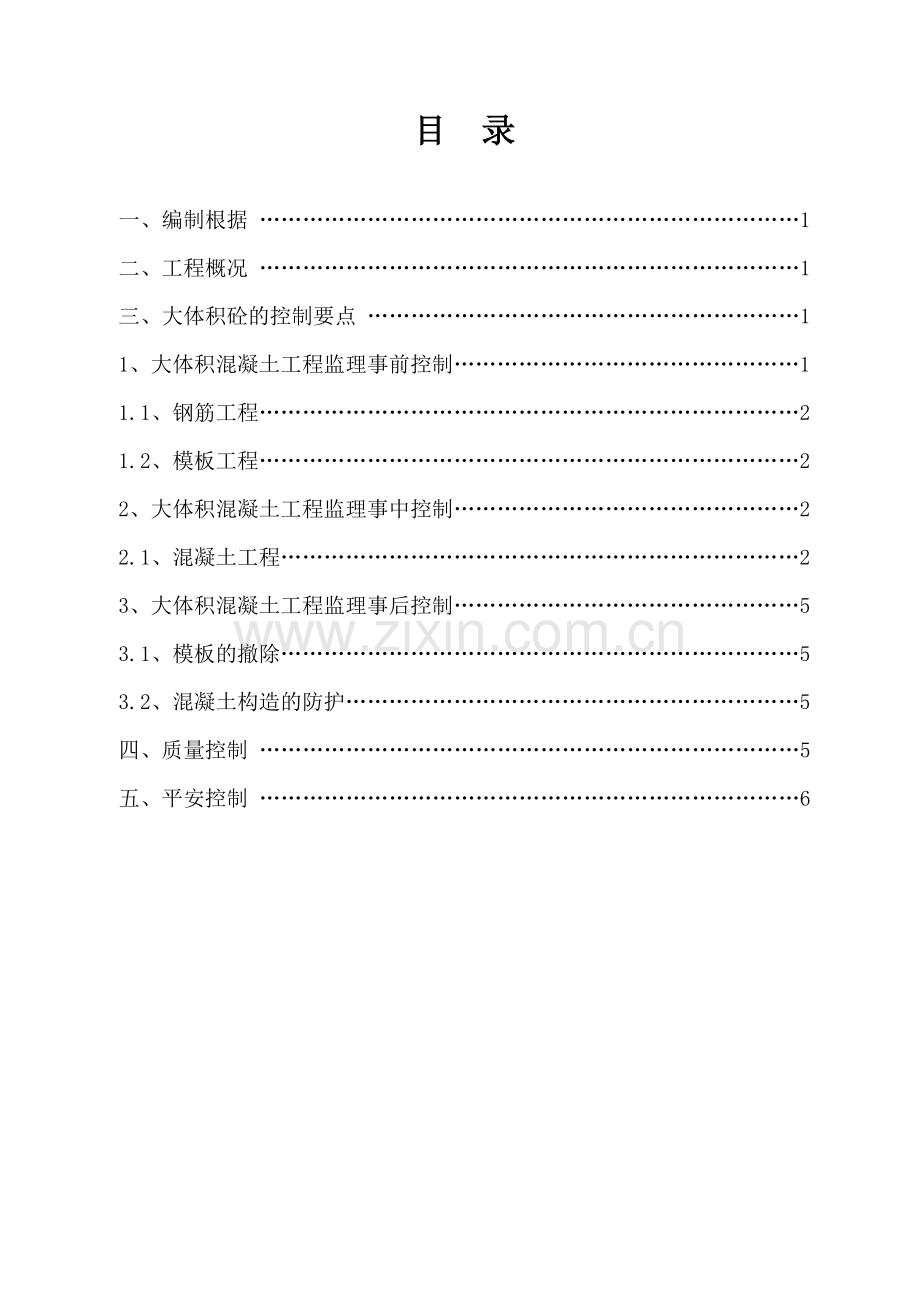

1、目 录一、编制根据 1二、工程概况 1三、大体积砼的控制要点 11、大体积混凝土工程监理事前控制11.1、钢筋工程21.2、模板工程22、大体积混凝土工程监理事中控制22.1、混凝土工程23、大体积混凝土工程监理事后控制53.1、模板的撤除53.2、混凝土构造的防护5四、质量控制 5五、平安控制 6大体积混凝土工程监理施行细那么一、编制根据?地下工程防水技术规程?GB50108-2001?地下防水工程质量验收?GB50208-2002?混凝土施工质量验收?GB50204-2002?建筑工程质量验收统一?GB50300-2002二、工程概况本工程为高速奥兰花园住宅小区位于郑州郑东新区东风东路与商
2、都路口处北约300m路西总建筑面积46万多平方米占地面积约10万多平方米。32层最低6层地下局部剪力墙构造和框架剪力墙构造。三、大体积砼的控制要点1、大体积混凝土工程监理事前控制本工程砼用量大均采用商砼砼泵输送地泵和汽车泵结合使用为确保砼的连续浇筑防止出现冷缝必须控制砼输送车的运距和时间最长不能超过半小时。认真检查商砼厂家提供的配合比料单到场的第一车要实测坍落度是否符合规定的数值。对不同强度等级的砼数值是否符合规定的数值。冬施工检测砼的入模温度是否符合规定的温度。严格控制砼的强度等级水泥、砂、石子的配合比是否合理水泥通常按强度等级三个月强度等级降低1020贮存时间六个月降低1530。砂又称细骨
3、料在砼中主要用来填充石子空隙和石子共同起骨架作用。石子又称粗骨料拌制砼用12石子应使用坚硬耐久的卵石或碎石。砼构件中心与外表的温差不得高于25施工过程中要严格控制降温速度及时采用有效措施进展保温和养护防止因水化热和砼收缩产生裂缝。1.1、钢筋工程本工程筏板钢筋均采用三级螺纹钢筋直径主要有18、20、22和25四种在钢筋加工前必需要求总包技术人员认真核对下料单防止成型后出现错误。在绑扎前必须在垫层上按设计间距弹线中间钢筋划点控制间距。1.2、模板工程筏板根底四周模板使用240厚砖胎模砖胎模与基坑土壁间的工作面空隙应随砌随用三七灰土回填夯实以确保砖胎模满足砼浇筑的侧压力要求。外墙施工缝部位的吊模安
4、装。在安装吊模前先弹底边控制线找平再对模板进展加固检查筏板模板顶部、中间以及底部固定是否稳定、结实。2、大体积混凝土工程监理事中控制2.1、混凝土工程、钢筋、模板施工完毕后在浇筑混凝土前应对模板、钢筋、预埋件进展细致的检查并作好自检记录和工序交接记录。同时混凝土工程的各项准备工作也已完毕具备浇筑条件施工班组自检合格后上报工程部质检部门验收合格报监理进展隐蔽验收验收合格签字后开场浇筑混凝土要在混凝土浇筑前一天混凝土搅拌站做好各种资料和原材料准备工作浇筑时应避开雨天进展。、根据施工实际情况确定车库、裙楼、主楼筏板砼浇筑泵送时分层厚度不宜大于600mm非泵送时分层厚度不宜大于400mm砼的浇筑时间间
5、隔不得超过90min未经允许严禁留设任何设计之外的砼施工缝。混凝土浇筑先后顺序要合理在前层混凝土初凝之前必须将其次层的混凝土浇筑完毕初凝时间应通过试验确定假如超过初凝时间应按施工缝处理。、大体积混凝土分层施工时程度施工缝处理:去除外表浮浆软弱层及松动的石子使粗骨料均匀露出;在上层混凝土浇筑前应用压力水冲洗混凝土外表的污物充分潮湿但不得有积水;对非泵送及低流动度混凝土在浇筑上层混凝土时应采取接浆措施。、混凝土浇筑应分段分层连续进展每层浇筑厚度应根据工程的构造特点、配筋情况、浇筑及振捣等为了保证混凝土良好的整体性混凝土应进展连续浇筑不留或少留施工缝如中途必须间歇时应不超过水泥的初凝时间一般不超过2
6、小时如超过初凝时间应在一定位置留施工缝并应待混凝土的抗压强度到达12kg/cm以上时才允许继续浇筑以免使已浇筑的混凝土构造因振动而受到破坏。2.1.5、混凝土的拌制、运输必须满足连续施工以及降低混凝土出槽温度等方面的要求:在炎热天气施工时宜对砂、石骨料采取遮及降温措施;搅拌站应尽量靠近混凝土浇筑地点以缩短程度运输间隔 ;混凝土泵送施工时运输宜采用混凝土搅拌车车的数量应满足连续浇筑的要求。、大体积混凝土的浇筑主要采用插入式振捣器插入式振捣器的振捣有两种一种是垂直振捣即振捣棒与混凝土外表垂直;一种是斜向振捣即振捣棒与混凝土外表成一定角度约4045。使用时要快插慢拔插点要均匀排列逐点挪动顺序进展不得
7、遗漏到达均匀振实。挪动方式有行列式和交织式两者不得混用以免混淆而发生漏振。挪动间距应不大于振动棒作用半径一般为3040cm的1.5倍。振捣上一层插入下一层35cm以消除两层间的接缝。振捣器的振捣深度一般不超过振捣器长度的1.25倍和振捣棒的上盖接头处。振捣器在每一位置上的振捣延续时间以混凝土外表呈程度并出现水泥浆和不再出现气泡、不再显著沉落为度振捣时间一般约在2030秒使用高频率振捣器可酌予缩短但最短不少于10秒。振捣时应注意振捣器不得放在钢筋上振捣棒不得碰触钢筋、预埋件等亦不得紧靠模板振捣。2.1.7、在混凝土浇筑过程中应及时去除混凝土外表的泌水同时对搅拌站进展抽检。在每次混凝土浇筑完毕后应
8、及时按温控技术措施的要求进展保温养护且应符合以下规定:保温养护措施应使混凝土浇筑浇筑块体的里外温差及降温速度满足温控指标的要求;保温养护的持续时间一般不少于14天;保温养护过程中应保持混凝土外表的潮湿;保温材料可用塑料薄膜、麻袋覆盖混凝土;在养护过程中应对混凝土浇筑块体的里外温差和降温速度进展监测根据实测结果调整保温措施以满足温控指标的要求;养护过程中不得采用强迫不均匀的降温措施。2.1.8、在砼浇筑时试验员要严格控制砼的坍落度对每车砼的坍落度均要进展目测检查每隔5车用坍落度筒测量1次砼坍落度发现问题及时砼搅拌站进展调整确保砼质量。2.1.9、混凝土的浇筑温度系指混凝土振捣后位于混凝土上外表以
9、下50100mm深处的温度每工作班测试温度应不少于2次。2.1.10、大体积混凝土浇筑块体温度监测点的布置方式:以混凝土浇筑块体平面对称轴线的半条轴线为测温区测点呈平面布置;在测温区内温度监测点的位置与数量可根据混凝土内温度场的分布情况及温控的要求确定;在根底平面半条对称轴线上测点的点位宜不少于4处;沿混凝土浇筑块体厚度方向每一点位的测点数量宜不少于5点;保温养护环境温度监测点数量应根据详细需要确定;混凝土外表温度以外表以内50mm处的温度为准;混凝土浇筑块体底外表的温度以底外表以上50mm处的温度为准。2.1.11、浇筑时要在现场做好抗渗试件、砼强度试件和同条件养护试件。3、大体积混凝土工程
10、监理事后控制3.1、模板的撤除本工程对砼养护要求比拟严格不能过早的撤除模板主要指吊模。拆模时砼强度必须超过设计强度的75砼外表温度与外界温度不得超过15防止产生裂缝。模板撤除时必须经工程技术部门批准后施行否那么不得私自撤除拆模时要防止砼受损。3.2、混凝土构造的防护砼到达一定强度后进入回填土工程施工为防止由于温差和干缩而引起的裂缝并有利于砼的后强度的增长和抗裂性的进步回填土按照有关进展。另外必须做好基坑周围的散水坡以防止地面水入浸。砼浇筑后严禁在其外表打洞。四、质量控制为防止砼开裂控制温升减少温度应力确保大体积砼的施工质量防止因砼硬化过程中水化热过高时砼出现裂缝并结合本分项工程实际情况全面考虑
11、合理采用有效措施进展控制到达降温防裂的效果。控制砼出机温度和入模温度砼车运输过程中要尽可能的缩短运输时间保证混凝土的入模温度尽可能的降低。保证筏板砼连续浇筑防止产生冷缝。五、平安控制1、施工现场要认真执行?施工组织设计?、?临时用电施工组织设计?和?施工现场平安文明施工组织设计?的有关规定。2、现场设有专职平安员对现场进展巡视检查发现问题立即纠正。3、根据现场实际情况针对本工程特点按照根底施工支护方案和支护设计护坡对基坑支护进展连续变形监测作出基坑平安评价。4、基坑临边处设置1.2m高钢栏杆坑边四周1.0m范围内不得堆放土方或其它材料并不得设置机械道路。5、基坑施工中设置有效排水措施人员上下设置专用通道垂直作业上、下应设置隔离防护措施。6、砼施工、运输、振捣等机械设备应固定稳固。按照“一机一闸一漏原那么每机应装备一个开关和一台漏电保护器。7、塔吊操作人员和信工要及时用对讲机保持联络防止因发出错误信和信不清出现平安事故。8、使用振捣器的人员应穿胶皮靴戴绝缘手套如发生故障应立即切断电源进展修理。9、输送泵停工后和振捣器间歇时均应将电闸拉开非机械操作人员不得私自操作机械。10、雨天施工时应遵守?雨施工方案?的有关规定所有人员并注意防滑。北京建工京精大房工程建立监理高速奥兰花园工程监理部年 月 日
