收藏 分销(赏)

半硬质阻燃型塑料管暗敷设安装交底记录.doc

上传人:xrp****65 文档编号:6133780 上传时间:2024-11-28 格式:DOC 页数:8 大小:78.50KB
下载 相关 举报
半硬质阻燃型塑料管暗敷设安装交底记录.doc_第1页
第1页 / 共8页
半硬质阻燃型塑料管暗敷设安装交底记录.doc_第2页
第2页 / 共8页
半硬质阻燃型塑料管暗敷设安装交底记录.doc_第3页
第3页 / 共8页
半硬质阻燃型塑料管暗敷设安装交底记录.doc_第4页
第4页 / 共8页
半硬质阻燃型塑料管暗敷设安装交底记录.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

1、技术交底记录2021年10月15日施表5工程名称节能大厦分部工程建筑电气工程分项工程名称半硬质阻燃型塑料暗敷设安装施工中天宝业集团交底内容:1、根据:?建筑工程施工质量验收统一?GB50300-2001?建筑电气工程施工质量验收?GB50303-20022、施工准备2.1材料要求:2.1.1半硬质塑料及其配件必须由阻燃处理的材料制成塑料外壁应有间距不大于1m的连续阻燃标记和制造厂标并有合格证。壁厚度均匀无裂缝、孔洞、气泡及身变形等现象。半硬塑料不得在高温及露天场所堆垛存放。2.1.2配电箱:应为两部认证合格厂家的、应有合格证。2.1.3开关盒、插座盒、灯头盒、接线盒等塑料盒均主尖外观整齐敲落孔

2、齐全无劈裂等现象。2.1.4镀锌材料:扁钢、圆钢、木螺丝、机螺丝、铅丝等。2.1.5辅助材料:防腐漆、胶粘剂、水泥、砂子等。2.2主要机具:2.2.1铅笔、卷尺、小平尺、线坠、水桶、灰桶、灰铲。2.2.2手锤、堑子、钢锯、锯条锯、木锉等。2.2.3台钻、手电钻、钻头、木钻工具袋、工具箱、高凳等。2.3作业条件:2.3.1严配合土建施工根据建筑物墙体构造如砖墙、加气砖墙等弹好程度线及墙厚度线安装盒、箱与路。2.3.2配合土建构造施工时大模板、滑模板施工混凝土墙时需在钢筋绑扎过程中预埋套盒及路同时隐检后再进展混凝土浇灌施工。2.3.3加气混凝土楼板、圆孔板应及时配合土建调整好吊装楼板的板缝时进展配

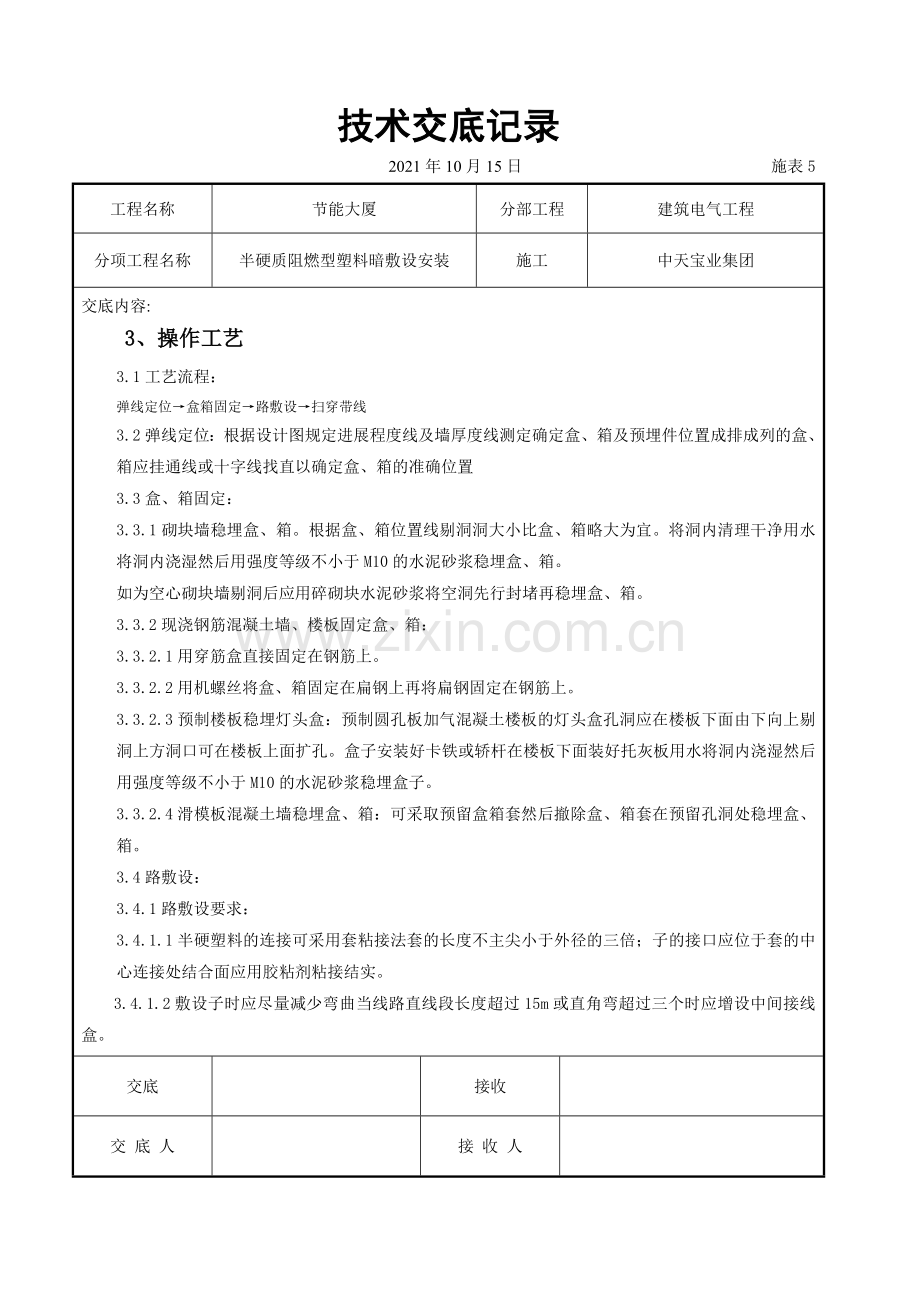

3、。交底接收交 底 人接 收 人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程建筑电气工程分项工程名称半硬质阻燃型塑料暗敷设安装施工中天宝业集团交底内容:3、操作工艺3.1工艺流程:弹线定位盒箱固定路敷设扫穿带线3.2弹线定位:根据设计图规定进展程度线及墙厚度线测定确定盒、箱及预埋件位置成排成列的盒、箱应挂通线或十字线找直以确定盒、箱的准确位置3.3盒、箱固定:3.3.1砌块墙稳埋盒、箱。根据盒、箱位置线剔洞洞大小比盒、箱略大为宜。将洞内清理干净用水将洞内浇湿然后用强度等级不小于M10的水泥砂浆稳埋盒、箱。如为空心砌块墙剔洞后应用碎砌块水泥砂浆将空洞先行封堵再稳埋盒、箱。3.3

4、.2现浇钢筋混凝土墙、楼板固定盒、箱:3.3.2.1用穿筋盒直接固定在钢筋上。3.3.2.2用机螺丝将盒、箱固定在扁钢上再将扁钢固定在钢筋上。3.3.2.3预制楼板稳埋灯头盒:预制圆孔板加气混凝土楼板的灯头盒孔洞应在楼板下面由下向上剔洞上方洞口可在楼板上面扩孔。盒子安装好卡铁或轿杆在楼板下面装好托灰板用水将洞内浇湿然后用强度等级不小于M10的水泥砂浆稳埋盒子。3.3.2.4滑模板混凝土墙稳埋盒、箱:可采取预留盒箱套然后撤除盒、箱套在预留孔洞处稳埋盒、箱。3.4路敷设:3.4.1路敷设要求:3.4.1.1半硬塑料的连接可采用套粘接法套的长度不主尖小于外径的三倍;子的接口应位于套的中心连接处结合面

5、应用胶粘剂粘接结实。3.4.1.2敷设子时应尽量减少弯曲当线路直线段长度超过15m或直角弯超过三个时应增设中间接线盒。交底接收交 底 人接 收 人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程建筑电气工程分项工程名称半硬质阻燃型塑料暗敷设安装施工中天宝业集团交底内容:3.4.1.3路经过建筑物变形缝处应有补偿装置能活动自如。3.4.1.4剔槽敷时不允许剔横槽及剔断钢筋;加气混凝土板只允许沿板缝剔槽。3.4.1.5滑模板内的竖向段不应有接头。3.4.1.6入盒、箱口应平齐口露出盒、箱应不大于5mm并应一一孔孔大小应与外径相吻合。3.4.2砌块墙内路敷设:3.4.2.1砌墙时应配

6、合土建将半硬塑料敷设在墙中向上引应堵好口并用临时支杆钢筋或木杆等将沿敷设方向挑起。为使盒、箱平正标高准确可将子敷设至盒、箱位置100mm处甩出待墙体砌完后再入稳埋盒、箱。3.4.2.2剔槽敷时应在槽两边弹线用快錾子剔。加气混凝土墙应用锯锯两边后再剔槽宽及槽深均比外径大5mm为宜。敷时每隔0.5m左右用铁钉、细铅丝将子固定好。然后用强度等级不小于M10的水泥砂浆抹面保护厚度不应小于15mm。3.4.3预制楼板上路敷设:3.4.3.1预制圆孔板上敷设的路每隔0.5m左右距灯头盒0.15m以内均应用细铅丝与板孔绑所固定牢再用水泥砂浆将灯头盒稳埋结实。3.4.3.2引向隔墙的预留不宜过长应堵好口。3.

7、4.3.3易受机械损伤的段应用水泥砂浆先行保护。3.4.4现制混凝土墙或楼板内路敷设:3.4.4.1路应敷设在两层钢筋中间入盒后应堵好口堵好盒子。路每隔0.5m左右距盒子0.15m以内用细铅丝与钢筋绑扎牢。3.4.4.2引向隔墙的预留不易过长并应堵好口;向上引可用钢筋挑起;向下引可预留与隔墙呈垂直方向的豁洞约100mm50mm或预埋套拆模后将引下。3.4.4.3当为滑模板施工时由开关盒或接线盒至灯位的段可先放在牛腿墙段内滑模过后及时将取出待顶板支好后引至灯位。交底接收交 底 人接 收 人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程建筑电气工程分项工程名称半硬质阻燃型塑料暗敷

8、设安装施工中天宝业集团交底内容:3.5扫穿带线:3.5.1路敷设后待墙、楼板施工完毕后现浇混凝土工程应在撤除模板后应及时进展预扫。扫过程中必须将路与施工图进展核对及时处理路中的故障。3.5.2扫应使用带布扫的即将布条固定在带线的一端从路的另一端拉出去除内的杂物、积水。扫完毕后应堵好口封闭盒口。4、质量4.1根本规定4.1.1一般规定4.1.1.1建筑电气工程施工现场的质量理除应符合现行?建筑工程施工质量验收统一?GB503002001的3.0.1规定外尚应符合以下规定:4.1.1.1.1安装电工、焊工、起重吊装工和电气调试人员等按有关要求持证上岗:4.1.1.1.2安装和调试用各类计量器具应检

9、定合格使用时在有效内。4.1.2主要设备、材料、成品和半成品进场验收4.1.2.1导应符合以下规定:4.1.2.1.1按批查验合格证:4.1.2.1.2外观检查:绝缘导及配件不碎裂、外表有阻燃标记和制造厂标;4.1.2.1.3按制造现场抽样检测导的径、壁厚及均匀度。对绝缘导及配件的阻燃性能有异议时按批抽样送有资质的试验室检测。4.1.3工序交接确认4.1.3.1电线导、电缆导和线槽敷设应按以下程序进展:4.1.3.1.1室外直埋导的途径、沟槽深度、宽度及垫层处理经检查确认才能埋设导;4.1.3.1.2现浇混凝土板内配在底层钢筋绑扎完成上层钢筋未绑扎前敷设且检查确认才能交底接收交 底 人接 收

10、人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程建筑电气工程分项工程名称半硬质阻燃型塑料暗敷设安装施工中天宝业集团交底内容:绑扎上层钢筋和浇捣混凝土;4.1.3.1.3现浇混凝土墙体内的钢筋网片绑扎完成门、窗等位置已放线经检查确认才能在墙体内配:4.1.3.1.4被隐蔽的接线盒和导在隐蔽前检查合格才能隐蔽;4.1.3.1.5在梁、板、柱等部位明配的导套、埋件、支架等检查合格才能配;4.1.3.1.6吊顶上的灯位及电气器具位置先放样且与土建及各专业施工商定才能在吊项内配;4.1.3.1.7顶棚和墙面的喷浆、油漆或壁纸等根本完成才能敷设线槽、槽板。4.2主控工程4.2.1金属的导

11、和线槽必须接地(PE)或接零(PEN)可靠并符合以下规定:4.2.1.1镀锌的钢导、可挠性导和金属线槽不得熔焊跨接接地线以专用接地卡跨接的两卡间连线为铜芯软导线截面积不小于4mm24.2.1.2当非镀锌钢导采用螺纹连接时连接处的两端焊跨接接地线;当镀锌钢导采用螺纹连接时连接处的两端用专用接地卡固定跨接接地线:4.2.1.3金属线槽不作设备的接地导体当设计无要求时金属线槽全长不少于2处与接地(PE)或接零(PEN)干线连接;4.2.1.4非镀锌金属线槽间连接板的两端跨接铜芯接地线镀锌线槽间连接板的两端不跨接接地线但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。4.2.2金属导严禁对口熔

12、焊连接;镀锌和壁厚小于等于2mm的钢导不得套熔焊连接。4.2.3防爆导不应采用倒扣连接;当连接有困难时应采用防爆活接头其接合面应严。4.2.4当绝缘导在砌体上剔槽埋设时应采用强度等级不小于M10的水泥砂浆抹面保护保护层交底接收交 底 人接 收 人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程建筑电气工程分项工程名称半硬质阻燃型塑料暗敷设安装施工中天宝业集团交底内容:厚度大于15mm。4.3一般工程4.3.1室外埋地敷设的电缆导埋深不应小于0.7m。壁厚小于等于2mm的钢电线导不应埋设于室外土壤内。4.3.2室外导的口应设置在盒、箱内。在落地式配电箱内的口箱底无封板的口应高出根

13、底面5080mm。所有口在穿入电线、电缆后应做封处理。由箱式变电所或落地式配电箱引向建筑物的导建筑物一侧的导口应设在建筑物内。4.3.3电缆导的弯曲半径不应小于电缆最小允许弯曲半径电缆最小允许弯曲半径应符合GB50303-2002表12.2.1-1的规定。4.3.4室内进入落地式柜、台、箱、盘内的导口应高出柜、台、箱、盘的根底面5080mm。4.3.5暗配的导埋设深度与建筑物、构筑物外表的间隔 不应小于15mm;明配的导应排列整齐固定点间距均匀安装结实;在终端、弯头中点或柜、台、箱、盘等边缘的间隔 150500mm范围内设有卡中间直线段卡间的间隔 应符合表4.3.5的规定。表4.3.5敷设方式

14、导种类导直径(mm)152025323240506565以上卡间间隔 (m)支架或沿墙明敷刚性绝缘导1.01.51.52.02.04.3.6线槽应安装结实无扭曲变形紧固件的螺母应在线槽外侧。4.3.7防爆导敷设应符合以下规定:4.3.7.1导间及与灯具、开关、线盒等的螺纹连接处严结实除设计有特殊要求外连接处不跨交底接收交 底 人接 收 人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程建筑电气工程分项工程名称半硬质阻燃型塑料暗敷设安装施工中天宝业集团交底内容:接接地线在螺纹上涂以电力复合酯或导电性防锈酯;4.3.7.2安装结实顺直镀锌层锈蚀或剥落处做防腐处理。4.3.8绝缘导敷

15、设应符合以下规定:4.3.8.1口平整光滑:与、与盒(箱)等器件采用插入法连接时连接处结合面涂专用胶合剂接口结实封:4.3.8.2直埋于地下或楼板内的刚性绝缘导在穿出地面或楼板易受机械损伤的一段采取保护措施;4.3.8.3当设计无要求时埋设在墙内或混凝土内的绝缘导采用中型以上的导:4.3.8.4沿建筑物、构筑物外表和在支架上敷设的刚性绝缘导按设计要求装设温度补偿装置。4.3.9导和线槽在建筑物变形缝处应设补偿装置。5、成品保护5.1剔槽打洞时不要用力过猛以免造成墙面周围破碎。洞口不易剔得过大过宽不要造成土建构造缺陷。5.2路敷设完后应立即进展保护其它工种操作时应注意不要将子砸扁和踩坏。5.3在

16、混凝土板、加气板上剔洞时注意不要剔断钢筋剔洞时应先用钻打孔再扩孔严禁用大锤由上面砸孔洞。5.4配合土建浇灌混凝土时应派人看护以防止路位移或受机械损伤。6、应注意的质量问题6.1路有外露现象或保护层缺乏15mm剔槽时要保证深度并且及时将子固定再用水泥砂浆保护。6.2稳住及预埋的盒、箱有歪斜、坐标不准、灰浆不饱满等现象。稳住盒、箱时一定要找准位置 交底接收交 底 人接 收 人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程建筑电气工程分项工程名称半硬质阻燃型塑料暗敷设安装施工中天宝业集团交底内容:先注入适量的水泥砂浆再用线坠找正然后用水泥砂浆将盒、箱周围的缝隙填实。6.3子煨弯处的凹扁度过大及弯曲半径应大于等于6D。煨弯应按要求操作并及时地固定和保护。7、质量记录7.1半硬质阻燃型塑料及其附件应有出厂质量证明及氧指数检测单。7.2配电箱出厂质量证明外进京应有“两部认可消费允可证明复印件。7.3技术交底、隐检、预检、自检、互检记录。7.4半硬阻燃型塑料填写配及内穿线分项工程质量检验评定表中有关配中的有关内容。7.5设计变更洽商记录开工图。交底接收交 底 人接 收 人

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
