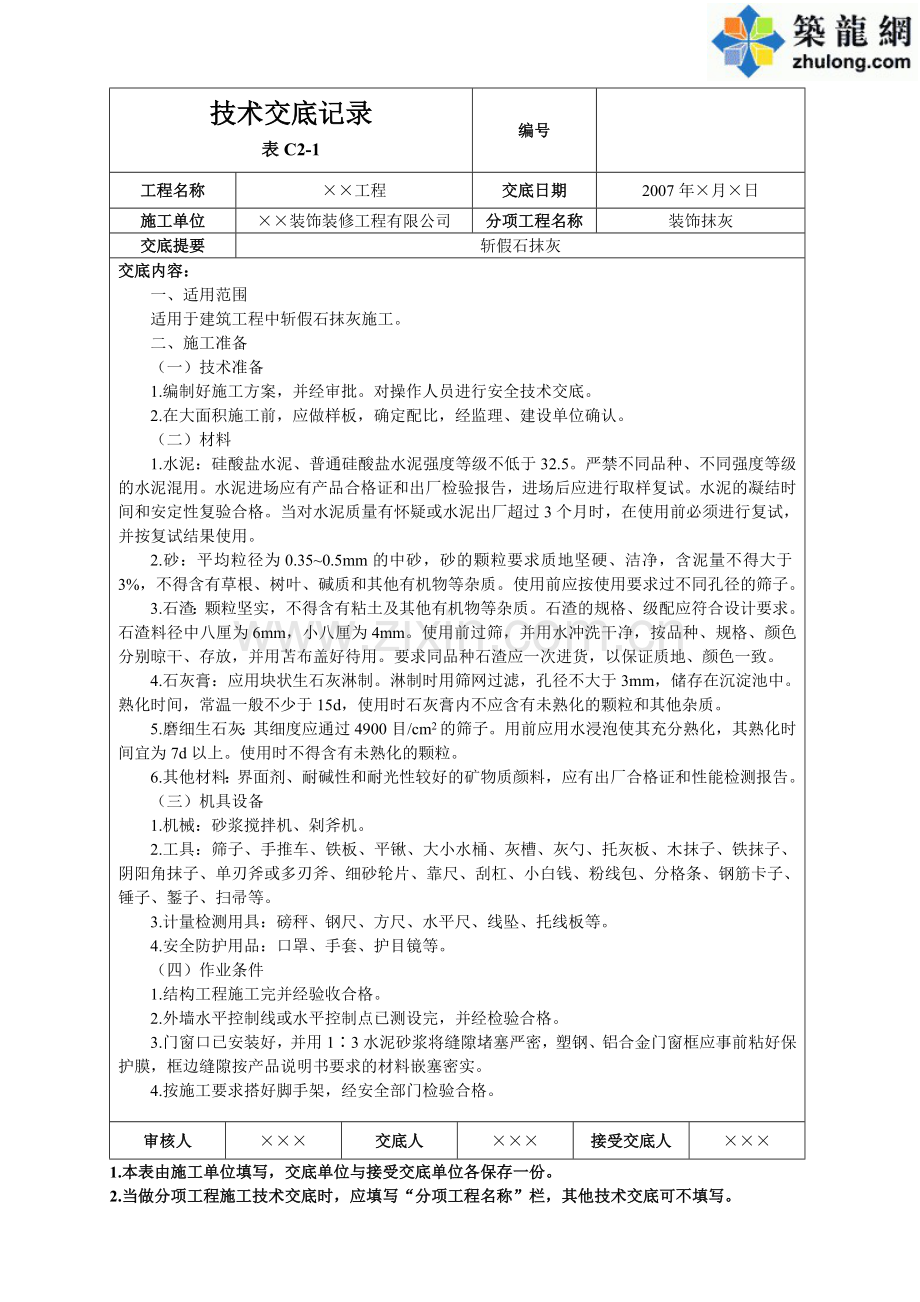

技术交底记录
表C2-1
编号
工程名称
××工程
交底日期
2007年×月×日
施工单位
××装饰装修工程有限公司
分项工程名称
装饰抹灰
交底提要
斩假石抹灰
交底内容:
一、适用范围
适用于建筑工程中斩假石抹灰施工。
二、施工准备
(一)技术准备
1.编制好施工方案,并经审批。对操作人员进行安全技术交底。
2.在大面积施工前,应做样板,确定配比,经监理、建设单位确认。
(二)材料
1.水泥:硅酸盐水泥、普通硅酸盐水泥强度等级不低于32.5。严禁不同品种、不同强度等级的水泥混用。水泥进场应有产品合格证和出厂检验报告,进场后应进行取样复试。水泥的凝结时间和安定性复验合格。当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。
2.砂:平均粒径为0.35~0.5mm的中砂,砂的颗粒要求质地坚硬、洁净,含泥量不得大于3%,不得含有草根、树叶、碱质和其他有机物等杂质。使用前应按使用要求过不同孔径的筛子。
3.石渣:颗粒坚实,不得含有粘土及其他有机物等杂质。石渣的规格、级配应符合设计要求。石渣料径中八厘为6mm,小八厘为4mm。使用前过筛,并用水冲洗干净,按品种、规格、颜色分别晾干、存放,并用苫布盖好待用。要求同品种石渣应一次进货,以保证质地、颜色一致。
4.石灰膏:应用块状生石灰淋制。淋制时用筛网过滤,孔径不大于3mm,储存在沉淀池中。熟化时间,常温一般不少于15d,使用时石灰膏内不应含有未熟化的颗粒和其他杂质。
5.磨细生石灰:其细度应通过4900目/cm2的筛子。用前应用水浸泡使其充分熟化,其熟化时间宜为7d以上。使用时不得含有未熟化的颗粒。
6.其他材料:界面剂、耐碱性和耐光性较好的矿物质颜料,应有出厂合格证和性能检测报告。
(三)机具设备
1.机械:砂浆搅拌机、剁斧机。
2.工具:筛子、手推车、铁板、平锹、大小水桶、灰槽、灰勺、托灰板、木抹子、铁抹子、阴阳角抹子、单刃斧或多刃斧、细砂轮片、靠尺、刮杠、小白钱、粉线包、分格条、钢筋卡子、锤子、錾子、扫帚等。
3.计量检测用具:磅秤、钢尺、方尺、水平尺、线坠、托线板等。
4.安全防护用品:口罩、手套、护目镜等。
(四)作业条件
1.结构工程施工完并经验收合格。
2.外墙水平控制线或水平控制点已测设完,并经检验合格。
3.门窗口已安装好,并用1∶3水泥砂浆将缝隙堵塞严密,塑钢、铝合金门窗框应事前粘好保护膜,框边缝隙按产品说明书要求的材料嵌塞密实。
4.按施工要求搭好脚手架,经安全部门检验合格。
审核人
×××
交底人
×××
接受交底人
×××
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编号
工程名称
××工程
交底日期
2007年×月×日
施工单位
××装饰装修工程有限公司
分项工程名称
装饰抹灰
交底提要
斩假石抹灰
交底内容:

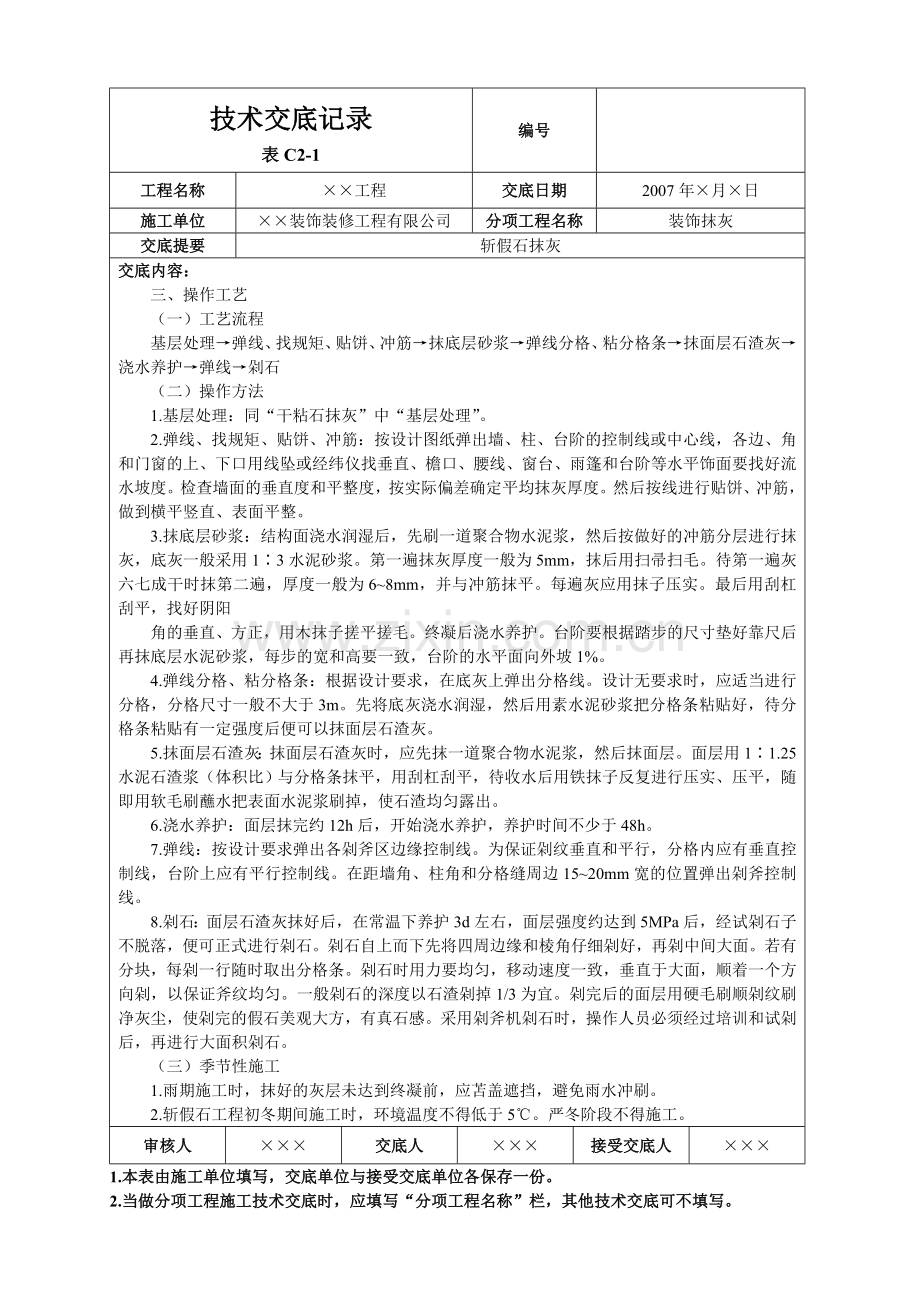

三、操作工艺
(一)工艺流程
基层处理→弹线、找规矩、贴饼、冲筋→抹底层砂浆→弹线分格、粘分格条→抹面层石渣灰→浇水养护→弹线→剁石
(二)操作方法
1.基层处理:同“干粘石抹灰”中“基层处理”。
2.弹线、找规矩、贴饼、冲筋:按设计图纸弹出墙、柱、台阶的控制线或中心线,各边、角和门窗的上、下口用线坠或经纬仪找垂直、檐口、腰线、窗台、雨篷和台阶等水平饰面要找好流水坡度。检查墙面的垂直度和平整度,按实际偏差确定平均抹灰厚度。然后按线进行贴饼、冲筋,做到横平竖直、表面平整。
3.抹底层砂浆:结构面浇水润湿后,先刷一道聚合物水泥浆,然后按做好的冲筋分层进行抹灰,底灰一般采用1∶3水泥砂浆。第一遍抹灰厚度一般为5mm,抹后用扫帚扫毛。待第一遍灰六七成干时抹第二遍,厚度一般为6~8mm,并与冲筋抹平。每遍灰应用抹子压实。最后用刮杠刮平,找好阴阳
角的垂直、方正,用木抹子搓平搓毛。终凝后浇水养护。台阶要根据踏步的尺寸垫好靠尺后再抹底层水泥砂浆,每步的宽和高要一致,台阶的水平面向外坡1%。
4.弹线分格、粘分格条:根据设计要求,在底灰上弹出分格线。设计无要求时,应适当进行分格,分格尺寸一般不大于3m。先将底灰浇水润湿,然后用素水泥砂浆把分格条粘贴好,待分格条粘贴有一定强度后便可以抹面层石渣灰。
5.抹面层石渣灰:抹面层石渣灰时,应先抹一道聚合物水泥浆,然后抹面层。面层用1∶1.25水泥石渣浆(体积比)与分格条抹平,用刮杠刮平,待收水后用铁抹子反复进行压实、压平,随即用软毛刷蘸水把表面水泥浆刷掉,使石渣均匀露出。
6.浇水养护:面层抹完约12h后,开始浇水养护,养护时间不少于48h。
7.弹线:按设计要求弹出各剁斧区边缘控制线。为保证剁纹垂直和平行,分格内应有垂直控制线,台阶上应有平行控制线。在距墙角、柱角和分格缝周边15~20mm宽的位置弹出剁斧控制线。
8.剁石:面层石渣灰抹好后,在常温下养护3d左右,面层强度约达到5MPa后,经试剁石子不脱落,便可正式进行剁石。剁石自上而下先将四周边缘和棱角仔细剁好,再剁中间大面。若有分块,每剁一行随时取出分格条。剁石时用力要均匀,移动速度一致,垂直于大面,顺着一个方向剁,以保证斧纹均匀。一般剁石的深度以石渣剁掉1/3为宜。剁完后的面层用硬毛刷顺剁纹刷净灰尘,使剁完的假石美观大方,有真石感。采用剁斧机剁石时,操作人员必须经过培训和试剁后,再进行大面积剁石。
(三)季节性施工
1.雨期施工时,抹好的灰层未达到终凝前,应苫盖遮挡,避免雨水冲刷。
2.斩假石工程初冬期间施工时,环境温度不得低于5℃。严冬阶段不得施工。
审核人
×××
交底人
×××
接受交底人
×××
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编号
工程名称
××工程
交底日期
2007年×月×日
施工单位
××装饰装修工程有限公司
分项工程名称
装饰抹灰
交底提要
斩假石抹灰
交底内容:
3.冬期施工砂浆应采取保温措施,砂浆的使用温度不应低于5℃。室外抹灰所用砂浆应掺入防冻外加剂,其掺加量应通过试验确定。各种砂浆的抹灰层在硬化初期均不得受冻。
四、质量标准
(一)主控项目
1.抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
检验方法:检查施工记录。
2.材料的品种、性能和质量必须符合设计要求。水泥的凝结时间和安定性复试应合格。砂浆的配合比应符合设计要求。
检验方法:检查产品合格证书、进场验收记录、复验报告和施工记录。
3.抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。
检验方法:检查隐蔽工程验收记录和施工记录。
4.各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓和裂缝。
检验方法:观察;用小锤轻击检查;检查施工记录。
(二)一般项目
1.斩假石表面剁纹应均匀顺直、深浅一致、无漏剁处,阳角处横剁并留出宽窄一致的不剁边条,棱角应无损坏。
检验方法:观察;手模检查。
2.分格条(缝)的设置应符合设计要求,宽度和深度应均匀,表面应平整光滑,棱角应整齐。
检验方法:观察。
3.有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均应不小于10mm。
检验方法:观察;尺量检查。
4.斩假石工程施工质量的允许偏差和检验方法见下表。
斩假石工程质量的允许偏差和检验方法
项目
允许偏差(mm)
检验方法
立面垂直
4
用2m垂直检测尺检查
表面平整
3
用2m靠尺和楔形塞尺检查
阳角方正
3
用直角检测尺检查
分格条(缝)直线度
3
拉5m线,不足5m拉通线,用钢直尺检查
墙裙、勒角上口直线度
3
拉5m线,不足5m拉通线,用钢直尺检查
审核人
×××
交底人
×××
接受交底人
×××
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编号
工程名称
××工程
交底日期
2007年×月×日
施工单位
××装饰装修工程有限公司
分项工程名称
装饰抹灰
交底提要
斩假石抹灰
交底内容:
五、成品保护
1.门窗框在抹灰之前做好保护。施工时沾在门窗框上的砂浆及时清理,并用洁净的棉丝将门窗框擦拭干净。
2.进行室内外清理时应采取保护措施,斩假石交活后,在建筑物进出口和转角部位,应及时做木板保护,防止碰坏棱角。
3.拆除架子时必须小心操作,对已做好的斩假石窗台及凸线等部位应加以保护,严禁蹬踩碰砸。
4.斩假石完成后应进行苫盖,防止水泥浆及油质液体污染表面,以保持斩假石清洁和颜色一致。
六、应注意的质量问题
1.斩假石抹底层砂浆时,认真做好基层清理并做毛化处理,浇水湿润。抹底层砂浆时应分层进行,不应过厚,超过35mm时应增加钢筋网片,打底后做好浇水养护,防止基层空鼓。
2.首层地面与台阶基层回填土必须分步夯打密实,防止因不均匀沉陷产生混凝土垫层与基层空鼓、裂缝。台阶混凝土垫层不宜小于80mm。
3.斩假石剁石时,应掌握好开剁时间,不应过早,使用的剁斧应锋利,斩剁时用力均匀,防止因开剁时间过早,出现面层有坑和因用力过大或过小造成剁纹深浅不一致、纹路凌乱、表面不平整。
4.斩假石所用水泥应同批号、同品种。石渣浆配比应准确,并设专人集中配制,防止剁石面层颜色不一致,出现花感。
七、环境、职业健康安全措施
(一)环境管理措施
1.现场搅拌站应封闭,宜采取喷水降尘措施,设置排水沟和沉淀池,废水必须经沉淀后排放。
2.在城区或靠近居民生活区施工时,对施工噪声要有控制措施,控制剁斧施工的时间,减少噪声扰民。
3.施工用的界面剂、清洗剂应符合环保要求。
(二)职业健康安全管理措施
1.室外抹灰用脚手架搭设完后,经安全部门检验合格后方可使用。搭设人员必须经专业培训合格,持证上岗。
2.进入现场作业人员应戴安全帽。2m以上作业必须系安全带并穿防滑鞋。
3.机械操作人员必须持证上岗,非操作人员严禁动用。
4.夜间或在光线不足的地方施工时,移动照明应使用36V低压设备。
5.清理施工垃圾时,不得从窗口、阳台等处往下抛掷。
6.电源开关、控制箱等设施加锁,并设专人负责管理,防止漏电、触电。
7.剁石时,操作人员应戴护目镜和口罩,专心操作,以免发生意外。
审核人
×××
交底人
×××
接受交底人
×××
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
