收藏 分销(赏)

民用机场净空保护区建设项目净空管理程序.pdf

上传人:xrp****65 文档编号:6062251 上传时间:2024-11-26 格式:PDF 页数:6 大小:118.27KB 下载积分:10 金币
下载 相关 举报
民用机场净空保护区建设项目净空管理程序.pdf_第1页
第1页 / 共6页
民用机场净空保护区建设项目净空管理程序.pdf_第2页
第2页 / 共6页


点击查看更多>>
资源描述

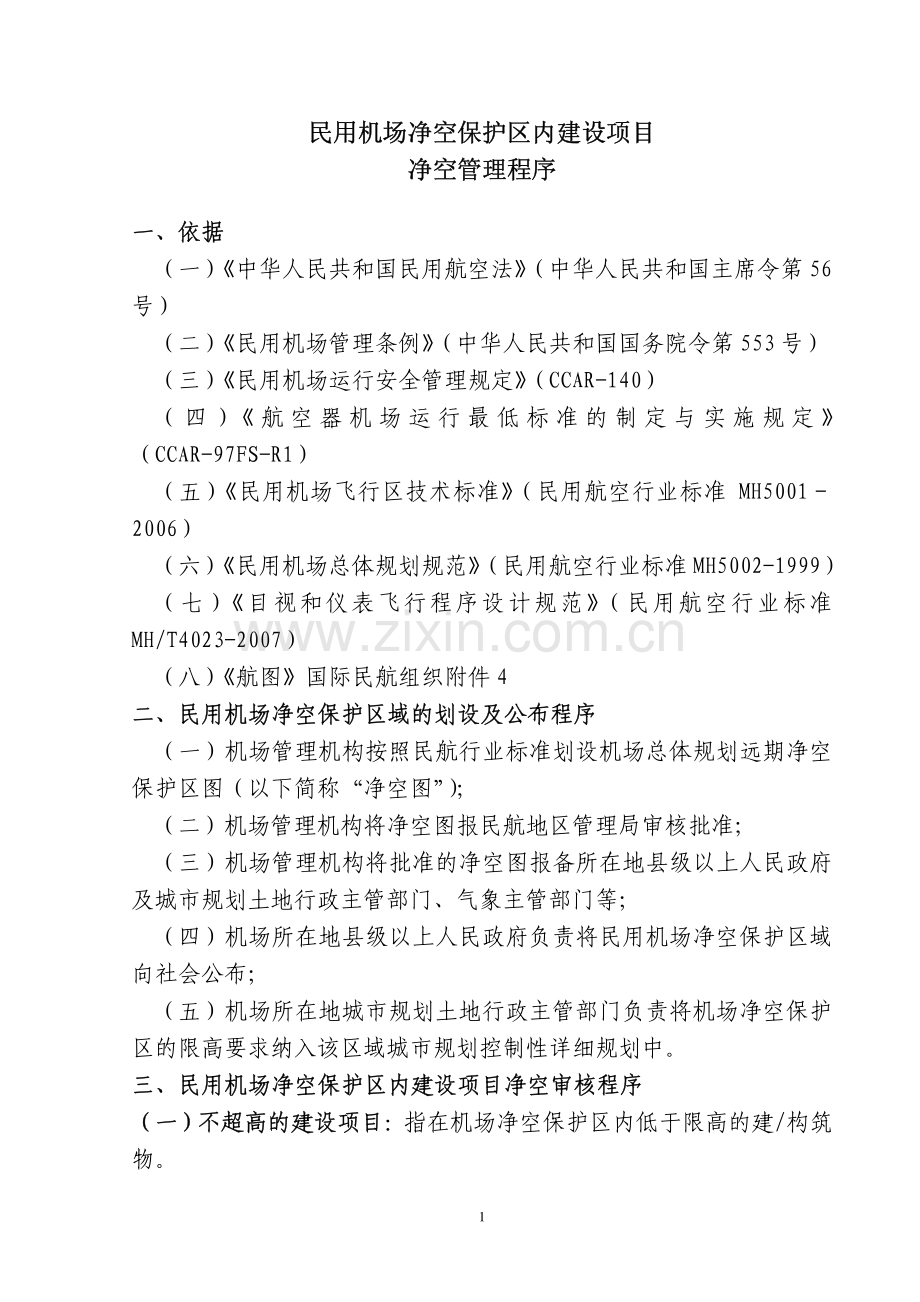

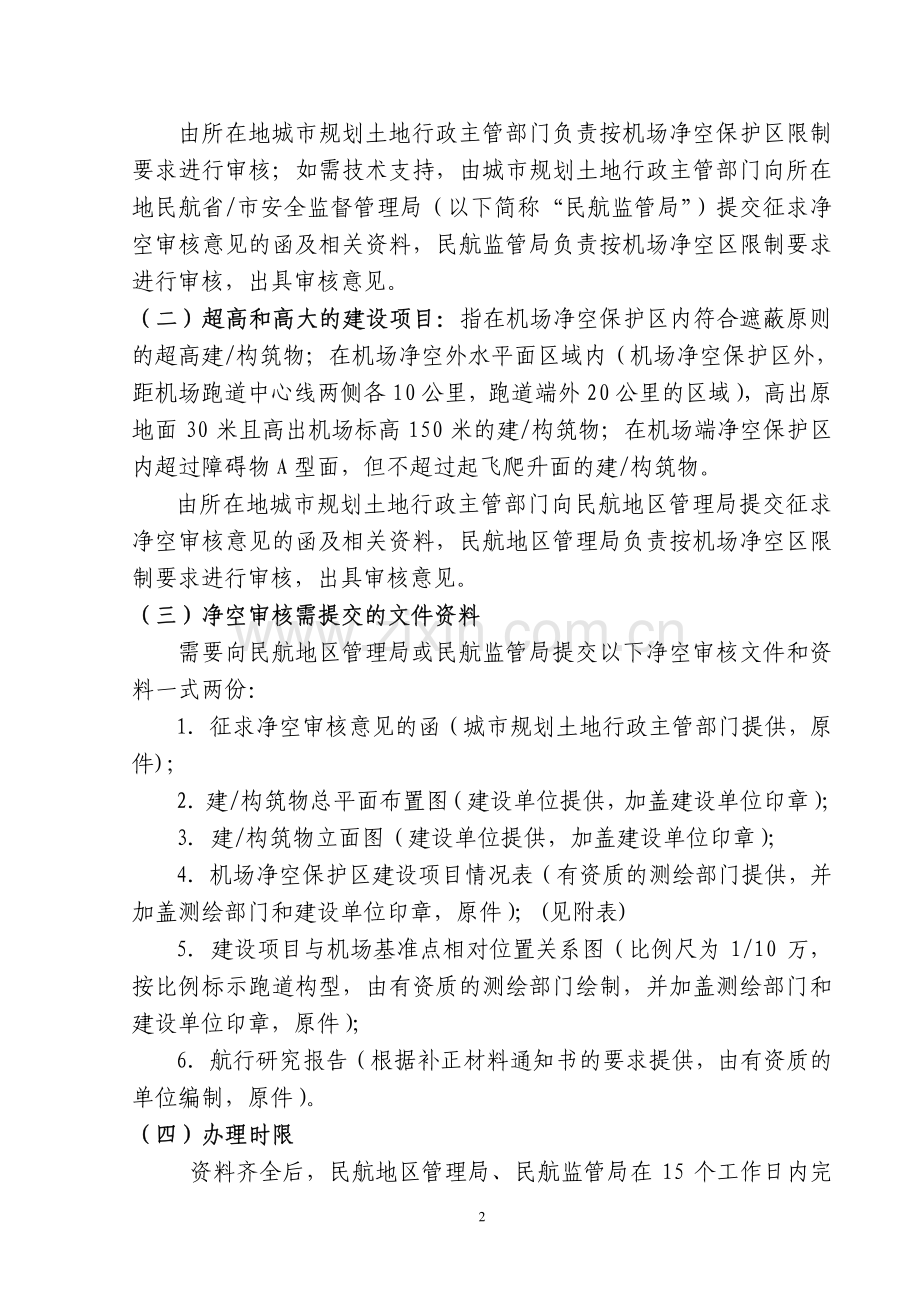

1民用机场净空保护区内建设项目民用机场净空保护区内建设项目 净空管理程序净空管理程序 一、依据 一、依据(一)中华人民共和国民用航空法(中华人民共和国主席令第 56号)(二)民用机场管理条例(中华人民共和国国务院令第 553 号)(三)民用机场运行安全管理规定(CCAR-140)(四)航 空 器 机 场 运 行 最 低 标 准 的 制 定 与 实 施 规 定(CCAR-97FS-R1)(五)民用机场飞行区技术标准(民用航空行业标准 MH50012006)(六)民用机场总体规划规范(民用航空行业标准 MH5002-1999)(七)目视和仪表飞行程序设计规范(民用航空行业标准MH/T4023-2007)(八)航图国际民航组织附件 4 二、民用机场净空保护区域的划设及公布程序 二、民用机场净空保护区域的划设及公布程序(一)机场管理机构按照民航行业标准划设机场总体规划远期净空保护区图(以下简称“净空图”);(二)机场管理机构将净空图报民航地区管理局审核批准;(三)机场管理机构将批准的净空图报备所在地县级以上人民政府及城市规划土地行政主管部门、气象主管部门等;(四)机场所在地县级以上人民政府负责将民用机场净空保护区域向社会公布;(五)机场所在地城市规划土地行政主管部门负责将机场净空保护区的限高要求纳入该区域城市规划控制性详细规划中。三、民用机场净空保护区内建设项目净空审核程序(一)不超高的建设项目三、民用机场净空保护区内建设项目净空审核程序(一)不超高的建设项目:指在机场净空保护区内低于限高的建/构筑物。2由所在地城市规划土地行政主管部门负责按机场净空保护区限制要求进行审核;如需技术支持,由城市规划土地行政主管部门向所在地民航省/市安全监督管理局(以下简称“民航监管局”)提交征求净空审核意见的函及相关资料,民航监管局负责按机场净空区限制要求进行审核,出具审核意见。(二)超高和高大的建设项目:(二)超高和高大的建设项目:指在机场净空保护区内符合遮蔽原则的超高建/构筑物;在机场净空外水平面区域内(机场净空保护区外,距机场跑道中心线两侧各 10 公里,跑道端外 20 公里的区域),高出原地面 30 米且高出机场标高 150 米的建/构筑物;在机场端净空保护区内超过障碍物 A 型面,但不超过起飞爬升面的建/构筑物。由所在地城市规划土地行政主管部门向民航地区管理局提交征求净空审核意见的函及相关资料,民航地区管理局负责按机场净空区限制要求进行审核,出具审核意见。(三)净空审核需提交的文件资料(三)净空审核需提交的文件资料 需要向民航地区管理局或民航监管局提交以下净空审核文件和资料一式两份:1征求净空审核意见的函(城市规划土地行政主管部门提供,原件);2 建/构筑物总平面布置图(建设单位提供,加盖建设单位印章);3建/构筑物立面图(建设单位提供,加盖建设单位印章);4机场净空保护区建设项目情况表(有资质的测绘部门提供,并加盖测绘部门和建设单位印章,原件);(见附表)5建设项目与机场基准点相对位置关系图(比例尺为 1/10 万,按比例标示跑道构型,由有资质的测绘部门绘制,并加盖测绘部门和建设单位印章,原件);6航行研究报告(根据补正材料通知书的要求提供,由有资质的单位编制,原件)。(四)办理时限(四)办理时限 资料齐全后,民航地区管理局、民航监管局在 15 个工作日内完 3成审核工作;对建/构筑物数量多或情况复杂的,受理后在 45 个工作日内完成审核工作。(五)受理地址及联系电话(五)受理地址及联系电话 受理单位 地址(邮编)联系电话 民航华东地区管理局 上海市长宁区虹桥机场内迎宾二路300 号(200335)02122322246 民航江苏安全监督管理局 江苏省南京市光华门外大校场机场(210007)02552651530 民航山东安全监督管理局 山东省济南市遥墙机场内(250107)053182080312 民航浙江安全监督管理局 浙江省杭州市体育场路 396 号(310006)057185158180 民航江西安全监督管理局 江 西 省 南 昌 昌 北 国 际 机 场 内(330114)07913960207 民航安徽安全监督管理局 安徽省合肥骆岗机场内(230051)05513401880 民航福建安全监督管理局 福建省福州市台江区五一中路 185号民航大厦(350004)059183375417 民航厦门安全监督管理局 福建省厦门市埭辽路 19 号 3 楼(361006)05925708769 民航青岛安全监督管理局 山 东 省 青 岛 市 流 亭 国 际 机 场 内(266108)053283788713 四、航路附近修建对空射击靶场的审核程序 四、航路附近修建对空射击靶场的审核程序 由所在地城市规划土地行政主管部门向民航地区管理局提交征求意见的函及靶场经纬度资料,民航地区管理局负责按民用机场管理条例第五十一条的限制要求进行审核,出具审核意见。受理地址:民航华东地区管理局空管处(上海市长宁区虹桥机场内迎宾二路 300 号,邮编 200335)联系电话:02122321230 五、发现新增障碍物的处置程序 五、发现新增障碍物的处置程序 4(一)机场管理机构应每周对净空保护区域进行一次巡视检查;发现新增障碍物时,应立即对可能超高的障碍物进行测量,及时将其位置、高度等通报空中交通管理部门(提交方式为发布临时航行通告)、所在地城市规划土地行政主管部门或违章建筑主管部门、民航地区管理局和民航监管局(提交方式为正式文件或传真)。机场管理机构应积极协调,迅速拆除超高部分。向民航地区管理局和民航监管局提交的正式文件或传真资料包括:1发现障碍物的情况报告;2机场净空保护区建设项目情况表;(见附表)3建设项目与机场基准点相对位置关系图(比例尺为 1/10 万)。(二)民航地区管理局收到机场管理机构发现新增超高障碍物的报告后,立即组织航行研究,根据研究结果采取一定方式对航空器的运行加以限制,并将研究结果、所采取的运行限制及建议的解决方案函告所在地县级以上人民政府。(三)所在地城市规划土地行政主管部门或违章建筑主管部门收到机场管理机构发现新增超高障碍物的报告后,立即组织调查核实。对于能够当场拆降(或拆除)的,责令业主立即拆降(或拆除),应在当天消除安全隐患;对于在建项目,立即责令停工,要求建设单位设置障碍物标志和障碍灯,查明原因,研究解决方案,及时拆除超高部分;对于已经建成的障碍物,要求建设单位或业主设置障碍物标志和障碍灯,查明原因,研究解决方案,并加以处理。障碍物超高部分拆除后,函告民航地区管理局,民航地区管理局取消对航空器的运行限制。六、其他 六、其他(一)机场电磁环境影响审核:由所在地城市规划土地行政主管部门向所在地无线电管理委员会征求意见。(二)审批建设项目的建设高度时应确保施工塔架不超高,否则建设过程中仍会产生安全隐患。(三)对高压线的特殊要求:通过机场附近或进入机场的 110KV 及 5以上的高压架空输电线距跑道端或跑道中心线的距离不得小于 4km,同时高压架空输电线距飞机下滑航道的距离不得小于 300m。(民用航空行业标准 MH5002-1999民用机场总体规划规范第 20.3.2 条)(四)助航灯光保护要求:1进近灯光保护区内,不应有突出于灯具光中心形成的平面以上的物体,不得存在遮挡驾驶员观察进近灯光视线的物体。2机场附近的非航空地面灯,凡由于其光强、构形或颜色有可能危及飞行安全或妨碍/混淆对地面航空灯的识别的,应予熄灭、遮蔽或改装,以消除这种可能性。(五)障碍物标志和障碍灯:按民用机场飞行区技术标准(MH5001-2006)设置,设计方案报机场所在地民航监管局审核,项目建成后报民航监管局验收。6 机场净空保护区建设项目情况表 机场净空保护区建设项目情况表 机场基准点的经度:纬度:经纬度 相对于机场基准点 编号 建设项目/障碍物名称 经度 纬度 磁方位 距离 m 障碍物0.00 黄海高程(m)障碍物最高点海拔高度(黄海高程,含屋顶构筑物)(m)备注 测绘单位名称(盖章):填表人:联系电话:建设单位名称(盖章):经办人:联系电话:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
