收藏 分销(赏)

惠普家园廉租住房施工组织设计-8wr(85页).doc

上传人:xrp****65 文档编号:6006425 上传时间:2024-11-25 格式:DOC 页数:85 大小:309KB
下载 相关 举报
惠普家园廉租住房施工组织设计-8wr(85页).doc_第1页
第1页 / 共85页

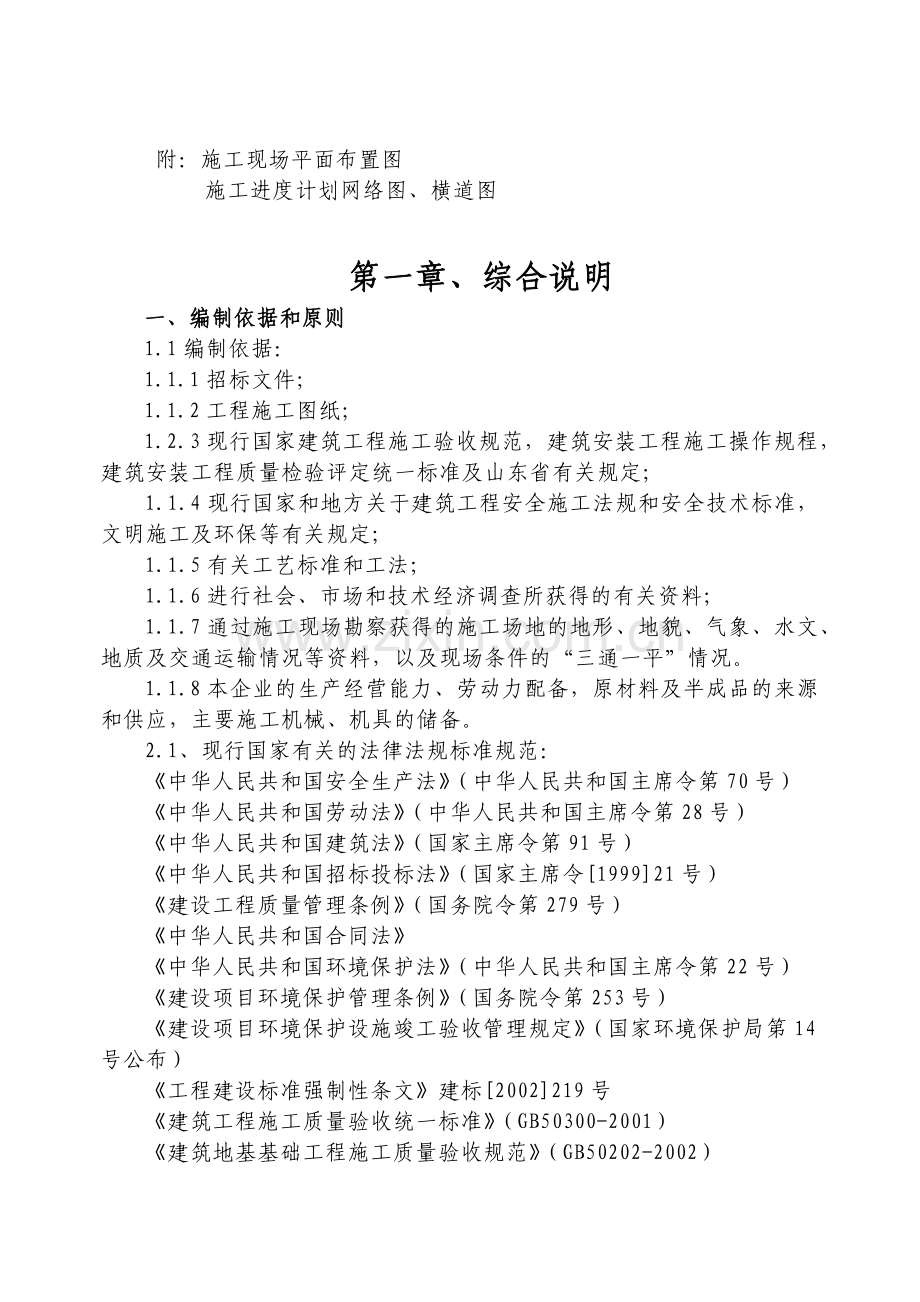

惠普家园廉租住房施工组织设计-8wr(85页).doc_第2页
第2页 / 共85页
惠普家园廉租住房施工组织设计-8wr(85页).doc_第3页
第3页 / 共85页
惠普家园廉租住房施工组织设计-8wr(85页).doc_第4页
第4页 / 共85页
惠普家园廉租住房施工组织设计-8wr(85页).doc_第5页
第5页 / 共85页
点击查看更多>>
资源描述

1、目 录第一章 综合说明2 一、编制依据和原则2 二、工程概况及特点分析3第二章 施工组织与施工部署6 第三章、主要分部分项工程施工方法11 第四章、保证措施89一、确保工程质量的技术组织措施89二、确保安全生产的技术组织措施102三、文明施工措施113 四、确保工期的技术组织措施115五、地下管线及其他地上、地下设施的保护加固措施116六、农忙、节假日保证措施116七、环境保护措施117八、雨季施工保证措施122第五章、施工机械配置方案 125第六章、劳动力计划表126第七章、钢筋计划表127第八章、施工试验台帐127附:施工现场平面布置图 施工进度计划网络图、横道图第一章、综合说明一、编制依

2、据和原则1.1编制依据:1.1.1招标文件;1.1.2工程施工图纸;1.2.3现行国家建筑工程施工验收规范,建筑安装工程施工操作规程,建筑安装工程质量检验评定统一标准及山东省有关规定;1.1.4现行国家和地方关于建筑工程安全施工法规和安全技术标准,文明施工及环保等有关规定;1.1.5有关工艺标准和工法;1.1.6进行社会、市场和技术经济调查所获得的有关资料;1.1.7通过施工现场勘察获得的施工场地的地形、地貌、气象、水文、地质及交通运输情况等资料,以及现场条件的“三通一平”情况。1.1.8本企业的生产经营能力、劳动力配备,原材料及半成品的来源和供应,主要施工机械、机具的储备。2.1、现行国家有

3、关的法律法规标准规范:中华人民共和国安全生产法(中华人民共和国主席令第70号)中华人民共和国劳动法(中华人民共和国主席令第28号)中华人民共和国建筑法(国家主席令第91号)中华人民共和国招标投标法(国家主席令199921号)建设工程质量管理条例(国务院令第279号)中华人民共和国合同法中华人民共和国环境保护法(中华人民共和国主席令第22号)建设项目环境保护管理条例(国务院令第253号)建设项目环境保护设施竣工验收管理规定(国家环境保护局第14号公布)工程建设标准强制性条文建标2002219号建筑工程施工质量验收统一标准(GB50300-2001)建筑地基基础工程施工质量验收规范(GB50202

4、-2002)砌体工程施工质量验收规范(GB50203-2002)混凝土结构工程施工质量验收规范(GB50204-2002)屋面工程施工质量验收规范(GB50207-2002)建筑地面工程施工质量验收规范(GB50209-2002)建筑装饰装修工程施工质量验收规范(GB50210-2001)建筑给水排水与采暖工程施工质量验收规范(GB50242-2002)建筑电气工程施工质量验收规范(GB50303-2002)建筑施工安全检查标准(JGJ59-99)施工现场临时用电安全技术规范(JGJ46-2005)建筑施工高处作业安全技术规范(JGJ80-91)建筑施工扣件式钢管脚手架安全技术规范(JGJ13

5、0-2001)龙门架及井架物料提升机安全技术规范(JGJ88-92)工程测量规范(GB50026-2007)多孔砖砌体结构技术规范(JGJ137-2001)二、工程概况及特点分析本工程为惠普家园廉租住房10#楼,位于泰安市万官路以北,长城路以西,建筑面积3337.26,砖混结构,储藏室高2.2m,16层层高2.8m,阁楼层高2.2m,其主要结构和建筑做法如下:结构概况:本工程采用砖混砌体结构,结构总高度21米,建筑结构的安全等级为二级,建筑抗震设防分类为丙类,本工程基础部分采用钢筋混凝土墙下条形基础,上部采用砖混结构工程所在地区抗震设防标准设防,场地类别为二类;耐火等级为二级,屋面防水为三级,

6、混凝土结构环境类别:地上为一类,基础为二b,卫生间为二a;混凝土强度等级:素混凝土垫层为C15,基础混凝土为C30,砖为MU15煤矸石普通烧结砖,M10水泥砂浆砌筑,上部结构混凝土为C20混凝土(厨房、卫生间为C25);承重墙体为MU10KP1烧结多孔砖,储藏室隔墙为120厚MU10KP1烧结多孔砖,其它层管道井及卫生间处填充墙为120厚加气混凝土砌块(底部砌300高煤矸石烧结普通砖),砂浆一层、二层为M10混合砂浆,三层、四层为M7.5混合砂浆,五层以上为M5.0混合砂浆。建筑做法:1、内墙:一般房间(阁楼、管道井内墙不刷涂料):混合砂浆抹灰,外刮仿瓷涂料;厨房、卫生间墙面,高度至顶板处:瓷

7、砖墙面 2、楼地面:储藏室地面:水泥砂浆地面阁楼楼面:水泥砂浆楼面厨房及卫生间楼面:铺地面砖防水楼面阳台楼面:水泥楼面楼梯间及入户平台楼面:水泥砂浆楼面一般房间:细石混凝土楼面3、顶棚:一般房间顶棚:水泥混合砂浆刮涂料顶棚储藏室顶棚:40厚挤塑板保温刮仿瓷涂料顶棚4、外墙:外墙分为:涂料保温(横向梯形槽挤塑聚苯板)外墙面、面砖外墙面。5、屋面:斜屋面:TS-C卷材防水挤塑板平瓦屋面(60厚挤塑聚苯板保温层屋面) 平屋面:TS-C卷材防水挤塑板保温非上人屋面(60厚挤塑聚苯板保温层屋面)6、门窗:塑钢门窗、楼宇可视对讲防盗门、夹板门及进户防盗保温门7、油漆:材面油漆:清漆两遍。金属油漆:金属面漆

8、(调和漆)两遍。8、踢脚:水泥砂浆踢脚。安装工程概况:本工程生活用水采用小区给水管网供水,供水水压为0.35MPa,自来水采用PPR管,管件采用热熔连接,排水管采用硬氯乙烯管,胶接粘结;出屋面排水管抽气管为铸铁管;工程所需用的所有洁具,必须符合设计及节能要求。1、 暖通安装工程本工程采暖系统为共用立管分户计量系统,户内采暖形式为下供下回双管同程式;热媒为80/60热水,有小区换热站供给,管道井内管道需做保温处理。电气安装工程本工程电气工程分为强电、弱电两部分,配电系统采用TN-C-S系统,楼内做总等电位连接。本工程为防雷接地:避雷引线采用构造柱内四根12钢筋,上边与避雷带可靠连接。工程特点分析

9、及施工难点:根据招标文件、招标答疑和设计图纸要求,本工程有以下特点:1.1该工程质量标准为合格标准,施工中必须加大管理力度,严格进行程序化控制,方能做到道道工序成优,最终达到整体合格标准,争创优良。1.2该工程装修、安装方面专业分包内容较多,我们要站在总包单位的角度上,做好协调和监督工作,保证安全文明施工,确保工程质量。根据施工现场要求和工程实际存在以下施工难点:2.1该工程为小区工程项目,施工单位多,人员多,工种多,人员分散,穿插工序多,管理较困难;2.2该工程要经过雨期施工,受季节影响比较严重,给计划安排及施工带来困难。因此合理的安排和组织是项目管理中的重中之重。第二章、施工组织与施工部署

10、1、施工组织1.1组织管理机构设置:优质高速施工必须有可靠的组织体系保证。针对本工程,我公司成立指挥部,设廉租住房项目部,配备技术员、施工员、材料员、计划员、安全员、质量员、放线员,选派责任心强、业务水平高、有经验的人员组成。在项目部直接领导下,按不同工种设立专业工长,实行工长责任制。指挥部组织机构如下:2、施工部署根据本项目的特点,本着先地下、后地上、先主体、后装饰、先土建、后安装的总原则,合理划分流水施工段,进行穿插流水作业,确保各分部工程按总进度计划完成。工期部署如下:开工日期:2009年4月2日;竣工日期:2009年10月15日;日历天数: 197天;主体施工阶段水、电等的预留、预埋、

11、管道敷设等随土建穿插进行,尽量提前完成任务早交工。详细的施工顺序和工序穿插见“施工进度计划横道图”。3、主要材料使用计划3.1主要材料的组织及进场计划为加快施工进度,保证按期完工,我公司决定开工时配备所需的周转材料,根据施工进度计划和施工预算,主要材料砂、石子、钢筋、水泥、木材将提前进场。3.2材料的采购与验收3.2.1材料采购订货源、找厂家、看质量、组织好货源、安排好运输车辆。按品质合格、数量充足、价格低廉、运输方便、不误使用的原则择优选定。3.2.2材料供应过程中的质量验收(1)要对加工订货的质量严格把关。正确选择进货渠道,对生产厂家及供货单位进行资格审查;建立严格的审核制度,认真审核各类

12、计划,确认无误后进行交底;严格履行经济合同手续与程序;加强供货渠道及各种计划、合同的管理。(2)市场采购材料质量把关。材料采购人员要做好市场调查和预测工作;采购时必须向供销单位索取产品合格证及有关检测试验资料,对无合格证的材料和产品一律不得采购;采购供销单位的批量产品时,除即时结清者外,一律签订合同。3.2.3材料验收的质量验收。(1)双控把关对于水泥、钢材、防水材料及各类外加剂实行检验双控,即要出厂合格证,还要有试验室的合格试验单方可接收入库。(2)联合验收把关对于直接送到现场的材料及构配件,收料人员可会同现场的技术质量人员联合验收;进库物资由保管员和材料业务员一起组织验收。(3)收料员验收

13、把关收料员对地材、建材及有包装的材料产品,应认真进行外观检验;查看规格、品种、型号是否与来料相符,宏观质量是否符合标准,包装、商标是否齐全完好。(4)所有进场材料都必须向监理工程师报验。3.3、施工现场的材料管理3.3.1施工前的准备工作平面规划布置要合理规范。在划分材料堆放位置时,已考虑到施工进入高峰时的堆放容量。料场、料库、道路的选择不能影响施工流水作业,以靠近使用点为原则,减少二次倒运的搬迁。对临时料库、料棚等制订符合防雨、防潮、防爆、防晒、防损坏等管理措施与要求。3.3.2施工过程中的组织与管理建立健全现场料具管理责任制。现场料具要有严格按平面布置图堆放,划区分片,包干负责,要有责任区

14、、责任人,并有明显标牌。加强现场平面布置的管理,根据不同的施工阶段、材料资源变化、设计变更等情况,及时调整堆料现场位置,保持道路通畅,减少二次搬运。严格按平面布置图堆放料具,成堆成线;经常清理杂物和垃圾,保持场地、道路、工具及容器清洁。各施工班组负责及时清理自己所施工的工作面,及时回收剩余材料。现场材料员和施工工长要随时对施工班组进行检查材料的使用情况。3.3.3材料使用前的送检计划材料进场后,由材料员以及供货方提供给现场资料员合格证以及检测报告,合格证和检测报告要求原件,复印件的要求加盖生产厂家的单位章。现场技术员和材料员及质检员共同依据合格证和检测报告对现场材料进行验收,然后书面报监理进行

15、验收。监理单位见证员与现场施工单位取样员共同对材料按照现场材料取样规范进行取样,填写材料见证取样证明和材料及构配件检验证明,然后共同到试验部门进行材料的委托检测,检测合格后出具检测报告。材料合格后方可进行施工。3.3.4材料清退及转场(1) 根据工程主要部位(结构、装修)进度情况,组织好料具清退与转场。一般在结构或装修施工阶段接近80左右时,要检查现场存料,估计未完工程用料量,调整原用料计划,削减多余,补充不足,以防止剩料过多,为工完场清创造条件。(2) 施工垃圾及包装容器的处理。对于现场的施工垃圾设立分检站,回收、利用及清运做到及时集中分检,包装容器要及时回收组织清退。第三章 施工准备第一节

16、 施工技术准备1、做好调查工作1)气象、地形和水文地质的调查掌握气象资料,以便综合组织全过程的均衡施工,制定雨季施工措施,根据水文地质及气象情况,相应地采取有效的防淋、防水措施。2)各种物质资源和技术条件的调查由于施工所需物质资源品种多,数量大,故应对各种物质资源的生产和供应情况、价格、品种等进行详细调查,以便及早进行供需联系,落实供需要求。施工现场临水、临电准备:a.本工程临时施工用水由业主提供水源,用于消防与施工用水。给水管网分为两部分,建筑外围设枝状管网,管径DN60,供临建及施工、消防用水。建筑内圈设环状管网,供施工用水及消防用水。施工后期,采用水泵加压供水。 排水措施:采用现场已有的

17、排水系统,经沉淀处理达到排放要求后后排入城市排水管网。b.施工用电设计:附表1 用电设备功率换算表序号设备名称单位数量单台功率KW利用系数Ki功率因数cos有功功率Pis因数对切tg无功功率Qis1QTZ25台2250.30.5151.0215.32电刨台130.20.50.61.731.043圆锯台15.50.20.51.11.731.44白识灯;套150.50.60.64.5005镝灯套41.50.520.6131.64.86钢筋弯曲机台130.250.60.751.10.837震动棒台61.50.650.655.850.885.158平板震动器台230.650.651.950.881.7

18、29手持电动工具台121.880.20.514.11.7324.3910台式钻床台11.50.250.60.381.330.511砂浆搅拌机台240.70.85.60.754.212钢筋切断机台130.250.250.751.33113电钨灯台1010.61100014电焊机台220KVA 0.250.352 2.675.3415物料提升机台2100.60.8120.75916潜水泵台450.20. 540.753合 计81.5877.67现场施工用电设备总负荷总功率: Si=112.64KVA总电流: Ii=162.58 A 变压器及主电缆设计现场施工用电设备负荷计算总功率为112.64KV

19、A,按计算现场施工需用容量200KVA变压器壹台。建设单位负责安装现场施工用电变压器,并能够满足现场临时用电设计要求。现场施工用电设备负荷计算总电流为162.58A。选yjv-3*95+2*25mm2铜芯电力电缆,各用电设备电缆穿钢管埋入地下敷设,埋深0.5 m。2、做好与设计的结合工作在工程没开工前,项目部相关人员认真学习图纸,并进行自审工作,以便正确无误地施工。通过学习,熟悉图纸内容,了解设计要求施工达到的技术标准,明确工艺流程;进行自审,组织各工种的管理人员对本工种的有关图纸进行审查,熟悉和掌握图纸中细节;组织各专业施工队伍学习施工图纸,商定施工配合事宜。参加图纸会审,由设计方进行交底,

20、理解设计意图及施工质量标准,准确掌握设计图纸中的细节。3、认真编制各施工阶段进度计划由技术负责人及相关管理人员认真编制该工程的各施工阶段进度计划及保证措施,作为工程施工生产的指导性文件。4、编制施工图预算和施工预算由预算员根据施工图、预算定额、施工组织设计、施工定额等文件,编制施工图预算和施工预算,以便为施工作业计划的编制、施工任务单和限额领料单的签发提供依据。第2节 物资条件准备1、建筑材料的准备1)根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料用量计划,作为备料、供料工作和确定仓库、堆场面积及组织运输的依据。2)根据材料需用量计划,做好材料的申请、订货和采购工作

21、,使计划得到落实。3)组织材料按计划进场,并做好保管工作。2、构配件及半成品的加工订货准备根据施工进度计划及施工预算所提供的各种构配件及半成品数量,编制相应的需用量计划。积极联系厂家、货源。 第3节 施工机械选型与准备我司在综合考虑工程特点、施工条件、工期、质量等因素的基础上,对施工机械设备计划如下:1、 塔吊选取:本工程计划选取1台QTZ25型自升式塔吊作为结构施工垂直运输的主要设备,经计算可满足本工程吊运量的要求,具体平面布置见后附图。塔吊安装前将编制详细的塔吊基础及塔吊安装施工方案。2、 施工物料提升机:装修阶段拟定再设置1部物料提升机,型号为WL100/100,主要解决砌筑及装饰材料的

22、垂直运输。3、 其它设备:其它设备的选择参照主要施工机械设备表(附表-1)。第4节 劳动力准备根据确定的现场管理机构建立项目施工管理层,选择高素质的施工作业队伍进行该工程的施工。1、根据本工程的工程特点、施工进度计划及实际情况,我公司派出本公司最优秀的成建制的劳务队伍进驻现场,进场前进行入场教育,特殊工种持证上岗,入场后迅速进入工作状态,我们将保证劳动力的质量和数量不受季节的影响。具体劳动力计划见劳动力需用量计划表及动态图(附表-3)。2、对工人进行必要的技术、安全、思想和法制教育,教育工人树立“安全第一、质量为本”的正确思想;遵守有关施工和安全的技术法规;遵守地方治安法规。3、生活后勤保障工

23、作:在大批施工人员进场前,做好完善的后勤工作的安排,以充分调动职工的生产的积极性。第5节 现场准备现场准备工作包括以下内容(施工临时用地见后附表5):1、拟建工程施工场地的“三通一平”已完成,场内外道路良好,我方进场后按现场的实际情况及业主所提供的条件,尽快搞好场地平整,接通现场的临时施工用电、用水等,以解决生产、生活所需。2、与建设单位办理坐标控制点,高程控制点的现场复核及移交后,我方引测并建立可靠的观测点。3、开工前需进场的施工机械应尽快进场。4、现场临建设施及时向当地有关部办理审批手续,待批复后迅速修建,确保施工工人员按时进场。现场临建布置,严格按照施工平面布置图的规划进行。5、与派出所

24、、市政环卫等部门取得联系,办理施工必备的其他有关手续。第三章、主要分部分项工程施工方法一、测量放线及基础1、地基与基础工程:施工顺序:定位放线地基挖土清槽、钎探验槽基础垫层钢筋砼条形基础砖基、地圈梁、砖基抹灰回填土及室外管线。1.1定位、放线测量:、施工准备:施工过程中所用测量工具要经检验计量部门检测,配备专业及具有丰富实践经验的测量人员,严格进行施工测量,熟练操作仪器,处理测量数据等。具有强责任心的施工技术人员进行复测。施工控制轴线测设,依据建设单位提供的规划定点及施工图纸进行。采用J2经纬仪测角,钢尺量距,S3水准仪高程测量。测角、量距精度要依照5小三角精度或一级导线精度,高程测量要按三等

25、水准的要求进行。楼层测量,采用J2经纬仪和S3水准仪,按常规方法进行测设。内部测量时可依据垂直度控制时的重点位,外部测量按周围的控制点进行。以及利用激光测距和照准。、场内控制点设置:0.000以下定位轴线的测设使用经纬仪,采用外引内控法施工。即依建筑物外轮廓座标将线引至工程外3-4m不易碰压处。0.000以上施工时,根据控制轴线与建筑物关系引测,将经纬仪立于建筑物两侧的控制轴线上,照准控制轴线与0.000结构交点投测,然后在楼面上用墨斗弹出墙体位置控制线。据此以上定位轴线的测设使用激光经纬仪。采取外引内控法施工。基础施工时预埋15015010mm铁件,具体位置在建筑物的四个大角。、定位轴线测设

26、:基础经放线完毕、核对无误后,在预埋铁件上标志(试钻=2mm孔)做为轴线控制点。以上各层楼板均在控制点相应位置预留150150mm孔洞。轴线投测时,在孔洞上牢固覆盖无色透明有机玻璃板,在轴线控制点架设激光经纬仪,将控制点投测在有机玻璃板上,并做好标志。复核无误后,使经纬仪分别纵横连结各点,并延长即得一辅助轴线,以辅助轴线为依据,进行楼层的放线。、高程引测(1)基础施工完,用精密水准仪在建筑物周围合适位置测出高程为0.000的水准点,反复校核,可以做为基准点。利用这些点将高程用钢尺、水准仪向上传递,为消除偶然误差,向上引测点不少于三个,在每层做好高程标志后用水准仪检测,在误差范围内取三点高差平均

27、值控制层高。(2)误差要求:轴线平面位移不大于5mm墙面垂直度每层不大于5mm高程精度:层高5mm、沉降观测为了获知施工过程中楼的沉降情况,应严格对楼进行沉降观测。(1)水准基点和观测点设立水准基点是进行水准测量的依据,通过对比观测点相对于水准基点的高程变化,就可以获知观测点的沉降情况,所以水准基点的埋设深度应超过主楼底板的深度。水准基点高程可由周围控制点用二等水准测量进行联测,位置距建筑物30米左右,如果水准点较远,可以采用假定高程。沉降观测点是观测的目标,基础施工时观测点设在底板四周,将观测点引到主楼的外围墙0.000上30cm,点间距1020m,在主楼的转角及关键部位。观测点具体位置参照

28、甲方委托的测设单位设定点位置。(2)观测方法布设附合水准网,进行高精度水准测量,求得各沉降观测点的高程变化,从而知建筑物的沉降情况。采用三等水准测量等级,测定中误差为允许中误差的1/101/20,即采用的实际沉降观测中的误差M。(MM)=1.0,取允许中误差的1/20。沉降观测的时间间隔如下:施工过程中:底板完成后设置观测点观测一次,并引设出地上观测点;地上部分每两层观测一次,主体结构完工后观测一次,以后每月观测一次。竣工后:竣工后第一年内每月观测一次,第二年每两个月观测一次,以后每半年观测一次,直至沉降稳定为止。(3)观测成果整理绘出标有沉降观测点位置、编号的基础平面示意图。观测点的沉降量曲

29、线,横坐标为时间,纵坐标分上下两部分,下半部分为沉降量,上半部分为建筑荷载,它以实际荷载与设计荷载的百分数表示。沉降量一览表。保存原始数据归档。1.2机械挖土方:1.21主要机具(1)挖土机械有:挖土机、推土机、自卸汽车等。(2)一般机具有:铁锹(尖头与平头两种)、手推车10辆、小白线或20铅丝和2m钢卷尺、坡度尺等。(3)清理工:16人 1.22作业条件 (1)土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。(2)建筑物或构筑物的位置或场地的定位控制线(桩)标准水平桩及开槽的灰线尺寸,必须经过检验合格,并办完预检手续。(3)夜间施工时,应有足够的照明设施:在危

30、险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。(4)开挖有地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至低于开挖面05m,然后才能开挖。(5)施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要加固或加宽等准备工作。(4)土方开挖控制措施:开挖前根据施工总平面图认真做好定位放线工作,设置好定位桩;用灰线和木桩标出建筑物外轮廓线位置及基坑开挖边线。桩点应设在容易保护的位置;开挖过程中,设专人进行标高测量工作,预留30-50cm土层人工清除,严防土方超挖。(5)土方开挖过程中,派专人负责土方挖掘及车辆运输的合理性,以利生产和

31、安全。(6)运输车辆进出工地现场要实行保洁措施,在工地出口处设备外出车辆清扫台,该清扫台用C20砼铺垫15cm厚,设单向3%坡度。其最高点不高于设计室外地坪以下50cm。1.23操作工艺工艺流程:确定开挖顺序和坡度分段分层平均下挖修边和清底(1)坡度的确定:1)在天然湿度的土壤中,开挖基础坑(槽)和管沟时,当挖土深度不超过下列数值时,可不放坡、不加支撑。(a)密实、中密的砂土或碎石类土(充填物为砂土)-10m;(b)硬塑、可塑的轻亚粘土及亚粘土-125m;(c)硬塑、可塑的粘土和碎石类土(充填物为粘性土)-15m(d)坚硬性粘土-20m。)超过上述规定深度,在5m以内时,当土具有天然湿度,构造

32、均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡3)使用时间较长的临时性挖土方边坡坡度,应根据工程地质和边坡高度,结合当地同类土体的稳定坡度值确定。4)挖方经过不同类别土(岩)层或深度超过10m时,其边坡可作成折线形或台阶形。1.24质量标准(1)保证项目基槽、管沟和场地的基土土质必须符合设计要求,并严禁扰动。(2)允许偏差项目项次项目允许偏差(mm)检验方法1表面标高0、50用水准仪检查2长度、宽度0由设计中心线向两边量,用经纬仪、拉线或尺量检查3边坡偏陡不允许坡度尺检查1.25成品保护(1)对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,也不得在龙门板

33、上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点应定期复测和检查是否正确。(2)土方开挖时,应防止邻近已有建筑物或构筑物、道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商采取防护措施,并在施工中进行沉降或位移观测。(3)施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。如发现有测量用的永久性标桩或地质,地震部门设置的长期观测点等,应加以保护。在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。1.26应注意的质量问题(1)

34、基底超挖:开挖基坑(槽)、管沟不得超过基底标高,如个别地方超挖时,其处理方法应取得设计单位的同意。(2)基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如果基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。(3)施工顺序不合理:应严格按施工方案规定的施工顺序进行开挖土方,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。(4)施工机械下沉:施工时必须了解土质和地下水位情况。推土机、铲土机一般需要在地下水位05m以上推铲土;挖土机一般需在地下水位08m以上挖土,以防机械自身下沉。正铲挖土机挖方的台阶高度,不得超过最大挖掘高度的12倍。(5)开挖尺寸不足

35、,边坡过陡:基坑(槽)或管沟底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度。如排水设施、支撑结构等所需宽1.2.7钎探(1)采用机械钎探,分多个小组进行,每组三人,打钎顺序按探点钎探平面布置图进行。探点布置:在每边距槽边30厘米内布成梅花形,探点间距1.5米,钎探深度2.5米。(2)打锤时举高钎顶50-70厘米,将钢钎垂直打入土中,并记录打入土层30厘米锤击数,最后整理成钎点进行比较。对于锤数较少和较多的探点要重点检查,认真处理,基槽验收无问题的探孔应用细砂填灌。如遇地基为岩石无法钎探时,需经设计实地验收同意,并应注明探孔位置及编号。对于不符合要求的地基应按规范要求

36、挖掘出来,再用毛石砼浇筑填平,并进行养护。1.3基础工程钢筋砼条型基础:首先按照放线尺寸浇筑砼垫层,待砼强度达到能够上人时进行放线,绑扎钢筋、支侧模板、验收钢筋、模板,浇筑砼基础,浇筑时要将柱钢筋绑扎好并进行加固,防止钢筋位移。基础侧模要提前弹好标高线,并且整体加固,以防胀模。基础施工前首先按设计轴线尺寸及构造柱尺寸放线,放线必须先通轴线,然后分别放构造柱基线。钢筋绑扎:钢筋的间距必须大小均匀,并且把构造柱的插筋梆扎在网筋之上,构造柱插筋必须牢固,四周用锚固筋锚固,防止错位。支模板:模板用木模,模板内侧要弹好基础高度控制线。砼浇筑必须按要求施工,浇筑前检查各工序及加固措施是否符合设计要求。检查

37、砼配比是否符合设计要求。砼振捣必须密实,特别是边缘部位,以防蜂窝、露筋。拆模后对砼基础加强养护措施。1.4砖基础1.4.1砖基础砌筑前,应先检查垫层是否符合质量要求,然后清扫垫层表面,将浮土及垃圾清除干净。1.4.2从两端龙门板轴线处拉上麻线,从麻线上挂下线锤,在垫层上锤尖处打上小钉,引出墙身轴线,而后向两边放出大放脚的底边线。1.4.3在垫层转角,交接及高低踏步处预先立好基础皮数杆。基础皮数杆上应标明砖皮数、退台情况及防潮层位置等。1.4.4砌基础时可依皮数杆先砌几层转角及交接处部分的砖,然后在其间拉准线砌中间部分。内外墙砖基础应同时砌起,如因其他情况不能同时砌起时,应留置斜槎,斜槎的长度不

38、应小于高度的2/3。1.4.5大放脚一般采用一顺一丁砌法。竖缝要错开,要注意十字及丁字接头处砖块的搭接,在这些交接处,纵横墙要隔皮砌通。大放脚的最下一皮及每层的上面一皮应以丁砌为主。1.4.6若砖基础不在同一深度,则应先由底下往上砌筑。在砖基础高低台阶接头处,下面台阶要砌一定长度(一般不小于50cm)实砌体,砌到上面后和上面的砖一起退台。1.4.7大放脚砌到最后一层时,应从龙门板上拉麻线将墙身轴线引下,以保证最后一层位置正确。1.4.8砖基础中的洞口、管道、沟槽和预埋件等,应于砌筑时正确留出或预埋,宽度超过30cm的洞口,其上方应设置砼过梁。1.5砖基防水砂浆抹面砂浆要求有较好的粘结力,其配合

39、比和稠度等经检查合格后方可使用。抹灰前必须对基层进行处理。砖基础灰缝应砌成凹缝,抹灰前应清扫灰缝。施工前,应将基层表面的灰尘、污垢和油渍等清除干净,并洒水湿润。在分层抹灰时,应使底层抹灰后间隔一定时间,让其干燥和水分蒸发后再涂抹后一层。1.6回填土:基础工程施工完毕后及时报监理工程师、设计代表进行验收,合格并作好记录后,及时进行土方回填,土方回填前,要派专人负责土方质量的检验,不合格的土方不能用于回填,回填土方用自卸汽车、机动翻斗车从堆土场地运至基坑附近,然后由人工用手推车将土送至基坑内摊平。土方回填采用分层夯实,并应两边同时进行,以防引起基础变形,回填厚度每层虚铺不超过300mm,采用蛙式打

40、夯机或立式打夯机分层夯实。上部留一定厚度的虚土,以满足沉降需要。二、主体工程:施工顺序:抄平放线砌砖构造柱梁、圈梁、现浇板。主体工程主要包括砌砖、模板、钢筋、砼等几个分项工程,现把各分项工程的施工方法和技术、质量要求措施分述如下:1、砖砌体工程:材料材料进场时需有质量合格证,并按规格码放整齐,应放在不存雨水和积水的高地。进场后按照砌体材料的用量,进行干燥状态的质量密度及抗压、强度试验,有不合格时,在该批产品中另抽取双倍数量的砖块各制作两组试件进行检验,如仍有一组试件不合格时,该批产品为不合格品。砂浆用砂及水泥应符合有关规范的要求。施工准备砂浆按设计要求进行试验及试配。所有砌块应在砌筑前一天进行

41、浇水湿润。复核楼层标高及轴线,并弹出墙体边线及门洞,复核无误后进行施工。立皮数杆或在钢筋砼柱、墙上作出皮数标高,门窗洞口要留出上下洞口的标志线。检查预埋墙体拉筋及构造柱,圈梁预埋筋,并按图进行复核,对设计变更而未预埋处用膨胀螺栓(10长)补齐。砌筑砂浆应随搅拌随使用,水泥砂浆3小时内用完,混合砂浆4小时内用完,不得过夜使用。砌墙随砌随将舌头灰刮尽,水平和竖向灰缝厚度为10mm,一般应控制在8-12mm以内。临时间断处的高度差不得超过一步脚手架的高度。砖墙砌筑前,对操作者应进行技术交底。应先在基层上根据弹好的位置线进行排砖撂底,实测砌体标高,严格控制砌体灰缝厚度,塑钢窗、夹板门固定连接件(防腐木

42、砖或素混凝土块)应及时跟进设置,确保门窗安装质量。门窗固定连接件的设置数量应根据门窗高度确定,其中,门固定连接件的设置位置间距一般为:第一块距地为30cm左右,第二块距地为90cm,第三块距地为150cm,第四块距门上坎为25cm左右;窗固定连接件的设置位置间距一般为:第一块距窗下坎不大于20cm,其间设置位置间距不大于40cm,最上一块距窗上坎不大于20cm。砌筑时,应严格砌筑工艺,坚持“三检”制度,砌体采用一顺一丁的砌筑形式,双面挂线;砌筑方法采用“三一”砌砖法。砌体灰缝要横平竖直,灰浆饱满,做到“上跟线,下跟棱,左右相邻要对平”;每砌五皮砖要用靠尺检查墙面垂直度和平整度,随时纠正偏差,严

43、禁事后砸墙。操作者必须熟悉工程各部位的标高、位置、尺寸、竖向包括门窗过梁、圈梁、预留洞,水平方向门口、窗口、预留洞构造柱位置及尺寸。各种预埋件及防腐木砖及时按设计预埋。砖砌体组砌方法要正确。撂底摆砖防止游丁走缝,在保证砌砖灰缝8mm12mm的前提下,考虑到砖垛处、窗间墙、柱边缘处用砖的合理模数,并用线坠、靠尺、水平尺找平找直,每皮砖高度必须与皮数杆相吻合,然后挂线砌筑,砌墙全部要双面挂线。砌筑过程中要经常检查并做到:门窗口边的里角、外角归方,墙大角和墙面的垂直度准确,做到三皮一吊,五皮一靠,特别是在窗口砌砖时,必须用线坠吊直,保证上、下层在同一垂直线上。墙砌至墙顶最上一皮砖要砌丁砖。对于临时间

44、断处要求留斜槎,严禁留直槎,斜槎长度不应小于高度的2/3,并加设拉结筋;对于施工用临时洞口,留置应距纵(横)墙500mm之处留置阳槎,并应放置拉结筋和过梁。拉结筋按设计、规范要求应设26的钢筋,沿墙高不大于50cm,伸入墙体每边不小于50cm。墙体与构造柱连接处,先砌墙后浇筑砼,砌墙时要留马牙槎,先退后进,四退四进,进退上下顺直。墙柱拉接筋及时按设计预埋。在砖墙中设有钢筋砼构造柱时,在砌筑前应先将构造柱的位置弹出,并把构造柱插筋处理顺直。砌砖墙时与构造柱联结处,砌成马牙槎,先退后进。每班均要按规范、标准规定留置足够的砂浆试块,以备试验。质量要求:砌体要横平竖直,砂浆饱满、厚薄均匀,上下错缝,内外搭砌.允许偏差规范允许范围内2、钢筋工程材料准备:工程开工前,现场材料员依据有关标准要求,根据所需钢筋计划,对工程所需钢材的生产钢厂的资质、生产能力及产品的质量性能等内容,进行实际考察,并写出考察报告,经项目技术、施工等有关部门联合论证认可后方可采购。、材料要求:所有进场钢材均需具有出厂质量合格证明书。每捆(或盘)都应有明显的标志。进场时,分品种、规格、炉号分批检查,核对标志、检查外观,对无出厂合格证、标识不清、钢筋锈蚀等钢材拒绝入场。并按现行国家有关标准的规定,每60T为一批次,不足60T按每一进场批,对进

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
