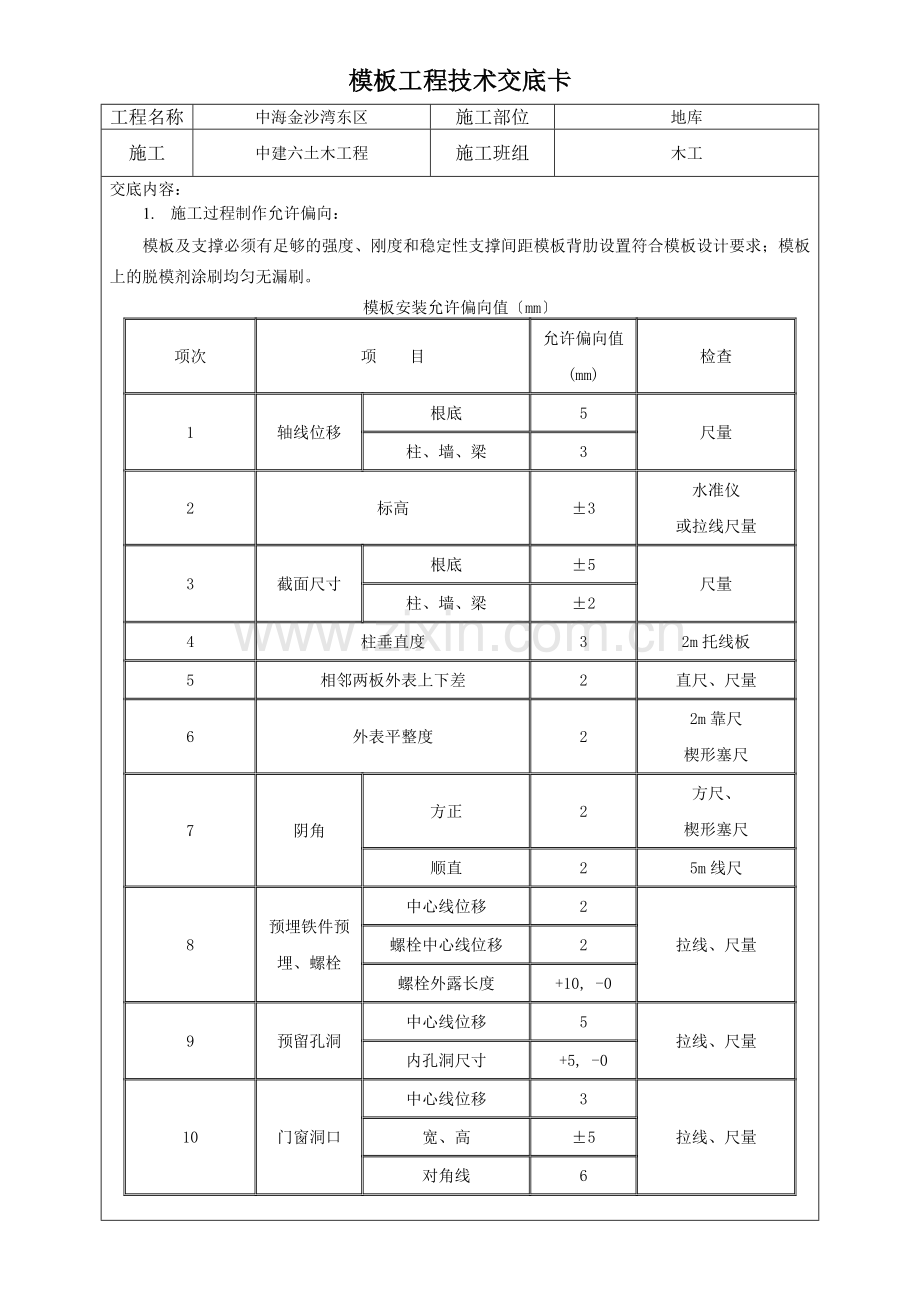

模板工程技术交底卡 工程名称 中海金沙湾东区 施工部位 地库 施工 中建六土木工程 施工班组 木工 交底内容: 1. 施工过程制作允许偏向: 模板及支撑必须有足够的强度、刚度和稳定性支撑间距模板背肋设置符合模板设计要求;模板上的脱模剂涂刷均匀无漏刷。 模板安装允许偏向值〔mm〕 项次 项 目 允许偏向值(mm) 检查 1 轴线位移 根底 5 尺量 柱、墙、梁 3 2 标高 ±3 水准仪 或拉线尺量 3 截面尺寸 根底 ±5 尺量 柱、墙、梁 ±2 4 柱垂直度 3 2m托线板 5 相邻两板外表上下差 2 直尺、尺量 6 外表平整度 2 2m靠尺 楔形塞尺 7 阴角 方正 2 方尺、 楔形塞尺 顺直 2 5m线尺 8 预埋铁件预埋、螺栓 中心线位移 2 拉线、尺量 螺栓中心线位移 2 螺栓外露长度 +10, -0 9 预留孔洞 中心线位移 5 拉线、尺量 内孔洞尺寸 +5, -0 10 门窗洞口 中心线位移 3 拉线、尺量 宽、高 ±5 对角线 6 2.模板工艺流程:抄1m线、模板控制标高 →搭设支撑架→施工缝剔凿清理→ 铺模板支撑横梁→拉线调整标高 →墙、柱节点模板支设→ 铺大面模板 →拼缝处理、清理刷脱模剂→ 自检 →检查验收 3.楼板模板采用18厚夹板作面板支撑立杆间距严格按照模板设计要求布置设三步横杆最下一步距地150mm。模板铺设前先将墙柱上口的混凝土剔至与模板上口标高平齐且至实混凝土外表清理干净然后进展墙、柱节点处模板支设。 4.拆模时间控制 侧模撤除在砼强度保证其外表及棱角不因模板撤除而受损时方可撤除详细时间根据不同气温阶段混凝土同养试块强度到达1.2MPa的时间确定;底模撤除根据混凝土同条件养护试块的试压强度其强度到达下表规定前方可撤除拆模前必须填拆模申请单经技术人员批准前方可撤除。 构造类型 构造跨度(m) 砼强度到达设计值的百分率〔〕 板 ≤2 50 >2 ≤8 75 >8 100 梁 ≤8 75 >8 100 悬臂构件 -- 100 5.拆模顺序和 模板撤除应遵循先支的后拆后支的先拆先非承重部位和后承重部位以及自上而下顺序的原那么。 楼板模板撤除应先将可调支撑头丝扣旋转降低将模板背肋和部支撑撤除然后撤除楼板模板和其余支撑。 较大模板撤除在混凝土终凝后到达一定强度首先将大模板对拉螺栓旋转与混凝土松开。模板撤除顺序与安装模板顺序相反先外墙后内墙外墙先拆外侧模板后拆内侧模板撤除时先将外侧模板与塔吊挂钩结实然后将对拉螺栓抽出使模板墙体脱开吊走。内墙模板先将对拉螺栓抽出 再松开地脚螺栓使模板向后倾斜与墙体脱开。假如模板与砼墙面吸附或粘结不能分开时可用撬棍撬动模板下口不得在墙上口撬模板或用大锤砸模板应保证拆模时不晃动砼墙体。门窗洞口拆模时先将模板内的支撑取出、洞口四角的角钢连接件螺栓松开然后洞口模板单块撤除。 拆下的模板及配件要分类存放及时保养清理模板刷好脱模剂以备下次使用。 6平安事项:  1.作业前检查使用的工具是否存在隐患如:手柄有无松动、断裂等手持电开工具的漏电保护器应试机检查合格前方可使用操作时应戴绝缘手套。     2.拆模板作业高度在2m以上〔含2m〕时必须搭设脚手架按要求系好平安带。     3.高处作业时材料必须码放平稳、整齐。手用工具应放人工具袋内不得乱扔乱放搬手应用小绳系在身上使用的铁钉不得含在嘴中。     4.下沟槽或构筑物应走马道或平安梯严禁搭乘吊具、攀登脚手架上下。      5.使用手锯时锯条必须调紧适度下班时要放松防止再使用时突然断裂伤人。     6.成品半成品木材应堆放整齐不得任意乱放不得存放到在施工程范围之内木材码放高度不宜超过1.2m.     7.撤除大模板必须设专人指挥模板工与起重机驾驶员应协调配合做到稳起、稳落、稳就位。在起重机机臂回转范围内不得有无关人员。     8.拆木模板、起模板钉子、码垛作业时不得穿胶底鞋着装应紧身利索。     9.撤除模板必须满足撤除时所需的混凝土强度经工程技术指导同意不得因拆模而影响工程质量。     10.必须按撤除方案和专项技术交底要求作业统一指挥分工明确。必须按程序作业确保未拆部处于稳定、结实状态。应按照先支后拆、后支先拆的循序先拆非承重模板后拆承重模板及支撑在撤除用小钢模板支撑的顶板模板时严禁将支柱全部撤除后一次性拉拽撤除已经拆活动的模板必须一次连续拆完方可停歇严禁留下不平安隐患。     11.严禁使用大面积拉、推的拆模。拆模板时必须按专项技术交底要求先撤除卸荷装置。必须按规定程序撤除撑杆、模板和支架。严禁在模板下方用撬棍撞、撬模板。     12.拆模板作业时必须设戒备区严禁下方有人进入拆模板作业人员必须站在平稳可靠的地方保持自身平衡不得猛撬以防失稳坠落。 13.严谨使用吊车直接吊除没有撬松动的模板吊运大型整体模板时必须拴结结实且吊点平衡吊装、运大钢模板时必须用卡环连接就位后必须拉接结实方可卸除吊钩。     14.应随时清理拆下的物料并边拆、边清、边运、边按规格码放整齐。拆木模时应随拆随起筏子。楼层高处撤除的模板严禁向下抛掷。暂停拆模时必须将活动件支稳前方可分开现场。 承受交底〔人〕: 年 月 日 交底〔人〕: . 年 月 日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
