收藏 分销(赏)

人工挖孔桩分项工程质量技术交底卡.doc

上传人:xrp****65 文档编号:6003496 上传时间:2024-11-25 格式:DOC 页数:4 大小:30KB 下载积分:10 金币
下载 相关 举报
人工挖孔桩分项工程质量技术交底卡.doc_第1页
第1页 / 共4页
人工挖孔桩分项工程质量技术交底卡.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述

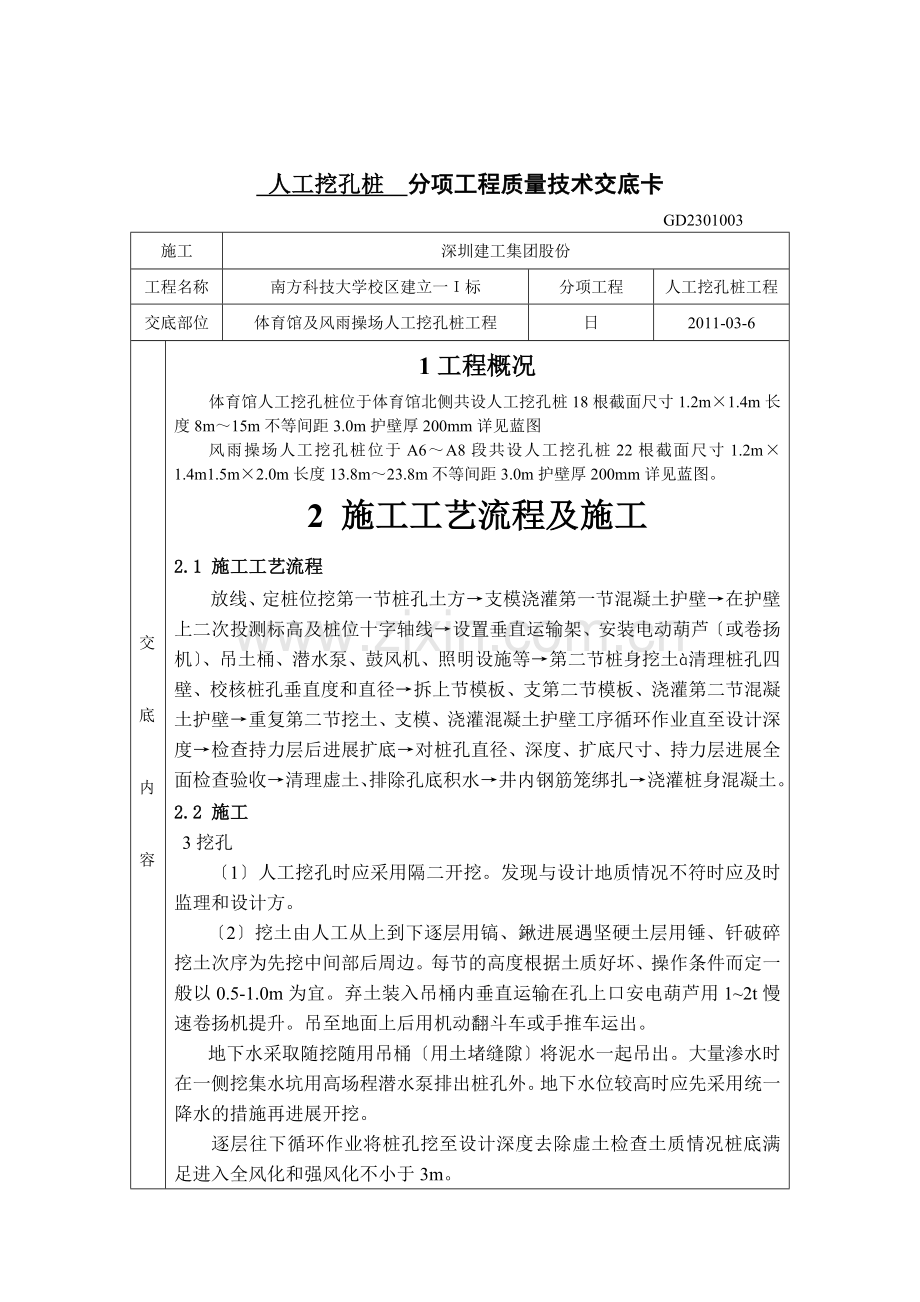

人工挖孔桩 分项工程质量技术交底卡 GD2301003 施工 深圳建工集团股份 工程名称 南方科技大学校区建立一I标 分项工程 人工挖孔桩工程 交底部位 体育馆及风雨操场人工挖孔桩工程 日 2011-03-6 交 底 内 容 1工程概况 体育馆人工挖孔桩位于体育馆北侧共设人工挖孔桩18根截面尺寸1.2m×1.4m长度8m~15m不等间距3.0m护壁厚200mm详见蓝图 风雨操场人工挖孔桩位于A6~A8段共设人工挖孔桩22根截面尺寸1.2m×1.4m1.5m×2.0m长度13.8m~23.8m不等间距3.0m护壁厚200mm详见蓝图。 2 施工工艺流程及施工 2.1 施工工艺流程 放线、定桩位挖第一节桩孔土方→支模浇灌第一节混凝土护壁→在护壁上二次投测标高及桩位十字轴线→设置垂直运输架、安装电动葫芦〔或卷扬机〕、吊土桶、潜水泵、鼓风机、照明设施等→第二节桩身挖土à清理桩孔四壁、校核桩孔垂直度和直径→拆上节模板、支第二节模板、浇灌第二节混凝土护壁→重复第二节挖土、支模、浇灌混凝土护壁工序循环作业直至设计深度→检查持力层后进展扩底→对桩孔直径、深度、扩底尺寸、持力层进展全面检查验收→清理虚土、排除孔底积水→井内钢筋笼绑扎→浇灌桩身混凝土。 2.2 施工 3挖孔 〔1〕人工挖孔时应采用隔二开挖。发现与设计地质情况不符时应及时监理和设计方。 〔2〕挖土由人工从上到下逐层用镐、鍬进展遇坚硬土层用锤、钎破碎挖土次序为先挖中间部后周边。每节的高度根据土质好坏、操作条件而定一般以0.5-1.0m为宜。弃土装入吊桶内垂直运输在孔上口安电葫芦用1~2t慢速卷扬机提升。吊至地面上后用机动翻斗车或手推车运出。 地下水采取随挖随用吊桶〔用土堵缝隙〕将泥水一起吊出。大量渗水时在一侧挖集水坑用高场程潜水泵排出桩孔外。地下水位较高时应先采用统一降水的措施再进展开挖。 逐层往下循环作业将桩孔挖至设计深度去除虚土检查土质情况桩底满足进入全风化和强风化不小于3m。 4护壁施工: 〔1〕护壁施工采取一节组合式钢模板拼装而成拆上节支下节循环周转使用模板间用U形卡连接或用螺栓连接不另设支撑以便浇灌混凝土和下一节挖土操作。混凝土采用搅拌机械拌制用吊桶运输人工浇筑。 〔2〕第一节井圈护壁应符合以下规定: a、井圈中心线与设计轴线的偏向不得大于20mm; b、井圈顶面应比场地高出150mm壁厚比下面井壁厚度增加50mm. 〔3〕修筑井圈护壁应遵守以下规定: a、护壁的厚度、拉结钢筋、配筋、混凝土强度均应符合设计要求; b、上下节护壁的搭接长度不得小于50mm; c、每节护壁均应在当日连续施工完毕; d、护壁混凝土必须保证实根据土层渗水情况使用速凝剂; e、护壁模板的撤除宜在24h之后进展; f、发现护壁有蜂窝、渗水现象时应及时补强加以堵塞或导流防止孔外水通过护壁流入桩子内以防造成事故; g、同一程度面上的井圈任意直径的极差不得大于50mm; h、灌注护壁混凝土时可用敲击模板或用竹杆木棒反复插捣; i、不得在桩孔水吞没模板的情况下灌注所壁混凝土。 (3)、钢筋笼施工采用井下绑扎将钢筋加工好后按照同一类型同一批次分批用吊车吊装入孔。钢筋主筋搭接采用直螺纹套筒连接主筋与箍筋之间采用梅花型焊接连接。挡土板横向分布钢筋预埋预先焊接到抗滑桩钢筋笼上预留长度满足搭接焊接要求。 (4)、混凝土的灌筑挖孔桩灌筑混凝土前假如孔内有积水首先把积水排抽到孔外至排水系统。混凝土采用C30商品混凝土浇筑坍落度为8~10cm。混凝土下料采用串桶深桩孔用混凝土导。混凝土应连续分层浇灌每层浇灌高度不得超过1.5m。挖孔桩应分层捣实第一次浇灌到扩底部位的顶面随即振捣实再分层浇筑桩身直至桩顶。在混凝土初凝前抹压平整防止出现塑料性收缩裂缝或环向干缩裂缝。外表有浮浆层应凿除以保证与上部冠梁的良好连接。 在灌注过程中混凝土外表不得有超过50mm厚的积水层否那么应设法把积水排除才能继续灌注混凝土。混凝土应边灌注边插实宜采用插入式震动器和人工插实相结合的以保证混凝土的实度。 (5)、成品保护: a、已挖好的桩孔必须用钢筋网片盖好防止土块、杂物、人员坠落。严禁用草袋、塑料布虚掩。 b、已挖好的桩孔及时进展钢筋笼的井下绑扎并及时浇筑混凝土间隔时间不得超过4h以防坍方。有地下水的桩孔应随挖、随检、随吊放钢筋、随时将混凝土灌好防止地下水浸泡。 c、桩孔上口外圈应做好挡土台并设立平安防护网防止灌水及掉土。 d、钢筋吊入桩孔时不要碰坏孔壁。串桶应垂直放置防止因混凝土斜向冲击孔壁破坏护壁土层造成夹土。 e、钢筋不要被泥浆污染浇筑混凝土时在钢筋笼顶部固定结实限制钢筋笼上浮。 f、桩孔混凝土浇筑完毕应复核桩位和桩顶标高。将桩顶的主筋或插铁扶正用塑料布或草帘围好防止混凝土发生收缩、干裂。 g、施工过程妥善保护好场地的轴线桩、水准点。不得碾压桩头弯折钢筋。 3施工考前须知 1、遇到流动性淤泥或流砂时孔圈护壁的施工可按以下进展处理:   〔1〕 减少每节护壁的高度〔可取0.3~0.5M〕采用上述后仍无法施工时应迅速用砂回填桩孔到能控制坍孔为止并速报有关技术部门及设计处理; 〔2〕 对塌方施工段应即挖、即验收、即灌注护壁混凝土; 〔3〕 开挖时流砂严重的桩孔应先将附近无流砂的桩孔挖深使其起集水井作用。集水井应先在地下水流的上方。   〔4〕 当抽水影响邻近原有建〔构〕筑物根底及地面下沉时应即在原有建〔构〕筑物附近设立灌水或利用已开挖但未完成的桩孔进展灌水以保持水压平衡与土体稳定。   2、当挖孔至设计持力层岩〔土〕面时应及时建立、设计和质检〔监〕部门对孔底岩〔土〕性进展鉴定。经鉴定符合设计要求后才能按设计要求进展下一步施工。 3、当风镐挖掘岩层难于作业时可采用静力爆破的。 4、主筋净距必须大于混凝土粗骨料粒径3倍以上; 5、钢筋搬运和吊装时 应防止碰撞孔壁就位后应立即固定。 3质量保证措施 1熟悉图纸理解设计意图对每个人现场施工人员进展质量意识教育和施工技术交底做到每一个施工人员心中有数确保工程质量。 2施工中每一个程序特别是隐蔽工程完成后一定要先报监理检验合格后方可进展下一个工序施工。 3对工人进展现场指导保证施工的正确从而确保工程质量。 4平安措施 1施工用电必须有专职电工架设设备必须接地保护良好。 2对入场工人必须进展平安教育加强工人平安及自我保护意识。 3设置危险警示标志警示标志要醒目支设平安标语标牌做到警钟长鸣防止施工人员出现麻木心理。 4严禁工人酒后作业赤脚赤被穿拖鞋及易滑鞋参加施工。 5 因为挖孔桩深达24米为防止深地层含有有气体需要为工人装备防面具。 6 5进度保障措施 1制定出材料进场方案防止施工中因为待料而耽误施工。 2合理划分施工段组织各个班组进展流水施工进步施工进度。 3可根据实际情况指定适当的进度惩奖方案激发工人紧迫感和积极性。〔参考〕 6文明施工措施 1对施工地段设置明显标志注明施工部位及工程概况 2做好材料堆放及施工机械堆放场地布置并严格照此布置使现场整洁美观。 3随时清理施工现场并设专人监视工完料净场清。 专业技术负责人: 交底人: 接收人: 深圳建立、深圳监制
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
