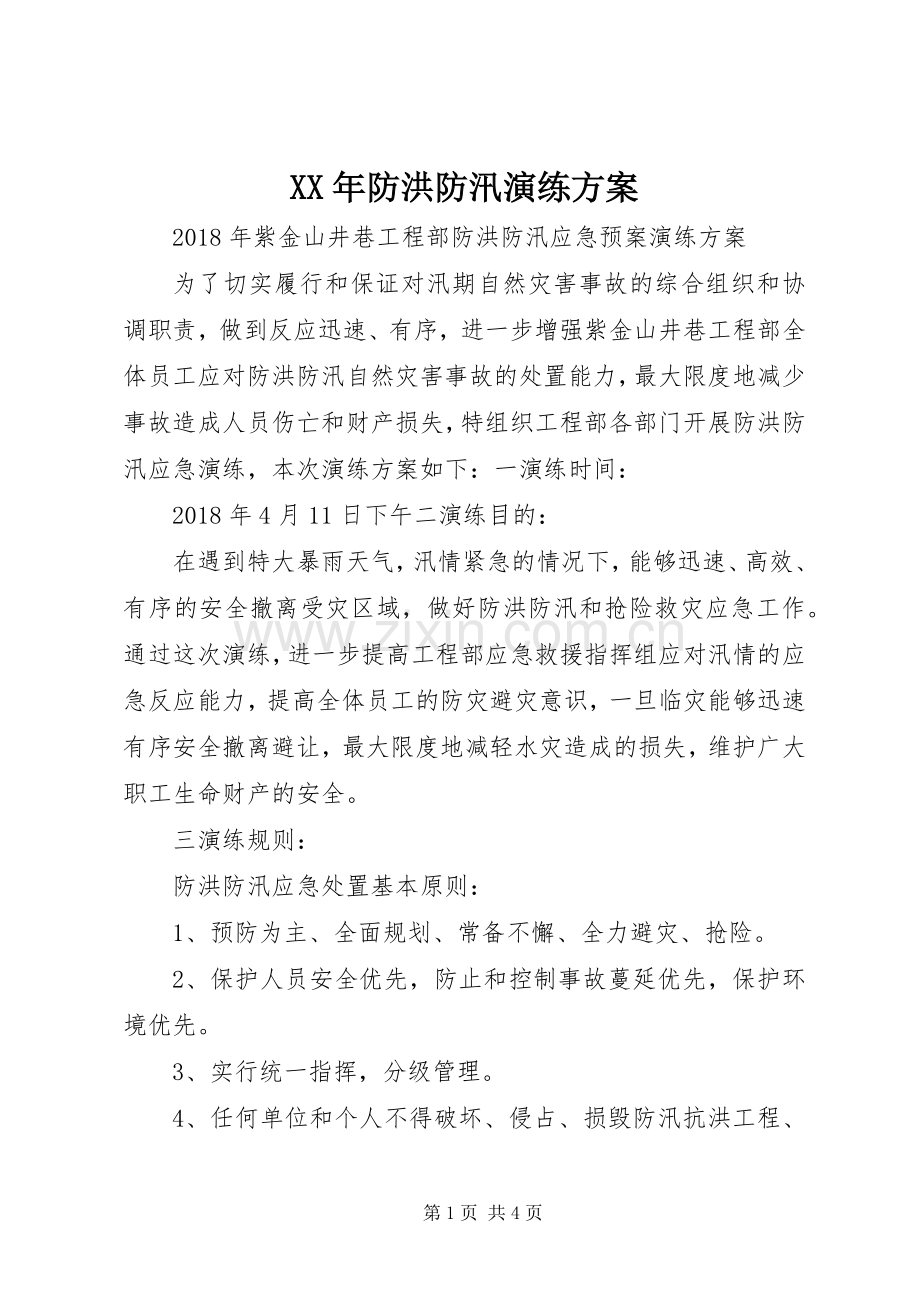

XX年防洪防汛演练方案
2018年紫金山井巷工程部防洪防汛应急预案演练方案
为了切实履行和保证对汛期自然灾害事故的综合组织和协调职责,做到反应迅速、有序,进一步增强紫金山井巷工程部全体员工应对防洪防汛自然灾害事故的处置能力,最大限度地减少事故造成人员伤亡和财产损失,特组织工程部各部门开展防洪防汛应急演练,本次演练方案如下:一演练时间:
2018年4月11日下午二演练目的:
在遇到特大暴雨天气,汛情紧急的情况下,能够迅速、高效、有序的安全撤离受灾区域,做好防洪防汛和抢险救灾应急工作。通过这次演练,进一步提高工程部应急救援指挥组应对汛情的应急反应能力,提高全体员工的防灾避灾意识,一旦临灾能够迅速有序安全撤离避让,最大限度地减轻水灾造成的损失,维护广大职工生命财产的安全。
三演练规则:
防洪防汛应急处置基本原则:
1、预防为主、全面规划、常备不懈、全力避灾、抢险。
2、保护人员安全优先,防止和控制事故蔓延优先,保护环境优先。
3、实行统一指挥,分级管理。

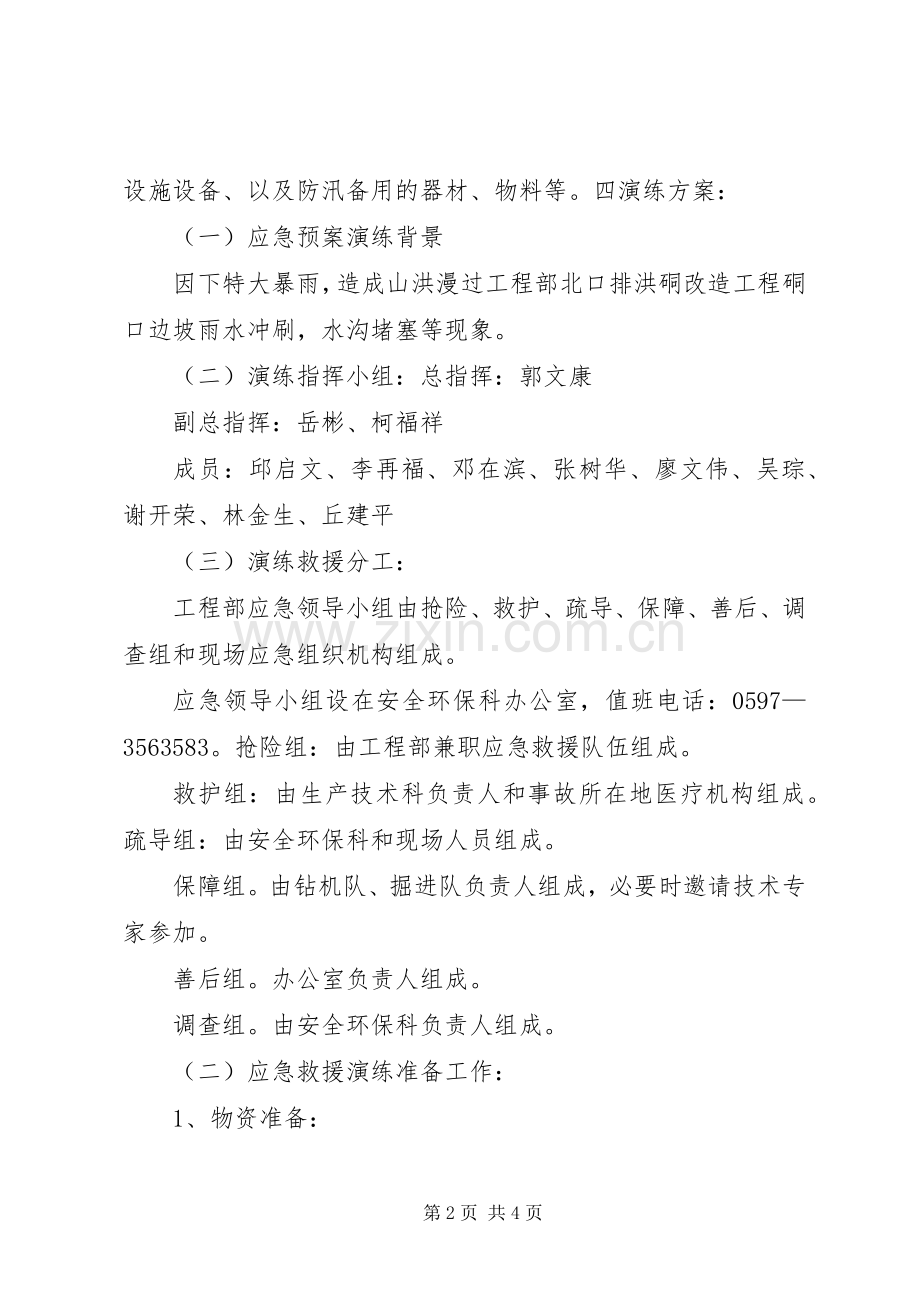

4、任何单位和个人不得破坏、侵占、损毁防汛抗洪工程、设施设备、以及防汛备用的器材、物料等。四演练方案:
(一)应急预案演练背景
因下特大暴雨,造成山洪漫过工程部北口排洪硐改造工程硐口边坡雨水冲刷,水沟堵塞等现象。
(二)演练指挥小组:总指挥:郭文康
副总指挥:岳彬、柯福祥
成员:邱启文、李再福、邓在滨、张树华、廖文伟、吴琮、谢开荣、林金生、丘建平
(三)演练救援分工:
工程部应急领导小组由抢险、救护、疏导、保障、善后、调查组和现场应急组织机构组成。
应急领导小组设在安全环保科办公室,值班电话:0597—3563583。抢险组:由工程部兼职应急救援队伍组成。
救护组:由生产技术科负责人和事故所在地医疗机构组成。疏导组:由安全环保科和现场人员组成。
保障组。由钻机队、掘进队负责人组成,必要时邀请技术专家参加。
善后组。办公室负责人组成。
调查组。由安全环保科负责人组成。
(二)应急救援演练准备工作:
1、物资准备:
捆绑线1捆、编织袋100条、铁锹10把、锄头10把。
2、演练出动部门人员及车辆生产技术科:6人;安全环保科:3人;钻机队、掘进队:4人;
办公室。1人,机动车辆3部。
(五)演练地点:
北口排洪硐改造工程施工现场
(六)演练程序:
1、2018年4月11日下午2。30点整,各部门参加演练人员到办公楼前集合待命。
2、15点05分,由演练总指挥宣布防洪防汛应急演练活动开始。
3、演练开始:
14点40分,北口排洪硐现场管理发现硐口区域,水沟堵塞,雨水冲刷边坡,立即向防洪防汛总指挥报告(注:现场管理需报告发生灾情的时间、地点、详细情况,向总指挥报告)。
15点10分,防洪防汛救灾现场总指挥下达命令,抢险组张标中发出集合信号(信号:口哨),集结救援人员,坐车往北口排洪硐集中。
15点30分,人员集结完毕后,抢险组张标中向现场总指挥报告人员到位情况及物资准备情况。
15点35分,总指挥向应急小组交代具体抢险救援的地点及安全注意事项后,命令立即奔赴事故发生地点进行抢险救灾,根据实际灾情,总指挥下达受灾人员撤离命令,疏导组迅速组织硐口区域受灾人员撤离。抢险组得到救援指令后,迅速果断组织救援人员用沙袋堵塞硐口区域,展开施救。
15点40分,救援人员分成3个小组,一组装泥土;一组清理水沟;一组负责用沙袋堵硐口。16点05分,雨势变小,水沟水位消退,险情解除,抢险组组长向总指挥汇报抢险救援结果及人员情况(注:报告因抢救及时,硐口设施设备无物资损失)。
16点15分,总指挥根据抢险组长汇报情况,对硐口区域进行安全评估确认安全后,由总指挥下达退场的指令后,疏导人员组织救援人员离场。
16点25分,演练总指挥宣布演练结束。
紫金矿业建设有限公司
紫金山井巷工程部2018年4月3日
