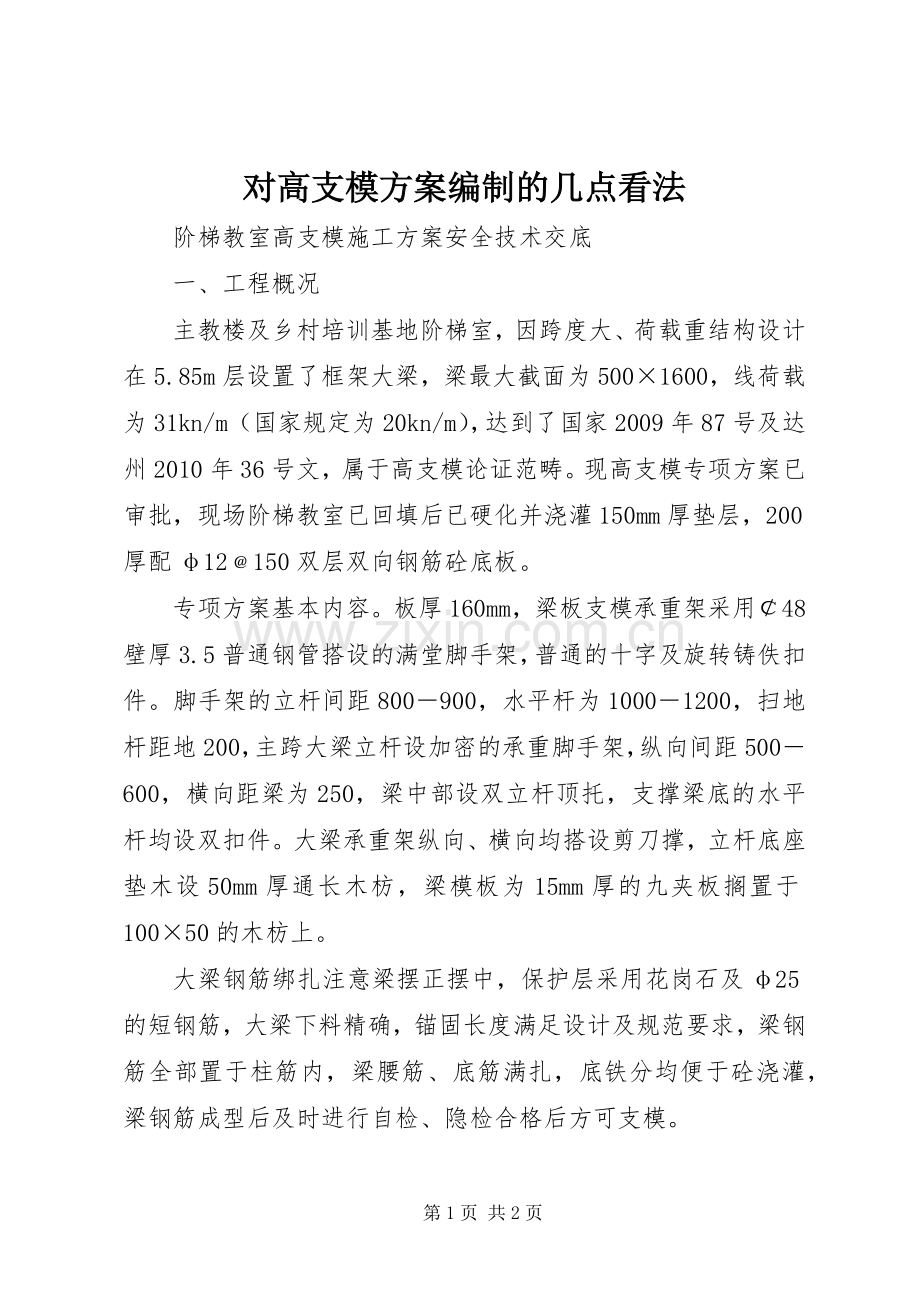

对高支模方案编制的几点看法 阶梯教室高支模施工方案安全技术交底 一、工程概况 主教楼及乡村培训基地阶梯室,因跨度大、荷载重结构设计在5.85m层设置了框架大梁,梁最大截面为500×1600,线荷载为31kn/m(国家规定为20kn/m),达到了国家2009年87号及达州2010年36号文,属于高支模论证范畴。现高支模专项方案已审批,现场阶梯教室已回填后已硬化并浇灌150mm厚垫层,200厚配φ12﹫150双层双向钢筋砼底板。 专项方案基本内容。板厚160mm,梁板支模承重架采用¢48壁厚3.5普通钢管搭设的满堂脚手架,普通的十字及旋转铸佚扣件。脚手架的立杆间距800-900,水平杆为1000-1200,扫地杆距地200,主跨大梁立杆设加密的承重脚手架,纵向间距500-600,横向距梁为250,梁中部设双立杆顶托,支撑梁底的水平杆均设双扣件。大梁承重架纵向、横向均搭设剪刀撑,立杆底座垫木设50mm厚通长木枋,梁模板为15mm厚的九夹板搁置于100×50的木枋上。 大梁钢筋绑扎注意梁摆正摆中,保护层采用花岗石及φ25的短钢筋,大梁下料精确,锚固长度满足设计及规范要求,梁钢筋全部置于柱筋内,梁腰筋、底筋满扎,底铁分均便于砼浇灌,梁钢筋成型后及时进行自检、隐检合格后方可支模。 由于大梁钢筋绑扎成型后稠密,砼下料较为困难,采用骨料粒径合理的预拌砼,浇灌时一次成型,加强振捣,不留施工缝;提前备齐振动棒、养护膜,对塔吊、砼输送机具进行保养、维护,预知停电停水的应急措施,加强护模护筋,观察架体的稳定情况,若有变形、下沉、挠曲现象及时汇报处理,浇灌中操作人员充足,轮班休息,防止中署,加强收面,防止砼开裂及冷缝。 交底人: 接收人: 西南职教园区达州职业技术学院新校区项目部 二0一五年五月五日 第2页 共2页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
