收藏 分销(赏)

高压旋喷桩试桩实施方案.docx

上传人:qwe****66 文档编号:5990136 上传时间:2024-11-25 格式:DOCX 页数:6 大小:17.66KB
下载 相关 举报
高压旋喷桩试桩实施方案.docx_第1页
第1页 / 共6页
高压旋喷桩试桩实施方案.docx_第2页
第2页 / 共6页
高压旋喷桩试桩实施方案.docx_第3页
第3页 / 共6页
高压旋喷桩试桩实施方案.docx_第4页
第4页 / 共6页
高压旋喷桩试桩实施方案.docx_第5页
第5页 / 共6页
点击查看更多>>
资源描述

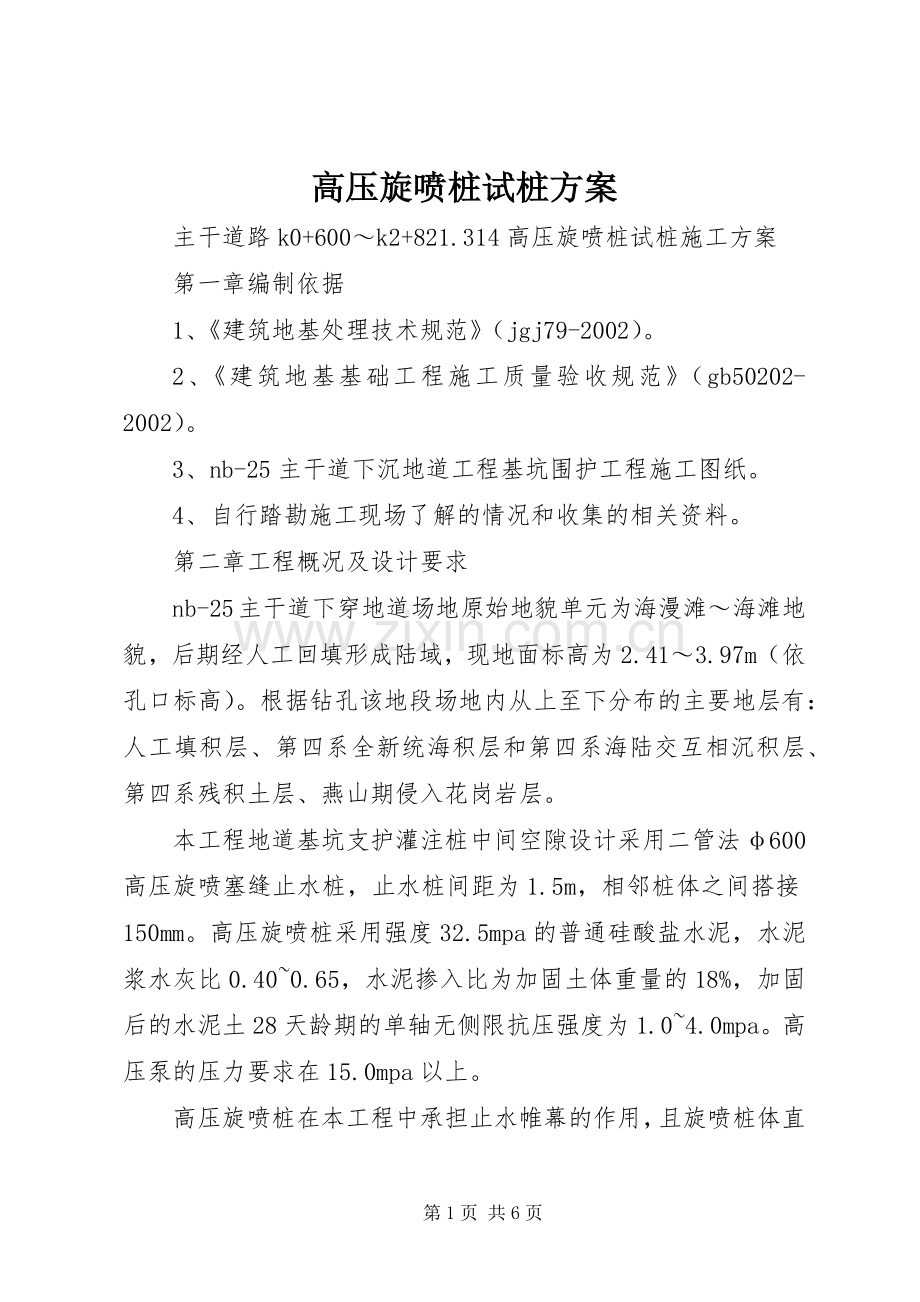

1、高压旋喷桩试桩方案 主干道路k0+600k2+821.314高压旋喷桩试桩施工方案 第一章编制依据 1、建筑地基处理技术规范(jgj79-2002)。 2、建筑地基基础工程施工质量验收规范(gb50202-2002)。 3、nb-25主干道下沉地道工程基坑围护工程施工图纸。 4、自行踏勘施工现场了解的情况和收集的相关资料。 第二章工程概况及设计要求 nb-25主干道下穿地道场地原始地貌单元为海漫滩海滩地貌,后期经人工回填形成陆域,现地面标高为2.413.97m(依孔口标高)。根据钻孔该地段场地内从上至下分布的主要地层有:人工填积层、第四系全新统海积层和第四系海陆交互相沉积层、第四系残积土层、燕

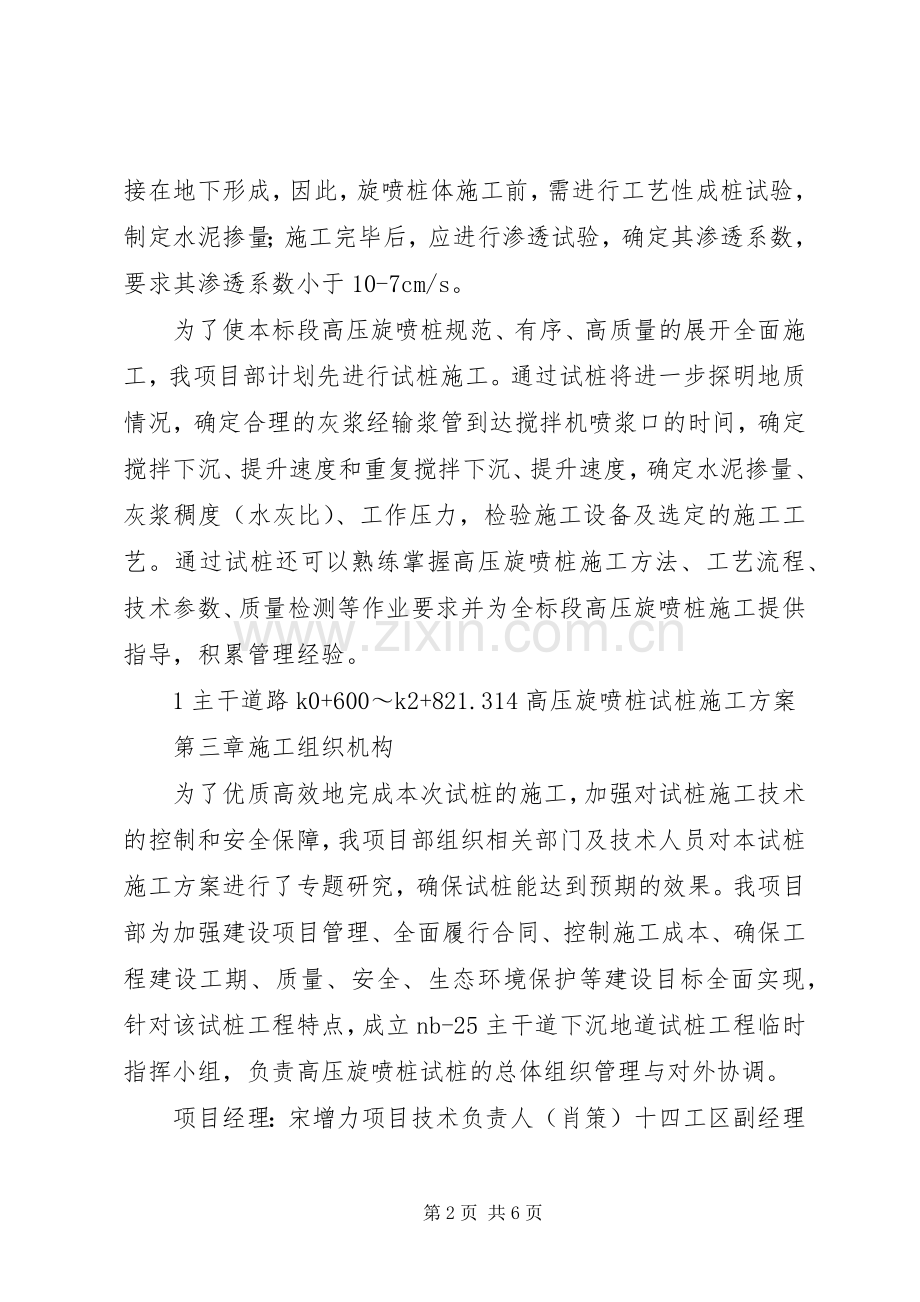

2、山期侵入花岗岩层。 本工程地道基坑支护灌注桩中间空隙设计采用二管法600高压旋喷塞缝止水桩,止水桩间距为1.5m,相邻桩体之间搭接150mm。高压旋喷桩采用强度32.5mpa的普通硅酸盐水泥,水泥浆水灰比0.400.65,水泥掺入比为加固土体重量的18%,加固后的水泥土28天龄期的单轴无侧限抗压强度为1.04.0mpa。高压泵的压力要求在15.0mpa以上。 高压旋喷桩在本工程中承担止水帷幕的作用,且旋喷桩体直接在地下形成,因此,旋喷桩体施工前,需进行工艺性成桩试验,制定水泥掺量;施工完毕后,应进行渗透试验,确定其渗透系数,要求其渗透系数小于10-7cm/s。 为了使本标段高压旋喷桩规范、有序

3、、高质量的展开全面施工,我项目部计划先进行试桩施工。通过试桩将进一步探明地质情况,确定合理的灰浆经输浆管到达搅拌机喷浆口的时间,确定搅拌下沉、提升速度和重复搅拌下沉、提升速度,确定水泥掺量、灰浆稠度(水灰比)、工作压力,检验施工设备及选定的施工工艺。通过试桩还可以熟练掌握高压旋喷桩施工方法、工艺流程、技术参数、质量检测等作业要求并为全标段高压旋喷桩施工提供指导,积累管理经验。 1主干道路k0+600k2+821.314高压旋喷桩试桩施工方案 第三章施工组织机构 为了优质高效地完成本次试桩的施工,加强对试桩施工技术的控制和安全保障,我项目部组织相关部门及技术人员对本试桩施工方案进行了专题研究,确

4、保试桩能达到预期的效果。我项目部为加强建设项目管理、全面履行合同、控制施工成本、确保工程建设工期、质量、安全、生态环境保护等建设目标全面实现,针对该试桩工程特点,成立nb-25主干道下沉地道试桩工程临时指挥小组,负责高压旋喷桩试桩的总体组织管理与对外协调。 项目经理:宋增力项目技术负责人(肖策)十四工区副经理(柏副喜)技术质量部褚丝绪工程安全部王庆石物资设备部张磊计量支付部裴畅峰综合办公室裴畅峰十四工程段各专业施工班组2主干道路k0+600k2+821.314高压旋喷桩试桩施工方案 nb-25主干路十四工程段项目经理部主要管理人员表 序号1234567891010姓名陈细财柏福喜技术负责人质检

5、员安全员施工员实验员测量员资料员材料员办公室主任拟在本项目任职总负责项目副经理张海平黄林孙显超陈建明李康谭明斌苏庆海林思恩王向东联系方式13760877991508919083313672743743135272829741860758645413926153389159191474701382413251113417810458137989791171392339111 第四章试桩总体计划及要求 根据设计及施工规范要求,旋喷桩正式施工前先作试桩试验。计划在现场(下沉地道东、西两侧k1+840k2+540)取原状土样,按照建筑地基处理技术规范jgj79-2002,针对软弱土层、设计高压旋喷桩水

6、泥标号采用32.5mpa的普通硅酸盐水泥,确定以下技术参数:水灰比;水泥掺量;注浆流量;喷嘴直径;转速;搅拌下沉、提升速度;注浆压力;水泥浆比重;测28天龄期无侧限抗压强度。 本标段高压旋喷桩计划试桩3根,试桩直径600mm。试桩过程中业主、设计、监理与施工单位一同到施工现场。根据相关施工定额要求,试桩水泥掺量拟分别采用18%(200kg/m)、19%(202.5kg/m)、20%(204kg/m)来调整最佳施工参数。待试验合格,共同确定最佳参数后,方可正式进行大面积高压旋喷桩的施工。 施工前进行成桩工艺试验,确保各项技术参数,检验成桩效果。试桩数量3根。试桩施工拟采用的施工参数如下: 1、每

7、米注浆量0.180.20m3; 3主干道路k0+600k2+821.314高压旋喷桩试桩施工方案 2、压力:清水压力10mpa,喷浆压力1X、2X、3X试桩分别采用20mpa、21mpa、22mpa; 3、提杆速度1525cm/min; 4、水灰比:1:0.8; 5、每米水泥用量200250kg。 第五章试桩设计施工参数及施工配备机具 本标段高压旋喷桩的施工设计图中,没有给定相应的施工参数。目前,结合设计要求、相关施工技术规范、试验室试验的配比参数,旋喷桩暂定施工参数如下: 试桩施工参数表 序号1234567 试桩施工机具 序号12345设备名称旋喷钻机高压泵机空压机灰浆泵灰浆搅拌机规格xp-

8、30xpb-90c2v-6/8xpb-10单位台台台台台数量33333备注动力30kw动力90kw动力40kw动力22kw动力3kw项目水泥浆水灰比水泥掺量桩径喷嘴直径转速提升速度泥浆泵泵压控制参数1:0.818%(200kg/m)、19%(202kg/m)、20%(204kg/m)600mm1.8mm1030转/min812cm/min2025mpa备注 4主干道路k0+600k2+821.314高压旋喷桩试桩施工方案 第六章高压旋喷桩的施工工艺及主要施工方法 第一节主要施工方法 旋喷桩是利用钻机将旋喷注浆管及喷头钻至桩底设计高程,将预先配制好的浆液通过高压发生装置使液流获得巨大能量后,从注

9、浆管边的喷嘴中高速喷射出来,形成一股能量高度集中的液流,直接破坏土体,喷射过程中,钻杆边旋转边提升,使浆液与土体充分搅拌混合,在土中形成一定直径的柱状固结体,从而使地基得到加固。施工中一般分为两个工作流程,即先钻后喷,再下钻喷射,然后提升搅拌,保证每米桩浆液的含量和质量。 1、配比试验 为了解决喷射注浆固结体的性质和浆液的合理配比,施工前需进行现场采取土样,在室内进行配比试验,选出合理的浆液配比进行试桩。 2、施工工艺流程 高压旋喷桩施工工艺流程图 3、施工准备(1)场地平整 正式进场施工前,进行管线调查后,清除施工场地地面以下2米以内的障碍物,不能清除的做好保护措施,然后整平、夯实。合理布置施工机械、输送管路和电力线路位 5原地面处理测量放样钻机就位钻进至设计深度插入注浆管至设计深度高压喷射注喷射结束拔管钻机移位泥浆排泄处理理 高压旋喷桩试桩方案.doc免费为全国范文类知名网站,下载全文稍作修改便可使用,即刻完成写稿任务。 下载这篇word文档 已有11人下载第6页 共6页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
