收藏 分销(赏)

针对浇捣砼输送制定的安全措施.doc

上传人:w****g 文档编号:5955481 上传时间:2024-11-24 格式:DOC 页数:4 大小:14.04KB 下载积分:5 金币
下载 相关 举报
针对浇捣砼输送制定的安全措施.doc_第1页
第1页 / 共4页
针对浇捣砼输送制定的安全措施.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述

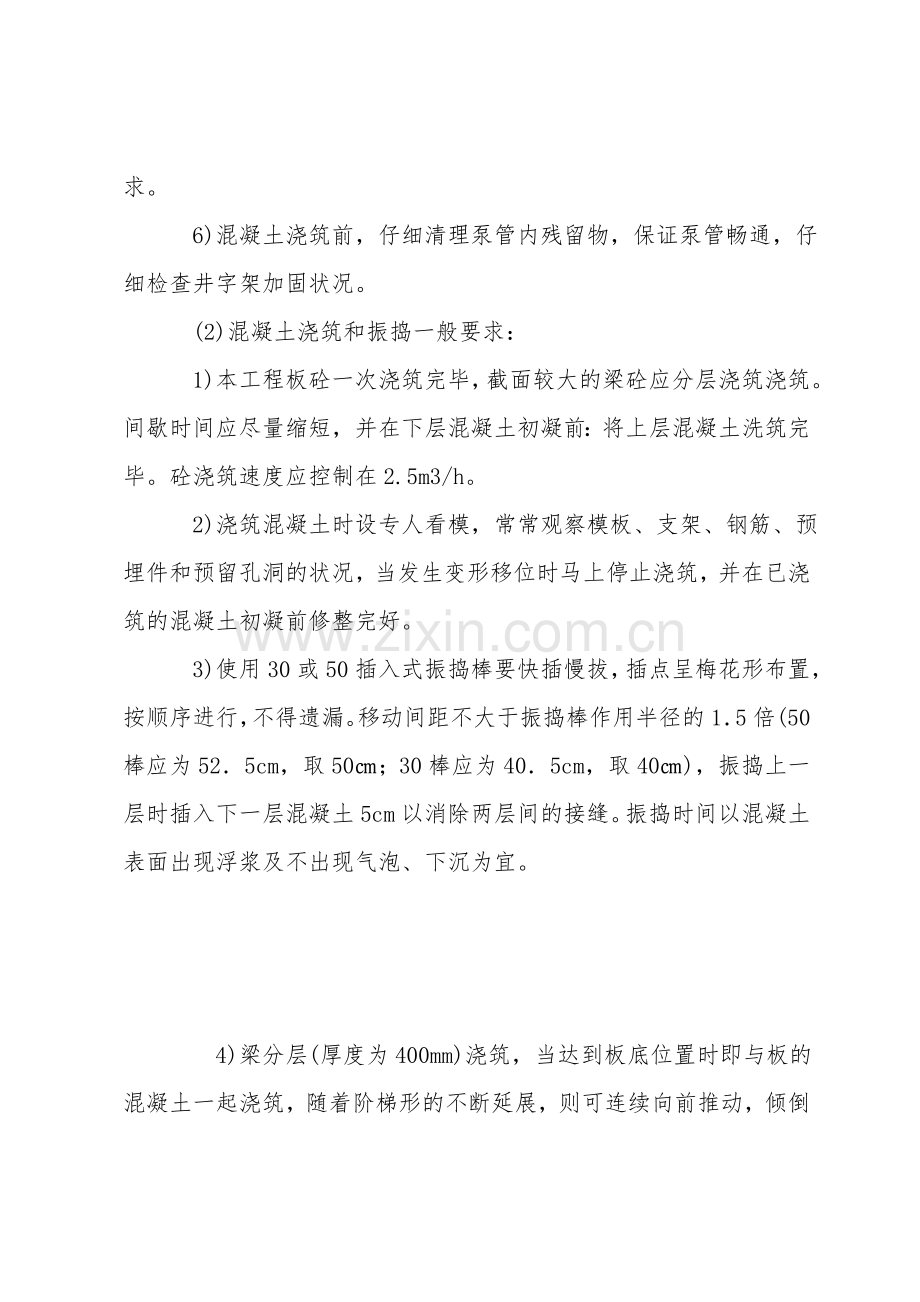

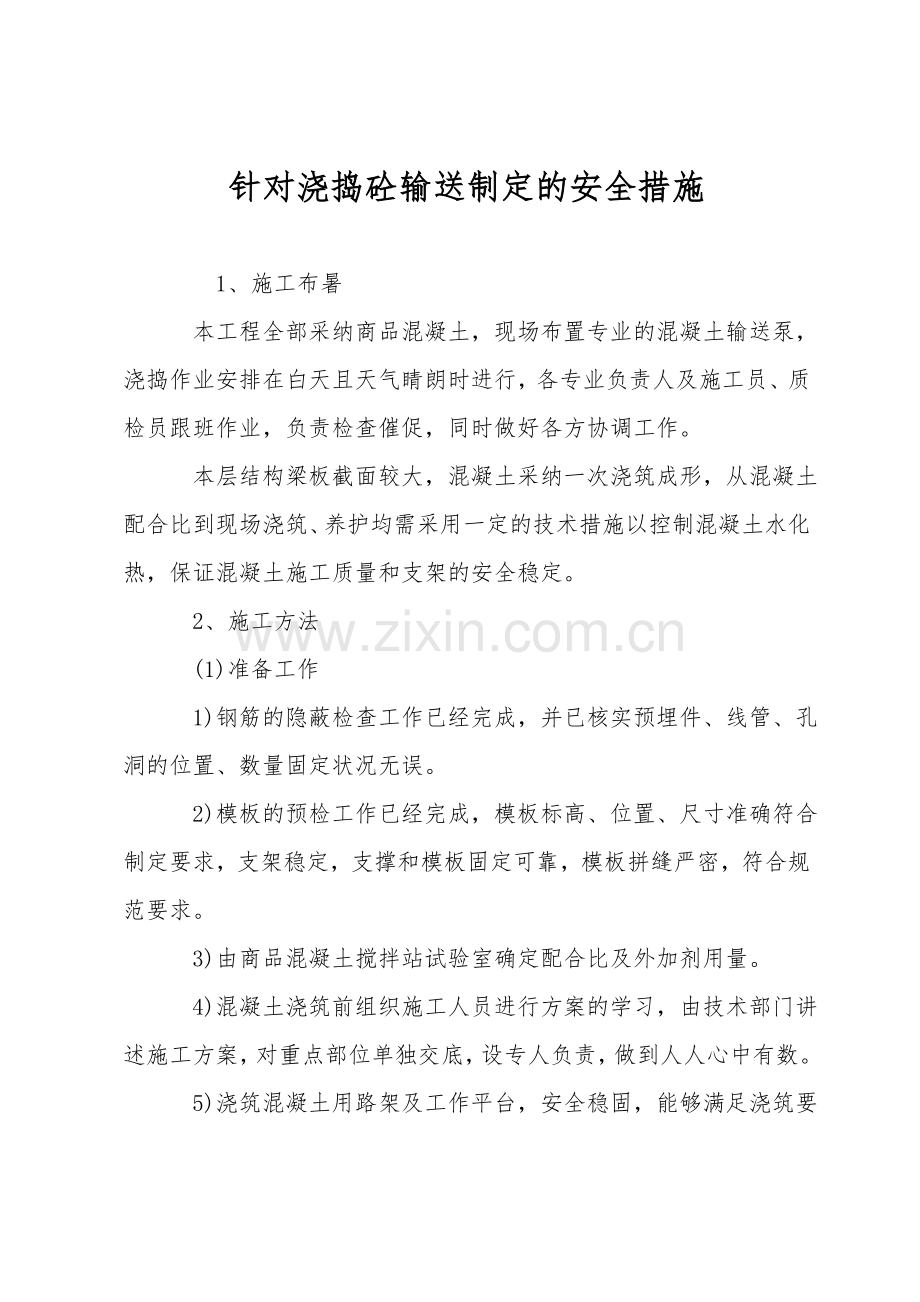

针对浇捣砼输送制定的安全措施  1、施工布暑   本工程全部采纳商品混凝土,现场布置专业的混凝土输送泵,浇捣作业安排在白天且天气睛朗时进行,各专业负责人及施工员、质检员跟班作业,负责检查催促,同时做好各方协调工作。   本层结构梁板截面较大,混凝土采纳一次浇筑成形,从混凝土配合比到现场浇筑、养护均需采用一定的技术措施以控制混凝土水化热,保证混凝土施工质量和支架的安全稳定。   2、施工方法   (1)准备工作   1)钢筋的隐蔽检查工作已经完成,并已核实预埋件、线管、孔洞的位置、数量固定状况无误。   2)模板的预检工作已经完成,模板标高、位置、尺寸准确符合制定要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求。   3)由商品混凝土搅拌站试验室确定配合比及外加剂用量。   4)混凝土浇筑前组织施工人员进行方案的学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责,做到人人心中有数。   5)浇筑混凝土用路架及工作平台,安全稳固,能够满足浇筑要求。   6)混凝土浇筑前,仔细清理泵管内残留物,保证泵管畅通,仔细检查井字架加固状况。   (2)混凝土浇筑和振捣一般要求:   1)本工程板砼一次浇筑完毕,截面较大的梁砼应分层浇筑浇筑。间歇时间应尽量缩短,并在下层混凝土初凝前:将上层混凝土洗筑完毕。砼浇筑速度应控制在2.5m3/h。   2)浇筑混凝土时设专人看模,常常观察模板、支架、钢筋、预埋件和预留孔洞的状况,当发生变形移位时马上停止浇筑,并在已浇筑的混凝土初凝前修整完好。   3)使用30或50插入式振捣棒要快插慢拔,插点呈梅花形布置,按顺序进行,不得遗漏。移动间距不大于振捣棒作用半径的1.5倍(50棒应为52.5cm,取50㎝;30棒应为40.5cm,取40㎝),振捣上一层时插入下一层混凝土5cm以消除两层间的接缝。振捣时间以混凝土表面出现浮浆及不出现气泡、下沉为宜。  4)梁分层(厚度为400mm)浇筑,当达到板底位置时即与板的混凝土一起浇筑,随着阶梯形的不断延展,则可连续向前推动,倾倒混凝土方向与浇筑方向相反。当浇注至梁截面的3/4高时,应强化对支顶变形的监控。   5)梁侧及梁底部位要用φ30或φ50插入式振捣棒振捣密实,振捣时不得触动钢筋和预埋件。梁、柱节点钢筋较密时要用小直径振捣棒振捣,并加密振点。浇筑板的混凝土虚铺厚度要略大于板厚,振捣完毕后用1.5~4m刮尺刮平。   6〕砼浇注应垂直于主粱,再向两边浇捣。严禁从垂直主粱一端向另一端浇捣的方式施工。   7〕泵送砼应随浇、随捣、随平整,砼不得堆积在泵管口四周。   (3)混凝土养护:   1)浇筑完梁、板后在12小时以内对混凝土加以覆盖并保湿养护。   2)养护时间不少于14d。   (4)试块制作:在现场制作试块应以600℃同条件养护为主,同时还要制作28d标准养护及备用试块。   (5)质量要求   1)商品混凝土要有出厂合格证,混凝土所用的水泥、骨料、外加剂等必须符合规范及有关规定,使用前检查出厂合格证及有关试验报告。   2〕混凝土的养护和施工缝处理必须符合施工质量验收规范定及本方案的要求。   3〕混凝土强度的试块取样、制作、养护和试验要符合规定。   4〕混凝土振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷。   5) 钢筋、模板工长跟班作业,发现问题及时解决,同时设专人检查钢筋、模板。   6) 浇筑前由专人常常注意天气变化,如有大雨缓时开盘并及时通知搅拌站。   7) 浇筑时要有专门的清理人员和抹面人员。楼面板必须用1.5~2.5m刮尺刮平。   8) 做好混凝土浇筑记录。   9) 每次开始浇砼前必须做好开盘鉴定,项目部技术人员与搅拌站技术人员同时签认后方可开始,并且随机抽检混凝土配合比状况和坍落度状况。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
