1、 第一章编制说明及依据1.1编制说明本施工组织设计对工程主要施工方法、施工机械设备情况、主要施工机械进场计划、劳动力安排计划、确保工程质量的技术组织措施、确保工期的技术组织措施、安全文明施工技术组织措施、施工进度计划标、施工总平面布置、工程的重点难点工程、本工程项目管理班子配备情况等均作了详细的阐述,同时又根据本工程的重要性及对社会的影响等因素,提出工程质量确保合格,争创丹东市优质结构工程为施工总体目标。我公司将充分发挥以往逆作法施工中积累的成功经验,充分准备本工程需要的人员、材料、机械设备、资金,确保工程顺利完成。1.2编制依据1、招标文件:2、省人防建筑设计研究院设计的本工程图纸:3、工程
2、地质勘察报告:4、ISO9002质量管理体系、职业安全健康与环境管理体系文件:5、地下室等其它类似工程实践中的经验以及开发、推广、吸收运用的新技术、新设备、新工艺。6、现行设计规范、技术规范、施工及验收规范、质量检验评定标准、技术标准、规程及相关法规、条例等。(1)建筑结构荷载规范:GB50009-2001 2006年版(2)混凝土结构设计规范:GB50010-2002(3)人民防空工程设计规范:GB50038-2005(4)建筑地基基础设计规范:GB50007-2002(5)建筑地基基础技术规范(辽宁省地方标准):DB21/907-2005(6)地下工程防水技术规范:GB50208-2002
3、(7)地下混凝土结构防裂技术规程:DB20/T1745-2009(8)超长地下室混凝土结构防裂技术规定:SYJG2007-1(9)建筑抗震设计规范:GB50011-2010(10)砌体结构设计规范:GB50003-2001(11)钢筋混凝土过梁:03G322-1(12) 混凝土结构施工图平面整体表示方法:03G101-1(13) 防空地下室结构设计(2007年合订本):FG0105 (14) 人防工程防护设备图集:RFJ01-2008 (15)其它相关规范、规程及验收标准。第二章工程概况2.1本工程概况建筑名称:东市新安街地下人防工程建筑地点:东市新安街、锦山大街建设单位:东嘉房地产开发有限公

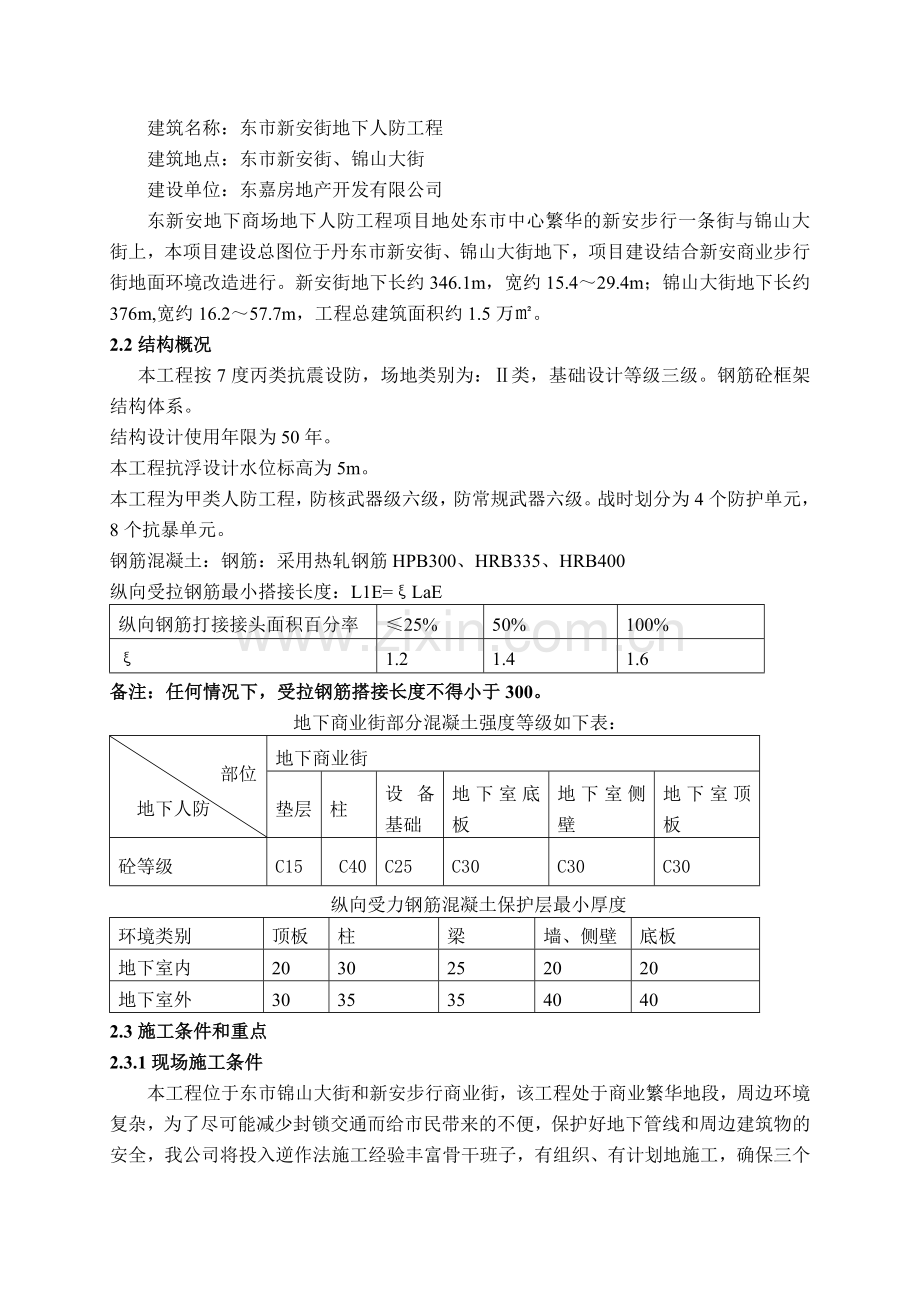

4、司东新安地下商场地下人防工程项目地处东市中心繁华的新安步行一条街与锦山大街上,本项目建设总图位于丹东市新安街、锦山大街地下,项目建设结合新安商业步行街地面环境改造进行。新安街地下长约346.1m,宽约15.429.4m;锦山大街地下长约376m,宽约16.257.7m,工程总建筑面积约1.5万。2.2结构概况本工程按7度丙类抗震设防,场地类别为:类,基础设计等级三级。钢筋砼框架结构体系。结构设计使用年限为50年。本工程抗浮设计水位标高为5m。本工程为甲类人防工程,防核武器级六级,防常规武器六级。战时划分为4个防护单元,8个抗暴单元。钢筋混凝土:钢筋:采用热轧钢筋HPB300、HRB335、HR
5、B400纵向受拉钢筋最小搭接长度:L1E=LaE纵向钢筋打接接头面积百分率25%50%100%1.21.41.6备注:任何情况下,受拉钢筋搭接长度不得小于300。地下商业街部分混凝土强度等级如下表: 部位地下人防地下商业街垫层柱设备基础地下室底板地下室侧壁地下室顶板砼等级C15C40C25 C30C30C30纵向受力钢筋混凝土保护层最小厚度环境类别顶板柱梁墙、侧壁底板地下室内2030252020地下室外30353540402.3施工条件和重点2.3.1现场施工条件本工程位于东市锦山大街和新安步行商业街,该工程处于商业繁华地段,周边环境复杂,为了尽可能减少封锁交通而给市民带来的不便,保护好地下管
6、线和周边建筑物的安全,我公司将投入逆作法施工经验丰富骨干班子,有组织、有计划地施工,确保三个月内完成顶板施工,及时恢复锦山大街车辆通行,同时确保沿线商业不受影响。本工程由于场地条件的限制,材料的堆放加工,以及临时设施的搭设都需要进行详细的规划和细化,确保不影响市民的生活和交通。2.3.2工程地质条件场地位于东宝区新安街(崇建中街至七经街)、锦山大街(坝岗街至官电街)。场地地形平坦,地面高程在5.84-7.18米之间。场地地貌属于鸭绿江冲积阶地。杂填土:由块石、碎石、粘性土、建筑垃圾等组成,松散,局部稍密。锦山大街及新安步行街内有约0.30.5米厚柏油(步行街内为水泥)路面。在整个场地基本连续分
7、布,层厚介于1.83.1米之间。粉质粘土:灰色黄褐色,含氧化铁结核,软塑,局部流塑。该层分布连续,层厚介于0.64.9米之间,层顶标高介于3.555.27米之间。粗砂:灰褐色黄褐色,石英-长石质,亚角形,混粒结构,含约20%粘性土,局部为砾砂,颗粒级配一般,饱和,稍密。该层分布不连续,最大揭露厚度3.5米。该层主要分布于锦山大街以南地段。砾砂:灰褐色黄褐色,石英-长石质,亚角形,混粒结构,含约20%粘性土,局部为圆砾,颗粒级配较好,饱和,稍密。该层分布不连续,最大揭露厚度6.4米。以上粗砂与砾砂并无明显界限,交错沉积。圆砾:主要由结晶岩组成,亚圆形,母岩为花岗岩,碎块坚硬,一般粒径2040毫米
8、,最大粒径120毫米,充填约25的混砾砂,级配良好,中密。该层分布连续,层厚介于3.26.9米之间,层顶标高介于-3.260.97米之间。花岗岩:黄褐色,主要矿物成分为石英、长石,细粒结构,块状构造,节理裂隙发育,岩芯采取率在75左右,为硬质岩,破碎、岩体基本质量等级为级。强风化。本次勘察大部分钻孔未穿透该层,最大揭露厚度为2.6米。2.3.3水文地质条件地下水类型为第四系孔隙潜水,具承压性,主要赋存于粉质粘土、粗砂、砾砂、圆砾层中,水量大,其补给来源主要为鸭绿江侧渗补给及大气降水补给。地下水稳定水位埋深为3.23.9米之间,相应标高为2.143.86米之间。地下水随季节变化年变幅约为12米。
9、2.3.4施工重点1、基坑围护桩施工控制重点,根据甲方通知开工日期以为准;保证围护桩施工和人防顶板形成流水施工,钻孔灌注桩混凝土强度达到70%后,进行人防顶板的土方开挖施工,确保整个工期在三个月内完成。2、本工程处于商业繁华地段,车多人杂,安全文明施工控制影响整个企业形象,围挡的设置和临建的搭设,我公司将严格按照丹东市容环境部门的规定要求进行实施施工。3、本工程由于在马路下进行施工,因此涉及地下管线较多,特别在施工区域内有1.3x1.4米的雨污水箱涵,且埋深较深对锦山大街路段的顶板增加施工难度,在施工中需要结合市政进行优化施工(详见专项技术措施)。4、本工程由于是逆作法施工,出土口场地条件的限
10、制,在挖掘机旋转的范围内保证道路的整洁,银杏树的保护作为施工的重点控制(详见专项技术措施)5、盖挖逆作法的施工,对于基坑内的土方大量土方封闭条件下施工,且大多常规挖土机械均难以施展,必须处理好土方开挖施工通道,运输手段,通风、安全等方面难题。6、逆作法最大优势体现在上、下立体交叉施工,但同时为成为施工组织难点。逆作法施工增加许多地下室防水薄弱点,因此针对具体防水构造必须制定相应技术措施。第三章施工组织机构3.1施工组织机构的建立我公司针对此工程严格实行“项目法”施工,组建一个由公司优秀的项目经理组建的项目经理部来负责此工程的具体施工管理。实行项目经理责任制,项目经理将对质量、工期、安全、成本及
11、文明施工全面负责。各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。3.2施工组织机构框架图:生产经理安全员项目经理史文杰公司质检组材 后料 勤组 组资料组刘凤娇保卫组办公室机械土方队钢管支护队木模队人工土方队钢筋队混凝土队综合队技术负责人工程组第四章施工进度计划根据我公司在施工合同内的承诺,结合我公司的实际施工能力和施工机械配备情况,在满足业主的工期要求的前提下制订本标段的施工进度计划。本标段施工进度计划分三阶段进行编制第一阶段:顶板施工阶段进度计划顶板施工的计划工期为60天,开工日期以开工报告的具体开工日期为准。第二阶段:出土井施工
12、阶段进度计划考虑到出土井位置的管线迁移及施工困难因素影响,出土井施工阶段的计划工期为25天,从市政道路恢复后开始。第三阶段:地下主体结构施工阶段进度计划地下主体结构阶段的计划工期为7个月(210天),即从形成出土井后开始。具体的施工进度计划根据业主不同施工阶段的总体施工进度要求,适时进行调整,以满足业主的合理的施工工期要求。 第五章施工部署5.1施工部署指导思想:在施工中以按合同工期要求完成为前提,以创优质工程为目标,组织严谨、周密、精干的项目管理班子;建立完善的安全、质量保证体系,严格按企业公司质量、环境、职业健康安全一体化管理体系运行;制定总施工进度计划、月计划和周计划,并随时进行调整;明
13、确安全质量目标、现场文明施工标准以及项目成本目标,配备材料、施工队伍和各种精良的机械设备,确保各种新工艺、新技术得到广泛应用,同时,编制工程专项用款计划,确保资金、材料的正常供应。5.2施工总体安排:(1)总体施工方案本工程采用逆作法施工,先采用明挖施工顶板,然后在恢复市政道路后再通过设置开挖施工竖井,在顶板下开挖土方,施工地下一层,形成地下一层结构,从而形成整个结构。(2)施工顺序破除路面、明挖土方施工顶板恢复路面人行道边开挖施工竖井形成出土口施工地下一层结构。(3)施工临时设施施工用水本工程施工用水从市政给水管网装表接入,不可乱驳乱接,导致路面积水,施工中注意加强对环境的保护。施工用电本工
14、程施工用电设一主一备两套供电系统,主电源从市政供电部门接入,采用三相五线制供电系统,由供电房引入一路电源线至PM配电箱,电源线路采用DN100钢管埋地暗敷方式从配电房一级箱向各施工竖井分别敷设,设置二十个二级箱;备用应急电源系统分为100KW柴油发电机组供电系统及应急灯照明疏散系统。a、动力用电所需容量计算:一、顶板施工阶段1、空压机2台5.5KW=11KW2、交流对焊机5台=500KW3、砼振动棒10台2.2KW=22KW4、钢筋张拉机2台1.1KW=2.2KW5、钢筋弯曲机5台4.5KW=22.5KW6、钢筋切断机5台3.5KW=17.5KW7、木工圆盘锯2台4.5=9KW8、木工手提圆盘
15、锯100.5=5KW9、潜水泵 30台2.2=66KW10、打夯机5台2.2KW=11KW11、施工照明=100KW12、用电所需容量合计766.2KW,利用率0.8,=766.20.8=612.96kwI=(KP总)/(1.732Vcos)=0.6612.96/0.381.7320.9=1508A选用:2(BVV4160)(BV1100)导线,具体敷设方式及线路分布情况,详见施工总平面图。二、 地下主体施工阶段1、空压机12台5.5KW=66KW2、交流弧焊机12台14.44KW=173.28KW3、交流对焊机5台=500KW4、砼(砂浆)搅拌机12台5.5=66KW5、砼振动棒20台2.2
16、KW=44KW6、砼平板振动器6台2.2=13.2KW7、钢筋张拉机2台1.1KW=2.2KW8、钢筋弯曲机5台4.5KW=22.5KW9、钢筋切断机5台3.5KW=17.5KW10、电动葫芦3台0.5=1.5KW11、木工圆盘锯3台4.5=13.5KW12、潜水泵20台2.2=44KW13、轴流风机20台4.5=90KW14、打夯机12台2.2KW=26.4KW15、施工照明=100KW用电所需容量合计1180.08KW,利用率0.8,=1180.080.8=944kwb、配电导线的选择: I=(KP总)/(1.732Vcos)=0.6944/0.381.7320.9=2323A选择:地下主
17、体施工配电2323 A顶板施工配电1508A,按2323A选用。选用:2(BVV4160)(BV1100)导线,具体敷设方式及线路分布情况,详见施工总平面图。配电房分配总配电箱的总电流为2500A,总功率为1000KW,因而满足施工需要。当供电部门临时停电时,马上启动备用供电系统,照明系统切换到应急照明系统,其它动力电源供应除混凝土浇捣需要的电源切换到柴油发电机组供电系统外,其它电源停止供电,从而保证地下通风及照明系统正常运作。c、总配电箱结构型式(详见图)及动力分配电箱结构型式(详见图);本工程采用保护接零系统,其接地电阻不得大于4。(4)通讯 为保证现场施工指挥调度的时效性,项目经理部安装
18、固定电话一台,现场施工、安全人员均配备移动电话,确保通讯畅通。(5)临时房屋由于施工场地位于市政道路下方,无法搭设临时设施和材料加工场,因而需在施工现场附近租用约400m2的商品房作为项目部的办公室。在封闭场地空闲处围护约1000材料加工堆放场地。(6)降低噪声 由于施工现场四周紧邻商场,为了不影响商场的正常营业,施工现场严格遵照中华人民共和国施工噪声限值(GB1252390)及丹东市有关规定的降噪规定。严格控制作业时间,采取各种有效措施减少施工作业、机械运转对商场的正常营业的干扰。如遇特殊情况,开工前报市有关部门办理有关施工手续。5.3施工准备:(1)图纸会审组织各专业工程技术人员进行图纸会
19、审,熟悉设计文件,并进行现场校对,根据现场调查,对存在问题及时反馈给业主、监理和设计单位。(2)材料准备根据设计文件,准备好所需的各种标准图集,做好有关材料计划,并根据国家标准及丹东市质量监督站的要求对各种材料进行进场后见证取样试验,严格控制工程材料质量。(3)编制施工指导文件根据施工合同、施工调查、设计文件、工程施工及验收规范、工程质量检验评定标准和建设单位有关要求,编制实施性施工组织设计、施工方案、项目质量计划及关键工序作业指导书,为组织和指导施工提供技术标准和工作程序,并报业主和监理审定。(4)技术交底由于本工程所采用的逆作法施工工艺特殊,必须在施工前对进场施工人员进行详细的技术交底。(
20、5)人员培训按施工工期要求配足工程所需施工技术人员和劳动力,根据工程规模及特点,由技术主管对所有进场员工进行上岗培训教育。(6)施工现场总平面布置根据施工现场的实际情况,按以下原则进行施工总平面布置:统筹规划、合理布局、节约用地。充分满足环保和文明施工要求,现场井然有序。5.4施工顺序:(1)顶板施工顺序根据施工场地的实际情况及东市新安地下商场地下人防工程指挥部总体施工安排情况,考虑到钢筋加工场地及预留运输通道的问题,顶板施工顺序安排如下: 以海华桥为中心点进行划分为十字形工程,在全幅施工的情况下,分为四个施工段。锦山大街分为两个施工段,新安街为两个施工段,海华桥为中心点。(2)地下主体结构施
21、工顺序在出土井形成后,即可进入地下一层主体结构的施工,地下主体结构施工的顺序为:开挖负一层外侧墙土方形成负一层外侧墙结构跳跨开挖负一层柱土方形成负一层柱结构浇筑底板混凝土形成结构5.5施工机械及设备配置:根据施工实际需要按顶板施工阶段、地下主体结构施工阶段进行机械及设备的配置,具体安排见下表。 顶板施工阶段机械及设备的配置表序号机械名称及型号单位/数量备注1挖掘机(220型)6台带液压破碎机2挖掘机(80型)4台320T自卸汽车30台4空气压缩机20台5风镐30支6木工圆锯5台7混凝土输送泵2台商混站配备8钢筋弯曲机5台9钢筋切断机5台10钢筋张拉机5台11潜水泵20台12打夯机20台13交流
22、弧电焊机15台14混凝土振动棒(器)50台15100KW柴油发电机4台17HTB60砼输送泵3台商混站配备18炮机(破碎机)2台破碎路面备注:以上机械及设备根据现场实际进度而定。 地下主体结构施工阶段机械及设备的配置表序号机械名称及型号单位/数量备注1挖掘机(80型)16台带液压破碎机2挖掘机(130型)4台315T自卸汽车40台4空气压缩机10台5风镐10支6木工圆锯10台7混凝土输送泵车20台商混站配备8钢筋弯曲机10台9钢筋切断机10台10钢筋张拉机10台11潜水泵40台地下降水12打夯机40台13交流弧电焊机30台14混凝土振动棒(器)60台15100KW柴油发电机4台16HTB60砼
23、输送泵6台商混站配备17蛙式打夯机20台18人力手推车400部19潜水泵(口径100/4kw)20部20轴流风机4台备注:以上机械及设备根据现场实际进度而定。5.6材料进场计划:由于本工程顶板施工工期紧,因而在项目经理部进驻后应立即着手进行材料采购联系事宜。a、钢筋进场计划:顶板施工阶段由于现场没有加工场地,所以钢筋的采购需在开工次日开始按所需型号的不同分批次购进。主体结构施工阶段材料加工现场设在锦山大街出土口加大的空地处,场地比较狭小,钢筋一次进场不宜太多。按所需型号的不同分批次购进。b、混凝土进场计划:根据现场施工的实际情况进场。 c、其他附属材料进场计划:根据现场施工的实际情况进场。5.
24、7劳动力组织计划:顶板施工阶段劳动力进场计划表序号工种名称劳力人数(人)进场时间备注1土方修模工802混凝土工753钢筋工焊工28加工绑扎工1204护壁桩支护工385木工606杂工307电工88机修工6合计:445备注:以上人员根据工程进度情况而定。地下主体施工期间劳动力进场计划表序号工种名称劳力人数(人)进场时间备注1土方工人802混凝土工303钢筋工705木模工606 电工、焊工207测量工68辅助工309合 计296备注:以上人员根据工程进度情况而定。第六章施工方案6.1顶板施工方案6.1.1顶板土方开挖施工流程:结构控制线施测路面沥青混凝土破碎挖掘机挖土方下返墙、下返柱帽、下返柱人工开
25、挖土方基坑支护人工清底、外侧墙及柱帽土方修整胶合板地模安装刷脱模剂测量校核人工砸下返墙、柱钢筋且绑扎柱帽钢筋下返墙钢筋顶板钢筋混凝土浇捣混凝土表面多遍抹压覆盖浇水养护覆土。6.1.2施工要点: (1)顶板土方开挖 土方挖运及出土安排 1)机械配置分4个开挖点配置开挖土方机械,每个开挖点配置小型80挖土机1台,4个点共计配置大小挖机8台。配置自卸汽车30台。(已除去车辆在行驶途中的各种不正常因素)2)每天计划完成工程量土方开挖:配置大小8台挖机,30台自卸运土车,晚上出土。每车装20m3,从装土、运(卸)土一个来回需耗时约1小时,晚上从9时作业至次日早上6时,共作业9小时,每台车每晚运9次,每晚
26、则:30920=5400m3,土方共计30000 m3,按此计算为5.5天,除去其他非正常因素,计划用9天时间完成顶板土方挖运。 (2)技术质量保证措施 基坑基底的土质应符合设计要求,严禁扰动基底土及防止雨水浸泡。基底的开挖标高为顶板底标高-100mm,用人工修底并回填50 mm粗沙找平,打夯机夯实。从而保证顶板底面混凝土表面的密实和平整度。开挖过程中加强检查,在基底布设水准及测量控制点,控制点采用300mm长的短木桩,木桩顶面标高比设计基底标高低18mm(即为胶合板地模铺设标高)。木桩在基底按胶合板的接缝位置或控制线均匀布设,保证基底开挖的平整及平面位置的准确。下返柱及柱帽土方人工开挖要保证
27、足够的尺寸,便于木模施工。基础验收:在经甲方、监理、设计单位对基础验收合格后,即办理基础验收签证,作为竣工交验资料。侧墙及柱土方开挖时,考虑到地下一层侧墙及柱的预留,下返墙柱预留高度按400mm预留。墙柱预留底部回填100mm粗沙便于下层刹肩处理。下返墙土方开挖大样图如下: 控制木桩 底板底标高0.018400土层 外侧墙土方开挖大样图柱帽土方开挖大样图如下: 土层土层柱帽土方开挖大样图6.1.3顶板模板工程:基坑验收合格后,立即铺设胶合板地模,胶合板地模采用18厚防水胶合板,在胶合板地模的接缝处打设标高控制木桩(标桩间距为800mm),桩顶标高为顶板顶标高-0.018m,要铺设平整并与木桩钉
28、实,并根据布设的标高控制木桩严格控制标高。地模大样图如下:回填50厚粗砂找平模板接缝处 18厚防水胶合板,上刷脱模剂土层外侧墙的下返墙部分外侧利用基坑支护墙作为外模,内立面模及柱帽部分的立面模则采用15mm防水胶合板木模,下返墙及柱的留置高度按墙、柱竖向钢筋的搭接长度规范进行留置。外侧墙模及地模大样图如下: 支护桩 测量及标高控制木桩 18厚防水胶合板,上刷脱模剂 底板底标高 50厚石屑 土层400 固定木桩 墙厚 腋脚宽 外侧墙胶合板模及地模大样图柱帽胶合板模大样图如下: i (底板底标高)土层柱帽胶合板模大样图修模完成后自检合格后报监理核查认可。6.1.4顶板钢筋工程:由于本工程为重点人防
29、工程,因此所有钢筋均采用大型钢铁公司的合格产品,由钢筋的生产厂家及供应商提供相关的资质资料项目部进行货比三家,挑选实力雄厚的供应商并提供材料供应商的相关资料供监理工程师审核。鉴于施工场地限制,凡圆钢部分(主要是箍筋)的钢筋加工安排在异地加工,其它钢筋在施工现场的加工场进行加工。由于本工程采用逆作法施工,顶板施工时需要做好柱、墙及其他下部工程的钢筋预留工作。在满足混凝土结构工程施工质量验收规范(GB502042002)的要求下,具体部位的钢筋搭接长度、连接方式、预留长度按如下规定执行:a、顶板纵向受拉钢筋采用绑扎搭接接头,搭接长度为51.2d;同一截面钢筋的接头率为100%;b、钢筋混凝土墙、柱
30、的竖向钢筋采用绑扎搭接接头,搭接长度为51.2d,搭接接头率为100%;c、钢筋混凝土墙的水平钢筋采用绑扎搭接接头,搭接长度为51.2d或采用焊接16d;同一截面钢筋的接头率为100%。一、施工前的准备工作:1)根据监理工程师的材料工程监理细则的具体要求,选定实力雄厚的供应商,提供材料供应商的相关资料供监理工程师审核,并根据监理工程师的意见确定材料供应商。2)在地模安装后即可进行测量放线,将底板的平面位置准确放样在地模面上,并按设计图纸的钢筋安装间距将要安装的钢筋位置放样在地模面上。3)钢筋抽料:由工程部技术人员认真熟悉图纸、钢筋专题会议记录及施工规范,按图纸要求的钢筋规格、形状、尺寸、数量合
31、理地填写钢筋抽料表,计算出钢筋的用量。4)严格执行监理工程师的材料工程监理细则中各项要求,各种规格、各种级别的钢筋进场时,必须有出厂合格证(炉号、铭牌)、产品检测报告、准销证和产品认证证书。进场后须会同材料监理工程师进行现场取样并送有检验资质的检验单位进行物理、力学性能检定,经检验合格后方能使用。5)各种钢筋加工设备在操作前检修完好,保证正常运转,并符合安全操作规程、规定。6)钢筋绑扎前,按照图纸核对半成品钢筋的级别,直径尺寸和数量是否与料牌相符,如有错漏,及时纠正增补并挂牌标识及堆放好。7)准备好铁丝、水泥垫块及绑扎工具,绑扎部位的所有杂物在安装前全部清理干净。二、钢筋绑扎:1)钢筋加工前要
32、及时做钢材机械性能试验报告及焊接性能试验,经试验合格后方可使用。钢筋加工必须严格按照翻样开料单进行,钢筋加工后要按使用部位,类型分类堆放,且要挂牌进行标识。2)顶板钢筋接头全部按在受拉区布置(因战时振动荷载要求);钢筋的搭接长度,搭接位置应符合设计要求和施工规范,不同构件采用相应的保护层厚度同强度等级的预制水泥砂浆块绑于主筋上,以保证应有的保护层,垫块在混凝土浇捣前应浇水湿润,确保工程质量。3)钢筋的绑扎过程中要按图纸要求绑扎,注意间距的正确。钢筋的交叉点采用镀锌铁丝绑扎,应每点扎牢,保证受力钢筋不位移。外墙安装大样图:止水帷幕支护 400 土层400 500预留钢筋柱帽钢筋安装大样图:土层预
33、留下返柱筋 柱帽钢筋安装大样图4)钢筋焊接使用焊条,焊剂的牌号、性能均必须符合设计要求和有关规定。5)严格控制各层钢筋之间的间距,既要保证其最小净距满足规范要求,又要保证有足够的保护层厚度。6)为了防止双层钢筋网变形,在结构物顶板上下层钢筋网支间横向设置构造钢筋。构造钢筋沿纵向每2.5米设置一道,支撑点间距也是2.5米设置一道。横向设置构造钢筋大样图:顶板上层横向钢筋顶板上层纵向钢筋斜撑钢筋221500,一左一右间隔设置顶板下层纵向钢筋支顶钢筋221500顶板下层横向钢筋7)对于下返墙及柱的预留插筋要保护其位置的正确,绑扎过程中必须做好预防工作。为了防止预留钢筋在浇筑混凝土时变形、走位。顶板混
34、凝土浇筑前、浇筑过程中及浇筑后,都要对钢筋做轴线校对,预防移位。8)为了保证顶板面浇筑混凝土时达到要求的平整度,在顶板最上层钢筋上每隔3m左右烧焊一短钢筋,钢筋的顶端标高为混凝土面的完成标高。9)钢筋绑完毕并自检合格后报监理经验收合格后才能进行下一工序施工。三、技术质量保证措施1)钢筋骨架绑扎时宜将多根钢筋端部对齐,防止绑扎时有些钢筋偏离规定及骨架扭曲变形。2)保护层砂浆垫块厚度应准确,垫块间距应适宜,避免出现露筋。3)钢筋骨架绑扎完成后,可能会出现斜向一方现象,所以绑扎时铁线应绑成八字形。左右口绑所发现箍筋接头无错开放置,绑扎前要先检查,绑扎完成后再检查,若有错误应即纠正。4)浇筑混凝土时,
35、受到侧压力会使钢筋位置出现位移,因而混凝土浇筑要均匀落料,最好从中间向边上均匀浇捣,对发生位移的钢筋要及时调整。5)骨架未绑扎前要检查钢筋对焊接头数量,如超出规范要求,要作调整才可绑扎成型。6.1.5顶板混凝土工程本工程顶板混凝土的强度等级为C30,抗渗等级为P8;按设计要求需摻加微膨胀外加剂,具体外加剂的品种由混凝土生产厂家送资料监理工程师审核,进行货比三家确定厂家,外加剂的质量应得到确实保证;具体外加剂摻量由试验室的配合比确定。泵送混凝土一、泵送工艺:1)泵送混凝土前,先把储料斗内清水从管道泵出,达到湿润和清洁管道的目的,然后向料斗内加入与混凝土配比相同的水泥砂浆,润滑管道后即可开始泵送混
36、凝土。2)开始泵送时,泵送速度宜放慢,油压变化应在允许值范围内,待泵送顺利时,才用正常速度进行泵送。3)泵送期间,料斗内的混凝土量应保持不低于在缸筒口上100mm料斗口下150mm之间为宜。4)混凝土泵送宜连续,当混凝土供应不及时,需降低泵送速度,泵送暂中断时,搅拌不应停止。5)泵送先远后近。6)在高温季节泵送,宜用湿草袋覆盖管道进行降温,以降低入模温度。7)泵送管道的水平换算距离总和应小于设备的最大泵送距离。二、泵送结束:1)泵送结束时,应估算混凝土管道内和料斗内储存的混凝土量及浇捣现场所欠混凝土量,以便决定拌制混凝土量。2)泵送完毕清理管道时,有采用空气压缩机推动清洗球。先安好专用清洁管,
37、再启动空压机,渐进加压。清洗过程中,应随时敲击输送管,了解混凝土是否接近排空。当输送管内尚有10m左右混凝土时,应将压缩机缓慢减压,防止出现大喷爆和伤人。3)泵送完毕,应立即清洗混凝土泵、布料器和管道,管道拆卸后按不同规格分类堆放。三、技术质量保证措施:1)泵送中途停歇时间不应大于60min,否则要予以清管。2)最初泵出的砂浆应均匀分布到较大的工作面上,不能集中一处浇筑。3)泵送过程,要做好开泵记录,机械运行记录,压力表压力记录,塞管及处理记录,泵送混凝土量记录,清洗记录,检修时做检修记录,使用预拌混凝土时要做好坍落度抽查记录。4)泵送混凝土掺有缓凝剂,应在混凝土终凝后浇水养护,并且要加强早期
38、养护。5)为了减少收缩裂,待混凝土表面无水渍时,宜进行第二次研压抹光。6)由于泵送混凝土的水泥用量大,宜进行蓄水养护,或覆盖湿草袋、麻袋等物,以减少收缩裂缝。 四、顶板混凝土浇筑 在顶板混凝土浇捣时,为了方便地下主体外侧墙、底板及柱混凝土的输送,需要在板中预留混凝土输送孔,采用直径219钢管,管厚3mm投料口,单根高度为2m,预留的位置具体见下图。219钢管轴距轴距投料口平面示意图 2000 2000 219钢管1、施工前的准备工作:1)、机具:插入式振动器12台,平板式振动器4台。2)、作业条件:a、将地模内的杂物等清除干净。b、水泥、砂、石子及外加剂、掺合料等经检查符合有关标准要求,混凝土
39、生产厂家试验室已下达混凝土配合比通知单。c、根据施工方案对班组进行全面施工技术交底,包括作业内容、特点、数量、工期、施工方法、配合比、安全措施、质量要求等。2、操作工艺:1)混凝土浇筑前应对钢筋、预埋件、预留洞口进行检查,清除地模内杂物,并经隐蔽验收合格后方可进行混凝土浇筑。 2)浇筑混凝土时,为了防止混凝土由于落差过大而离析,采用输送泵软管插入钢筋内输送混凝土。3)浇筑采用对称的方法由两端向中间推进。4)振捣混凝土采用插入式振动棒,振动棒的移动间距不宜大于其作用半径的1.5倍;振动棒与模板的距离,不应大于起作用半径的0.5倍,并避免碰撞钢筋、模板等,注意由快插慢拔,不漏浆;混凝土振捣时要防止
40、漏振和过振。对于在混凝土浇筑和振捣过程中出现的泌水应及时排除。5)在混凝土浇筑完毕后要先按标高用长刮尺刮平,在混凝土初凝前用木抹子磨平搓毛两遍以上,以闭合收水裂缝,防止产生收缩裂缝。6)混凝土的养护工作,顶板混凝土浇注属于大体积混凝土浇注需制订关键工序作业指导书(详见顶板大体积混凝土浇注关键工序作业指导书)。 3、技术质量保证措施:1)按规定使用和移动振动器。模板安装前应清理模板面及模板拼缝处的黏浆,使接缝严密,然后加贴50mm宽胶带子密封,防止产生蜂窝。2)钢筋垫块厚度符合设计规定的保护层厚度,垫块放置间距要适当,使用振动器必须待混凝土中气泡完全排除后才移动,严防产生露筋现象。3)地模应平整
41、光滑,避免产生麻面。4)对钢筋较密的部位应分次下料,缩小分层振掏的厚度,按照规程使用振动器。5)浇捣顶板面应提倡使用拖板或刮尺抹平,混凝土达到1.2Pa后才允许在混凝土面上操作。6)混凝土终凝后立即进行淋水保养,高温或干燥天气要加麻袋等覆盖,保持构件有较久的湿润时间。7)指定专人监控投料,投料计量准确;搅拌时间要足够;拆模板应在混凝土强度能保证其表面及棱角不应在拆除模板而受损坏时方能拆除。拆除时对构件棱角应予以保护。8)钢筋保护层垫块脆裂,垫块强度不得低于构件强度,并能抵御钢筋放置时的冲击力。当承托较大的钢筋时,垫块中应加钢筋或铁丝增强,垫块制作完毕应浇水养护。6.1.6管线支护方案由于该路段地下管线复杂、繁多,因而施工时必须要注意保护不迁移的现有管线 。根据现场实际的管线分布探查结果绘制管线现状图,指导顶板土方开挖等项目施工。一、
