收藏 分销(赏)

园林绿化劳务技术标.docx

上传人:xrp****65 文档编号:5938172 上传时间:2024-11-23 格式:DOCX 页数:78 大小:132.30KB
下载 相关 举报
园林绿化劳务技术标.docx_第1页
第1页 / 共78页
园林绿化劳务技术标.docx_第2页
第2页 / 共78页
园林绿化劳务技术标.docx_第3页
第3页 / 共78页
园林绿化劳务技术标.docx_第4页
第4页 / 共78页
园林绿化劳务技术标.docx_第5页
第5页 / 共78页
点击查看更多>>
资源描述

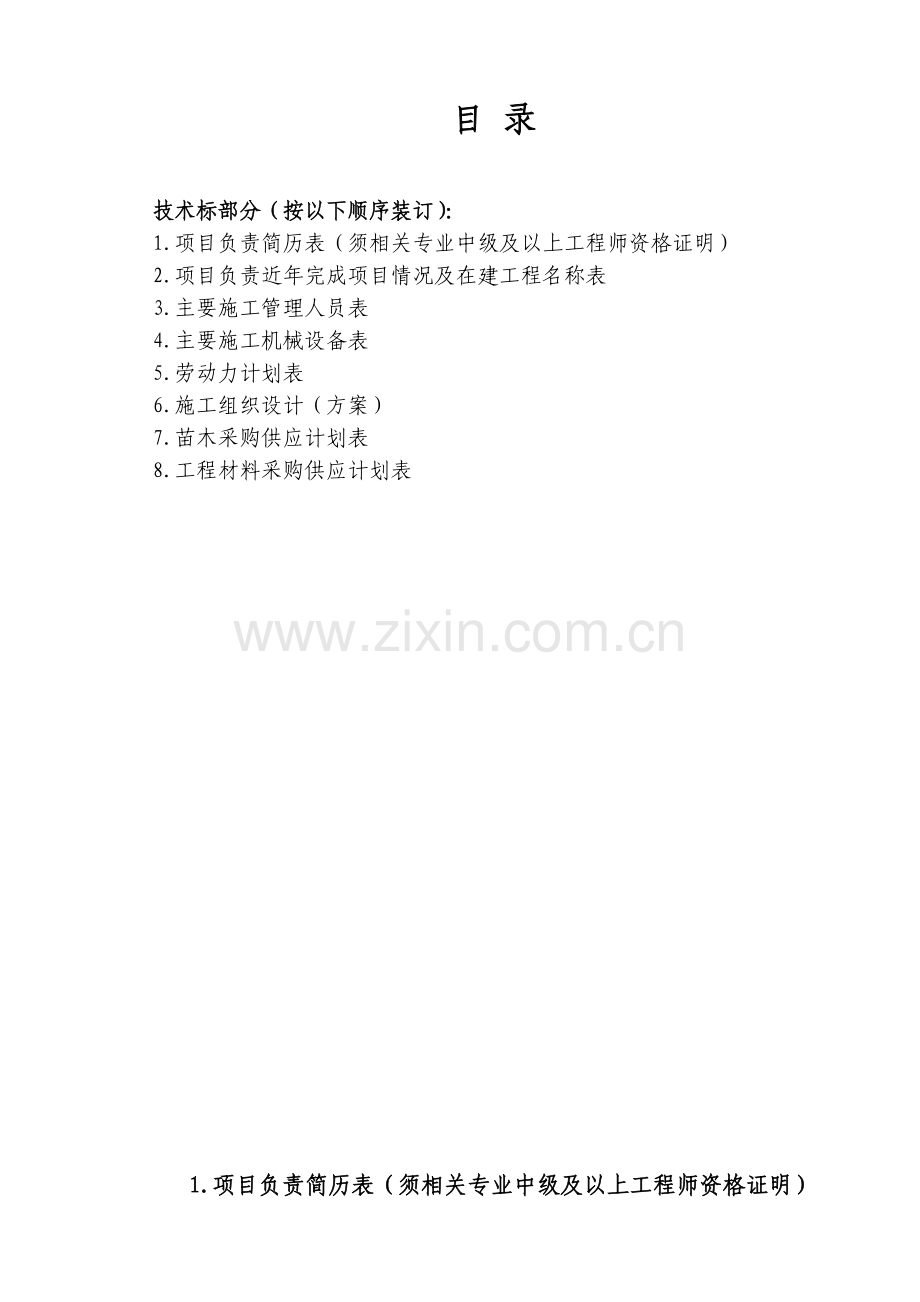

1、亳州市植物园一期工程劳务招标项目投标文件第 六 标段正本(技术标部分)项目编号:0068-15LXSG0560607项目名称:亳州市植物园一期工程劳务招标项目(六标段) 投 标 人: (盖公章) 法定代表人或其委托代理人: (签字或盖章) 日 期: 2015 年 12 月 23 日目 录技术标部分(按以下顺序装订):1.项目负责简历表(须相关专业中级及以上工程师资格证明)2.项目负责近年完成项目情况及在建工程名称表3.主要施工管理人员表4.主要施工机械设备表5.劳动力计划表6.施工组织设计(方案)7.苗木采购供应计划表8.工程材料采购供应计划表1.项目负责简历表(须相关专业中级及以上工程师资格

2、证明)姓名学历毕业院校性别健康状况从事专业年限任项目负责人年限出生年月工作时间项目负责人证书号工作简历时间(年月)工作单位及职务2.项目负责人近年完成项目情况及在建工程名称表项目名称竣工时间面积结算价质量等级备注3.主要施工管理人员表名 称姓 名职 务主要资历、经验及承担过的项目总部项目主管其他人员盛习来项目负责人阳光半岛国际文化旅游综合项目现场项目负责人项目副经理技术负责人质量管理材料管理安全管理施工管理其他人员4.主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力备注1打药机82012良好2洒水车4国产2013良好3挖土机PC-60-1国产20092.

3、2KW良好4水准仪12014良好5装载机ZL-50B国产2012良好6自卸汽车CA-8T82010良好7潜水泵504201025KW8经纬仪2国产2010良好9汽车吊CAQ-161201310修剪机3201311其他小型器械20国产5.劳动力计划表投标人按所列格式递交包括分包人在内的估计的劳动力计划表。本计划表是以每班八小时工作制为基础。单位:人工种按工程施工阶段投入劳动力情况准备前期中期后期养护汽车驾驶员33521机械操作工12310土方工15151500普工202030200杂工2101530机修工11111运输工28850苗木种植工101515103养护工02555土建工125226.施

4、工组织设计(方案)6.1编制说明及标志依据: 6.1.1编制依据 6.1.2编制说明 6.1.3本次投标的工程施工目标及施工范围6.2工程概况及特点: 6.2.1本工程的重点及难点6.3项目负责人及组织管理机构说明:6.3.1项目负责人简介及其项目经历 6.3.2主要管理人员简介6.3.3以上人员相应资质的复印件6.3.4管理机构职责划分6.3.5劳动力使用计划及劳动力的来源6.4施工组织总体布置: 6.4.1施工现场平面布置及说明,施工临时用水、用电方案 6.4.2施工段划分及施工程序 6.4.3安全文明施工措施6.5施工进度计划及工期安排 6.5.1总工期及进度计划安排 6.5.2根据招标

5、要求,能达到的理由及采取措施6.6施工机械设备配备: 6.6.1设备操作、保养及维修一览表6.7项目施工方案及技术措施要求;6.8质量目标及保证措施:6.9施工措施:6.1编制说明及编制依据6.1.1编制依据1、亳州市植物园一期工程劳务招标项目(六标段)施工图纸、地质勘察报告等;2、国家、安徽省、亳州市颁布的现行建筑结构和建筑施工的各类规范、规程、验评标准、标准图集及有关技术规定;3、亳州市人民政府有关建筑工程管理、市政管理、环境保护等地方性法规规定;4、亳州市建设局有关质量管理、安全管理、文明施工管理制度;5、亳州市植物园一期工程劳务招标项目(六标段)施工现场及周围环境的实际情况。6.1.2

6、编制说明1、编制说明 (1)编制说明本施工组织设计在编制时,本着力创一流质量,为业主争效益,为企业争声誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料的投入等各个方面着手,结合我公司积累多年的园林绿化工程施工经验,力求做到措施具体,方法实用,以达到建成一流的工程为宗旨。(2)编制原则施工组织设计所安排的施工工期、施工方法、设备、劳力配备,是为了确保业主对该工程的工期、质量、安全、文明施工、环境保护等方面的要求。施工组织设计是按实事求是的原则进行编制的,所定工期,施工方法,采用的设备等有关措施都将是中标后实施性施工组织设计的依据和基础。本工程必须按业主的要求、招标文件、设计文

7、件、国家现行的设计规范、施工规范、验收标准、等有关文件规范进行组织施工,施工过程中必须做到科学管理、精心组织、精心施工,确保本工程安全、优质、如期完成。根据对本项目现场实际调查状况和当地气候环境条件,结合本企业施工实际情况,及我们在类似工程施工中积累的施工经验、技术总结及工法等科技成果、本公司施工力量和机械设备装备情况,认真进行本施工组织设计的编制。(3)施工现场条件施工现场交通便捷,施工场地、水、电、路等相关事项按招标要求的规定中标后与有关单位联系。2、施工总体部署(1)施工总体部署的原则按设计图纸及现场实际情况,施工进度计划安排,我项目部积极响应业主关于工期的要求。6.1.3本次投标的工程

8、施工目标及施工范围1.1 编制内容亳州市植物园一期工程劳务招标项目(六标段)全部施工内容。1.2 施工目标 工程质量标准:合格安全施工目标:防止重伤,杜绝死亡,达到无重伤亡事故、无中毒事故等“五无”要求,安全检查达标。文明施工目标:努力做好规范管理,场容场貌创一流水平,创建文明施工工地。6.2工程概况及特点6.2.1工程概况(1)项目规模:亳州市植物园一期工程劳务招标项目位于位于亳芜大道以南,105国道东侧,投资约8000万元。 (2)招标范围:合同范围内的景观工程施工劳务、苗木栽植劳务、苗木养护劳务、苗木供应、工程材料供应等内容。(3)标段划分: 亳州市植物园一期工程劳务招标项目,本项目共分

9、四个标段, 亳州市植物园一期工程劳务招标项目第三标段,包括次路口以西(含次路口)道路、管网及园区所有水电,投资约2500万元;亳州市植物园一期工程劳务招标项目第四标段,包括次路口以东道路、管网及园区所有水系、人工湖、小木屋、四角亭、驿站、平台、小品建筑,投资约2300万元;亳州市植物园一期工程劳务招标项目第五标段,包括林中栈道及铺装、景观绿化,投资约1600万元;亳州市植物园一期工程劳务招标项目第六标段,包括景观绿化,投资约1600万元;(4)本次投标项目为亳州市植物园一期工程劳务招标项目(六标段)。6.2.2本工程的重点及难点工程重点及难点施工难点:本工程施工时间大约在冬雨季节,气候寒冷,多

10、雨,采购、运输、移植绿化苗木和植被易出现冻伤、冻死现象,也给施工人员支护工作带来困难,严重影响施工进度,影响施工质量。重点:保证苗木的成活率,工期紧,任务重,在保证工期的情况下,以高质量完成该工程。6.3项目负责人及组织管理机构说明6.3.1项目负责人简介及其项目经历6.3.2主要管理人员简介6.3.3以上人员相应资质的复印件6.3.4管理机构职责划分1、项目管理班子人员配备及职责序号职能部门任务分工1项目经理主持全面工作,全面履行项目合同,对工程质量、安全、工期和成本控制全面负责;负责项目经理部内部行政管理工作,包括人员调配、财务管理。负责对外协调。2技术负责人主抓技术管理工作、主持制定道路

11、施工、景观施工、绿化施工、水电安装施工方案。并负责与监理单位、业主的技术协调工作。组织图纸会审、编制施组文件、专项方案,并向施工员、生产班组进行技术交底,编制施工计划,还要负责同业主、监理的日常技术联系等工作。3造价员负责编制施工预算,跟踪工程成本投入与产出的比例是否正常,跟踪生产进度计划,编制资金使用计划、材料使用计划、劳动力使用计划,负责工程计量,进度结算,工程合同管理,本项目经理部各班组内部结算等项工作。保障工程资金的使用及控制,做到专款专用,配合计划部办理工程进度款结算,各项工程费用支付。4质安员 负责质量自检及配合监理工程师工作。具体工作内容有:自检分部、分项工程质量及填报工序验收申

12、请单给监理工程师,配合监理工程师现场监理。将施工过程中发现的问题汇报主管生产的副经理并写出工程内部质量周报,工程例会中提出存在问题并协助技术部拿出整改方案。 负责对员工的安全学习教育,监督施工人员的对安全操作规程的执行及安全技术措施的落实,防范工程事故的发生。定期组织安全检查,有权对施工方案及各施工班组的施工安全问题提出质疑。在施工过程中能及时发现隐患并防患于未燃,对整个施工过程的安全负责。5材料员负责安排材料员按施工班组提供的各种材料需要计划单组织材料进场,下设采购组、料库、地材验收管理等部门及人员,并及时向成本核算部反馈信息、计划需用量、实际消耗量等数据、配合质安部做好材料检验。6施工队作

13、为主要生产单位,承担本项目按照施工区段和任务划分的工程,负责按施工图、技术交底要求组织生产,保质、保量、保工期、保安全顺利地完成工程施工任务。2、管理机构及质量、安全保证体系 我公司实行二级管理,即公司一级管理,项目经理部二级管理。公司级生产管理,由公司总经理负责全公司的各项管理工作,公司总工程师负责各项目工程的质量、安全等生产技术管理工作,公司机关设立经营处、生产处、科技处和质安处等各处室,生产处负责各项目的施工进度计划,各项目之间的协调工作。质安处负责施工生产的质量、安全教育和检查督促工作。工程项目级实行项目经理负责制,以项目经理为主组织项目经理部,负责该工程的指挥与管理,执行各项国家规范

14、、规程、标准以及本工程项目组织设计,保质保量完成施工承包合同任务。项目经理部设项目经理、技术负责人、施工员、质检员、安全员、预算员、材料员等管理岗位,各工作人员一律持证上岗。6.3.5劳动力使用计划及劳动力的来源1、设备、人员动员周期为优质、高效地在合同期内完成施工任务,我司将安排素质高、业绩好的施工队伍,完成本次工程的施工。如能中标,我司将派满足现场施工需要的优秀技术干部和有经验的管理人员承担该合同段的施工任务。在开工前,组织上岗人员进行技术培训,进行质量计划书的编制,在关键工序设立质控点并进行学习培训,加强职工重视质量以及环境保护意识。我公司已准备所有必要的、足量的设备,随时可调往该合同段

15、使用。如果我公司能有幸中标,人员及主要施工机械设备将有序分三批进场:(1)第一批进场时间,签订合同3天内经理部成员、主要技术及管理人员进场 ,主要测量仪器到位。(2)第二批进场时间,签订合同后7天内,施工所需的施工人员、机手、机械维护人员及后勤、财务、材供、安全人员全部到位,并按主要分项工程对人员、设备进行组合、配置,完成“三通一平”工作。钻孔设备待施工便道拉通后,全部到达工地,并直接安装就位于施工墩位。(3)第三批进场时间,签订合同后三个月时间后,根据上部构造施工需要陆续分批进场。2、人员、机械设备、材料运进施工现场的方法项目经理部将统一安排,项目经理部及主要管理人员、生产人员、辅助民工乘汽

16、车进场;用东风平板车、加长车负责转运行李、家具、办公用品、试验检测仪器、测量仪器、小型机具等。施工所需工具就地采购或租赁,小型机械、专用设备由汽车运至工地。6.4施工组织总体布置:6.4.1施工现场平面布置及说明,施工临时用水、用电方案 施工现场平面布置图施工现场道 路门卫职工生活用房设备及仓储水电材料堆放区职工生活用房食堂现场办公临时用地表用途面积(平方米)位置需要时间场内活动区域(可作临时机械停放)60见施工总平面布置图开工-竣工施工办公室20见施工总平面布置图开工-竣工设备及仓储80见施工总平面布置图开工-竣工供水供电设施8见施工总平面布置图开工-竣工材料堆放区20见施工总平面布置图开工

17、-竣工职工生活用房100见施工总平面布置图开工-竣工食堂28见施工总平面布置图开工-竣工合 计316 二、 临时用水、电的部署1、 配电箱位置、电缆截面选择根据现场实际情况和考虑用电安全,现场的配电箱布置和电缆敷设详见平面布置图,配电箱的选用按当地安检部门的要求配置。 2、 电缆的敷设现场电源通过埋地变压器处架空引入,变压器以下电缆采用埋地敷设。电缆沿沟埋地敷设,深度70cm,电缆埋地时铺砂盖砖。电缆过路、或设备基础必须穿钢管保护。 3、 现场采用的接地形式及防雷接地方案一般各配电箱、电机、机具设备等所有不带电的金属外壳军营做可靠接地,接地电阻不大于10。如达不到要求,可由现场加接地极或加降阻

18、剂等。接地应与现场配电室的接地作可靠连接。接地装置的做法参见华北标或国标。施工现场内的塔吊安装防雷装置。加装避雷针,针长为1-2m。同时加装避雷针的机具设备所有的动力信号、照明、通信等线路采用钢管敷设。将钢管和该机械设备的金属结构体作电气连接。接地电阻不大于10。塔吊专用箱、一级箱设置重复接地,接地电阻不大于4。接地体可采用三根长度2.5m的L50*50*5镀锌角钢,间隔5米打入地下。接地线采用40*4的镀锌扁钢与接地体焊接,保证接地体和PE端子做可靠的电气连接。 4、 临时用电系统的使用、管理与维护 (1)塔吊专用箱必须从一级箱专用开关单独引线,采用接地保护 (2)非安全电压线路必须穿墙体预

19、留洞进入楼层 (3)楼层临时照明灯具高度必须大于1.9m,灯具离地面高度低于2.4m的场所照明电源电压不应高于36v。 (4) 楼层配电箱必须安放在干燥通风的部位 (5)工地场所配电箱都要标明相的名称、所控制的线路的称谓、编号、用 (6) 配电箱及开关箱的周围应有两人同时工作的空间和通道,不要在箱旁堆放建筑材料和杂务。 (7) 为了在发生火灾等紧急情况时能保证现场不中断,配电箱内的动力开关与照明开关必须分开使用。 (8)开关箱应由分配电箱配电,注意开关箱的用电设备不可一闸多用,每台设备应有各自的开关箱,严禁一个开关控制两台以上的用电设备(含插座),以保安全。 (9)开关箱内的开关的额定值与动作

20、额定值应与用电设备相匹配。 (10)室外开关箱必须装设防雨装置。 (11)变压器等高压四周采用木柱、木板封闭。 5、临时用水水源:依据工程现场平面格局,本工程临时用水由现场深井水供应。从深井处抽水至水箱,加压后进入生产、生活区现场。水泵房与水箱做法参见国标。 6、消火栓系统生活区:本工程设计同一时间内火灾发生次数为2次,室外消火栓系统用水量为20LS,室内消火栓用水量设计为30LS消火栓系统总用水量为 50LS办公区可利用水箱内的水或直接利用附近的市政消火栓保护。 7、室内、外消火栓系统由于现场临时消防系统为火灾时备用,故设计消防与生产给水系统管道共用,平时供生产用,火灾时停产,全部管道供消防

21、。(1)建筑内消防供水引入管在穿建筑外墙处设防水套管,在工程开工后,报监理工程师批准。施工现场临时消防管网敷设具体位置见附图临水所示。(2)室外消火栓管网内平时的水压,可满足火场灭火时需水压(3)消防供水环管各处按结构施工区域划分,预留多处备用点。室外消火栓布置保持100米的间距,消火栓规格为SX100-16,具体安装方法参见国标“室外地下式消火栓安装图。(4)室内消火栓系统设计采用高压消防给水系统,泵房处设置跨越管道。根据结构施工的不同阶段区别使用,当市政给水压力能够满足生产消防需要时,直供当结构施工一定高度时,市政供水压力不能满足生产消防用水时,关闭旁通管的阀门,通过泵房内的加压泵加压供给

22、。(5)室内消火栓系统按一般充实水柱到达任何部位,保护半径不超过20米考虑布置,楼内竖管采用DN100镀锌管,每层设室内消火栓,并预留甩口,以供施工用水。竖管可以设在楼梯间,随着结构施工的进度逐层加高。室内消火栓设计用19毫米喷嘴,65栓口,25米长水龙带。 8、生活、生产供水系统生活、生产给水管根据需要由生产区、生活区内的消防给水主管预留甩口,分别供给生产、食堂、工人宿舍及厕所等用水。现场内各预留用水点的支管均单设阀门井。 9、排水系统 生产区:排水系统应尽可能的利用排水沟,结构施工时,为保证现场干燥整洁,可以在局部地区设排水明沟,加盖用水板。办公区:工程办公区卫生污、废水先排入化粪池处理,

23、然后就近接至现场附近的排水管网。化粪池的施工安装具体参见91SB4排水工程6.4.2施工段划分及施工程序 1.施工阶段划分根据现场实际情况,将本工程划分四个阶段进行。第一阶段:施工准备第二阶段:乔木种植第三阶段:色块及草坪种植第四阶段:养护管理一、土方施工1、开工前的准备(1)土方施工前将对需要土方量进行估算,做好准备工作。(2)做好施工区域的排水工作。(3)修建好施工机械的车辆的进退场道路。2、施工方法和质量要求(1)根据工程情况,采用机械运输与人工平整相结合及人工回填夯实的方法。(2)土方回填时,回填土土质应符合要求,清除有害物质和石块等,并分层回填、夯实,铺土厚度不大于30CM。场地平整

24、:根据设计要求,认真做好场地清杂、平整工作,对局部土壤不符合种植要求的段落进行及时换土。将大的土块敲碎,并注意堵塞原土壤空洞,防止水流集中流入大空洞造成土壤严重下陷。平整时结合施入适量农家肥或复合肥,再进行第二次精平,确保绿地修整到工程师指示的线形和坡度,并具有自然、流畅的外形,同时利于自然排水。对大的绿化区域平整拟采用挖掘机、推土机进行,用大型旋耕机翻土,打碎土块,确保有效土层深度40CM。定位放样:定位放线根据种植苗木的施工方法的不同,定位放线的方法也不同。整形式放线:对于成片整齐的色块,可用皮尺定点放线,先将绿地边界的平面位置作为依据,放出苗木位置,用木板写上树种名称。等距弧线的放线:若

25、树木栽植为一弧线,放线时从弧的一端到末尾以中心线为准,每隔一定距离分另画出与弦垂直的直线,在此直线按距离确定各点,将点连成弧线,在弧线按株距定出苗木种植点。自然式配置乔灌木放线法对于设计图上无固定点的绿化种植,可根据植株的生态要求结合自然美观,采用目测法进行放线。苗木种植根据现场考察和地质资料表明:本工程施工场地土壤肥力低,同时道路施工时将破坏了原有的土壤结构,使肥力下降,有机质含量低,且土壤松软,蓄水性能差,因此须严格按照施工规范规定的种植技术标准施工工艺进行施工,具体措施工工艺和技术措施如下:(3)、土壤边沟外清理至设计高程后,按照要求厚度铺设表土。对于局部土壤不符合种植要求的段落,进行土

26、的改良处理或换填;土的取得及使用征得监理工程师同意及必要的检验,并清除其中的不需要的物质、施工垃圾及其他有害物质。(4)、肥料乔、灌木种植时,采用国产25%含量的氮、磷、钾复合服,用量为每株3050g拌匀填土,尽量采用农家肥,用量14Kg。草坪种植前应施基肥,用量为100KG/亩复合肥,并与10CM内的土壤拌均使用。(5)、种植部位要求根据设计图纸的要求标出种植地区的轮廓并放样,在征得监理工程师同意后,根据工地情况适当调整种植部位。依据工程师批示对种植地段线形和坡度进行修整。各分项工程的施工顺序苗木建植苗木建植前,及时向工程师报验备有关资料,征得工程师同意后开始建植。1、苗木选定:严格按图纸和

27、合同要求及技术规范选好树形、生长健壮、无病虫害的适龄苗木。杜绝不合格苗木进入工地。2、苗木起挖:在起挖前三天,对所需的苗木进行灌水、整枝。栽植前一天起挖。严格按照技术规范标准带土球,并用稻草包装,大树进行缠绕保护,并保持土球湿润。对于裸根苗则将根部打浆,使根部保持水分。3、运输:做到随挖随运,轻上轻卸,不挤压,保持树形。同时挂好树种标签,标明植物名称、尺寸、树龄、包装规格等详细资料,并附“植物检疫证”,卸苗时,尽量做到苗木一步到位,避免二次运输和无谓的伤害。)4、放样:苗木进场前进行放样,采用水准仪根椐监理工程师给定的原始基准点运用网格法进行放样,充分与现场情况结合,以达到量佳观赏效果。5、开

28、挖种植穴及放基肥:放样合格后,开挖种植穴。根椐不同规格的种植穴。一般不小于30CM。同时,施用基肥(每株施用国产复合肥3050克),基肥用表土覆盖。及时向监理工程师报验种植穴及肥料施用情况。施肥:(1)预植肥料的比例是15:9:15:2(氮:磷:钾:镁)颗粒状匀称撒播。(2)种植后的肥的比例是12:12:17(氮:磷:钾)颗粒状肥料。(3)磷酸盐肥应是三倍超强磷酸盐粉。(4)肥料应存放在防水密封袋中。(5)肥料不应用于指明有野花草播种的区域,及时向监理工程师报验种植穴及肥料施用情况。6、栽植(1)植物在栽种前每隔几小时浇水,容器中的土壤或土球部应保持湿润,在种植前,容器及土球部的包裹不移走,土

29、球部的包裹物不宜松开或破损。(2)场地和容器里进行栽植时,植物都应垂直置于同一水平上。(3)围绕土球部分层填土及压实,直到与周围的土地持平。这样,土球部就不会受到损坏。植物根部应用水浸透,使其在栽种后,根系和土壤紧密结合。(4)在挖好植栽坑后,进行植栽前,支柱应插入地面,为使土球及其周围部分免遭受损。插入地面的支柱高度不宜高出植物高度的60%。(5)钢缆与钢套管应用插入的钢桩或其它栓固定起来,以防植物擦伤、受损。在每株植物上找出一点,其不应超过植物高度的60%,用三根钢缆固定住。(6)在大于15%度的斜坡上,规定的地方或不适合使用钢桩或钢索的地方,使用竹桩。竹桩搭成三脚架,并不超过植物高度的6

30、0%。(7)灌木、草本植物的植栽坑的尺寸应大于根球部或容器直径10厘米,比根球或容器深 510CM。(8)大树的栽植坑尺寸应大于根部或容器直径30CM,比土球或容器深 15CM。草坪建植1、场地精细平整在建植前对场地进行精细平整,去除杂物。在平整时,对局部土质差的地方进行换土。同时,结合自然排水进行地面平整。2、施肥场地精细平整后,每亩施用国产25%复合肥100。再对场地进行精细平整。3、播种(1)种子的选择:选择纯度在90%以上,草种中不得含有其它杂草种籽。(2)种子处理:用多菌灵对草种子进行拌种。(3)播种:播种量按设计要求,可适当加大用量,确保成坪早。播种采用进口播种机进行。播后管理:充

31、分保持土壤湿度。根椐天气情况每天或隔天喷水。幼苗长至36CM高时停喷水,但要经常保持土壤湿润,及时清除杂草。二、绿化种植1、种植土的整平:首先应根据设计要求处理好地形,然后深翻20-30 厘米的土层。使种植地面平整,保障草坪不受积水,在起伏地草坪的低洼地段,可设置汇水沟渠,把草坪表面过多的水分导向下水道。在深翻土层时,应清除砖头、瓦块和石砾,否则影响草的生长,坪面平整和今后的修剪工作。栽植草坪的土壤以砂壤土最好,如果土壤粘重,应掺和适量砂土。为了促进草坪的兴旺茂密,在平整土地时,可以按每百平方米施入400-500 公斤腐熟堆肥或0.2公斤的过磷酸钙,与表层土壤拌和均匀,再用细耧耙耧平。2、苗木

32、的采购把好苗木的采购与运输关,派专人到各地采购按图纸规格选购苗木。选购应遵循“高质量、严要求”,选购数量略多于设计用量,做到留有余地,以便日后更换。选择生长健壮,形态好,树冠丰满,无病虫害,规格达到设计标准的苗木。为了避免病虫害的危害,原则上应从当地采购苗木。(1)起苗及选苗:起苗时要选择好适宜的时间季节,这对确保成活很重要。掘苗的时间因地区树种不同而不同,但一般总是避开旺盛生长的季节和极度休眠期,而多选在秋冬休眠以后或春季萌发前进行。一些易活的苗木可依雨季或灌溉条件,随时进行。起苗时必须进行选优淘劣的工作,选择生长健壮、树形端正、根系发达,无病害的苗木作为起苗对象。为保证成活,视不同树种应有

33、一定的根系要求。小苗应尽量附带全部根系、裸根起苗;乔木大苗(2 米左右)可按直径为苗高的14 的大小或露根(裸根)、或带土起苗,灌木,藤木可按苗高的13 左右附带根系。对于要带土球的苗木,起苗前三天应浇一次水,待水下渗后,表土半干燥时再起苗,有利于形成土球。起苗开挖前应先将现场杂草、砖石等加以清理。遇倾斜或表土较厚时,可先铲子井除去过多的表土,直到稍见表根为止,这可减轻土球重量。为能够取得比较完整的土球,应先在土球外开挖侧沟,侧沟宽度一般为50 厘米左右,以利于包装操作。侧沟深度视土球深度而定,一般较土球深度深10-20 厘米左右。取带土球苗木时,应先按稍大于土球的半径绕树干为中心划圈下挖。下

34、挖时,对侧根要分别处理。小于0.5 厘米的小根、细根,可用平板铲迅速一次斩断,对大于0.5 厘米的侧根,可用剪刀剪断,对主根可用快镐或手锯来解决。无论用什么切割,应作到切口平滑、不铲毛、不劈裂、不拉断,土球掘好后即可包扎。(2)包装:常见的包扎方法有扎草法;对于小苗木,可用此法。即先将稻草束一端扎紧,然后将稻草秆辐射状散开,正置苗木土球于中心,再将稻秆从土球四周外侧向上收拢田在土球外面;接着围扎包裹即成。此法方便迅捷。蒲包法:土球苗木常采用蒲草编制的草包包装。适应于运输距离较远、且苗圃土质较松散的情况。将土球套进草包后,包外仍需用草绳扎固,这样更耐搬运。草绳法:对一般土质结固好的土球,可采用此

35、法。使用时要对土球先打腰箍,即在土球中部进行水平方向的围扎,以防破散。腰箍宽度视土球大小和土质状况而定,一般田扎45 圈以上。扎箍时应将草绳边拉边用砖石木块等拉紧压入土球表面土层中,以便紧固牢实、不易滑脱。腰箍打好后,即可竖扎、料扎。其围扎的方法和圈数,依土球大小和土质状况而定。总之是以紧固结实为目的。裸根苗的包装:为防运输掼伤根系,裸根苗的根系亦可进行包装。裸根苗木一般带根较多,可把能弯曲的细根向同一方向靠拢,然后用草包或麻袋等包扎,并能在其内填入湿苔藓等以防根系失水干燥。(3)运输和假植:苗木运输质量和假植情况处理的好坏,对栽植成活有很大影响。一般绿化工程对苗木运输和假植的处理有如下规定:

36、运苗装车前,押运人员应按调运计划单认真核实验收所接收的苗木在数量、规格、质量上的符合程度,然后再组织装车。装运裸根苗木,应根向前,梢向后,顺序码整放齐,并在后车厢处垫上草包软物以免磨伤树干,树梢不要拖地,装好后用绳将树干捆牢,捆绳时亦应衬垫草包不使勒伤树皮。装运灌木可直立装车,带土球苗木2 米以下时可立放,2 米以上时应斜放。装时土球要放稳,垫平,挤严,堆层不要过高,40厘米以下土球苗木最多不要超过3 层,40 厘米以上者不要超过2层。苗木到目的地后即要卸苗,卸苗时应从上到下分层卸下,忌乱抽推拉,卸下后应将苗木立直放稳,或马上组织力量栽植。卸车后不立即栽植的苗木,可挖坑沟假植起来,假植时或一层

37、苗木一层土、成整片地将根系严埋起来,或按行沟密置填土竖植起来。假植时间较长的须喷洒浇水,以保持湿润成活。3、苗木挖穴与种植挖穴的大小取决手树木规格和立地条件。一般树穴直径要大于根冠直径30 厘米以上,穴深要以深于苗木根基原土印5 厘米左右为宜,在淡水洗盐工程和生物改碱工程上植树时,应放大穴径和深度,栽植时先在穴底填一层表土,以利于根系的发展和今后树木的生长发育。树穴以口面圆整,穴壁纵直,穴底平坦为标准,切忌挖成锅底形或不规则的形状,致使树根无法自然舒展。乔、灌苗木的栽植,栽植是将植物材料按设计要求落实到绿地地面的最后一道工序。栽植的操作方法:栽植定苗时,要注意苗木的朝阳面,使之与先前一致,这对

38、保持树种的自然姿态很重要,入坑填土必须使用肥沃表土,分层填实,遇土干燥或土球较大时,可采用浇水渗实的办法,在填土至l312 深处时灌浇,待渗实定位后再来填土,或用夯杵夯实,不要使底部中空。栽植裸根树木,应使根系舒展,防止窝根。即先将树苗置于穴中心扶正,填士至13 时,将树向上提几下,以便根系舒展,并踏实,填满土后再踏实,使土壤与根系密切结合,最后填上一层浮土,周围修好土堰,以便浇水。新植树木的浇水,以河水、湖水天然水为好。植后48 小时内必须及时浇上第一遭水,而后第二遍、第三遍水,也必须在510天内进行。待第三遍水渗下后,应进行中耕封堰,将渗开裂缝填实, 扶正树干,并在树干基部周围堆成30 厘

39、米高的土堆,拍碎土块。新栽苗木要及时检查附带的病虫害源,若发现有介壳虫或其它虫茧、虫卵等,应及时予以防除,个别严重者可清除烧毁。新植的较大乔木应予以扶架,以防人为或风吹摇晃或倒伏而影响成活。扶架一般多采用三角形方法,即用三根木棍或三根铁丝将苗木撑拉固定,在扶架过程中,要用硬纸板等保护好捆扎处的树皮。绿篱的栽植一般采取沟状挖穴的方法,应用一年生小苗单行栽植,沟宽2530 厘米,双行栽植的沟宽3040 厘米,深20-25厘米即可。应用二年生以上苗木栽植,则应适当加宽加深。其栽植方法同于一般单株树木的栽植程序和要求,只是株距行距不同。一般小苗单行栽植,株距控制在2025 厘米,双行栽植。行距控制在2

40、0 厘米左右,呈三角形交互栽植。应用大苗栽植绿篱,株距依据树种和苗木规格定,以三、五年树冠连结一体为原则。地填土种植时,泥土应均衡捣实,防止植株歪斜。当填土还没有平地面时即充分浇水,待水分全部被吸收后,再将余土覆在表层。4、草坪建植栽植草坪的场地,首先应根据设计要求处理好地形后深翻土层。大面积平坦的草坪,应敷设与下水道相沟通的泄水管道,保障草坪不受积水。在起伏地草坪的低洼地段,可设置汇水沟渠,把草坪表面过多的水分导向下水道。在深翻土层时,应清除砖头、瓦块和石砾,否则影响草的生长,坪面平整和今后的修剪工作。栽植草坪的土壤以砂壤土最好,如果土壤粘重,应掺和适量砂土。为了促进草坪的兴旺茂密,在平整土

41、地时,可以按每百平方米施入400-500公斤腐熟堆肥或0.2 公斤的过磷酸钙,与表层土壤拌和均匀,再用细耧耙耧平。暖季型草坪以春季播种最好,冷草型草坪以秋季播种最好。播种方法一般采用撒播,为使草种萌发均匀,可先用细砂或细土与种子拌合均匀,然后再播。种植地如果比较干燥,前两天须先润水,保持表层10 厘米以上的泥土湿润,播种后撒上一层过筛的细土,此后经常保持土壤湿润,注意浇水时不得冲击表土,影响土面平整和种子的均匀分布。6.4.3安全文明施工措施1、在项目施工的全过程中,运用科学管理的理论、方法,通过法规、技术、组织等手段,进行规范操作,控制劳动对象、劳动手段和施工环境条件,消除或减少不安全因素,

42、使人、物、环境构成的施工生产体系达到最佳的安全状态,实现项目安全第一的准则。2、制定安全生产的基本原则;(1)管生产必须管安全的原则;(2)安全第一的原则;(3)预防为主的原则;(4)动态控制的原则;(5)全面控制的原则;(6)现场安全为重点的原则。3、建立安全生产制度:(1)安全教育制度:政治思想教育、劳动保护方针政策教育、安全技术规程和规章制度、安全生产技术知识教育、安全生产典型经验和事故教训等;未按规定使用安全带、安全帽等劳动保护用品,酒后作业或进入作业区域、穿凉鞋,拖鞋,短裤,光膀子的每人一次罚500元。(2)安全生产责任制:建立健全各级安全生产责任制,明确规定各级人员在安全生产方面的

43、职责,并认真严格执行,对发生的事故必须追究各级人员的责任。项目经理无安全生产责任制,项目经理部未设置安全管理机构,项目经理部无安全生产管理制度罚每次500元,4、贯彻安全技术管理:全体人员认真贯彻执行,若执行的过程中发现问题,应及时采取妥善的安全防护措施;施工前未制定事故应急预案,特种作业人员未取得特种作业操作证擅自上岗每次罚1000元。5、坚持安全教育和安全技术培训;6、组织安全检查:安全检查人员经常查看现场,及时排除施工中的不安全因素,纠正违章作业,监督安全技术措施的执行,不断改善劳动条件,防止工伤事故的发生。7、进行事故处理:若在施工中有安全事故发生,立即进行调查,了解事故产生的原因、过程和后果,提出鉴定意见。在总结经验教训的基础上,有针对性地制定防止事故再次发生的可靠措施。8、强化安全生产指标,电工防护用品穿戴不齐全,检修时不断电、不悬挂警示牌,电工巡检维修无记录每次罚100元。9、工程保险10、完善消防管理制度(1)严格遵守有关消防、保卫方面的法令、法规,配

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
