前进村民住宅〔杨桃花苑一〕 工程
钢筋混凝土构造工程
监理细那么
(质量控制部分)
编 制:
批 准:
广东宏茂建立监理
前进村民住宅〔杨桃花苑一〕工程监理部
二○一○年六月

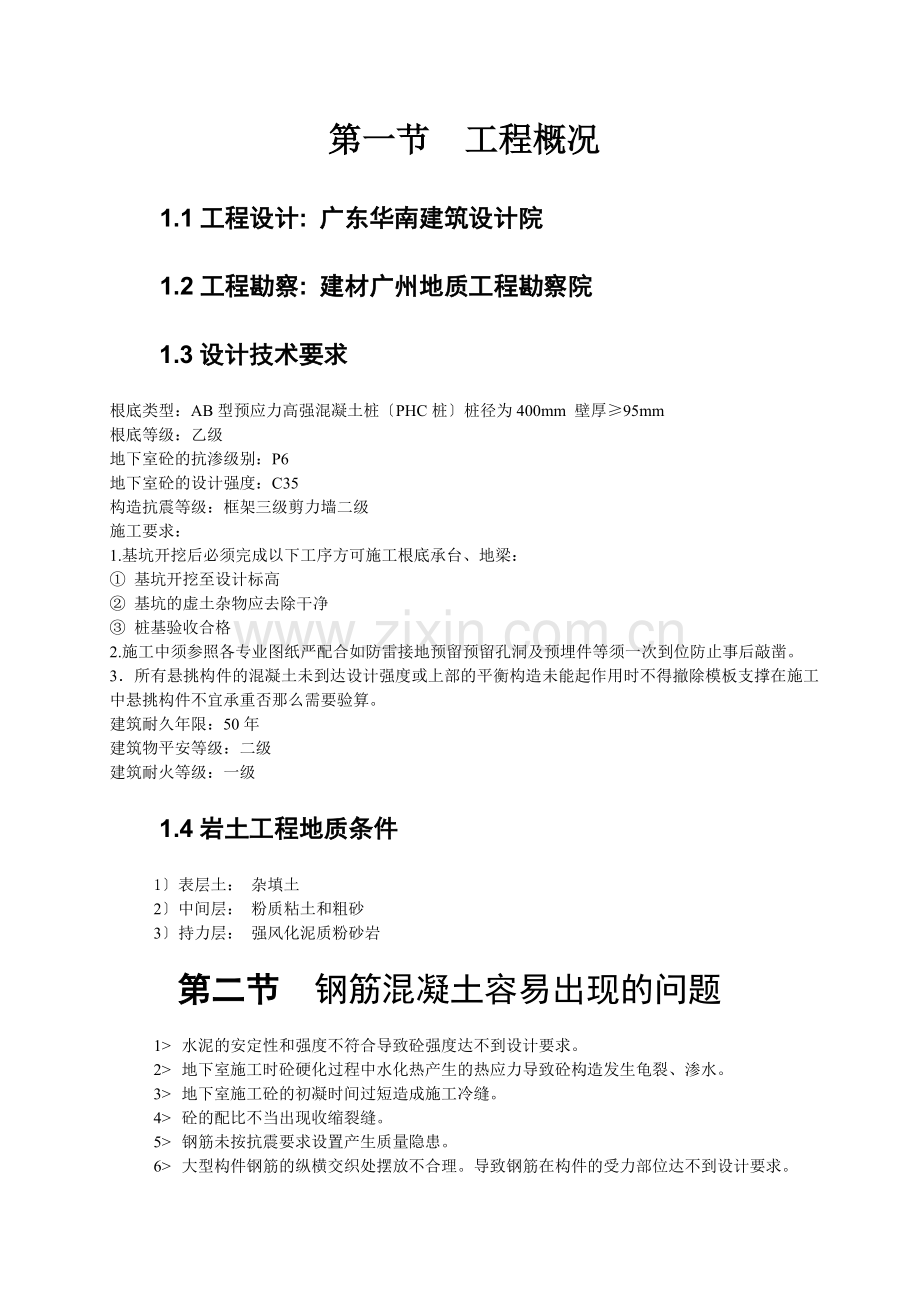

第一节 工程概况
1.1工程设计: 广东华南建筑设计院
1.2工程勘察: 建材广州地质工程勘察院
1.3设计技术要求
根底类型:AB型预应力高强混凝土桩〔PHC桩〕桩径为400mm 壁厚≥95mm
根底等级:乙级
地下室砼的抗渗级别:P6
地下室砼的设计强度:C35
构造抗震等级:框架三级剪力墙二级
施工要求:
1.基坑开挖后必须完成以下工序方可施工根底承台、地梁:
① 基坑开挖至设计标高
② 基坑的虚土杂物应去除干净
③ 桩基验收合格
2.施工中须参照各专业图纸严配合如防雷接地预留预留孔洞及预埋件等须一次到位防止事后敲凿。
3.所有悬挑构件的混凝土未到达设计强度或上部的平衡构造未能起作用时不得撤除模板支撑在施工中悬挑构件不宜承重否那么需要验算。
建筑耐久年限:50年
建筑物平安等级:二级
建筑耐火等级:一级
1.4岩土工程地质条件
1〕表层土: 杂填土
2〕中间层: 粉质粘土和粗砂
3〕持力层: 强风化泥质粉砂岩
第二节 钢筋混凝土容易出现的问题
1> 水泥的安定性和强度不符合导致砼强度达不到设计要求。
2> 地下室施工时砼硬化过程中水化热产生的热应力导致砼构造发生龟裂、渗水。
3> 地下室施工砼的初凝时间过短造成施工冷缝。
4> 砼的配比不当出现收缩裂缝。
5> 钢筋未按抗震要求设置产生质量隐患。
6> 大型构件钢筋的纵横交织处摆放不合理。导致钢筋在构件的受力部位达不到设计要求。
7> 砼保养保护措施不力砼出现裂缝。
8> 受弯构件未按施工工艺或经审核同意的施工技术方案起拱导致构件下搪。
9> 无阻隔层的浇灌高度>2m有阻隔层的浇灌高度>3m导致砼产生离析。
10> 保护层达不到要求。
11> 建筑物顶部钢筋未按设计要求的锚固长度施工导致产生应力裂缝。
12> 施工不按技术交底或预案施行出现质量隐患。
13> 施工或材料使用不当出现质量问题或事故。
第三节 施工质量控制的根据
3.1工程合同
承包合同和委托监理合同。
3.2设计
“按图施工〞是施工阶段质量控制的一项重要原那么设计图纸及岩土工程勘察必须经过审查并且有准用证。已批准的监理规划。
3.3及有关部门公布的有关质量理方面的法律、法规性
〔a〕?建筑法?〔1997年11月1日公布〕;
〔b〕?建立工程质量理?〔2000年1月30日公布〕;
〔c〕?建筑业企业资质理规定?〔2001年4月公布〕;
3.4有关质量检验与控制的专门技术法规性
〔a〕?建筑工程施工质量验收统一?GB50300-2001;
〔b〕?建筑地基根底工程施工质量验收?GB50202-2002;
〔c〕施工符合BG50300~2001的技术或企业;
〔d〕?混凝土构造工程施工质量验收?GB50204-2002;
〔e〕?建筑地基根底设计?GB50007-2002;
〔f〕?广东建筑工程施工统一用表?;
〔g〕控制施工作业活动质量的技术规程、电焊操作规程、混凝土施工操作规程。
〔h〕?复合硅酸盐水泥? GB12958-1999
〔i〕?矿渣、火山灰质、粉煤灰硅酸盐水泥? GB1344-1999
第四节 质量控制工作流程图
分项工程施工
〔承包〕
开工准备
〔承包〕
提交工程开工报审表
〔承包〕
审查开工条件
〔监理〕
批准开工申请
〔监理〕
附有:
•施工组织设计
••••施工人员到场情况
•施工设备到场情况
•材料到场情况
•材料检验情况
•分包〔如有〕资质材料
否
〔续上图〕
检查检验批质量
现场检查、试验室检验
〔监理〕
签署?报验申请表?
〔监理〕
本子分部工程完成
组织子分部验收
转入下一分项
工程施工
检验批完成后自检
〔承包〕
填报?报验申请表?
〔承包〕
整改
整改
〔承包〕
自检合格?
否
否
检查合格?
本子分部工程 否
是否全部完成?
第五节 施工准备的质量控制
5.1施工承包资质的核查
查对?营业执照?及?建筑业企业资质证书?理解其实际的建立业绩、人员素质、理程度、资金情况、技术装备。假设分包给专业承包资质的企业施工对分包的资质要进展核查。
5.2施工组织设计的审查
总监组织专业监理工程师审查提出后由总监审核签认审查工作一般三天完成。假设审查时需要承包就有关内容重新补充或修改在审查中提出限定承包人在规定的时间内重报〔先申报的内容不退〕。
1〕施工组织设计的编制、审查和批准应符合规定的程序;
2〕施工组织设计应符合的技术政策充分考虑承包合同规定的条件、施工现场条件及法规条件的要求突出“、平安第一〞的原那么;
3〕施工组织设计的针对性:承包是否理解并掌握了本工程的特点及难点施工条件是否分析充分;
4〕施工组织设计的可操作性:承包是否有才能执行并保证工和质量目的该施工组织设计是否实在可行;
5〕技术方案的先进性:施工组织设计采用的技术方案和措施是否先进适用技术是否成熟施工顺序安排是否合理;
6〕质量理和技术理体系质量保证措施是否健全且实在可行;
7〕平安、环保和文明施工措施是否实在可行并符合有关规定;
8〕在满足合同和法规要求的前提下对施工组织设计的审查应尊重承包的自主技术和理决策。
1〕充分考虑施工的质量保证与平安保证;
2〕施工方案与施工进度方案的一致性;
3〕施工方案与施工平面图布置的协调一致临时办公用房、临时设施、施工道路应做到布置有序有利用施工方案的施行。
5.3现场施工准备的质量控制
1〕监理应要求施工对建立给定的原始基准点、基准线和标高等测量控制点进展复核并将复测结果报监理工程师审核经批准后施工才能测量放线建立控制网并应对其正确性负责。原始基准点应由规划部门〔红线班〕施放并红线定位册认真复查后报监理复核。
2〕监理应组织对施工现场进展土方测量测定方格网计算土方比拟原设计确定的±0.000标高是否合理确定±0.000标高做到既满足功能又节土方挖填费用。
3) 监理应组织对施工的楼层放线记录〔C3〕进展复核验收。
1〕监理工程师应催促建立按照合同约定并结合承包施工的需要事先规定并提供给承包占有和使用现场有关部分的范围提供合格的施工场地。
2〕监理工程师要检查施工现场总体布置是否合理是否有利于保证施工正常、顺利地进展是否有利于保证质量特别是要对场地的道路、给水、供电、混凝土供给等方面予以重视。
1〕凡由承包采购的原材料在采购订货前应向监理工程师申报经监理工程师审查认可后方可进展订货采购。
2〕供货厂方向订货方提供质量质量主要包括:合格证及技术说明书、质量检测证明、检测与试验者的资质证明。质量是承包将来在工程开工时应提供的开工的一个组成部分用以证明工程工程所用的材料质量符合要求。
1〕施工机械设备的选择除考虑施工机械技术性能、工作效率、工程质量、平安、灵敏等方面对施工质量的影响与保证外还应考虑其数量配置对施工质量的影响与保证条件。如振动捧的数量和搅拌机的数量坏后有备用并且能及时修理。
2〕审查所需的施工机械设备是否按已批准的方案装备所准备的施工机械设备是否都处于完好的可用状态。
3〕塔吊、施工电梯的根底、附墙方案须报监理工程师审批启用前报行政主部门验收备案。
1〕监理工程师组织并参加设计交底其内容为:①有关地形、地貌、工程地质及水文地质等条件;②主部门对本工程的要求设计采用的主要设计、供给材料情况;③设计思想、方案比拟、施工进度与工安排;④施工应考前须知。
2〕施工图纸的现场核对
主要内容:①施工图纸合法性认定。②地质勘探资料是否齐全。③设计图纸与说明是否齐全。④设计烈度是否符合当地要求。⑤几个设计共同设计的图纸互相间有无矛盾;专业图纸之间平、立、剖面图之间有无矛盾;有无遺漏。⑥总平面与施工图的几何尺寸、平面位置、标高等是否一致。⑦防火、消防是否满足要求。⑧建筑构造与各专业图纸本身是否有过失及矛盾。⑨施工图中所列各种图册施工是否具备。⑩材料来源有无保证能否代换;图中所要求的条件能否满足;新材料新技术的应用有无问题。
第六节 施工过程的质量控制
6.1作业技术准备状态的控制
质量控制点设置表
附1表
序
控制要点
质量预控措施
1
工程测量的网络控制点
认真复核原始基准点检查施工测量仪器测量人员证件、复核轴线及高程。
2
根底持力层
请勘察设计岩土工程师现场专业判断会同勘察、设计确认是否与设计要求一致。
3
装配式构造
预制构件应进展构造性能检验构造性能不合格的预制构件不得用于混凝土构造安装前应检查构件的标识〔消费构件型消费日和质量验收标志。外观质量不应有严重缺陷对已经出现的严重缺陷应由施工提出技术处理方案并经监理〔建立〕认可后进展处理对经处理的部位应重新检查验收。构件不应有影响构造性能和使用功能的尺寸偏向对超过尺寸允许偏向且影响构造性能和安装使用功能的部位应由施工提出技术处理方案并经监理〔建立〕认可后进展处理对经处理的部位应重新检查验收。
4
回填土
a.土方回填前应去除基底的垃圾、树根等杂物抽除坑穴积水、淤泥验收基底标高。
b.对填方土料应按设计要求验收前方可填入。
c.填方施工过程中应检查排水措施每层填筑厚度、含水量控制、压实程度。填筑厚度及压实遍数应根据土质压实系数及所用机具确定。如无试验根据应符合规定。
d.填方施工完毕后应检查标高、边坡坡度、压实程度等检验应符合规定。
5
后浇带
混凝土后浇带位置应按设计要求留置后浇带混凝土的浇筑时间、处理等也应事先在施工技术方案中确定。
构造质量控制点设置表
附2表
序
控制要点
质量预控措施
1
模板
a.模板及其支架应根据工程构造形式、荷载大小、地基土类别施工设备和材料供给等条件进展设计。
b.模板及其支架具有足够的承载力、刚度和稳定性、能可靠地承受浇筑砼的重量、侧压力以及施工荷载。在浇筑砼前应对模板工程进展验收模板及其支架撤除的顺序及平安措施的施工技术方案的审核。
c.梁、板钢筋绑扎前应对模板的成形尺寸、标高垂直度、平整度、拼缝、支撑进展检查与验收。
2
钢筋的制作
a.钢筋进场应检查合格证同时对外观尺寸和成型质量进展检查应按现行BG1499等规定抽取试件作力学性能检验其质量必须符合有关的规定出厂检验和进场复验进展比照判断是否符合和设计要求。
b.对有抗震设防要求的框架构造其纵向受力钢筋的强度应满足设计要求当设计无详细要求时对一、二级抗震等级检验所设的强度实测值应符合以下规定:1、钢筋的抗拉强度实测值与屈从强实测值的比值不应小于1.25。2、钢筋的屈从强度实测值与强度值的比值不应大于1.3。
c.当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时应对该批钢筋进展化学成分检验或其它专业项检验。
d.建立钢材进场的台账:型、规格、数量、外观目测质量、产地、出厂合格证检验、现场见证取样记录、见证取样物理〔必要时时化学〕检验。
e.现场钢筋制作的放样、布筋方式、数量、间距、尺寸、箍筋间距、抗震弯钩、锚固长度、接头质量、接头分布、钢筋保护层垫块设置等方面的检查、认可。
3
配合比
a .混凝土配合比设计应根据?普通混凝土配合比设计规程?的有关规定进展设计;
b. 混凝土配合比设计应满足强度等级、耐久性和工作性〔坍落度等〕的要求;
c. 应根据实际采用的原材料进展配合比设计并按普通混凝土拌合物性能试验等进展试验、试配不得采用经历配合比;
d. 对有特殊要求〔抗渗性等〕的混凝土 其配合比应符合相关的专门规定。
e. 应符合合理使用材料、节约水泥的原那么。
f. 首次使用的混凝土配合比的开盘鉴定:实际消费时对首次使用的混凝土配合比应进展开盘鉴定并至少留置一组养护试件作为验证配合比的根据以验证混凝土的实际配合比与设计配合比的一致性。
g.混凝土的施工配料问题:施工配料必须加以严格控制。因为影响混凝土质量的因素主要有两方面:一是称量不准:二是未按砂、骨料实际含水率的变化进展施工配合比的换算。这样必然会改变理配合比的水灰比、砂石比〔含砂率〕及浆骨比。
4
砼浇筑
a.在浇筑砼之前其模板必须通过检查底板上的杂物必须去除模板应先行潮湿。
b.检查保护层垫块的布置情况;
c.地下室抗渗砼浇筑前应审核施工的浇筑方案〔模板对拉螺铨的止水环穿墙、板预埋的止水措施止水带的设置设备和劳动力的装备情况浇筑的方向和防止施工冷缝出现的技术与组织措施〕;
d.大型砼浇筑前应验算砼中心温度与外表温度之差不超过25摄氏度。否那么要求采用其他技术措施降低砼的内外温差;
e.配合比及添加剂必须先经过配合比设计与试验确定;
f.用于砼中的水泥应对其品种、级别、包装、出厂日等进展检查应对其强度、安定性及其它必要的性能指标进展复验其质量必须符合现行?硅酸盐水泥普通硅酸盐水泥?GB175等的规定;
g.钢筋混凝土构造、预应力砼构造中严禁使用含氯化物的水泥;
h.砼中掺用外加剂的质量及应用技术应符合现行?混凝土外加剂?GB8076?混凝土外加剂应用技术?GB50119等和有关环境保护的规定;未经隐蔽验收;
i.未经审批不得进展砼的浇筑。
防水地下室砼质量控制点设置表
附3表
序
控制要点
质量预控措施
1
原材料
1、配制普通防水混凝土用的水泥必需满足国标规定;此外还要求其抗水性好、泌水性小、水化热低并具有一定的抗侵蚀性。水泥标不应低于42.5PMA过、受潮结块及掺入有害杂质的水泥均严禁使用。
2.防水混凝土用的砂、石材质要求满足。粗骨料粒径不大于40mm;采用中砂或细砂。级配5~20:20~40=30:70~7.0:30或自然级配。
3.采用无侵蚀性的干净水。
2
配合比设计
1、首先满足抗渗性要求同时考虑抗压强度、施工和易性和经济性等方面要求。必要时还应满足抗侵蚀性、抗冻性或其它特殊要求。
2、 据工程要求的抗渗性、施工和易性及强度要求确定水灰比。
3、根据构造条件〔如构造截面大小、钢筋布置的稀等〕和施工〔运输、浇捣等〕综合考虑用水量。
3
防水混凝土施工
1.防水混凝土工程的施工应尽可能做到一次浇筑完成。使用发热量低的水泥或掺外加剂等相应措施以减少温度裂缝。
2.施工间应做好基坑降排水工作使地下水面低于施工底面50cm以下严防地下水及地面水流入基坑造成积水影响混凝土正常硬化导致防水混凝土强度及抗渗性降低。在主体混凝土构造施工前必须做好垫层混凝土使其起到辅助防线作用。
3.模板固定不得采用螺栓拉杆或铁丝对穿以免在混凝土内造成引水通路。如固定模板用的螺栓必须穿过防水混凝土构造时应采取止水措施。
4.钢筋不得用铁丝或铁钉固定在模板上必须采用同配合比的细石混凝土或砂浆块作垫层并确保钢筋保护层的厚度不小于30mm绝不允许出现负误差。
3
防水混凝土施工
5.模板应外表平整拼缝严吸水性小构造巩固。浇筑防水混凝土前应将模板清理干净。
6.防水混凝土的配合比应通过试验选定。选定配合比时应按设计要求的抗渗等级进步0.2N/mm2.。
7.使用减水剂时宜预溶成一定浓度的溶液并可用比重法控制溶液浓度。
8.防止混凝土必须采用机械搅拌搅拌时间不应小于2min掺外加剂时应根据外加剂技术要求确定搅拌时间。
9.混凝土运输过程中要防止产生离析和坍落度、含气量损失以及漏浆现象。运输间隔 较远或气温较高时可掺入缓凝型减水剂或采用运输搅拌车运送。
10.浇筑混凝土的入模倾落高度假设超过1.5m时须用串筒、溜等辅助工具将混凝土送入以免造成石子滚落堆积现象。模板窄高、钢筋较不易浇筑时可以从侧模预留口处浇筑。
11.防水混凝土必须采用机械振捣实振捣时间宜为10~20s以混凝土开场泛浆和不冒泡为止并应防止漏振、欠振和超振。掺加气型减水剂时应采用高频插入式振动器振捣。
12.防水混凝土应连续浇筑尽量不留或少留施工缝。
13. 在防水混凝土前应将施工缝处的混凝土外表凿毛去除浮粒和杂物用水冲洗干净保持潮湿再铺一层20-25mm厚与原混凝土配合比一样的水泥砂浆。
14.固定设备用的锚栓等预埋件应在浇筑混凝土前埋。如必在混凝土中预留锚孔时预留孔底部须保存至少150mm厚的混凝土。
15.防水混凝土的养护对其抗渗性能影响极大因此当混凝土进入终凝〔约浇筑后4-6h〕即应开场浸水养护养护时间不少于14d。
16.防水混凝土不宜过早拆模拆模时混凝土外表温度与周围气温之差不得超过15~20摄氏度以防混凝土外表出现裂缝。
17.防水混凝土浇筑后严禁打洞所有预埋件、预留孔都应事前埋设准确。
18.防水混凝土工程的地下构造部分拆模后应及时回填以利于混凝土后强度的增长并获得预的抗渗性能。回填土前亦可在构造外侧铺贴一道柔性附加防水层或抹一道刚性防水砂浆附加防水层。回填土时要严格控制回填土的含水率及压实度指标。同时作好基坑周围的散水坡以防回填土干裂和防止地面水入浸一般散水坡宽度大于800mm,横向坡度大于5。
催促施工主技术人员编制技术交底书并经工程总工程师批准后向作业人员交底。如地下室抗渗砼注意的事项、劳动力及机具的装备、砼初凝时间的控制、砼浇筑方向和施工段划分、工班与工班的交接制度。施工缝的处理措施等;作业技术交底还要考虑到其它相关的分部分项工程在构造体中的预留预埋是否到达设计要求〔如给排水预埋套强、弱电穿线避雷接地电阻的摇测设备吊装预留孔等〕这些都要有书面记录。
进入现场的钢筋、水泥、砂、石进场前应向监理提交?工程材料/构配件/设备报审表?同时附有出厂合格证及技术说明书按照见证取样的原那么送检经监理工程师审查并确认其质量合格后才准进场使用。
(1)施工作业环境的控制
检查场地外围及场地内的施工用道塔吊设备的旋转半径内是否有障碍物或高压线线等间施工的照明地下室抗渗砼施工时应与供电部门获得联络确保施工间的电力供给不连续同时要备足施工用水;监理工程师应事先检查承包对施工作业环境条件方面的有关准备工作是否已做好安排和准备妥当当确认其准备可靠、有效后并请建筑部门对现场文明施工、平安施工进展达标验收方准许其进展施工。
〔2〕施工质量理环境的控制
检查施工的质量理体系和质量控制自检系统是否处理良好的状态系统的组织构造、理制度、检测制度、检测、人员装备等方面是否完善和明确质量责任制是否落实监理工程师要催促其落实。
1〕操作人员:人事作业活动的操作者其数量必须满足作业活动的需要相应工种配置保证作业有序持续进展不能因人员数量及工种配置不合理而造成停顿。
2〕理人员到位:技术负责人、质检员、平安员、工程经理必须到位测量人员、材料员、取样员、试验员必须在岗。
3〕作业人员上岗资格:电焊工、电工、塔吊操作工、施工电梯操作工必须持证上岗监理工程师要对此进展检查与核实。
6.2作业技术活动运行过程的控制
〔1〕施工的自检系统:施工必须有整套的制度及工作程序具有相应的试验设备及检测仪器、配置数量满足需要的专职质检人员及试验检测人员。作业活动的作业者在作业完毕后必须自检不同工序交接、转换必须由相关人员交接检查专职质检员进展专检。
〔2〕监理工程师的质量检查与验收是对承包作业活动质量的复核与确认施工专职质检员没检查或检查不合格不能报监理工程师。
施工在对进场材料、试块、钢筋接头等施行见证取样前要负责见证取样的监理工程师在该监理工程师现场监视下施工按相应的要求完成材料、试块、试件等的取样过程。完成取样后施工将送检样品装入木箱由监理工程师加封不能装入箱中的试件那么应贴上专用加封标志然后送往试验室。抽样祥见下表
建筑工程检验样品抽样一览表
序
样品名称
取样批量
取样数量
1
普通混凝土
一、每100盘组不超过100m3的同配合比砼取样组数不得少于一组
二、每一工作台班拌制的同配合比砼缺乏100盘时取样组数不得少于1组
每组3个150mm3试块
2
防水混凝土
连续浇筑砼量为500m3以下时应留两块抗渗试块每增加250~500m3应增留两组抗渗试块。
每组六个口直径175mm下口直径185mm高150mm的试块
3
水泥
一、袋装水泥以不超过100t同一次进厂的同编为一批
二、散装水泥以不超过500t同一次进展同编为一批
每组12~15kg
4
钢筋
同一规格同一品种、同一炉的钢筋每60t以内为一个批量
每组拉伸2根600mm长冷弯2根400mm长
5
砼用砂石
一、机械化集中消费的以400m或600t为一批
二、人工分散消费的以200m3或300 t为一批。
根据所检工程的多少确立规为砂50kg石:100kg
6
钢筋焊接接头
同焊厂同规格品种同接头型式同焊接参数的一周内的焊接接头〔但不超过200个〕如一个检验批
电弧焊电渣压力焊气压焊每组3根500mm长〔除焊头外尺寸〕做拉伸试验闪光对焊每组6根。3根拉伸:500mm长2根冷弯:250mm长
对涉及施工作业技术活动基准和根据的技术工作监理工程师都要施工安排专人负责复核性检查以防止基准失误给整个工程质量带来难以补救的或全性的危害。
(1) 施工承包提出的变更
变更的可能
处理程序
要求作某些技术修改
1〕钢筋规格的改变
2〕砼标的改变
由于材料供给的原因购置不到设计所有钢材或施工赶工等原因要求进步砼的标等;承包应向监理部提交?工程变更单?〔C2表〕说明修改的内容原因和理由专业监理工程师组织承包方和设计代表参加计经各方面同意后签字并形成纪要作为工程变更单的附件经总监批准后施行。应尽量考虑不要增加工程。
设计的修改或改变
1〕改变钢筋规格
2〕改变砼标
由于承包购置材料或施工困难要求改变钢筋的规格或砼的标承包方应就变更问题填写?工程变更单?〔C2〕送交监理部总监根据承包的申请与设计、建立、承包研究并作出变更的后签收?工程变更单?并附设计提出的变更设计图纸在签收变更单之前总监应就工程变更引起的工改变及费用的增减分别与建立和承包进展协商力求达成双方均能同意的结果。这种变更要按有关规定报送施工图审查部门审批。
(2)设计提出的变更
变更的原因
处理程序
施工图审查部门审查结果要求设计对图纸进展变更
设计首先将“设计变更〞及有关附件报送建立建立会同监理、施工对设计变更进展研究作出变更的总监签收?工程变更?,并将设计的“设计变更〞作为该?工程变更?的附件。
(3)建立〔监理工程师〕要求变更
变更的原因及内容
处理程序
因建筑物的使用功能发生改变荷载因此发生改变要求建筑物的柱、梁、板等构造相应变更。
建立〔监理工程师〕将变更的要求设计并且提出相应的方案和建议在提供审查的变更要求中应列出所有受该变更影响的图纸、。设计对变更进展研究然后书面建立。建立作出变更后由总监签收?工程变更单?.
(1)设置质量见证点
把“钢筋制作的检查及隐蔽、土方回填、后浇带、混凝土浇筑〞设为见证点
(2)监理工程师要求施工在以上见证点完成后立即向监理并向监理工程师提交分项工程的自检记录和隐蔽记录说明隐蔽之前的时间请监理工程师届时到达现场进展见证和监视。
(3)监理工程师在见证和监视时应严格按现行的和以及设计图纸进展查验、鉴定必要时请设计理部门参加确认到达设计要求后同意下道工序施工并在隐蔽记录上签署。
(4)监理工程师应注意的问题:
(a)检验时必须出具相关的质保资料、自检资料和隐蔽工程记录。
(b)砼浇灌的方案道路、劳动力的组织设备的装备等准备工作不充分时不予以验收。
(c)施工送达要求见证的时监理工程师应在24h内对见证点进展见证和监视。
(d)及时做好隐蔽工作。
质量记录资料的监控
质量资料是施工承包进展工程施工间施行质量控制活动的记录还包括监理工程对这些质量控制活动的及施工承包对这些的答复它详细地记录了工程施工阶段质量控制活动的全过程。因此它不仅在工程施工间对工程质量的控制有重要作用而且在工程开工和投入运行后对于查询和理解工程建立的质量情况以及工程维修和理也能提供大量有用的资料和信息。
质量记录资料包括以下三方面内容:
(1)施工现场质量理检查记录资料
主要包括承包现场质量理制度质量责任制;主要专业工种操作上岗证书;分包资质及总包对分包的理制度;施工图审查核对资料〔记录〕,地质勘察资料;施工组织设计、施工方案及审批记录;施工技术;工程质量检验制度;混凝土搅拌〔级配填料拌和站〕及计量设置;现场材料、设备存放与理等。
〔2〕工程材料质量记录
主要包括进场工程材料、半成品、构配件、设备的质量证明资料;各种试验检验〔如力学性能试验、化学成分试验、材料级配试验等〕;各种合格证;设备进场维修记录或设备进场运行检验记录。
〔3〕施工过程作业活动质量记录资料
施工过程可按分项、分部工程建立相应的质量记录资料。在相应质量记录资料中应包含有关图纸的图、设计要求;质量自检资料;监理工程师的验收资料;各工序作业的原始施工记录;检测及试验;材料、设备质量资料的编、存放卷;此外质量记录资料还应包括不合格项的、以及处理及检查验收资料等。
质量记录资料应在工程施工开场前由监理工程师和承包一起根据建立的要求及工程开工验收资料组卷归档的有关规定研究列出各施工对象的质量资料。以后随着工程施工的进展承包应不断补充和填写材料、构配件及施工作业活动的有关内容记录新的情况。当每一阶段〔如检验批一个分项或分部工程〕施工或安装工作完成后相应的质量记录资料也应随之完成并整理组卷。
施工质量记录资料应、齐全、完好相关各方人员的答案齐备、字迹清楚、结明确与施工过程的进展同步。在对作业活动效果的验收中如缺少资料和资料不全监理工程师应回绝验收。
6.2.7工地例会的理
工地例会是施工过程中参加建立工程各方沟通情况解决分歧形成共识做出的主要渠道也是监理工程师进展现场质量控制的重要场所。
通过工地例会监理工程师检查分析施工过程的质量状况指出存在的问题承包提出整改的措施并作出相应的保证。
由于参加工地例会的人员较多层次也较高会上容易就问题的解决达成共识。
除了例行的工地例会外针对某些专门质量问题监理工程师还应组织专题会议集中解决较重大或普遍存在的问题。理说明采用这样的方式比拟容易解决问题使质量状况得到改善。
为开好工地例会及质量专题会议监理工程师要充分理解情况,判断要准确决策要正确。此外要讲究协调处理各种矛盾如实做好会议记录〔解决问题的实效性〕不断进步会议质量使工地例会真正起到解决质量问题的作用。
停、复工的施行
(1)工程暂停指的下达
为了确保作业质量,根据委托监理合同中建立对监理工程师的受权出现以下情况需要停工处理时应下达停工指:
1〕施工作业活动存在重大隐患可能造成质量事故或已经造成质量事故。
2〕承包未经答应擅自施工或回绝工程监理部理。
3〕在出现以下情况下总监理工程师有权行使质量控制权下达停工及时进展质量控制:
a.施工中出现质量异常情况经提出后承包未采取有效措施或措施不力未能改变异常情况者;
b、隐蔽作业未经依法查验确认合格而擅自封闭者;
c、已发生质量问题迟迟未按监理工程师要求进展处理或者是已发生质量缺陷或问题如不停工那么质量缺陷或问题将继续开展的情况下;
d、未经监理工程师审查同意而擅自变更设计或个性图纸进展施工者;
e、未经技术资质审查的人员或不合格人员进入现场施工;
f、使用的原材料、构配件不合格或未经检查确认者;或擅自采用未经审查认可的代用材料者;
g、擅自使用未经工程监理部审查认可的分包进场施工。
总监理工程师在签发工程暂停时应根据停工原因的影响范围和影响程度确定工程工程停工范围。
〔2〕恢复施工指的下达
承包经过整改具备恢复施工条件时承包向工程监理机构报送复工申请及有关材料证明造成停工的原因确已消失总监理工程师应及时签署工程复工报审表指承包继续施工。
〔3〕总监下达停工及复工指宜事先向建立。
第七节 作业技术活动结果的控制及目的值
只有作业活动的中间质量都符合要求才能保证最终工程的质量。
7.1关键工序的质量验收
钢筋制作安装完毕后应对钢筋的规格、品种、数量进展检验满足设计要求方可进入下道工序施工。
模板制作安装完毕后应对模板的刚度、支撑与拉结、外表平整度与垂直度内空尺寸与拼缝、标高与轴线控制线进展复验满足设计需求方可继续施工。
7.2隐蔽工程验收
隐蔽工程是指将被其后工程施工隐蔽的分项、分部工程在隐蔽前所进展的检查验收。它是对一些已完分项、分部工程质量的最后一道检查由于检查对象就要被其他工程覆盖给以后的检查整改造成障碍故显得尤为重要它是质量控制的一个关键过程。
〔1〕工作程序
1〕隐蔽工程施工完毕承包按有关技术规程、、施工图纸先进展自检自检合格后填写?报验申请表?附上相应的工程检查证〔或隐蔽工程检查记录〕及有关材料证明试验复试等报送工程监理部。
2〕监理工程师收到报验申请后首先对质量证明资料进展审查并在“合同〞及“监理〞的制度中规定的时间内到现场检查〔检测或核查〕承包的专职质检员及相关施工人员应伴随一起到现场。
3〕经现场检查如符合质量要求监理工程师在?报验申请表?及工程检查证〔或隐蔽工程检查记录〕上签字确认准予承包隐蔽、覆盖进入下一道工序施工。
如经现场检查发现不合格监理工程师签发“不合格工程〞指承包整改整改后自检合格再报监理工程师复查。
〔2〕隐蔽工程检查验收的质量控制要点
1) 钢筋和模板制作完毕后监理工程师检查模板的尺寸标高平整度垂直度刚度拼缝等。
2) 钢筋隐蔽工程验收要点:
a〕纵向受力钢筋的品种、规格、数量、位置等;
b〕钢筋的连接方式、接头位置、接头数量、接头面积百分率等;
c〕箍筋、横向钢筋的品种、规格、数量、间距等;
d〕预埋件的规格、数量、位置等。
e) 其它相关的分部分项工程在构造体中的预留预埋是否到达设计要求〔如给排水预埋套强、弱电穿线避雷接地电阻的摇测设备吊装预留孔等〕。
7.3工序交接验收
工序是指作业活动中一种必要的技术停顿作业方式的转换及作业活动效果的中间确认。上道工序应满足下道工序的施工条件和要求。对相关专业工序之间也是如此。通过工序间的交接验收使各工序间和相关专业工程之间形成一个有机整体。
在实际监理过程中由于工程工程的详细情况可能会产生监理工作内容的增减或工作程序颠倒的现象但无出现何种变化都必须坚持监理工作“先审核后施行先验收后施工〔下道工序〕〞的根本原那么。
7.4现浇钢筋混凝土及钢筋混凝土施工
〔1〕现浇钢筋混凝土工程质量控制目的:验收合格;
〔2〕施工质量的预控和现场监控根据钢筋混凝土施工监理总流程实行关键工艺、重点部位监理确认。〔见图〕
〔3〕施工、监理总流程框图说明:
1〕监理流程:
巡视:表示监理人员随机现场监控的工程。
监控:是现场监理人员必须按时到位监控的工程需作好记录。
确认:是关键工艺、重点部位的监理现场监理人员必须到位预控监测、监检或复检、检验工程并在质检单上签字确认。凡签证认可的工艺工序未经现场监理认可施工不得转入下道工序。
2〕监理流程与施工流程图中的连接符:
:需施工方按时监理人员到位监理;
:表示监理人员在质检单或隐蔽记录上签字认可前方可转入下道工序施工;
:表示监理人员如无异议施工方无需监理方就可转入下道工序;假设监理人员认为施工不合格、不合理监理人员必须及时口头或书面施工方施工方须按监理处理。祥见流程图
7.5检验批、分项工程的验收
检验批〔分项〕完成后承包首先应自行检查验收确保符合设计、相关验收的规定;然后向监理工程师提交申请由监理工程师组织组织施工工程专业技术负责人进展检查、确认、验收。
检验批质量验收包括两个方面的内容:①主控工程和一般工程的质量经抽样检验合格;②具有完好的施工操作根据、质量检查记录。
验收批的划分见下表
序
分部工程
分部〔或子分部〕中分项工程的检验批划分的规定
检验批合格条件的规定
1
地基与根底
1、有地下层的根底工程可按不同地下层划分检验批;
2、其他分部的分项工程可按统一分项工程划为一个检验批。
1、主控工程必须符合验收规定发现问题应立即处理直至符合要求;
2、一般工程应有80合格。
混凝土试件强度评定不合格或对试件的代表性有疑心时应采用钻芯取样检测结果符合设计要求可按合格验收。
2
主体构造
1、多层及高层建筑工程中主体分部的分项工程可按楼层或施工段来划分检验批;
2、单层建筑工程中的分项工程可变形缝等划分批。
同上
3
砼构造工程
各分项工程根据与施工方式相一致且便于控制施工质量的原那么按工作班、楼层、构造缝或施工段来划分假设干检验批。
1、主控工程的质量经抽样检验合格;
2.一般工程的质量经抽样检验合格;当采用计数检验时除有专门要求外一般工程的合格点率应到达80〔混凝土保护层为90〕检测点的实测数值到达规定。其余20按各专业施工质量验收规定不能大于150。
3.有完好的施工操作根据和质量验收记录。
质量控制资料反映了检验批从原材料到验收的各施工工序的操作根据、检查情况以及保证质量所必需的理制度等。对其完好性的检查实际是对过程控制确实认这是检验批合格的前提。所要检查的资料主要包括:
1〕图纸会审、设计变更、洽商记录;
2〕建筑材料、成品、半成品、建筑构配件、器具和设备的质量证明书及进场检〔试〕验;
3〕工程测量、放线记录;
4〕按专业质量验收规定的抽样检验;
5〕隐蔽工程检查记录;
6〕施工过程记录和施工过程检查记录;
7〕新材料、新工艺的施工记录;
8〕质量理材料和施工操作根据等。
预埋件和预留洞的允许偏向
项 目
允许偏向〔mm〕
预埋钢板中心线位置
3
预埋、预留孔中心线位置
3
插筋
中心线位置
5
外露长度
±10.0
预埋螺栓
中心线位置
2
外露长度
±10.0
预留洞
中心线位置
10
尺 寸
±10.0
柱:检查中心线位置是应沿纵、横向两个方向量测并取其中的较大值。
现浇构造模板安装的允许偏向及检验
项 目
允许偏向〔mm〕
检验
轴线位置
5
钢尺检查
底模上外表标高
±5
水准仪或拉线、钢尺检查
截面尺寸
基 础
±10
钢尺检查
柱、墙、梁
+4-5
钢尺检查
层高垂直度
不大于5cm
6
经纬仪或吊线、钢尺检查
大于5cm
8
经纬仪或吊线、钢尺检查
相邻两板外表上下差
2
钢尺检查
外表平整度
5
2m靠尺和塞尺检查
注:检查轴线位置时应沿纵、横两个方向量测并取其中的较大值。
钢筋加工的允许偏向
项 目
允许偏向〔mm〕
受力钢筋顺长度方向全长的净尺寸
