石灰土底基层(含改良土)施工.pdf

上传人:xrp****65 文档编号:5934691 上传时间:2024-11-23 格式:PDF 页数:5 大小:120.34KB 下载积分:10 金币
下载 相关 举报
石灰土底基层(含改良土)施工.pdf_第1页
第1页 / 共5页
石灰土底基层(含改良土)施工.pdf_第2页
第2页 / 共5页


点击查看更多>>
资源描述

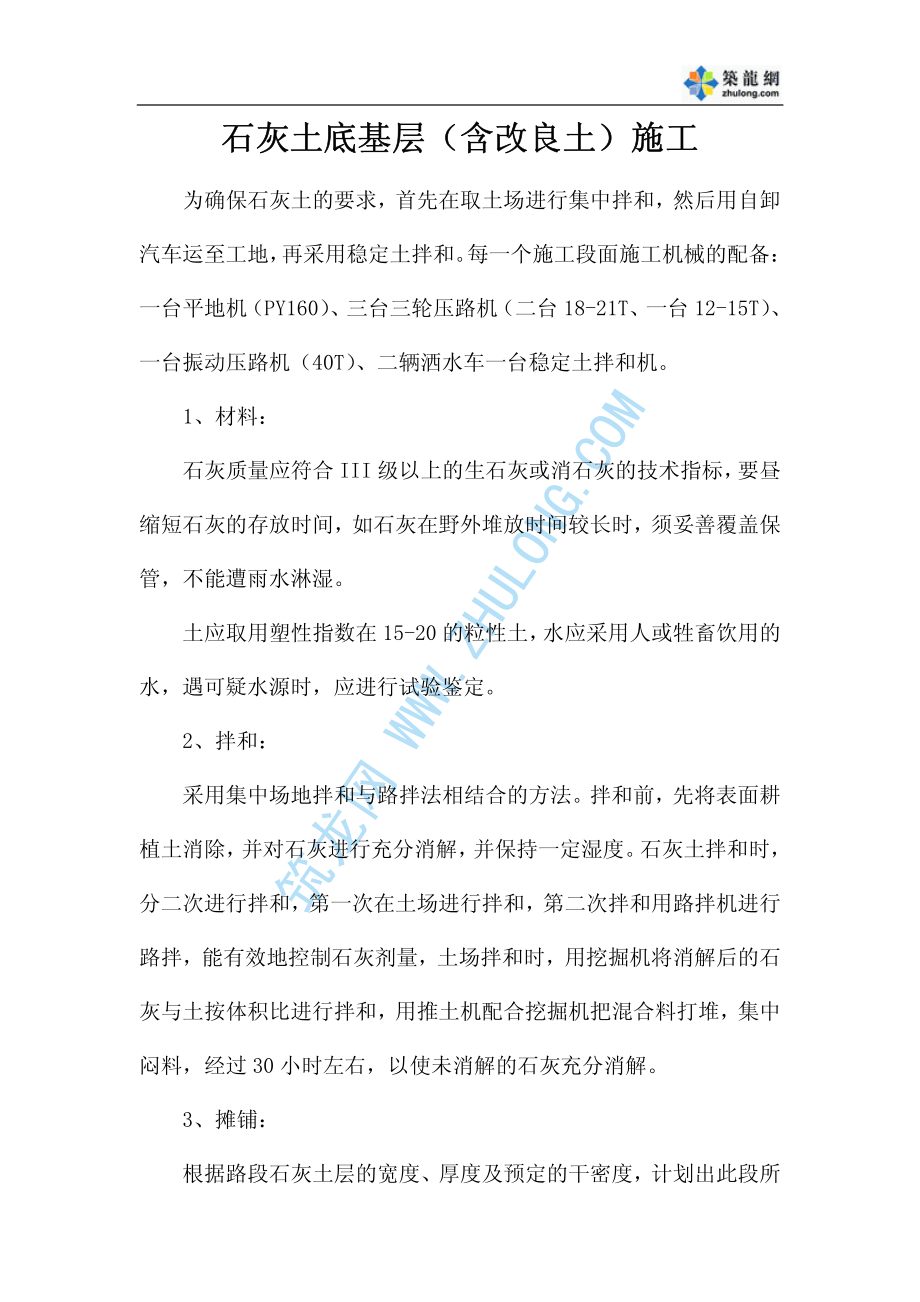

筑龙网 WWW.ZHULONG.COM 石灰土底基层(含改良土)施工石灰土底基层(含改良土)施工 为确保石灰土的要求,首先在取土场进行集中拌和,然后用自卸汽车运至工地,再采用稳定土拌和。每一个施工段面施工机械的配备:一台平地机(PY160)、三台三轮压路机(二台 18-21T、一台 12-15T)、一台振动压路机(40T)、二辆洒水车一台稳定土拌和机。1、材料:石灰质量应符合 III 级以上的生石灰或消石灰的技术指标,要昼缩短石灰的存放时间,如石灰在野外堆放时间较长时,须妥善覆盖保管,不能遭雨水淋湿。土应取用塑性指数在 15-20 的粒性土,水应采用人或牲畜饮用的水,遇可疑水源时,应进行试验鉴定。2、拌和:采用集中场地拌和与路拌法相结合的方法。拌和前,先将表面耕植土消除,并对石灰进行充分消解,并保持一定湿度。石灰土拌和时,分二次进行拌和,第一次在土场进行拌和,第二次拌和用路拌机进行路拌,能有效地控制石灰剂量,土场拌和时,用挖掘机将消解后的石灰与土按体积比进行拌和,用推土机配合挖掘机把混合料打堆,集中闷料,经过 30 小时左右,以使未消解的石灰充分消解。3、摊铺:根据路段石灰土层的宽度、厚度及预定的干密度,计划出此段所筑龙网 WWW.ZHULONG.COM 需要的石灰数量,然后根据灰土的含水量及所用运料车辆的吨位,计算每车料的堆放距离,用汽车将灰土按所计算的距离至路段上,用推土机配合平地机进行初平。在堆料前应先洒水,使下承层表面湿润,但不能过分潮湿而造成泥泞,应将两则路肩培好,路肩的压实厚度应与石灰土的压实厚度相同,在路肩上,每隔 10m,右左开挖临时泄水沟。根据石灰的厚度和预定的干密度及石灰剂量,计算出每一平方米石灰土需用的石灰重量,并计算出每车石灰的摊铺面积,计算出每车石灰的卸放位置,即纵向和横向间距。用平地机将石灰均匀地摊铺在预定近期度上,表面应没空白量测石灰的松铺厚度,根据石灰的含水量和松密度,校核石灰用量是否合适。用稳定土拌和机拌和,拌和深度应达到稳定层底,设置专人跟随拌和机,随时检查拌和深度并配合拌和机操作员调整拌和深度,严禁在拌和层底部留有“素土”夹层,拌和应略破坏(约 5cm 左右,不应过多)下承层的表面,以利上下层粘结,拌和须拌和二遍以上。拌和过程中,应及时检查含水量,用喷管式洒水车补充洒水,使石灰土的含水量等于或略大于最佳含水量(视土类而定,可大于 1%左右),洒水车不能在进行拌和的以及当天计划拌和的路段上“调头”和停留,以防局部水量过大,拌和机应昆跟在洒水车后面进行拌和,尤其在纵筑龙网 WWW.ZHULONG.COM 坡上的路段上应密配合,以减少水分流失。在洒水拌和过程中,用人工配合拣出超尺寸颗粒,消除粗细集料“窝”以及局部过分潮湿之外,拌和完成的标志是:混合料色泽一致,没有灰条、灰团和花面,没有粗细集料“窝”,且水分合适均匀。4、碾压:混合料拌和均匀后,先用平地机初步整平和定型,在直线段,平地机由两侧向路中心进行刮平。在平面线段,平地机由内侧向外侧进行刮平,再返回刮一遍,用振动压路机快速碾压 1-2 遍,以暴露潜在的不平整,再用平地机进行整型,并用振动压路机快速碾压 1-2 遍,对于局部低洼处,应用齿把将其表层 5cm 以上耙松,并用新拌的石灰混合料进行找补平整,再用平地机整型一次,并用新拌的石灰混合料进行找补平整,再用平地机整型一次,每次整型都应按照规定的坡度和路拱进行,并注意接缝处的平整,必须使接缝顺适平整。整型后,当混合料处于最佳含水量为1%时进行碾压,如表面水分不足,应适当洒水,先用振动压路机在路基全宽内进行碾压,再用三轮压路机或振动压路机在路基全宽内进行碾压,再用三轮压路机或振动压路机进行碾压。直线段由两侧路肩向路中心碾压,平曲线段由内侧路肩向外侧路肩进行碾压,碾压时后轮重叠 1/2 轮宽,碾压一直进行到所要求的密实度为止,同时表面无明显轮迹,压路机碾压时,头两遍以采用 1.5-1.7km/h 为宜,以后用 2.0-2.5km/h,路面两侧应筑龙网 WWW.ZHULONG.COM 多压 2-3 遍。碾压过程中,石灰土表面应始终保持湿润,如表面水份蒸发得快,应及时补洒少量的水,如有“弹簧”、松散、起皮等现象,应及时翻开重新拌和 2-3 遍。在碾压结束之前,用平地机再终平一交,使其纵向顺适,路拱和超高符合要求,终平应仔细进行,必要将局部高出部分刮除并扫出路外,对于局部低洼之处,不再进行找平,留待铺筑上层时处理。5、施工中注意问题:5.1 施工前要做好中央分隔带盲沟及横向排水管的埋设,做好雨水管的埋设,做好雨水井的初步砌筑;5.2 土颗粒尽可能粉碎;5.3 配料必须准确;5.4 严格掌握厚度及横坡度;5.5 在最佳含水量进行碾压;5.6 必须养生,并严禁重型车辆通行;5.7 注意纵横接缝的处理;5.8 石灰必须摊铺均匀。筑龙网 WWW.ZHULONG.COM 检测石灰等级 三级以上 检验素土含水量以及高于最佳含水量三个百分点整理及验收 路 基 测定灰土最大干密度 与最佳含水量 测设路中心线及边桩 划线并确定松铺厚度 素 土 挖运石灰的剂量 场集中拌和 闷料2至3天 装车运输到现场 路拌机粉碎拌和 检测含水量及灰剂量 人工辅助 洒水、翻晒、掺灰 石灰过筛 消解石灰控制含 水量闷料 3 至 5 天 轻型压路机稳压 一遍平地机整平 12 至 15 吨压路机 压 2 至 3 遍 振动压路机 复压 2 至 3 遍 检验高程及平整度 交通管制洒水 养护 3 至 7 天 测定密实度 合格 不合格石灰土底基层施工工艺流程图
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
