收藏 分销(赏)

某商业广场砌体工程技术交底1.doc

上传人:xrp****65 文档编号:5932393 上传时间:2024-11-23 格式:DOC 页数:8 大小:354KB 下载积分:10 金币
下载 相关 举报
某商业广场砌体工程技术交底1.doc_第1页
第1页 / 共8页
某商业广场砌体工程技术交底1.doc_第2页
第2页 / 共8页


点击查看更多>>
资源描述

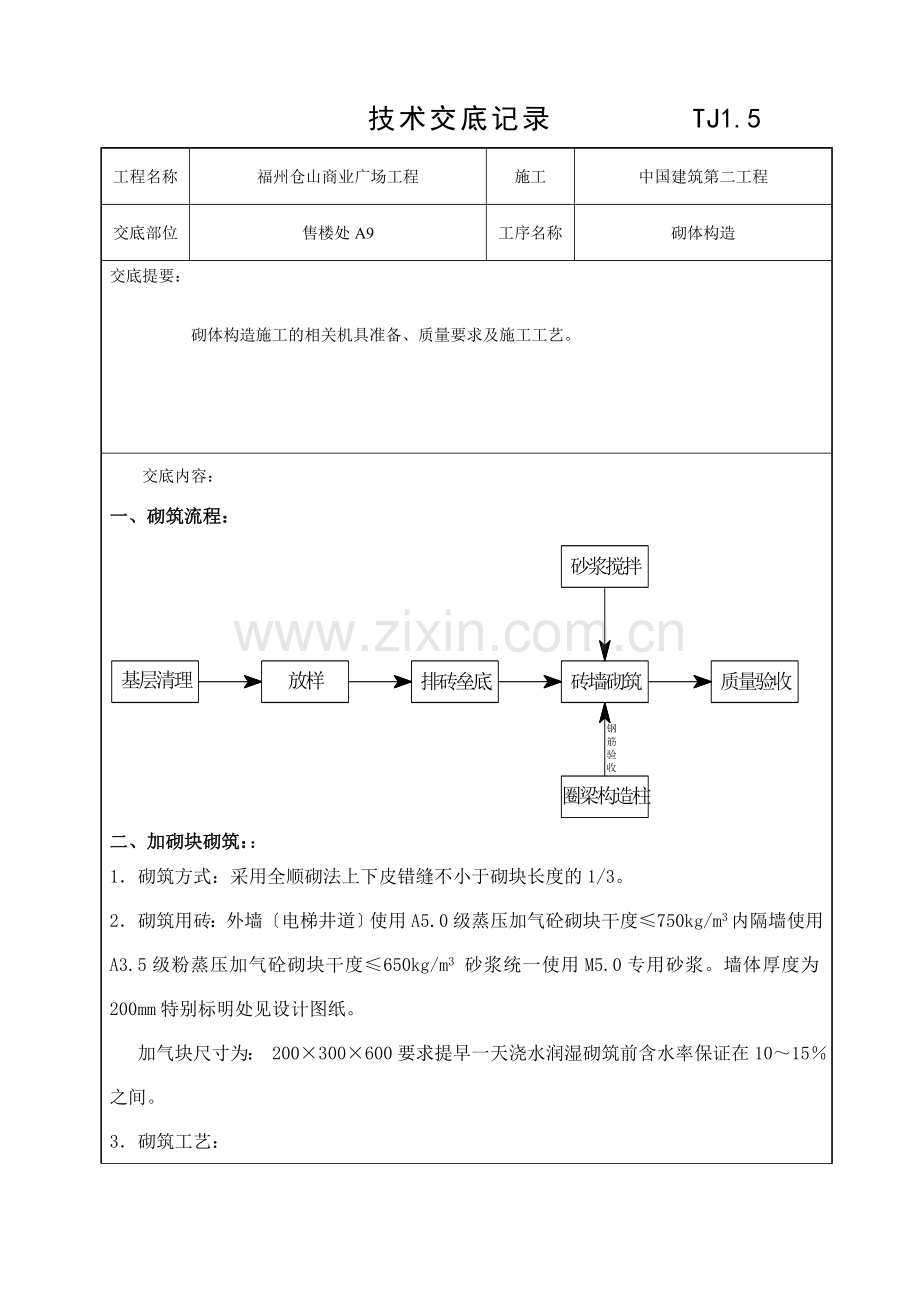

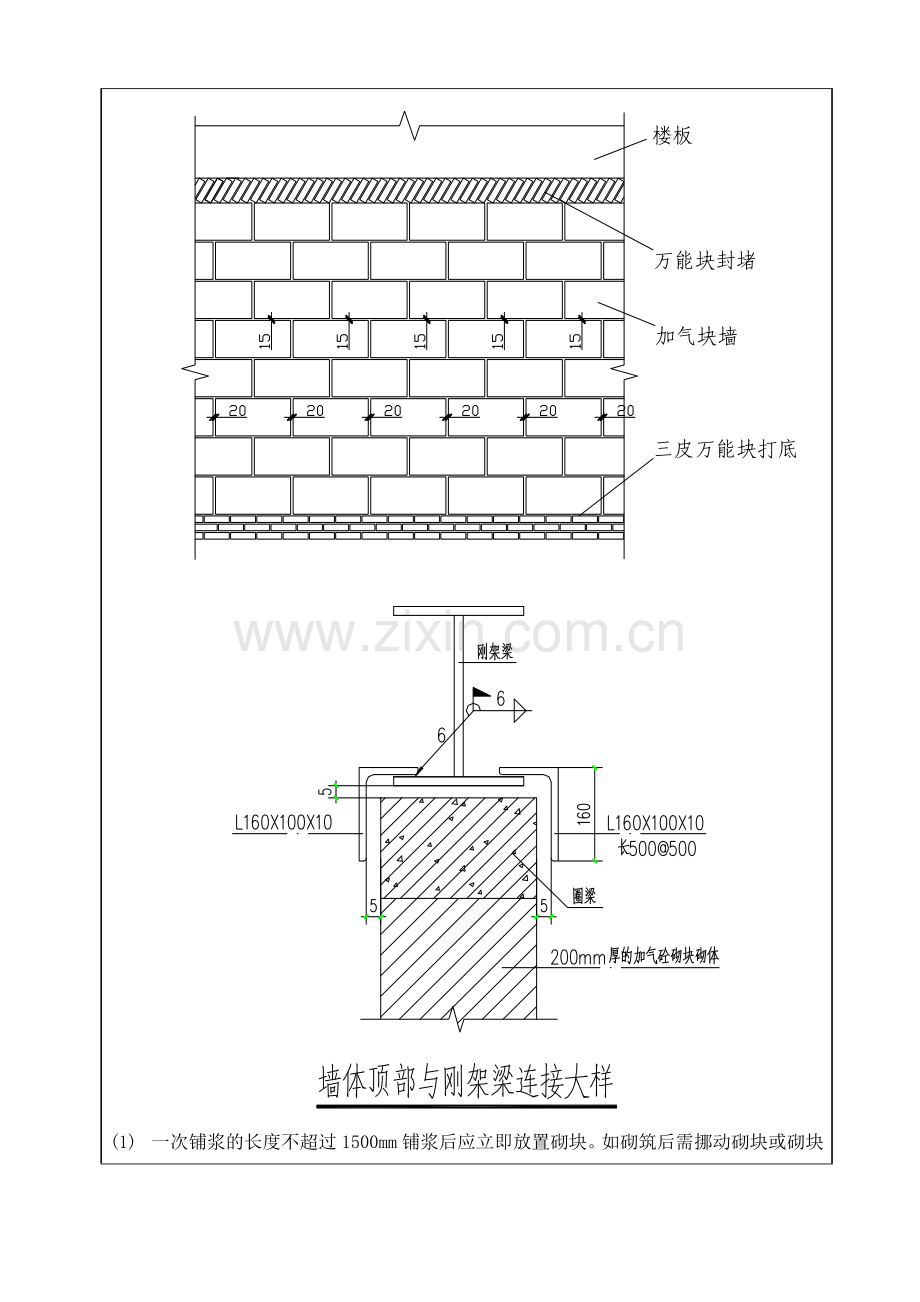

技术交底记录 TJ1.5 工程名称 福州仓山商业广场工程 施工 中国建筑第二工程 交底部位 售楼处A9 工序名称 砌体构造 交底提要: 砌体构造施工的相关机具准备、质量要求及施工工艺。 交底内容: 一、砌筑流程: 二、加砌块砌筑:: 1.砌筑方式:采用全顺砌法上下皮错缝不小于砌块长度的1/3。 2.砌筑用砖:外墙〔电梯井道〕使用A5.0级蒸压加气砼砌块干度≤750kg/m3内隔墙使用A3.5级粉蒸压加气砼砌块干度≤650kg/m3 砂浆统一使用M5.0专用砂浆。墙体厚度为200mm特别标明处见设计图纸。 加气块尺寸为: 200×300×600要求提早一天浇水润湿砌筑前含水率保证在10~15%之间。 3.砌筑工艺: (1) 一次铺浆的长度不超过1500mm铺浆后应立即放置砌块。如砌筑后需挪动砌块或砌块松动需铲除原有砂浆重新砌筑。 (2) 墙角处采用咬槎砌筑纵横交接处未咬槎时设拉结措施。 (3) 砌筑墙端时砌块必须与框架柱面靠紧填满砂浆墙拉结筋〔2A6@600〕采用焊接〔单面10d或双面5d〕在钢柱上并将拉结筋展平砌入程度灰缝中。 (4) 灰缝横平竖直竖缝20mm程度缝15mm。砂浆饱满、均匀实。砂浆饱满度:程度缝不低于90竖直缝采用加浆填灌法实度不小于80%。边砌边勾缝不得出现暗缝、透亮缝。 (5) 灰缝厚度均匀误差控制在±2mm。砌筑时随砌随吊随靠保证墙体垂直平整。 (6) 砌块切割必须用专用工具保证砌块观感不允许砸砖。 4. 顶部构造 墙体顶部预留150mm用万能块7日后〔750斜砌法〕砌筑空隙处用砂浆填塞实。 5. 施工缝留设 转角处、内外墙连接处同时砌筑当现场不能同日砌筑时留设斜茬斜茬程度不小于斜茬高度的2/3。如留斜槎确有困难,留直槎,但直槎必须做成凸凹槎,并加设拉结筋2 A6@600长度不小于1m〔两边各500mm〕钢筋末端设90°弯钩。 7.门窗洞口构造 门窗洞口两侧应留设预制混凝土块〔100×100×墙厚〕留设位置为地面起100mm过梁向下100mm中间均匀布置且混凝土块间距不大于1200mm。门、窗洞口留设见门窗表门窗预留洞从建筑装修完成面开场留设。如图: 8.砌筑过程中须考虑暖通专业风及暗装消火栓箱预留洞的留设。 三 砌筑考前须知: 1.变配电间、设备道井砌筑前先浇砼止水墩宽为墙宽-20mm高为200mm。 2.卫生间砌筑前先浇砼止水墩宽为墙宽-20mm高为200mm。 3.屋面以上墙体包括儿墙部位在无门处做翻边200高混凝土翻边,宽度为墙宽-50mm. 4.外墙窗台钢筋混凝土压梁做法按建筑说明。 5.构造柱: 混凝土标C20,构造柱平面布置见建筑图。构造柱截面尺寸及配筋见设计图纸说明。 构造柱与填充墙连接处插筋配筋为2φ6@600伸出长度为700两根插筋错开100左右以便于砌筑施工。 6.圈梁过梁:墙体高度超过4m时设置一道圈梁圈梁统一设置在门洞顶处;电梯井圈梁设置因与电梯厂家导轨支架节有关设置间距必须以电梯厂家提供的支架设置为准圈梁构造见下列图。 7.门、窗洞过梁设置要求见建筑设计说明。 8.墙拉筋:填充墙与框架柱连接处设拉结筋〔焊接〕。填充墙应沿框架柱全高设置墙身拉结筋2根6@600伸入墙内的长度700mm。 四 质量要求 1.砌块的品种、强度等级符合设计要求;砂浆必须实饱满;外墙转角处严禁留直槎其它临时连续处留槎做法必须符合规定。 2.砌体砂浆的横、竖缝应横平竖直厚薄均匀。 3.砌体上下错缝、窗间墙无通缝;接槎处砂浆应实横、竖缝平直每处接槎部位程度缝透亮缺陷不超过5个预埋拉结筋数量、长度均应符合设计及要求留置间距偏向不超过一皮砌块;构造柱留置正确大马牙槎先退后进上下顺直;残留砂浆清理干净。 4.加砌块墙上不得留脚手眼。 5.允许偏向工程 项次 工程 允许偏向mm 检验 1 轴线位移 10 用尺检查 垂直度 ≤3m 5 用2m托线板或吊线、尺检查 >3m 10 2 外表平整度 8 用2m靠尺和楔形塞尺检查 3 门窗洞口高、宽〔后塞洞〕 ±5 用尺检查 4 外墙上下窗口偏移 20 用经纬仪或吊线检查 5 构造柱垂直度 每层 10 用经纬仪、吊线和尺检查 全高 ≤10m 15 >10m 20 五 环境、成品保护措施 1.墙体砌筑时拉结筋、构造柱钢筋、各种预埋件、暖卫、电气线等在施工中要注意保护不得任意拆改或损坏。 2.砌筑用砂浆严禁直接堆放在楼面上下方必须有垫板。 3.在砂浆运送线路上要安排好清扫人员随时清扫遗撒的砂浆并在两边的墙柱角处钉护角条。 4.其余各工种施工时加强保护已砌好砖墙防止撞坏、弄脏。 5.构造柱浇筑完成后必须用水清理周边污染的墙面地面。 6.做到工完料尽场地清每天的作业施工面必须当日清理干净包括落地灰建筑垃圾等不用的砖块要码放整齐。 7.进步进料的自检减少砌体砌块的损坏对砖块合理使用废料二次利用减少建筑垃圾量。 8.砂浆搅拌场地必须设置沉淀池废水必须经过沉淀后排放。 六 平安措施 1.一切用电设备必须遵守?施工现场临时用电平安技术?。 2.工人进入施工现场前应进展岗位培训并对其作平安、技术交底方能上岗操作工人必须戴好平安帽穿好工作背心。 3.不得私自撤除防护如需撤除的应征得工程部现场负责人同意并应及时恢复。 4.砍砖时应面向内打且勿向外以防坠物伤人。 5.砌砖时门式架上所放砌块不得超过2层。 6.施工时在烟道口必须做好隔离防止坠物伤人。 7.使用塔吊进展运输时运输用吊笼必须定检查。 七 本钱控制措施 1, 工地施行限额领料制度控制材料使用。 2, 砂浆施行集中搅拌严格按照配合比配料。 3砌筑前试摆砖使用最优方案限度控制砍砖。 4墙体下部垫塑料布落地灰及时清收二次利用。 5砌体材料搬运轻拿轻放减少搬运中的损耗。 技术负责人 交底人 被交底人 注:本记录一式两份一份交承受交底人一份存档。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
