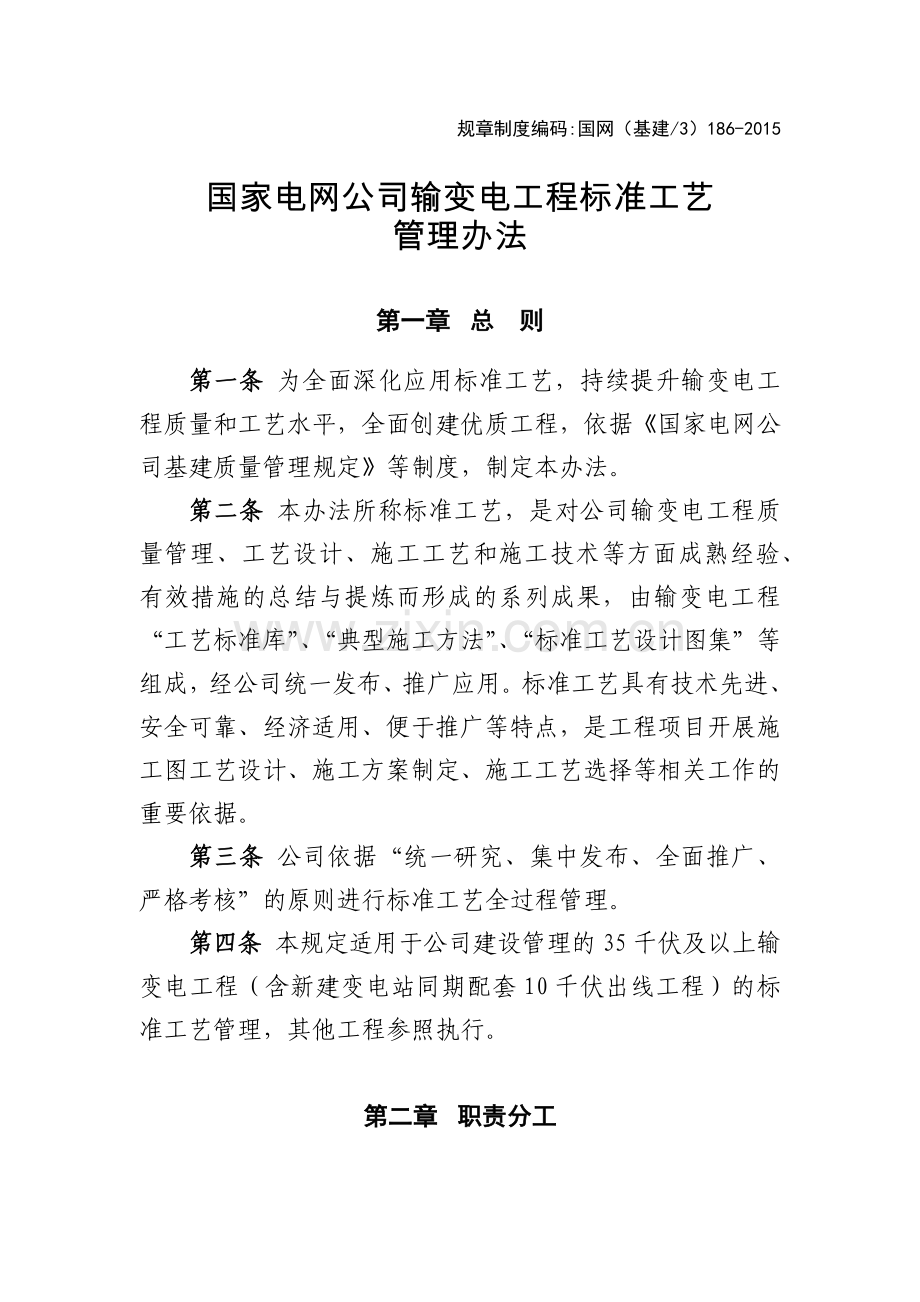

资源描述
规章制度编码:国网(基建/3)186-2015
国家电网公司输变电工程标准工艺
管理办法
第一章 总 则
第一条 为全面深化应用标准工艺,持续提升输变电工程质量和工艺水平,全面创建优质工程,依据《国家电网公司基建质量管理规定》等制度,制定本办法。
第二条 本办法所称标准工艺,是对公司输变电工程质量管理、工艺设计、施工工艺和施工技术等方面成熟经验、有效措施的总结与提炼而形成的系列成果,由输变电工程“工艺标准库”、“典型施工方法”、“标准工艺设计图集”等组成,经公司统一发布、推广应用。标准工艺具有技术先进、安全可靠、经济适用、便于推广等特点,是工程项目开展施工图工艺设计、施工方案制定、施工工艺选择等相关工作的重要依据。
第三条 公司依据“统一研究、集中发布、全面推广、严格考核”的原则进行标准工艺全过程管理。
第四条 本规定适用于公司建设管理的35千伏及以上输变电工程(含新建变电站同期配套10千伏出线工程)的标准工艺管理,其他工程参照执行。
第二章 职责分工
第五条 国网基建部管理职责
(一)负责公司系统输变电工程标准工艺的归口管理。
(二)负责组织开展标准工艺的深化研究、成果发布。
(三)指导标准工艺应用与实施工作。对省公司级单位标准工艺的应用管理情况进行检查、评价、考核。
(四)负责组织标准工艺应用培训,组织召开标准工艺研究与应用现场交流会,总结、推广工作经验。
第六条 省公司级单位(包括省(直辖市、自治区)电力公司和公司直属建设公司,以下同)基建管理部门管理职责
(一)负责所辖区域标准工艺应用管理工作。
(二)在年度质量管理策划方案中编制标准工艺应用专篇,明确标准工艺管理目标及措施。
(三)负责对建设管理单位(负责具体工程项目建设管理的省公司级单位、地市供电企业、县供电企业,以下同)标准工艺实施管理的督导、检查、考核工作,负责组织在本单位投资或建设管理的输变电工程中全面应用标准工艺。
(四)负责组织标准工艺应用培训,组织召开标准工艺研究与应用现场交流会,总结、推广工作经验。
(五)负责标准工艺研究项目的初审和申报,以及标准工艺更新建议的汇总、审核、上报。
(六)负责组织标准工艺研究成果的初审、上报。
(七)开展本单位标准工艺应用管理工作的自评价。
第七条 建设管理单位(业主项目部)管理职责
(一)负责标准工艺实施的管理工作,在工程合同中明确标准工艺实施的的目标、具体要求及奖惩条款。
(二)明确标准工艺应用计划、管理目标及管理措施,审批参建单位标准工艺实施的策划文件。
(三)组织标准工艺实施的宣贯、培训和经验交流。
(四)组织设计、监理、施工项目部开展工程项目标准工艺实施情况的检查、验收、评价、考核。
第八条 设计单位责任
(一)开展项目标准工艺设计应用策划,开展设计技术创新,在初步设计和施工图阶段全面采用“标准工艺设计图集”,推广新技术、新工艺、新流程、新装备、新材料(以下简称“五新”)的应用。
(二)负责组织对设计人员标准工艺的宣贯和培训。
(三)负责在设计文件中落实标准工艺应用要求。
(四)负责标准工艺应用的专项设计交底。
第九条 施工单位(施工项目部)责任
(一)开展标准工艺施工策划,负责工程项目标准工艺的具体实施,并对实施效果负责。
(二)负责标准工艺的培训、技术交底、实施检查和影像资料采集。
(三)在分包合同中明确标准工艺的实施要求。严控分包工程标准工艺应用质量。
(四)参与标准工艺的研究或补充完善工作。
第十条 监理单位(监理项目部)责任
(一)开展标准工艺监理策划。
(二)负责组织对监理人员标准工艺的宣贯和培训。
(三)审核施工项目部标准工艺实施策划文件。
(四)检查和验收标准工艺实施情况。
第三章 研究与成果管理
第十一条 公司统一组织标准工艺研究工作,不断丰富和完善标准工艺,保持标准工艺的先进性、科学性、适用性和良好的示范作用(研究流程见附件1)。
第十二条 标准工艺研究主要方向
(一)结合“五新”应用及解决工程建设中的技术难题,开展技术创新,形成新的施工工艺。
(二)总结工程实践经验,形成实用性强、广泛适用的先进施工工艺。
(三)为消除工程质量通病,通过技术攻关,形成有效的施工工艺。
(四)分析产生质量问题的原因,在工艺方面研究提出改进措施,形成新的施工工艺。
第十三条 每年1月10日前,省公司级单位提交研究项目的申请(样表见附件3)。公司根据标准工艺建设总体规划,结合工程实际需求,确定标准工艺研究任务,下达本年度依托工程标准工艺研究计划和项目清单。
第十四条 省公司级单位依托在建工程项目组织开展标准工艺的研究工作,并按下达的研究计划上报标准工艺研究成果(样表见附件4), 标准工艺研究成果编制内容要求见附件10。
第十五条 标准工艺研究成果形成后,实施单位填写标准工艺研究成果申报表,由建设管理单位上报,省公司级单位组织初审后上报公司。
第十六条 公司成立评审组,对省公司级单位上报的标准工艺研究成果进行评审。
(一) 通过评审的研究成果纳入公司标准工艺成果系列,按规定程序发布、推广应用。
(二) 未通过评审的研究成果,评审组以书面形式反馈评审意见。
(三)需补充完善的,由原编制单位补充完善后重新申报;需要在工程中进一步研究的,转入下年度继续完善。
第四章 应用与实施管理
第十七条 公司在输变电工程建设中全面推广应用标准工艺,施工图设计、施工作业应全面执行(应用流程见附件2)。
第十八条 通过开展质量管理流动红旗竞赛、标准工艺应用示范工地建设、召开质量管理现场会等活动,推广标准工艺应用经验,发挥先进项目示范引领作用,提升标准工艺应用水平。
第十九条 施工准备阶段工作内容。
(一)业主项目部在工程建设管理纲要中明确标准工艺实施的目标和要求,负责组织参建各方开展标准工艺实施策划。
(二)设计单位根据初步设计审查意见、业主项目部相关要求,全面开展标准工艺设计,确定工程采用的标准工艺项目,填写标准工艺应用统计表(附件5)。
1.在工程初步设计文件中明确标准工艺应用的要求。
2.在施工图设计中应用标准工艺,明确主要技术要求。
3.在施工图卷册总说明中,明确标准工艺应用清单,内容应包括标准工艺的名称、编号及应用数量;在施工图卷册说明中明确应用标准工艺的名称、部位。
4.开展施工图标准工艺应用的内部审查,重点审查各专业接口间的工艺配合;设计交底应涵盖标准工艺应用的相关内容。
(三)施工项目部在工程施工组织设计中编制标准工艺施工策划章节,落实业主项目部提出的标准工艺实施目标及要求,执行施工图工艺设计相关内容。
1.按专业明确实施标准工艺的名称、数量、工程部位等内容。
2.制定标准工艺实施的技术措施、控制要点。
3.策划标准工艺的实施效果和成品保护措施。
(四)监理项目部在工程监理规划中编制标准工艺监理策划章节,按照业主项目部提出的实施目标和要求,明确标准工艺实施的范围、关键环节,制定有针对性的控制措施。
第二十条 施工阶段的工作内容。
(一)业主项目部负责标准工艺应用管理工作。
1.组织参建单位开展标准工艺宣贯和培训。
2.施工图会检时,组织审查标准工艺设计。
3.组织对标准工艺实体样板进行检查、验收。
4.在工程检查、中间验收等环节,检查标准工艺实施情况。
5.组织召开标准工艺实施分析会,完善措施、交流工作经验。
(二)设计单位参加标准工艺实施分析会,对标准工艺设计进行交底,及时解决标准工艺实施过程中相关问题。
(三)施工项目部负责标准工艺实施工作。
1.将标准工艺作为施工图内部会检内容进行审查,提出书面意见。
2.在施工方案等施工文件中,明确标准工艺实施流程和操作要点。
3.根据施工作业内容开展标准工艺培训和交底。
4.制作标准工艺样板,经业主和监理项目部验收确认后组织实施。
5.标准工艺实施完成并自检合格后,报监理项目部验收,并留存数码照片。
6.参加标准工艺实施分析会,制定并落实改进工作的措施。
(四)监理项目部负责标准工艺实施过程管理工作。
1.对施工图中采用的标准工艺组织内部会检,提出书面意见。
2.参加标准工艺样板验收并形成记录。
3.对标准工艺的实施效果进行控制和验收。
4.主持标准工艺实施分析会,及时纠偏,跟踪整改。
5. 对输变电工程标准工艺应用率及应用效果评分表进行审核。
第二十一条 竣工验收阶段工作内容
(一)建设管理单位(部门)结合工程竣工预验收对标准工艺应用工作进行评价。
(二)参建单位在工程总结中对标准工艺实施工作进行总结。
第五章 评价与考核
第二十二条 标准工艺研究考核采用与标准工艺研究成果评审同步打分的方式进行,评审标准见附件9。各省公司级单位年度标准工艺研究得分率按以下方式计算:
其中:
i=1…6,分别表示施工工艺示范手册、施工工艺示范光盘、工艺标准库、典型施工方法、典型施工方法演示光盘、标准工艺设计图集6类标准工艺成果。
j=1…n,表示某单位一年内研究的各类工艺成果的项数。
Ki表示每类标准工艺研究的得分权重系数,其中,k1、k2、k3、k4、k5、k6为各类评价权重系数,分别按1.0、1.0、0.2、0.8、1.0、0.25取值,公司进行动态调整。
Pij表示第i类第j项标准工艺研究成果的评分。
第二十三条 标准工艺应用评价与考核内容主要包括标准工艺的管理工作评价、应用率及应用效果。
标准工艺应用得分率=管理工作评价得分率×k1+标准工艺应用率×k2+标准工艺应用效果得分率×k3
其中,k1、k2、k3为各类评价权重系数,分别按0.15,0.25,0.6取值,公司进行动态调整。
(一)管理工作评价得分率用于考核工程标准工艺管理工作。按附件6的要求对业主项目部、设计单位、施工项目部、监理项目部标准工艺管理工作进行评分,业主项目部、设计单位、施工项目部、监理项目部的合计得分与总分的比值为该工程的管理工作评价得分率。
(二)标准工艺应用率是指该工程已实施的标准工艺数量占应该采用标准工艺数量的百分比,按附件5计算。
(三)标准工艺应用效果得分率是指工程的实体工艺与“工艺标准库”要求的符合程度。评价时对工程考核范围内的标准工艺按照附件11所列评分标准进行评分,所有评分项目的实际得分率的算术平均值为该工程的标准工艺应用效果得分率。
(四)输变电工程标准工艺管理工作评价表、标准工艺应用效果考核评分表实行动态管理,公司根据实际情况动态调整。
第二十四条 工程竣工预验收时,建设管理单位(部门)组织业主、施工、监理项目部,以及设计单位对标准工艺应用情况进行评价。
(一)按附件6所列全部项目对标准工艺应用管理工作进行评价,按附件11对工程所有应采用的标准工艺进行考核。
(二)填写输变电工程标准工艺管理及实施效果评价表(附件7),完成依托本工程开展的标准工艺研究项目,加2%。
第二十五条 优质工程复检时,省公司级单位对项目标准工艺应用得分率进行复核,计算各参建单位的标准工艺应用得分率。
(一)标准工艺管理工作评价,按附件6所列项目抽查考核,抽查比例不小于50%;对工程采用的标准工艺应用效果进行抽查考核,抽查比例不小于80%。
(二)省公司级单位完成同批工程的标准工艺应用得分率复核后,填写 标准工艺应用(实施)管理工作自评价汇总表(附件8),与当期优质工程申报材料一起上报公司。
(三)建设管理单位当期所有复核项目标准工艺应用得分率的算术平均值,即为该单位当期的标准工艺应用得分率。
第二十六条 优质工程核检时,公司同步对各省公司级单位的标准工艺应用得分率进行复核。
(一)标准工艺管理工作评价,按附件6所列项目抽查考核,抽查比例不小于30%;对工程采用的标准工艺应用效果进行抽查考核,抽查比例不小于30%。
(二)所有核检项目的标准工艺应用得分率的算术平均值为该单位当期的标准工艺应用得分率。
第二十七条 公司、省公司级单位、建设管理单位在项目管理流动红旗竞赛、交叉互查、飞行检查等检查中发现的问题纳入标准工艺应用考核。
第二十八条 公司、省公司级单位依据核定后的标准工艺应用得分率,对省公司级单位、建设管理单位的标准工艺应用管理工作进行考核。建设管理单位(部门)依据合同约定及标准工艺实施评价结果给予其他参建单位奖惩。
第六章 附则
第二十九条 本办法由国网基建部负责解释并监督执行。
第三十条 本办法自发布之日起施行,原《国家电网公司输变电工程标准工艺管理办法》(国家电网企管〔2014〕140号之国网(基建/3)186-2014)同时废止。
附件:
1. 国家电网公司输变电工程标准工艺研究流程图
2. 国家电网公司输变电工程标准工艺应用流程图
3. 输变电工程标准工艺研究项目申请表
4. 国家电网公司输变电工程标准工艺研究成果申报表
5. 输变电工程标准工艺应用(实施)统计表
6. 输变电工程标准工艺管理工作评价表
7. 输变电工程标准工艺管理及实施效果评价表
8. 年度标准工艺应用(实施)管理工作自评价表
9. 年度标准工艺研究项目评审考核表
10. 标准工艺研究成果编制大纲
11.标准工艺应用效果考核评分表
附件 1 标准工艺研究流程图
附件 2 标准工艺应用流程图
附件 3
输变电工程标准工艺研究项目申请表
单位名称:(省公司级单位) 填表时间: 年 月 日
申请单位
施工(标准)工艺名称
实施单位
类别
工艺标准库 □
典型施工方法 □
标准工艺设计图集 □
通讯地址(牵头单位)
邮编
联系人
电话
主要研究人员
依托工程名称/时间
内容简述:
省公司级单位意见:
基建管理部门负责人:
年 月 日
注:1.“立项单位”栏填写建设管理单位或省公司级单位直属施工单位。
2.实施单位原则不超过三家;主要研究人员数量不超过5人。
3. 标准工艺研究是指开展施工工艺创新研究或对现有标准工艺单元的完善。
附件 4
国家电网公司输变电工程标准工艺
研究成果申报表
( 年度)
标准工艺名称
申报单位(章)
推荐单位(章)
申报时间
填报说明
1. “申报单位”栏:本标准工艺的主要完成单位。
2. “主要完成单位”栏:最多填写3家单位,并应当与“主要完成单位意见”栏中的签章一致。
3. “通讯地址”及“联系人”:指主申报单位的地址和联系人。
4. “主要完成人”栏:最多填写5人。
5.“原标准工艺名称、编号及版本号”栏为 “复审项目” 填写, 新报项目不填此栏。“复审项目” 指该标准工艺原编制单位为保持标准工艺的先进性和实用性进行了及时修正的标准工艺。
6.“应用关键技术名称、组织审定的单位和时间,关键技术获科技成果奖励的情况”栏,申报“典型施工方法”时此栏必须填写。
7.“跨年度申报或再申报原因”栏应符合正文第十八条要求,新报项目不填此栏。
8.本表为 “工艺标准库”、“典型施工方法”、 “标准工艺设计图集”研究成果的通用申报表,可根据情况选择填写。
9.本表一式三份,并附电子文档。
10.申报表应附以下材料:研究成果报批稿, 如采用新技术、新设备、新材料,应附相关证明文件,如有专利权,附专利证书复印件 。
标准工艺名称
类别
研究批准文号
下达时间
主要完成单位
1.
2.
3.
通讯地址
邮编
联系人
电话
主要完成人
姓名
职务
职称
工作单位
标准工艺应用的工程名称及时间
1.
2.
3.
跨年度申报或再申报原因
(非跨年度申报不填)
应用关键技术名称、组织审定的单位和时间,关键技术获科技成果奖励的情况
原标准工艺名称、编号及版本号
标准工艺内容简述(标准工艺研究成果作为附件):
主要完成单位意见:
第一完成单位(签章)
年 月 日
第二完成单位(签章)
年 月 日
第三完成单位(签章)
年 月 日
省公司级单位审查及推荐意见(如标准工艺研究工程实例少于2 项,则须对该工艺关键技术可靠性、成熟性等提出意见):
(签 章)
年 月 日
附件5
输变电工程标准工艺应用统计表
(输变电工程标准工艺应用率及应用效果评分表)
工程名称: 时间: 年 月 日
建设单位
设计单位
监理单位
施工单位
标准工艺应采用数量
标准工艺已应用数量
序号
工艺编号
工艺名称
是否应用
应用效果应得分
应用效果实得分
1
100
2
100
…
…
…
…
…
…
合计
应用率
应用效果得分率
注:1.在初步设计审查完成后,施工图设计开始前由设计单位填写序号、工艺编号、工艺名称。
2. 工程竣工预验收时,建设管理单位(部门)组织评价并填写是否应用、应用效果得分率。
3.应用效果得分按100分计,应用效果实得分按照附件11标准工艺应用效果考核评分表进行评分,应采用而未采用的标准工艺项目,应用效果实得分为0分。
4. 标准工艺应用率=标准工艺已应用数量/标准工艺应采用数量×100%;应用效果得分率=应用效果实得分合计/(100×应采用的标准工艺数量)×100%.
附件 6
输变电工程“标准工艺”管理工作评价表
工程名称:
考核项目
评 分 标 准
扣分及原因
业主项目部
(20分)
在设计、监理和施工合同文件中,未明确“标准工艺”应用及奖惩要求,每份扣1分(最多扣2分)。
未在工程建设策划文件中编制“标准工艺”策划章节、明确“标准工艺”实施的目标和要求,扣2分,针对性差扣1分。
在工程开工前未审批参建单位标准工艺实施策划文件,每份扣1分(最多扣2分)。
未组织参建项目部开展“标准工艺”的培训和交流,扣2分。
施工图会检未检查“标准工艺”设计,施工图纸会检纪要无相关内容扣2分,针对性差扣1分。
未组织对“标准工艺”实体样板进行检查、验收,扣4分,每缺一次扣1分(最多扣2分)。
工程检查、中间验收等环节,无“标准工艺”实施情况检查内容,扣2分,针对性差、流于形式扣1分。
是否组织召开实施分析会,交流经验,未召开扣2分。
未在工作总结中对“标准工艺”的实施效果进行总结,扣2分,针对性差,扣1分。
设计单位
(25分)
未在策划文件中编制“标准工艺”设计策划、响应业主项目部“标准工艺”实施目标和要求。未编写或未响应扣2分,针对性差扣1分。
未组织设计人员进行“标准工艺”宣贯和培训,扣1分。
施工图纸未采用“标准工艺设计图集”,扣3分,每缺1项扣1分(最多扣2分)。未进行专项交底,扣3分,每缺1项扣1分(最多扣2分)。
初步设计文件中未明确“标准工艺”工艺单元的应用内容或要求,扣2分;概算中未计列相关费用,每缺1项扣1分(最)多扣2分。
在施工图卷册说明中是否明确采用“标准工艺”的名称、部位,每缺1项扣1分(最多扣3分)。
在施工图卷册总说明中,有无对“标准工艺”应用情况列表汇总,内容包括名称、编号及采用数量,未统计扣2分,不规范扣1分。
是否对施工图采用的 “标准工艺设计图集”进行交底,未交底扣3分,每缺一项扣1分(最多扣2分)。
未参加“标准工艺”实施分析会,每缺一次扣1分(最多扣2分)。
未在工作总结中对“标准工艺”的实施效果进行总结,扣2分,针对性差,扣1分。
监理项目部
(25分)
未编制“标准工艺”实施控制策划章节,扣4分;“标准工艺”实施的范围、关键环节不明确,扣1分,控制措施不完整、针对性差扣1分。
未审核设计、施工项目部“标准工艺”实施策划文件,每缺一项扣1分(最多扣2分)。
未组织对监理人员开展“标准工艺”宣贯和培训,扣2分;内容不完整,扣1分。
施工图会检纪要中无“标准工艺”会检意见,扣4分,每缺一项扣1分(最多扣3分)。
对“标准工艺”的实施效果进行控制和验收,无记录扣3分,记录不规范扣1分(最多扣2分)
主持业主项目部组织的“标准工艺”样板验收,并形成验收记录,没有参加扣4分;每缺一次记录扣1分,(最多扣3分)。
对“标准工艺”实施分析会提出的纠偏问题跟踪整改,查记录,每缺一项扣1分(最多扣4分)。
未在工作总结中对“标准工艺”的实施效果进行总结,扣2分,针对性差扣1分。
施工项目部
(30分)
未编制“标准工艺”实施策划章节,扣5分。未按照专业明确实施“标准工艺”的名称和数量扣2分,缺项扣1分;“标准工艺”实施的技术措施和控制要点针对性差扣2分,每缺1项扣1分(最多扣2分);。
在分包合同中未明确“标准工艺”实施要求,扣2分,针对性差扣1分。
未组织开展“标准工艺”宣贯和培训或无记录,扣2分,内容不完整扣1分。
未组织对施工图中采用的“标准工艺”组织内部会检,形成书面意见,扣2分;针对性不强,扣1分。
施工方案、作业指导书等技术文件中,未明确“标准工艺”实施流程和操作要点,每缺1项扣1分(最多扣3分)。
未制作“标准工艺”样板或无自评记录,每缺一次扣1分(最多扣3分)。
未针对“标准工艺”实施内容及控制要点进行技术交底或无记录,每缺一项扣0.5分(最多扣3分)。
未进行“标准工艺”实施情况自检,报监理项目部验收,每缺一次扣1分(最多扣3分)。
未采集标准工艺应用数码照片,扣3分,每缺一项扣0.5分(最多扣2分)。
未参加“标准工艺”实施分析会,扣2分;未进行分析、纠偏和跟踪整改,每一次扣0.5分(最多扣1分)。
未在工程总结对“标准工艺”实施效果进行总结,扣2分,针对性差扣1分。
总分
实得分
得分率
(建设管理单位)检查组成员(签字):
附件 7
输变电工程标准工艺管理及实施效果评价表
工程名称: 评价时间: 年 月 日
监理单位
设计单位
施工单位
“工艺标准库”工艺应用数量
序号
评价项目
得分率
A
管理工作得分率
B
标准工艺应用率
C
标准工艺实施效果得分率
评价得分率
A×0.15+B×0.25+C×0.6
加分项目
实际加分
1.已完成依托本工程开展的标准工艺研究项目,加2%
总体评价:
总体评价得分率
评价人员签字:
注:1.此表由建设管理单位填写。
附件 8
( )年度标准工艺应用(实施)管理工作自评价汇总表
单位名称: 评价时间: 年 月 日
序号
工程名称
标准工艺应用率
标准工艺应用得分率
标准工艺应用(实施)管理情况:
1. 管理目标完成情况
2. 采取的主要管理措施、经验及亮点
3. 研究项目申请及承担研究项目情况
4. 综合评价
投产工程数量
单位标准工艺应用率
单位标准工艺应用得分率
注:此表为建设管理单位标准工艺实施管理工作及省公司级单位标准工艺应用管理工作自评价用表。建设管理单位在考核期内随优质工程自检结果同步报送省公司级单位;省公司级单位随每批优质工程申报同步上报公司基建部。
附件 9
( )年度标准工艺研究项目评分标准表
研究项目名称: 考核时间: 年 月 日
考核项目
评 分 标 准
扣分及原因
成果的正确性(70分)
符合性。主要内容符合课题要求(15分)。
原理科学性。符合现行规程规范(15分)
流程合理性。流程清晰、合理(10分)
应用广泛性。适用性强、便于推广(10分)
成熟先进性。技术成熟、先进,结果可靠(10分)
节能减排合规性。符合国家节能减排政策(5分)
应用实例不少于2项(5分)
资料的规范性(20分)
申报资料完整性。资料齐全、完整,规范(7分)
文本结构逻辑性。逻辑性强,结构符合要求(8分)
引用图片(视频)清晰,数量符合要求,无明显违反安全文明施工要求。每一处扣1分,总计5分。
提交的及时性(10分)
成果提交时间满足计划要求(10分,每延期1周扣2分,扣完10分为止)
评分
标准工艺研究成果的评价得分
总分
100分
实得分
得分率
结论: 通过⃞ 补充完善⃞ 未通过⃞
考核专家签字:
注:1.此表为年度标准工艺研究项目评审考核用表。由公司评审组在评审时填写,评审完成后报公司基建部。
2.按照第十六条规定,评审结果分通过\补充完善\未通过三种,未通过评审的项目,项目研究评分不超过50分;进行补充完善的研究项目,得分不超过80分。
3.全部项目的评分汇总及最终考核得分按照下式计算:
其中:
i=1…6,分别表示施工工艺示范手册、施工工艺示范光盘、工艺标准库、典型施工方法、典型施工方法演示光盘、标准工艺设计图集6类标准工艺成果。
j=1…n,表示某单位一年内研究的各类工艺成果的项数。
附件 10
标准工艺研究成果编制大纲
一、“工艺标准库”研究成果
1.主要特点:概括阐述本工艺在技术创新、质量通病防治、工艺控制、应用效果和实用性上的特点或与现有标准工艺在工艺标准、质量通病防治、施工要点等方面进行比较,在工艺技术、施工周期、质量控制、安全、造价等技术经济效能等方面的先进性、科学性和适用性。
2.适用范围:适合采用本工艺标准的环境、区域、部位等。
3.工艺标准:本工艺的控制标准或与现有工艺标准的差异。
4.施工要点:阐述施工工艺的科学性、实用性,对原材料的要求,按照工艺形成的顺序简明扼要地叙述工艺在施工环节中的控制要点。
5.图片采集:反映关键操作要点的实物照片和工艺成果实物照片。
6.工程实例:说明本工艺研究应用的工程项目名称、地点、部位、应用数量、应用效果及存在的问题等,对“工艺标准”的合理性,以及工艺内容的完整性进行符合性论述。
二、“典型施工方法”研究成果
1.典型施工方法的形成原因和形成过程。形成过程要说明研究开发单位、关键技术(如有专利权,请注名专利号)审定结果、典型施工方法应用及有关获奖等情况。
2.典型施工方法特点:说明本典型施工方法在使用功能或施工方法上的特点,与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和创新性。
3.适用范围:适宜采用本典型施工方法的工程对象或工程部位。特殊典型施工方法还应规定最佳的技术经济条件。
4.工艺原理:阐述本典型施工方法工艺核心部分(关键技术) 应用的基本原理,并着重说明关键技术的理论基础,必要时应提供技术论证或鉴定报告。
5.施工工艺流程及操作要点:按照工艺发生的顺序或者事物发展的客观规律来编制工艺流程,并附以必要的图表和反映关键工艺流程及操作要点的实物照片;工艺流程要重点说明基本工艺过程,并说明工序间的衔接和相互之间的关系,以及本工艺的关键控制点。工艺流程宜采用流程图来描述,操作要点应简明扼要。
6.人员组织:说明本典型施工方法合理的人员配置、职责划分、岗位要求等。
7.材料与设备:说明采用本典型施工方法所使用的主要材料名称、规格、主要技术指标,以及主要施工机具、仪器、仪表的名称、型号、性能、能耗及数量。对新型材料还应提供相应的检验检测方法。
8.质量控制:说明本典型施工方法必须遵照执行的国家、行业及公司标准、规范名称和检验方法,指出本典型施工方法涉及的现行标准、规范中未规定的质量要求,列出关键部位、关键工序的质量要求,以及达到工程质量目标所采取的技术措施和管理方法等。
9.安全文明施工措施:说明本典型施工方法实施过程中,根据国家法规、行业标准及公司规定等,应遵守的安全文明施工标准和应采取的措施。
10.环保措施:指出本典型施工方法实施过程中,遵照执行的国家和地方(行业)有关环境保护法规中所要求的环保指标,以及必要的环保监测、环保措施和在文明施工中应注意的事项。
11.效益分析:从工程(消耗的物料、工时、造价等)实际效果,综合分析应用本典型施工方法所产生的经济、 环保、节能和社会效益(可与国内外类似施工方法的主要技术指标进行分析对比)。
12.应用实例:说明应用本典型施工方法的工程项目名称、地点、结构特点、开竣工日期、实物工作量、应用效果及存在的问题等,并提供该典型施工方法的先进性和实用性的相关证明材料。一项成熟的典型施工方法,一般至少应有两个工程应用实例。
13.演示光盘:结合工程实例,采用视频、动画、解说等表现手段,对本典型施工方法的主要特点、适用范围、工艺原理、工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析等进行系统全面的说明,要求画面清晰流畅、语言简洁明确。每个演示光盘的长度一般在20分钟左右。
14.按上述内容编写的典型施工方法,层次要分明,数据要可靠,用词应准确、规范,其深度应满足指导项目施工与管理的需要,做到相同作业条件和施工环境的项目可直接引用。
三、“标准工艺设计图集”研究成果
1.工艺设计特点:概括阐述本工艺设计对应的标准工艺在通用化、便利化、标准化等方面的特点,反映在工艺控制、质量通病防治等方面的优点,体现在技术应用、工厂化制作、施工控制、造价等方面的先进性、科学性和适用性。
2.适用范围:适合采用本“标准工艺设计图集”的环境、区域、部位等。
3.技术特性:关键材料的基本性能和技术指标,针对质量通病防治和工艺控制的技术措施。
4.图纸:体现本工艺设计标准化思路,关键部位和节点通过剖面图或节点图反映。
5.应用项目:说明本工艺设计标准图研究应用的工程项目名称、地点、部位、应用数量、应用效果及存在的问题等。
附件11-1
标准工艺应用效果考核评分表(变电站、换流站工程)
专业
编码
工艺名称
考核标准
扣分说明及扣分
实得分(100-扣分)
备注
土建
101010101
墙面抹灰
(1)抹灰墙面平整、色泽均匀、无空鼓、开裂、脱皮。每项2分,抽查3处,最多扣14分;(2)护角、孔洞、槽、盒周围的抹灰表面平整、方正。每项2分,最多扣6分;(3)垂直度偏差≤3mm。平整度偏差≤2mm。阴阳角方正偏差≤2mm。每项2分,最多扣12分;(4)分格条直线度偏差≤3mm。墙裙、勒角上口直线度≤3mm。每项2分,抽查3处,最多扣8分;
土建
101010102
内墙涂料墙面
(1)墙面平整光滑、棱角顺直。颜色均匀一致,无返碱、咬色,无流坠、疙瘩,无砂眼、刷纹。每项2分,抽查3处,最多扣18分;(2)垂直度偏差≤3mm。平整度偏差≤2mm。阴阳角方正偏差≤2mm。每项2分,抽查6处,最多扣12分;(3)分格条直线度偏差≤3mm。每项2分,抽查3处,最多扣6分;(4)涂料与埋件边缘清晰、整齐、不咬色。每项2分,抽查2处,最多扣4分。
土建
0101010103
内墙贴瓷砖墙面
(1)瓷砖套割吻合,边缘整齐。粘贴牢固,无空鼓,表面平整、洁净、色泽一致,无裂痕和缺损。每项2分,抽查1个房间,最多扣16分;(2)垂直度偏差≤2mm。平整度偏差≤1.5mm。接缝直线度偏差≤2mm。接缝高低差≤0.5mm。每项2分,最多扣12分;(3)不出现小于1/2非整砖的出现。每项2分,抽查1个房间,最多扣6分;(4)墙面砖与地面砖砖缝对缝。每项2分,抽查1个房间,最多扣6分;
土建
101010201
人造石或天然石材窗台
(1) 窗台板结构致密、表面光洁、拐角方正、抗老化、保色性能良好,不变形、无裂缝、无污染。每项2分,抽查3处,最多扣18分;(2) 平整度偏差≤0.5mm;两侧出墙面尺寸(15mm)偏差≤1mm。一处2分,最多扣6分;(3)窗台内高外底,符合要求。每项2分。抽查3榀,最多扣6分;(4)窗口密封胶宽窄均匀一致、无起皮裂缝、美观,每项2分。抽查3榀,最多扣10分。
土建
101010301
细石混凝土地面
(1)地面牢固,无空鼓、开裂,平整,无色差,无损伤。每项2分,抽查3处,最多扣18分;(2)地面平整度偏差≤3mm。每项2分,抽查3处,最多扣6分;(3)分格缝顺直偏差≤2mm。每项2分,抽查3处,最多扣6分;(3)分隔缝设置合理,填缝美观。每项2分,抽查3处,最多扣10分。
土建
101010302
贴通体砖地面
(1)地砖表面洁净,色泽一致,接缝平整,砖缝顺直,无空鼓,损坏。每项2分,抽查3处,最多扣12分;(2)排版合理,无小于1/2非整块砖出现。每项2分,抽查3处,最多扣6分;(3)平整度偏差≤2mm;缝格平直偏差≤3mm。接缝高低差≤0.5mm。每项2分,最多扣12分;(4)踢脚线缝与地缝对缝,踢脚线半嵌入正确,无空鼓,上沿磨角美观。每项2分,抽查3处,最多扣10分;
土建
101010303
防静电活动地板
(1) 面层排列整齐、表面洁净、色泽一致、接缝均匀、周边顺直。每项2分,抽查1个房间,最多扣10分;(2) 面层无裂纹、掉角和缺棱等缺陷,切割边不经处理不得镶补安装,并不得有局部膨胀变形。行走无响声、无晃动。每项2分,最多扣10分;(3) 支撑架螺栓紧固,缓冲垫放置平稳整齐,所有的支座柱和横梁构成框架一体,并与基层连接牢固,边块支撑齐全。每项2分,最多扣10分;(4)不得有小于1/2非整块板块出现,且应放在房间拐角部位。每项2分,最多扣10分。
土建
101010304
自流平地面
(1)自流平地面平整、洁净,色泽一致,无接茬痕迹,无空鼓、开裂。每项2分,抽查3处,最多扣20分;(2)与地面埋件、预留洞口处接缝顺直,收边整齐。每项2分,抽查3处,最多扣14分;(3)表面平整度偏差≤1mm。每项2分,抽查3处,最多扣6分;
土建
101010305
塑胶地面
(1)塑胶耐压耐磨、抗冲击、防火、延缓老化、遇水防滑、质感柔和、防污防腐、易于清洁和环保;每项2分,抽查3处,最多扣12分;(2)拼接无缝隙,无高低差。每项2分,抽查3处,最多扣10分; (3)地板粘贴牢固、不翘边、不脱胶、无溢胶。每项2分,最多扣10分; (4)平整度偏差≤2mm。缝格平直偏差≤2mm。每项2分,最多扣8分;
土建
101010306
耐磨地面
(1)地面平整,光洁,颜色一致,无裂纹、脱皮、麻面、起砂、凹坑、磕碰损伤。每项2分,抽查3处,最多扣14分;(2)分格缝设置合理。每项2分,抽查3处,最多扣6分; (3)表面平整度偏差≤2mm。缝格平直偏差≤2mm。每项2分,抽查3处,最多扣12分;(4)在墙、柱、设备基础等边缘设胀缝
展开阅读全文
