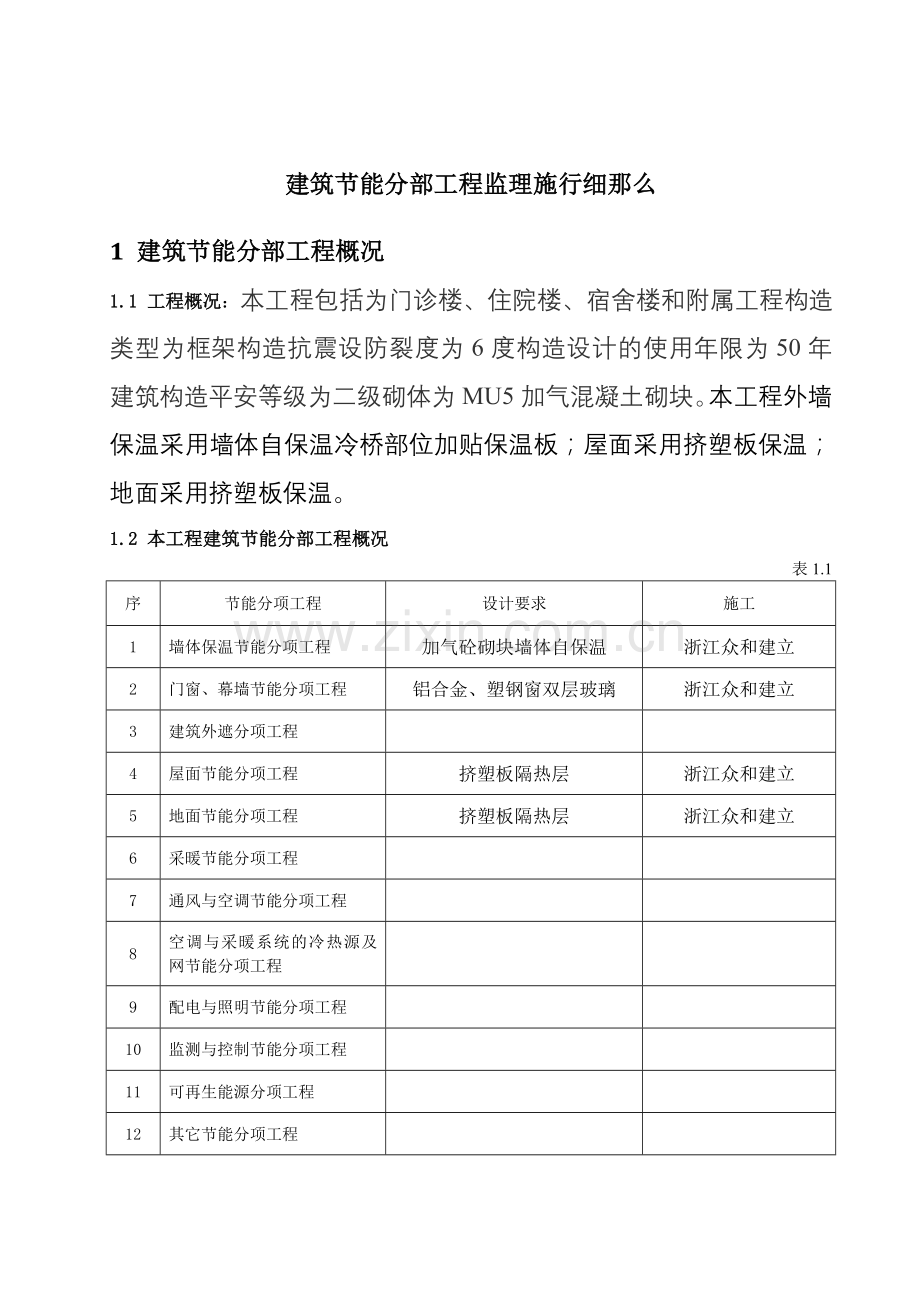

1、 B13响水中医院南迁工程监理施行细那么建筑节能分部工程内容提要:建筑节能分部工程概况本工程特点、难点监理工作根据监理组织机构监理工作流程监理工作控制要点及目的值监理工作及措施 工程监理机构章: 专业监理工程师: 总监理工程师: 日: 江苏住房和城乡建立监制二一年十二月建筑节能分部工程监理施行细那么1 建筑节能分部工程概况1.1 工程概况:本工程包括为门诊楼、住院楼、宿舍楼和附属工程构造类型为框架构造抗震设防裂度为6度构造设计的使用年限为50年建筑构造平安等级为二级砌体为MU5加气混凝土砌块。本工程外墙保温采用墙体自保温冷桥部位加贴保温板;屋面采用挤塑板保温;地面采用挤塑板保温。1.2 本工程
2、建筑节能分部工程概况表1.1序节能分项工程设计要求施工1墙体保温节能分项工程加气砼砌块墙体自保温浙江众和建立2门窗、幕墙节能分项工程铝合金、塑钢窗双层玻璃浙江众和建立3建筑外遮分项工程4屋面节能分项工程挤塑板隔热层浙江众和建立5地面节能分项工程挤塑板隔热层浙江众和建立6采暖节能分项工程7通风与空调节能分项工程8空调与采暖系统的冷热源及网节能分项工程9配电与照明节能分项工程10监测与控制节能分项工程11可再生能源分项工程12其它节能分项工程2 本工程建筑节能分部工程的特点、难点2.1本工程建筑节能分部工程设计、施工特点、难点:砌体为MU5加气混凝土砌块。本工程外墙保温采用墙体自保温冷桥部位加贴保
3、温板;屋面采用挤塑板保温;地面采用挤塑板保温。2.2本工程建筑节能分部工程监理质量控制的重点: 材料的质量、施工工艺满足设计要求如门窗洞口的发泡剂填充保温板的锚固螺栓间隔等隐蔽工程必须按要求施工。3 建筑节能分部工程监理工作根据3.1 经审查合格的设计。3.2 本工程施工合同、协议等资料。3.3 本工程?监理规划?。3.4 经批准的工程施工组织设计、专项施工方案。3.5 本工程适用的建筑节能分部工程相关现行法律法规、技术及图集。建筑节能分部工程相关现行法律法规、技术及图集一览表 表3.1名称编年批准部门民用建筑热工设计GB501761993公共建筑节能设计GB5012005江苏居住建筑热环境和
4、节能设计标DGJ32/J7120214 工程监理部组织机构4.1工程监理部组织机构框图 总监理工程师专业监理工程师 现场监理员现场监理员图4.1工程监理部组织机构框图 检查结果审核不合格合格节能分部工程完成自检合格填报分部工程验收申报单签署分部工程质量验收单承包方承包方整改监理工程师现场检查实验室检查5.1建筑节能分部工程监理工作流程图5.1建筑节能分部工程施工阶段监理程序框图5.2建筑节能分部工程施工方案审核程序施工技术负责人审核 专业监理工程师审核签字 总监理工程师审核签字5.3分包资格审核监理工作程序 本工程建筑节能分部工程未分包。事后控制事中控制事前控制进展下道工序否整改现场监理是是是
5、是否重新提出工程验收审核开工图和、资料归档监理工程师签发中间交工证书每道工序开工及进展承包质量自检专业监理工程师验收总监审批开工申请承包提出开工申请现场材料检查、设备审查施工组织设计、方案审查5.4.建筑节能工程分部施工质量控制流程5.5建筑节能分部工程验收流程建筑节能分部工程施工完毕 返 修 不合格承包商自检互检、专职检提早48小时合格报?工序质量报验单?一式二份承包商18小时不合格记录检查资料、签署 监理工程师 现场检查监理工程师 记录检查资料、签署合格监理工程师合格 进入下道工序施工5.6建筑节能分部工程旁站监理程序 旁站监理范围 制定旁站监理方案 旁站监理内容 旁站监理程序 旁站监理人
6、员 职责 “方案送工程质量监视机构 “方案送施工 “方案送建立 施工 旁站监理的关键部位、关键工序施工前 24小时书面工程监理机构 检查现场质检人员到岗 、特种工种持证上岗及 监理 施工机械、建筑材料准 施工现场跟班监视 备情况; 监视施工中执行施工方 不合格 案及工程建立强迫性标 合格 准情况; 监理 核查进场建筑材料、构 发现施工企业违背工 配件、设备和商品砼的 程建立强迫性行 质检答应证和复 为或危及工程质量 试; 下整改或由总监下 做好旁站监理记录和监 达部分暂停 理日记保存旁站监理 原始记录。 施工 立即整改或暂停施 工后整改 监理、施工 在“旁站监理记录“上签字 施工 进展下一道工
7、序施工6 建筑节能分部工程监理工作控制要点及目的值6.1 本工程建筑节能分部工程目的及检验批划分根据设计、施工合同及相关的要求本工程建筑节能分部工程质量目的确定为: 满足公共建筑节能设计 、设计节能能耗指标为 50 。本工程建筑节能各分项工程的检验批划分及主要验收内容如下: 表6.1序分项分项工程检验批划分主要验收内容1墙体保温节能分项工程墙体砌筑、挤塑聚苯板锚固轴线位移、平整度、垂直度和铆钉间距2门窗、幕墙节能分项工程门窗制作、门窗安装尺寸、变形发泡剂填充3建筑外遮分项工程4屋面节能分项工程挤塑聚苯板锚固基层处理、屋面平整度5地面节能分项工程挤塑聚苯板锚固基层处理、地面平整度6采暖节能分项工
8、程7通风与空调节能分项工程8空调与采暖系统的冷热源及网节能分项工程9配电与照明节能分项工程10监测与控制节能分项工程11可再生能源分项工程12其它节能分项工程6.2本工程建筑节能分部工程监理质量控制点根据及相关的规定结合本工程建筑节能分部工程的施行内容及特点本工程建筑节能分部工程监理质量控制关键点确实定如表6.2所示。建筑节能分部工程质量控制点表 表6.2序工程名称质量控制点1技术与理科学、合理、经济2材料构配件和设备检测合格3墙体保温节能分项工程满足设计要求4门窗、幕墙节能分项工程满足设计要求5建筑外遮分项工程6屋面节能分项工程满足设计要求7地面节能分项工程满足设计要求8采暖节能分项工程9通
9、风与空调节能分项工程10空调与采暖系统的冷热源及网节能分项工程11配电与照明节能分项工程12监测与控制节能分项工程13可再生能源分项工程14热工性能现场检测15其他如:技术与理质量控制点:可从设计图纸及变更;新技术、新材料、新设备、新工艺;检测机构资质;节能施工方案等方面考虑并根据工程实际情况增减、调整6.3建筑节能分项工程监理控制要点及目的值 墙体、屋面和地面 节能分项工程监理控制要点及目的值.1材料、设备进场检查验收1、专业监理工程师对分项工程所用进场材料和半成品、成品及设备进展检查检查内容有: 首先要求施工提供出厂合格证等质保资料其次对于需要复检的材料必须见证取样复检合格前方可以使用。材
10、料的见证取样: 见证取样表 表6.3序见证取样材料名称复验工程备注1加气混凝土砌块抗压强度、干度和导热系数2挤塑聚苯板压缩强度、导热系数和尺寸稳定性2、 其他: 。.2检验批、工序验收1、前道工序或检验批控制要点: 墙体、屋面、地面平整度门窗、洞口按图纸尺寸留置。2、需要检查验收的隐蔽工程: 挤塑聚苯板锚固、发泡剂填充。3、其他: 。以上根据工程的实际情况增减、调整7 建筑节能分部工程监理工作及措施7.1审查内容:建筑节能设计图审手续完备;节能分项工程专业深化设计经建筑设计认可;无较大变更批准手续;承包的质量保证体系、安保体系建立健全;承包报送的拟进场的建筑节能工程材料/构配件/设备报审表及其
11、质量证明资料无有明制止、淘汰的材料、构配件、设备。7.2复核内容:建筑节能设计图审手续完备;节能分项工程专业深化设计经建筑设计认可;无较大变更批准手续;承包的质量保证体系、安保体系建立健全;承包报送的拟进场的建筑节能工程材料/构配件/设备报审表及其质量证明资料无明制止、淘汰的材料、构配件、设备。7.3质量平安问题的处理:监理工程师单、停工、备忘录7.4旁站本工程建筑节能分部工程监理旁站部位主要包括: 挤塑聚苯板粘贴锚固、门窗洞口发泡剂填充 。其他: 。7.5平行检验本工程各节能分项的平行检验方案表 表7.1序分项工程名称检验工程检验方案检验检验备注1墙体保温节能分项工程挤塑聚苯板见证取样公共建
12、筑节能2门窗、幕墙节能分项工程窗、玻璃型材见证取样公共建筑节能3建筑外遮分项工程4屋面节能分项工程挤塑聚苯板见证取样公共建筑节能5地面节能分项工程挤塑聚苯板见证取样公共建筑节能6采暖节能分项工程7通风与空调节能分项工程8空调与采暖系统的冷热源及网节能分项工程9配电与照明节能分项工程10监测与控制节能分项工程11可再生能源分项工程12其他节能分项工程注:根据工程实际情况自行确定平行检验方案并对表中内容增减、调整7.6巡视检查内容:建筑节能分部施工中墙体、屋面等隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位进展巡视检查7.7现场协调方式:组织现场协调会、工地例会、专题会议等7.8其他监理
13、: 。7.9节能检测内容:外墙现场节能构造检测、外窗现场气性检测、采暖、通风与空调、配电与照明等系统节能性能检测包括外墙现场节能构造检测、外窗现场气性检测、采暖、通风与空调、配电与照明等系统节能性能检测等 节能检测主要工程及要求 表7.2序检测工程抽样数量允许偏向或规定值监理1外墙现场节能构造检测30见证2外窗现场气性检测30见证345注:根据外保温工程、设备工程特点监理可采取旁站、见证或核查检测等。7.10验收验收条件.1所含分项工程验收合格情况: 分项工程验收合格 。.2质量控制资料完好情况: 质量控制资料完好 。.3现场热工性能检测情况: 满足设计要求 。验收程序: 施工自检合格申报工程监理部验收资料齐全专业监理工程师验收合格后进入下道工序 。其他如:人员组织、问题整改等: 。7.11建筑节能分部工程监理平安监视理开工前的平安监视理: 满足施工要求 。节能施工过程含消防平安平安监视理: 满足施工要求 。其他: 8 表式GB50411附录中表式及建立行政主部门规定用表: 。
