资源描述
工程名称
京华凤凰城3#
交底部位
室内抹灰
工程编
甲263-09117
日
2021年4月8日
一、 施工准备
(一) 作业条件
1、 抹灰部位的主体构造分部工程均经过有关(如建立、设计、监理、施工等共同验收并签认)。门窗框及需要预埋的线已安装完毕并经检查验收合格。
2、 抹灰用的脚手架应先搭好架子要分开墙面200~250mm搭好脚手板防止落灰在地面造成浪费。
3、 将混凝土墙等外表凸出局部凿平对蜂窝、麻面、露筋、疏松局部等凿到实处用1:2.5水泥砂浆分层补平把外露钢筋头和铅丝头等去除掉。
4、 对于砖墙应在抹灰前一天浇水湿透。对于加气混凝土砌块墙面因其吸水速度较慢应提早两天进展浇水每天宜两遍以上。
(二) 材料要求
1、 水泥:32.5级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥。
2、 砂:中砂平均粒径为0.35~5mm。
(三) 施工机具
砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴()角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制程度尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。
二、 质量要求
质量要求符合?建筑装饰装修工程施工质量验收?(GB50210-2001)的规定。
项
序
检查工程
允许偏向或允许值
主控工程
1
基层外表
第4.2.2条
2
材料品种和性能
第4.2.3条
3
操作要求
第4.2.4条
4
层粘结及面层质量
第4.2.5条
一般工程
1
外表质量
第4.2.6条
2
细部质量
第4.2.7条
3
层与层间材料要求及层总厚度
第4.2.8条
6
允许偏向(mm)
立面垂直度
普通抹灰4
高级抹灰3
外表平整度
普通抹灰4
高级抹灰3
阴角正方
普通抹灰4
高级抹灰3
分格条〔缝〕直线度
普通抹灰4
高级抹灰3
墙裙、勒脚上口直线度
普通抹灰4
高级抹灰3

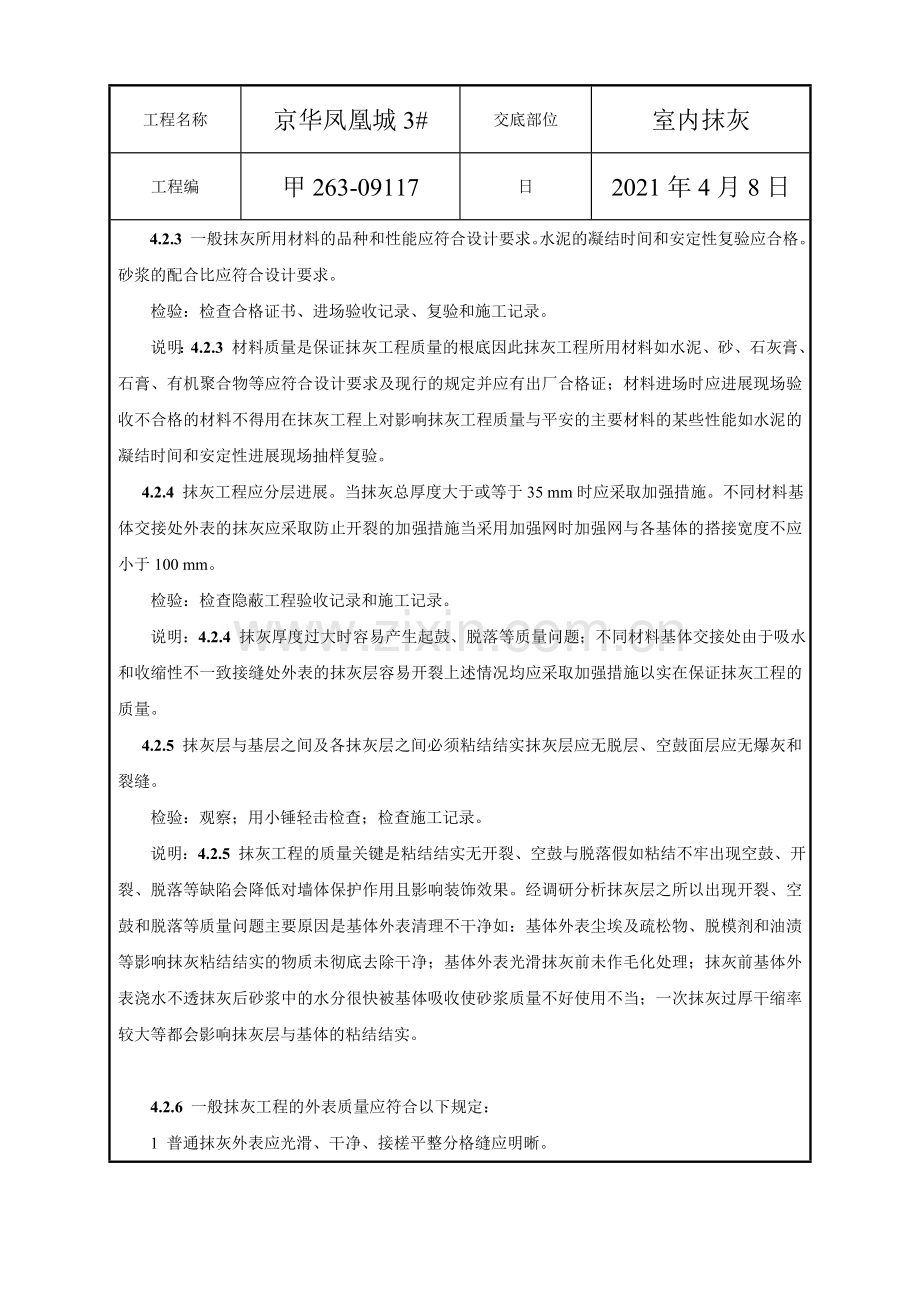

?建筑装饰装修工程施工质量验收?(GB50210-2001)
4.2.2 抹灰前基层外表的尘土、污垢、油渍等应去除干净并应洒水润湿。
检验:检查施工记录。
4.2.3 一般抹灰所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。
检验:检查合格证书、进场验收记录、复验和施工记录。
说明:4.2.3 材料质量是保证抹灰工程质量的根底因此抹灰工程所用材料如水泥、砂、石灰膏、石膏、有机聚合物等应符合设计要求及现行的规定并应有出厂合格证;材料进场时应进展现场验收不合格的材料不得用在抹灰工程上对影响抹灰工程质量与平安的主要材料的某些性能如水泥的凝结时间和安定性进展现场抽样复验。
4.2.4 抹灰工程应分层进展。当抹灰总厚度大于或等于35 mm时应采取加强措施。不同材料基体交接处外表的抹灰应采取防止开裂的加强措施当采用加强网时加强网与各基体的搭接宽度不应小于100 mm。
检验:检查隐蔽工程验收记录和施工记录。
说明:4.2.4 抹灰厚度过大时容易产生起鼓、脱落等质量问题;不同材料基体交接处由于吸水和收缩性不一致接缝处外表的抹灰层容易开裂上述情况均应采取加强措施以实在保证抹灰工程的质量。
4.2.5 抹灰层与基层之间及各抹灰层之间必须粘结结实抹灰层应无脱层、空鼓面层应无爆灰和裂缝。
检验:观察;用小锤轻击检查;检查施工记录。
说明:4.2.5 抹灰工程的质量关键是粘结结实无开裂、空鼓与脱落假如粘结不牢出现空鼓、开裂、脱落等缺陷会降低对墙体保护作用且影响装饰效果。经调研分析抹灰层之所以出现开裂、空鼓和脱落等质量问题主要原因是基体外表清理不干净如:基体外表尘埃及疏松物、脱模剂和油渍等影响抹灰粘结结实的物质未彻底去除干净;基体外表光滑抹灰前未作毛化处理;抹灰前基体外表浇水不透抹灰后砂浆中的水分很快被基体吸收使砂浆质量不好使用不当;一次抹灰过厚干缩率较大等都会影响抹灰层与基体的粘结结实。
4.2.6 一般抹灰工程的外表质量应符合以下规定:
1 普通抹灰外表应光滑、干净、接槎平整分格缝应明晰。
2 高级抹灰外表应光滑、干净、颜色均匀、无抹纹分格缝和灰线应明晰美观。
检验:观察;手摸检查。
4.2.7 护角、孔洞、槽、盒周围的抹灰外表应整齐、光滑;道后面的抹灰外表应平整。
检验:观察。
4.2.8 抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上。
检验:检查施工记录。
三、 工艺流程
基层处理→吊直、套方、找规矩、贴灰饼→墙面冲筋(设置标筋) →做护角→抹水泥窗台板→抹底灰→抹中层灰→抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等) →抹墙面罩面灰→养护
四、 操作工艺
1、 基层处理:吊直套方打墩墙面冲筋底灰和中层灰用1:3水泥砂浆涂抹并用磨板搓平带毛面。在砂浆凝固之前外表用扫帚扫毛或用钢抹子每隔一定间隔 穿插画出斜线。
2、 抹水泥砂浆面层:中层砂浆抹后第二天用1:2.5水泥砂浆抹面层厚度为5~8mm。操作时先将墙面潮湿然后用砂浆薄刮一遍使其与中层灰粘牢紧跟着抹第二遍到达要求的厚度用压尺刮平找直待其收身后用抹子压实压光。为防止出现墙面花施工过程中对于材料的配合比应注意水灰比不能过大要按交底控制水灰比。
3、墙面:窗口与墙留3mm缝。如后安窗户在窗边甩5cm切齐窗边暂不抹灰安好窗户后再抹。水泥压水光墙面离构造地面25cm拉线做麻面。室内各门口同窗边切齐甩5cm各工种完工后再收口
陶粒砖墙与砼墙交接处打遍槽贴网格布防止收缩裂缝。
浇水养护每天3遍7天
4、 地面:在地暖铺完后上垫无钉子多层板打4cm厚细石砼先填档子用杠刮平在能上人后用木抹子搓平。及时浇水养护卧室、客50线下反53为砼面留好50线标高点墙面抹灰完毕后打地暖时自己引50线
5、 厨房、厕所:进入房间后跟墙面抹灰步骤一样把墙面抹完。地面清扫干净做1-2cm砂浆。地面压光阴角做圆角上反30cm给油毡做好基层门口边以外口齐做3cm高挡水台。烟道靠墙处有缝的用砂浆堵实抹严。防水做完试水合格后打C20细石砼搓麻面交活。浇水养护。50线下反55为麻面面层。
五、应注意的质量问题
1、 粘结不牢、空鼓、裂缝、返砂:混凝土墙面抹灰最常见通病之一就是次层与基体之间粘结不牢、空鼓、裂缝。主要原因是基层清扫不干净用水冲刷潮湿不够不刮素水泥浆。由于砂浆在强度增长、硬化过程自身产生不均匀的收缩应力形成干缩裂缝。改良措施可采用喷洒防裂剂或涂刷掺108胶的素水泥浆增加粘结作用减少砂浆的收缩应力进步砂浆早抗拉强度改良抹灰基层处理及砂浆配合比是解决混凝土墙面抹面空鼓、裂缝的关键。同时砂浆外表抗拉强度的进步足以抗拒砂浆外表的收缩应力待砂浆强度增长以后就足以承受收缩应力的影响从而阻止空鼓、干缩、裂缝的出现。浇水及时养护是防止返砂的关键步骤。
2、 抹灰层过厚:抹灰层的厚度大大超过规定尤其是一次成活将抹灰层坠裂。抹灰层的厚度应通过冲筋进展控制保持15~20mm为宜。操作时应分层、间歇抹灰每遍厚度宜为7~8mm应在第一遍灰终凝后再抹第二遍切忌一遍成活。
3、 门窗框边缝不塞灰或塞灰不实反复开关振动在窗框两侧产生空鼓、裂缝:应把门窗塞缝当作一个工序由专人负责。
六、成品保护
完活后要注意成品保护门口、窗口应钉木板保护以防止磕碰缺棱断角。推小车打地面时小心慢推以免把口碰坏不好处理。
七、质量控制
每天质量员上楼检查发现问题及时改正每完二层报验否那么不让往下施工
注:每层活完后找工程部验收验收后才予结账否那么不结工程款
技术负责人: 交底人: 接交人:
展开阅读全文
